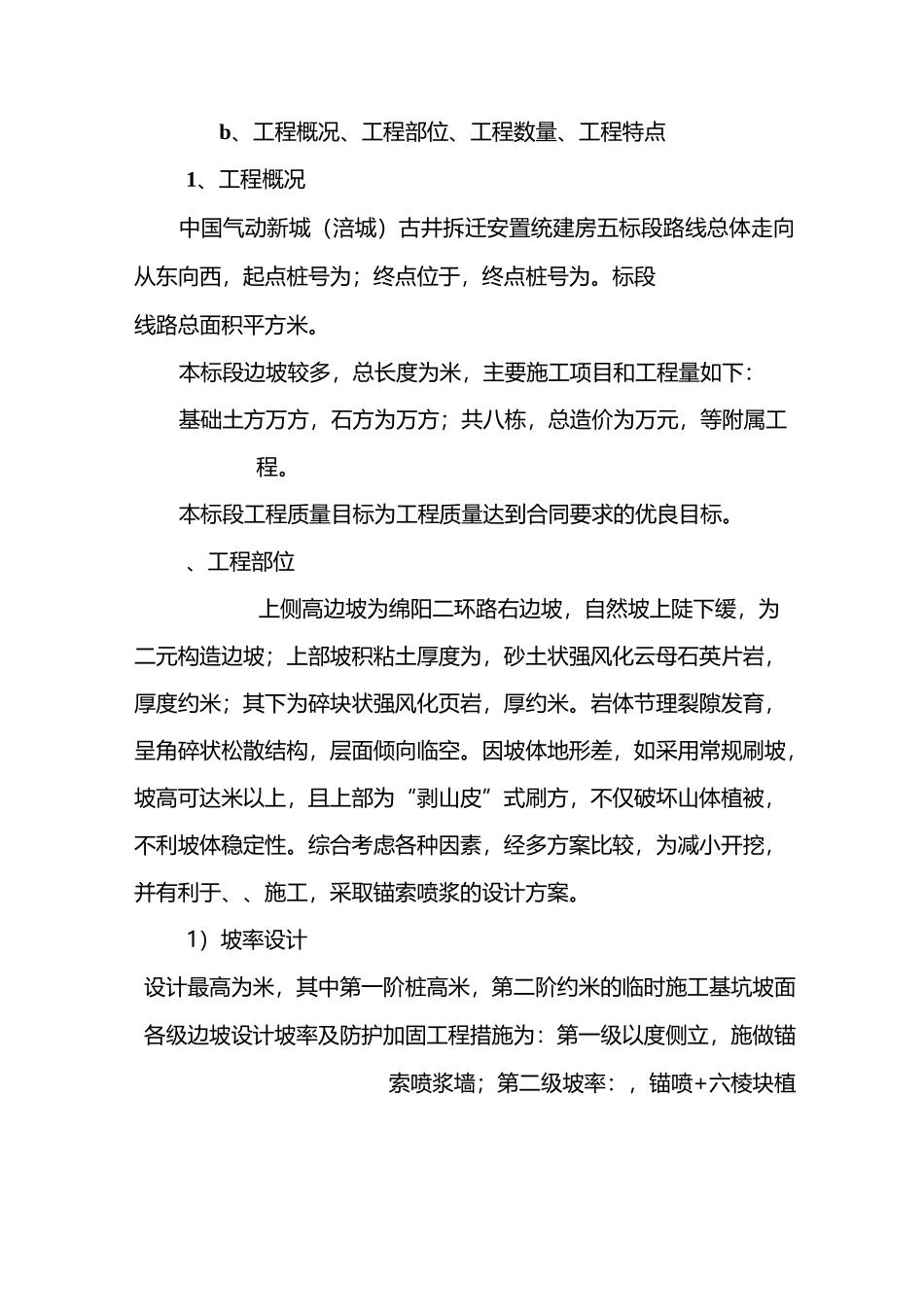

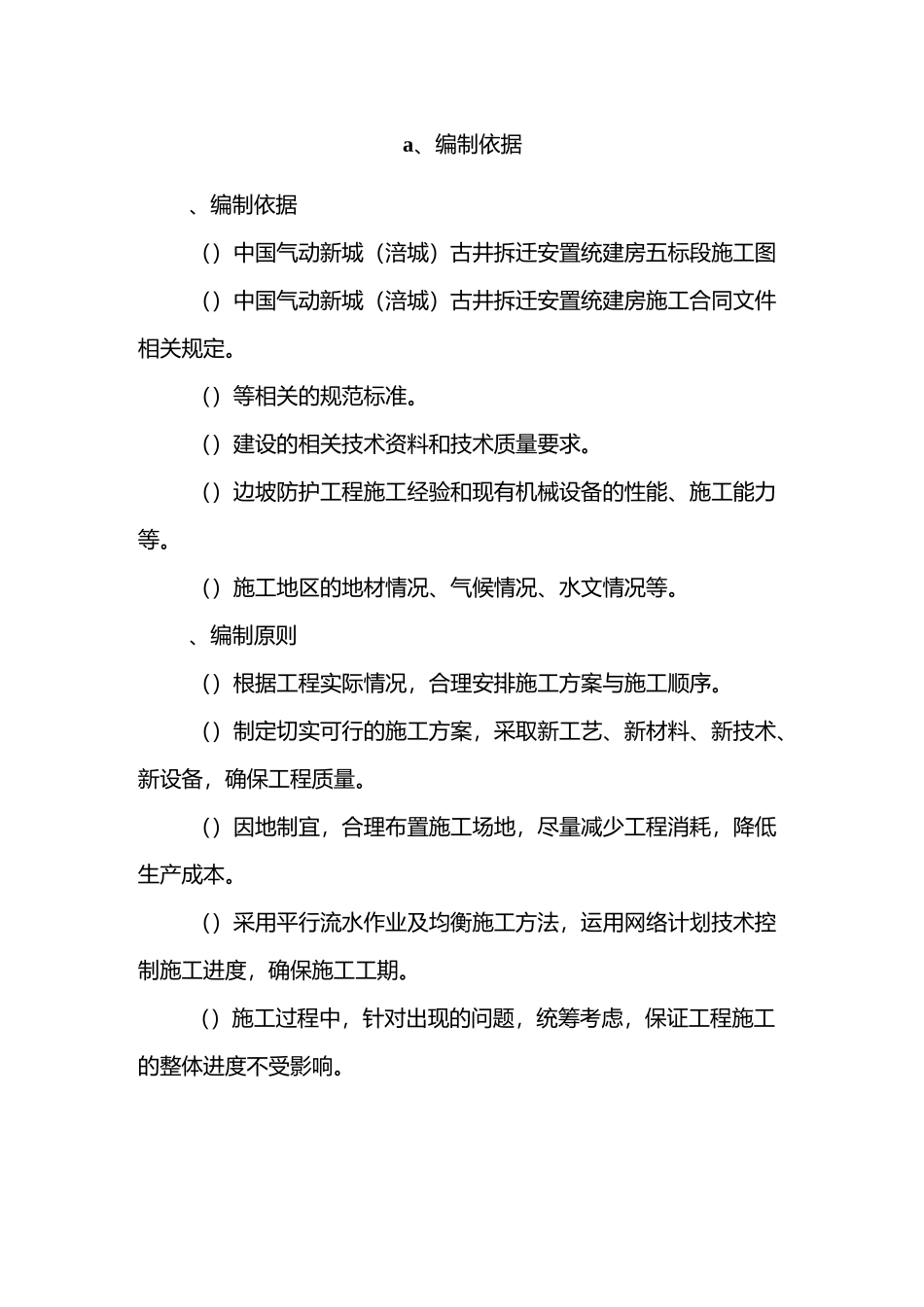

a、编制依据、编制依据()中国气动新城(涪城)古井拆迁安置统建房五标段施工图()中国气动新城(涪城)古井拆迁安置统建房施工合同文件相关规定。()等相关的规范标准。()建设的相关技术资料和技术质量要求。()边坡防护工程施工经验和现有机械设备的性能、施工能力等。()施工地区的地材情况、气候情况、水文情况等。、编制原则()根据工程实际情况,合理安排施工方案与施工顺序。()制定切实可行的施工方案,采取新工艺、新材料、新技术、新设备,确保工程质量。()因地制宜,合理布置施工场地,尽量减少工程消耗,降低生产成本。()采用平行流水作业及均衡施工方法,运用网络计划技术控制施工进度,确保施工工期。()施工过程中,针对出现的问题,统筹考虑,保证工程施工的整体进度不受影响。b、工程概况、工程部位、工程数量、工程特点1、工程概况中国气动新城(涪城)古井拆迁安置统建房五标段路线总体走向从东向西,起点桩号为;终点位于,终点桩号为。标段线路总面积平方米。本标段边坡较多,总长度为米,主要施工项目和工程量如下:基础土方万方,石方为万方;共八栋,总造价为万元,等附属工程。本标段工程质量目标为工程质量达到合同要求的优良目标。、工程部位上侧高边坡为绵阳二环路右边坡,自然坡上陡下缓,为二元构造边坡;上部坡积粘土厚度为,砂土状强风化云母石英片岩,厚度约米;其下为碎块状强风化页岩,厚约米。岩体节理裂隙发育,呈角碎状松散结构,层面倾向临空。因坡体地形差,如采用常规刷坡,坡高可达米以上,且上部为“剥山皮”式刷方,不仅破坏山体植被,不利坡体稳定性。综合考虑各种因素,经多方案比较,为减小开挖,并有利于、、施工,采取锚索喷浆的设计方案。1)坡率设计设计最高为米,其中第一阶桩高米,第二阶约米的临时施工基坑坡面各级边坡设计坡率及防护加固工程措施为:第一级以度侧立,施做锚索喷浆墙;第二级坡率:,锚喷+六棱块植在设计顶宽 1 米的型半挡墙加固在段采用 1 锚索桩板式挡墙支挡,抗滑桩截间距,悬臂,锚入地面段长,距桩处中心各孔预应力锚索,长度分别锚固段长均设本工程直接影响楼施工,必须加强施工组织,草;两侧坡率据其坡高以及地形地质条件适当调整。2)加固工程处中心处各预留孔预应力锚索孔(暂不施工锚索)桩基坑上部坡面开挖后(高约),及时挂网喷砼防护,待桩板墙及锚索等施工后,采用预制六棱块埴草防护。3)防护工程坡面视坡率及地质条件采用喷播植草,六棱...
