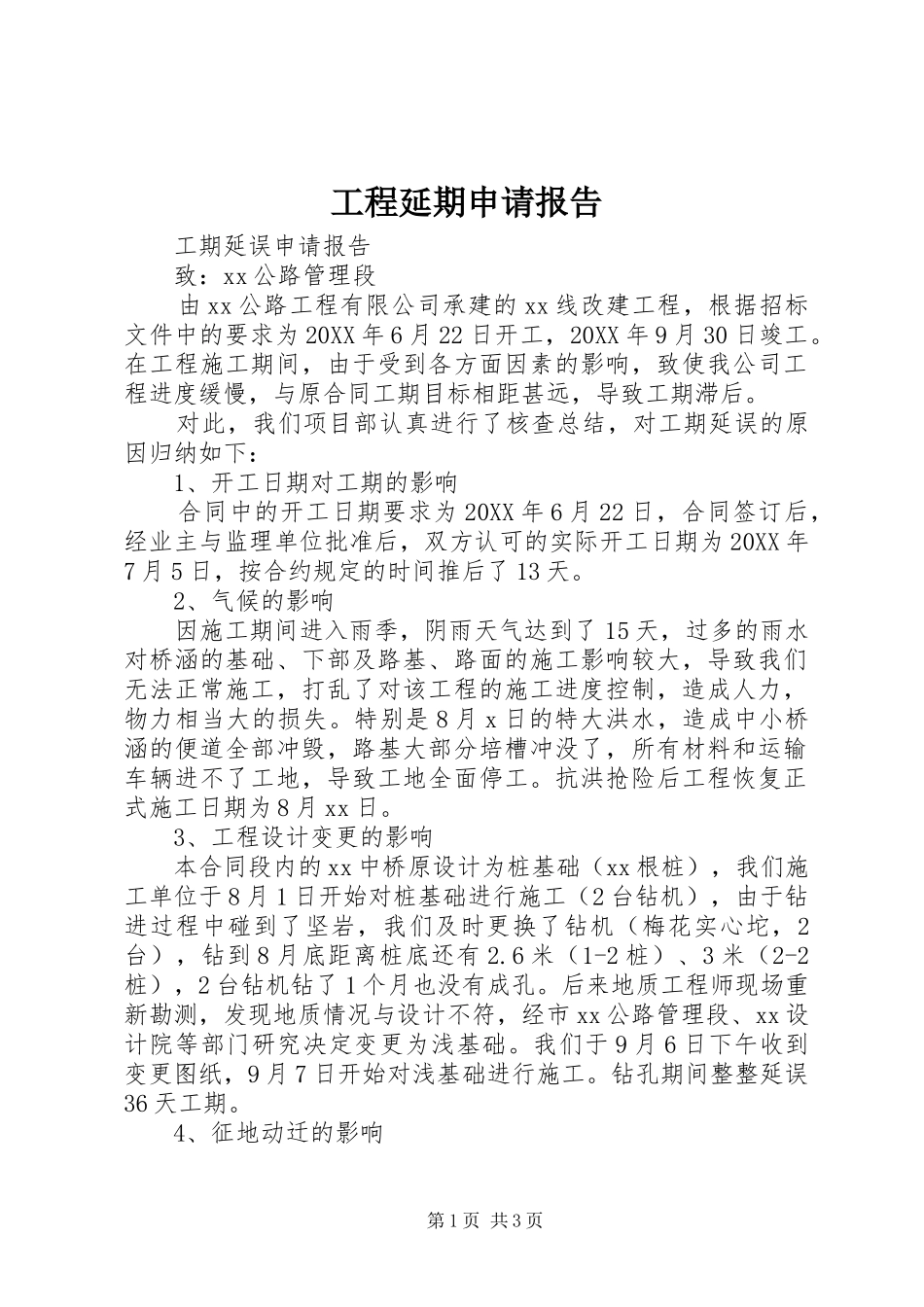

工程延期申请报告工期延误申请报告致:xx公路管理段由xx公路工程有限公司承建的xx线改建工程,根据招标文件中的要求为20XX年6月22日开工,20XX年9月30日竣工
在工程施工期间,由于受到各方面因素的影响,致使我公司工程进度缓慢,与原合同工期目标相距甚远,导致工期滞后
对此,我们项目部认真进行了核查总结,对工期延误的原因归纳如下:1、开工日期对工期的影响合同中的开工日期要求为20XX年6月22日,合同签订后,经业主与监理单位批准后,双方认可的实际开工日期为20XX年7月5日,按合约规定的时间推后了13天
2、气候的影响因施工期间进入雨季,阴雨天气达到了15天,过多的雨水对桥涵的基础、下部及路基、路面的施工影响较大,导致我们无法正常施工,打乱了对该工程的施工进度控制,造成人力,物力相当大的损失
特别是8月x日的特大洪水,造成中小桥涵的便道全部冲毁,路基大部分培槽冲没了,所有材料和运输车辆进不了工地,导致工地全面停工
抗洪抢险后工程恢复正式施工日期为8月xx日
3、工程设计变更的影响本合同段内的xx中桥原设计为桩基础(xx根桩),我们施工单位于8月1日开始对桩基础进行施工(2台钻机),由于钻进过程中碰到了坚岩,我们及时更换了钻机(梅花实心坨,2台),钻到8月底距离桩底还有2
6米(1-2桩)、3米(2-2桩),2台钻机钻了1个月也没有成孔
后来地质工程师现场重新勘测,发现地质情况与设计不符,经市xx公路管理段、xx设计院等部门研究决定变更为浅基础
我们于9月6日下午收到变更图纸,9月7日开始对浅基础进行施工
钻孔期间整整延误36天工期

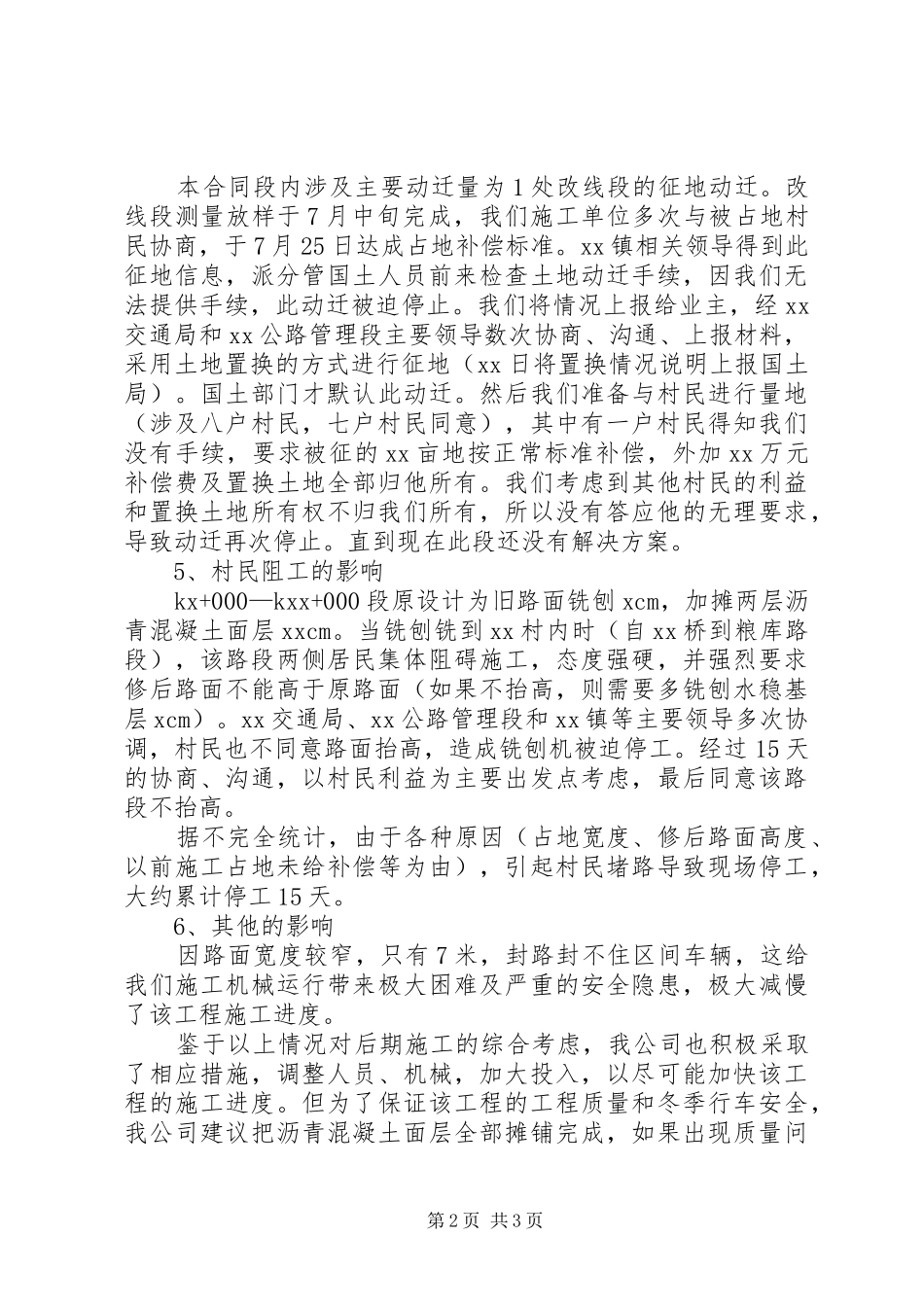

4、征地动迁的影响第1页共3页本合同段内涉及主要动迁量为1处改线段的征地动迁
改线段测量放样于7月中旬完成,我们施工单位多次与被占地村民协商,于7月25日达成占地补偿标准
xx镇相关领导得到此征地信息,派分管国土人员前来检查土地动迁手续,因我
