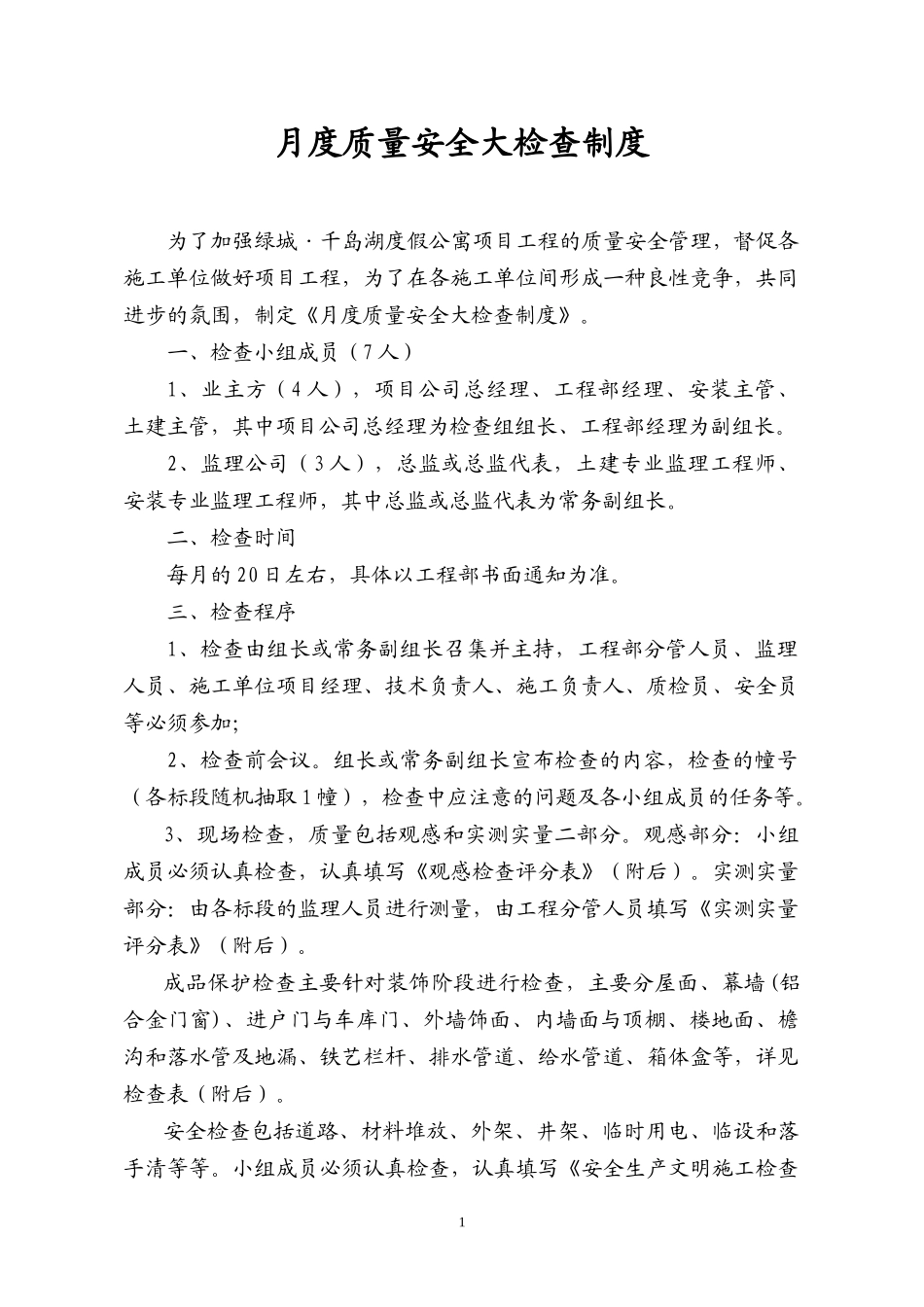

月度质量安全大检查制度为了加强绿城·千岛湖度假公寓项目工程的质量安全管理,督促各施工单位做好项目工程,为了在各施工单位间形成一种良性竞争,共同进步的氛围,制定《月度质量安全大检查制度》
一、检查小组成员(7 人)1、业主方(4 人),项目公司总经理、工程部经理、安装主管、土建主管,其中项目公司总经理为检查组组长、工程部经理为副组长
2、监理公司(3 人),总监或总监代表,土建专业监理工程师、安装专业监理工程师,其中总监或总监代表为常务副组长
二、检查时间每月的 20 日左右,具体以工程部书面通知为准
三、检查程序1、检查由组长或常务副组长召集并主持,工程部分管人员、监理人员、施工单位项目经理、技术负责人、施工负责人、质检员、安全员等必须参加;2、检查前会议
组长或常务副组长宣布检查的内容,检查的幢号(各标段随机抽取 1 幢),检查中应注意的问题及各小组成员的任务等
3、现场检查,质量包括观感和实测实量二部分
观感部分:小组成员必须认真检查,认真填写《观感检查评分表》(附后)
实测实量部分:由各标段的监理人员进行测量,由工程分管人员填写《实测实量评分表》(附后)

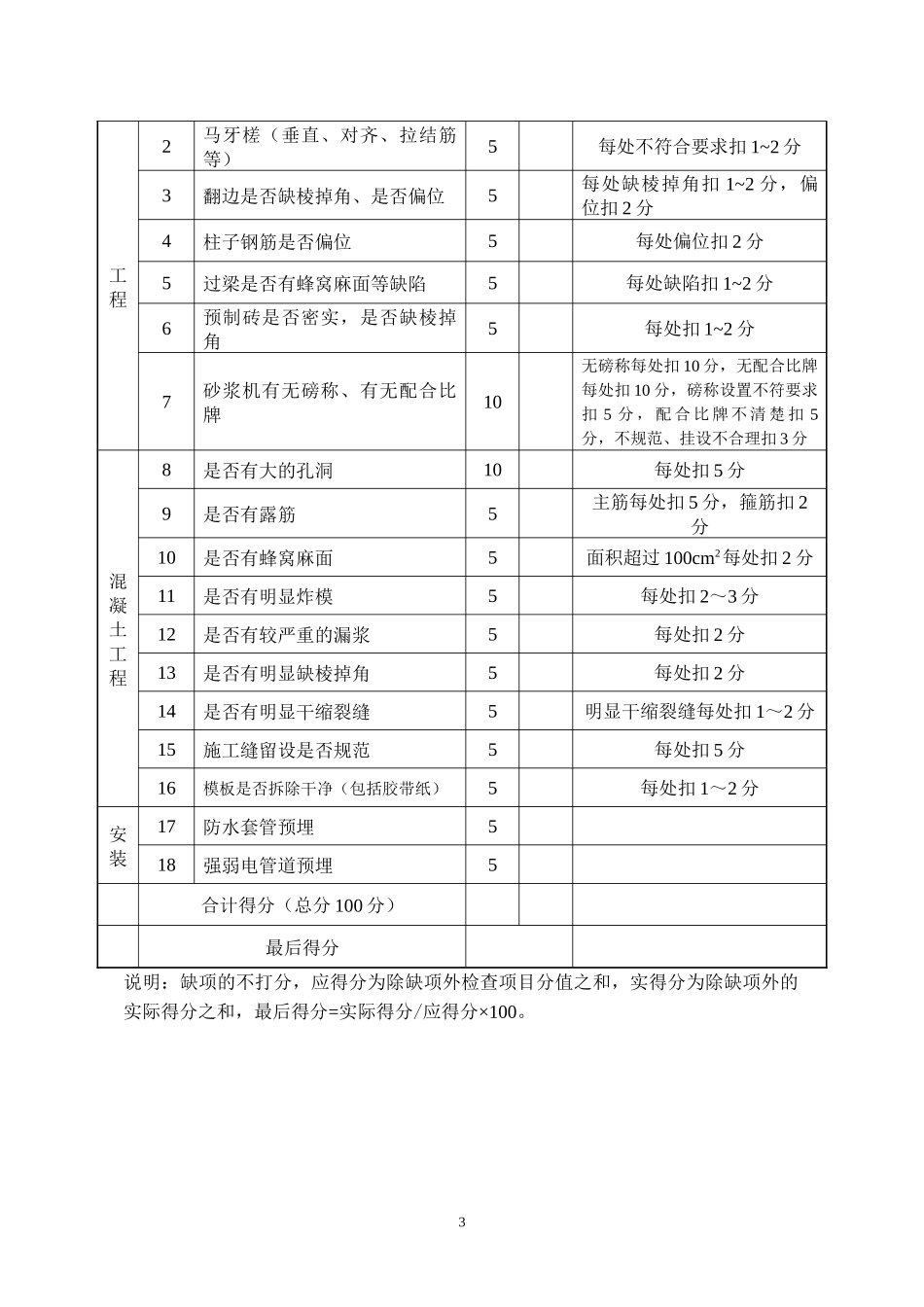

成品保护检查主要针对装饰阶段进行检查,主要分屋面、幕墙(铝合金门窗)、进户门与车库门、外墙饰面、内墙面与顶棚、楼地面、檐沟和落水管及地漏、铁艺栏杆、排水管道、给水管道、箱体盒等,详见检查表(附后)
安全检查包括道路、材料堆放、外架、井架、临时用电、临设和落手清等等
小组成员必须认真检查,认真填写《安全生产文明施工检查1评分表》(附后)

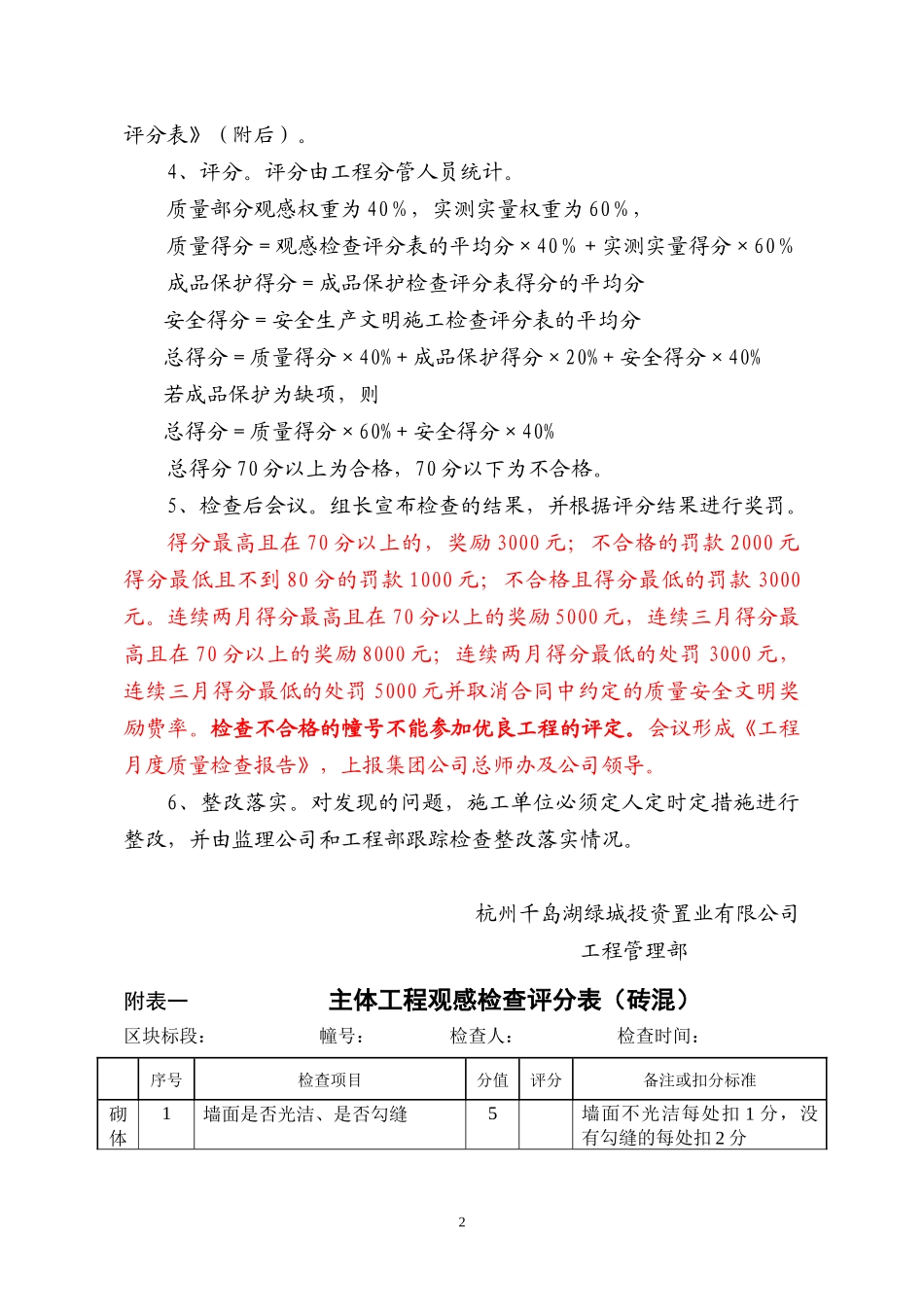

评分由工程分管人员统计
质量部分观感权重为 40%,实测实量权重为 60%,质量得分=观感检查评分表的平均分×40%+实测实量得分×60%成品保护得分=成品保护检查评分表得分的平均分安全得分=安全生产文明施工检查评分表的平均分总得分=质量得分×40%+成品保护得分×20%+安
