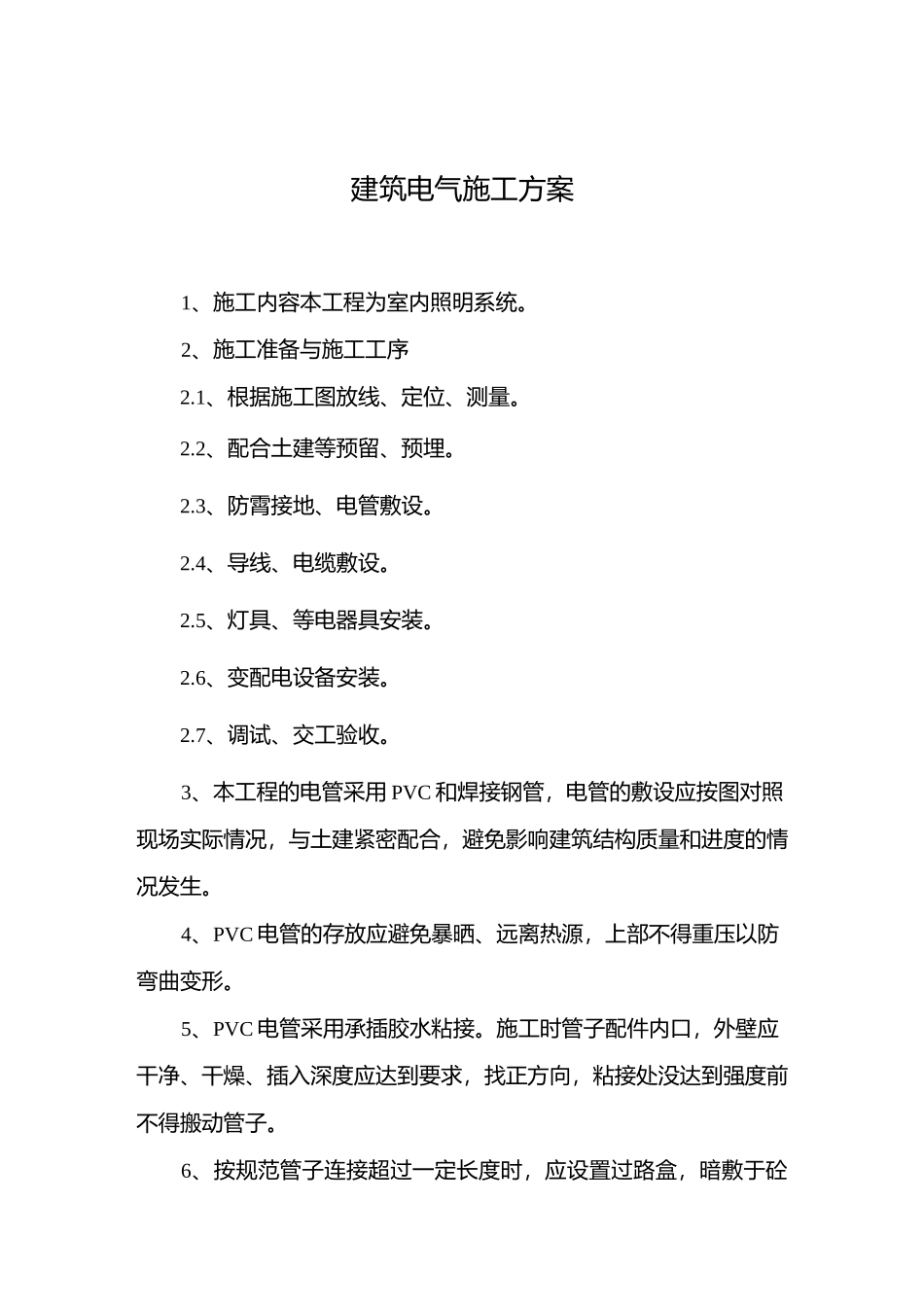

建筑电气施工方案1、施工内容本工程为室内照明系统
2、施工准备与施工工序2
1、根据施工图放线、定位、测量
2、配合土建等预留、预埋
3、防霄接地、电管敷设
4、导线、电缆敷设
5、灯具、等电器具安装
6、变配电设备安装
7、调试、交工验收
3、本工程的电管采用 PVC 和焊接钢管,电管的敷设应按图对照现场实际情况,与土建紧密配合,避免影响建筑结构质量和进度的情况发生
4、PVC 电管的存放应避免暴晒、远离热源,上部不得重压以防弯曲变形
5、PVC 电管采用承插胶水粘接
施工时管子配件内口,外壁应干净、干燥、插入深度应达到要求,找正方向,粘接处没达到强度前不得搬动管子

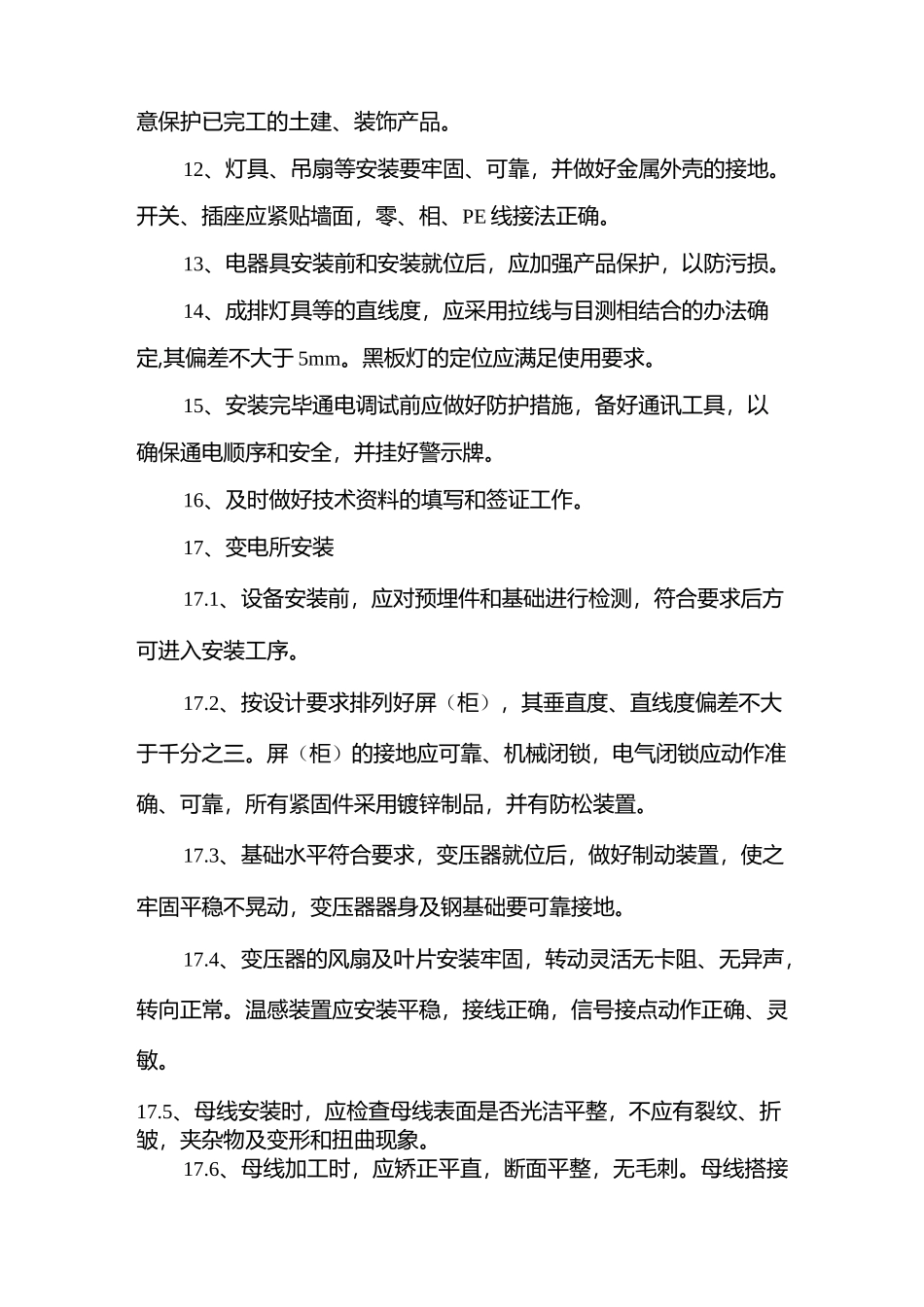

6、按规范管子连接超过一定长度时,应设置过路盒,暗敷于砼层内的管子应置于两层钢筋中间,弯曲半径不小于 10D,并且要固定牢固
暗敷于墙内时,其顶面水泥砂抹面厚度不小于 15mm,经过构筑物的沉降缝,应设置补偿装置
7、焊接钢管的敷设应符合不列条件:A、钢管不应有折扁和裂缝,管内应无铁屑及毛刺,切断应平整,管口光滑
B、采用丝扣连接时,管端螺纹长度不应小于管接头长度的 1/2
C、采用套管连接时,套管长度宜为管外径的 1
5-3 倍,管与管对口处应位于套管中心
套管采用焊接时,焊缝应牢固严密
8、防雷接地A、利用基础四根主筋环形焊通,引上线利用柱内两根主筋
其焊接应采用搭接焊
焊接长度:圆钢直径的 6 倍双面焊;扁钢宽度的 2倍(不少于三个棱边)
B、屋面采用申 12 镀锌圆钢作避雷网,圆钢应平直,支持件间距宜为 0
5m,采用螺栓卡接固定
9、电缆导线敷设时,应采用用转盘顺势缓慢敷设,严禁扭结损伤电缆导线
10、导线的相色应易于区分;同一建筑相色相同,PE 线为黄绿双色,零线用淡蓝色导线

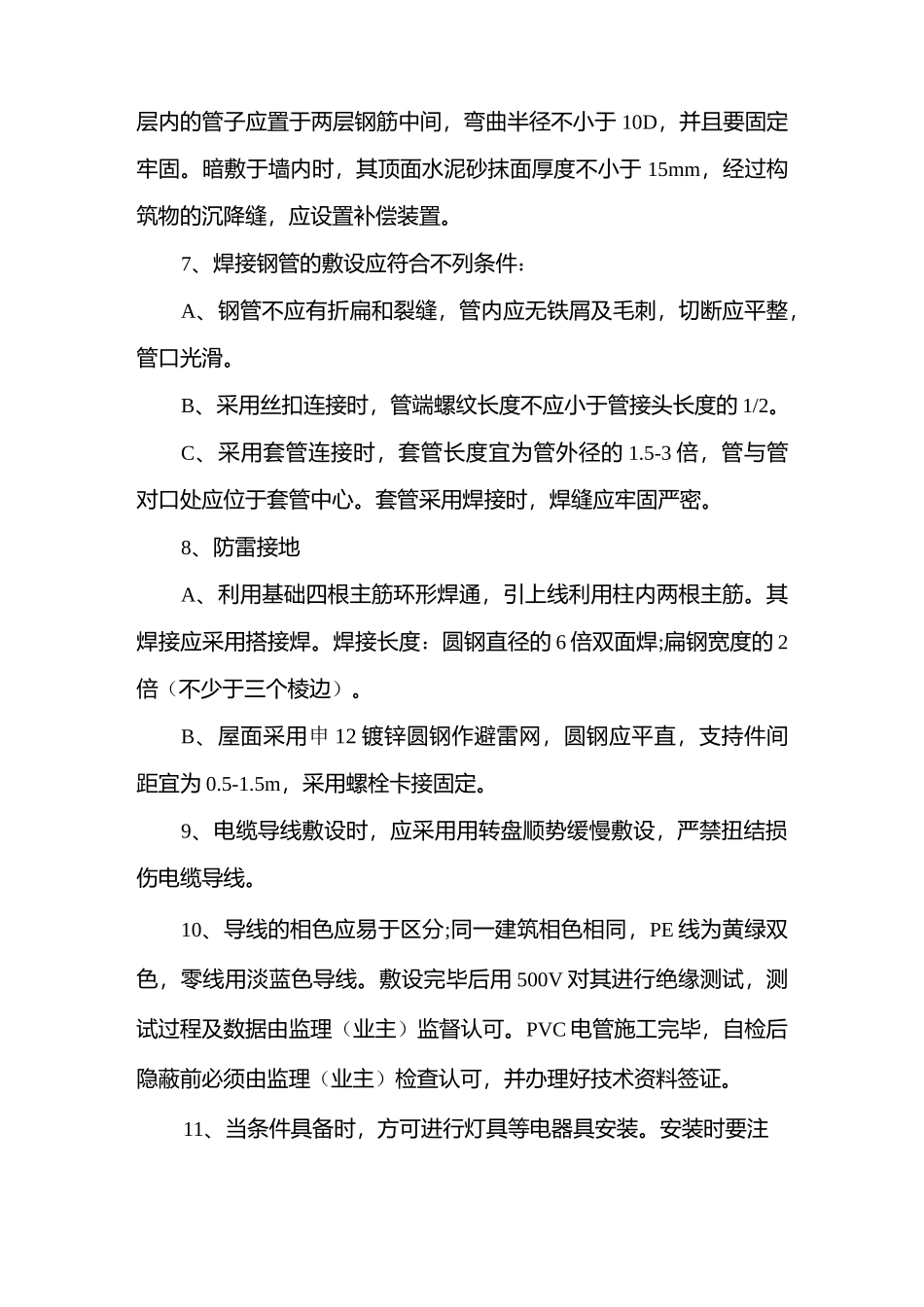

敷设完毕后用 500V 对其进行绝缘测试,测试过程及数据由监理(业主)监督认可
