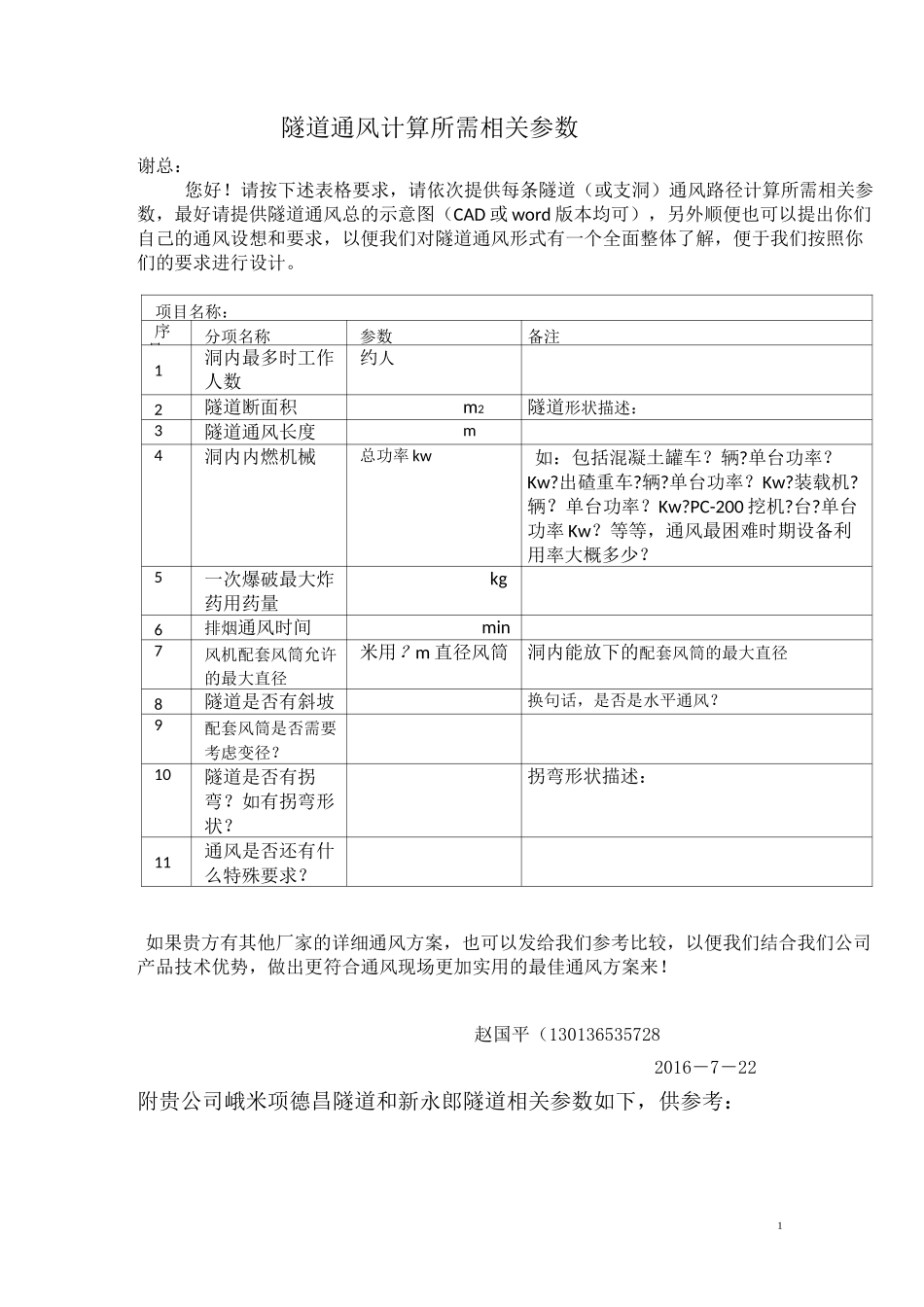

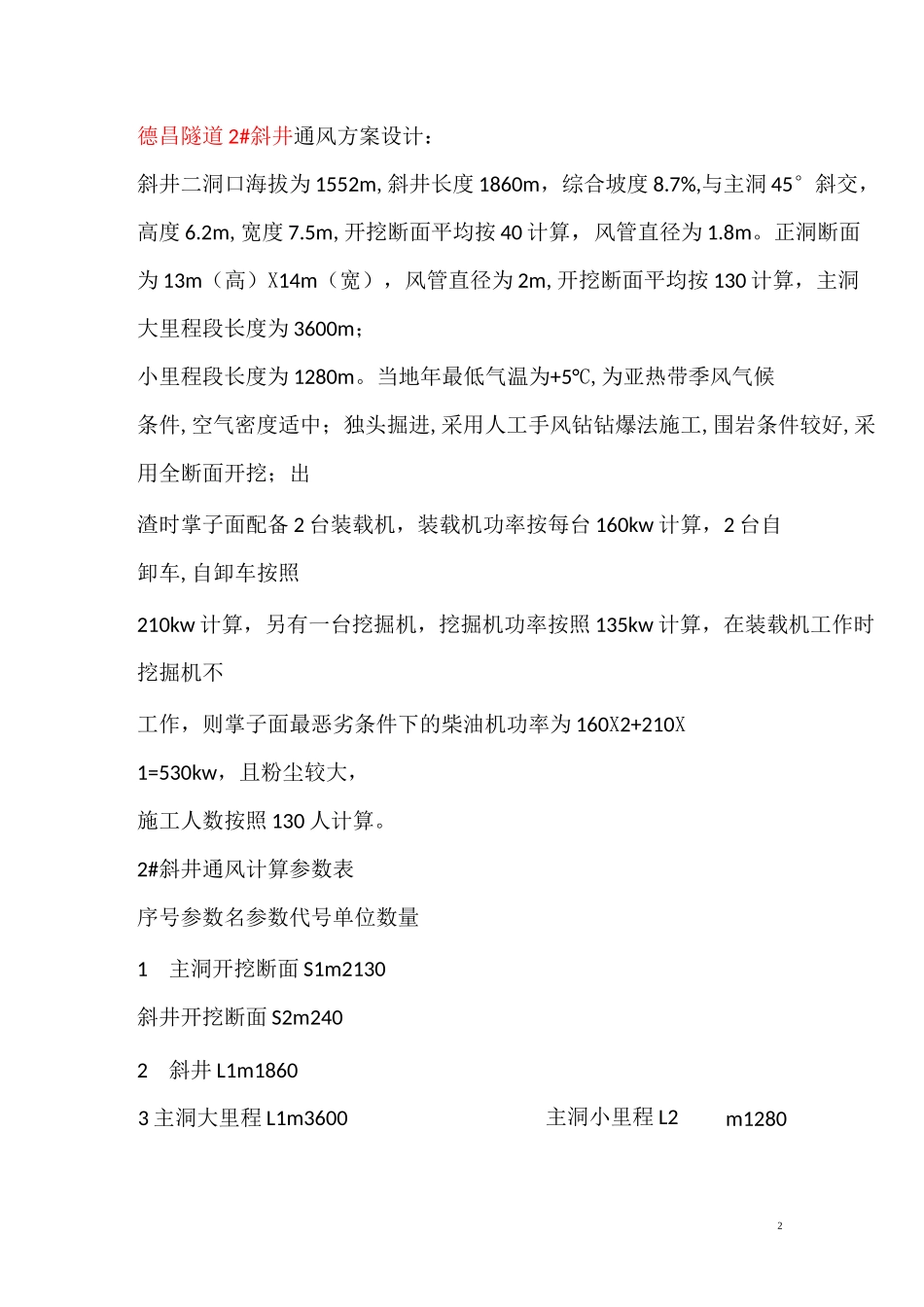

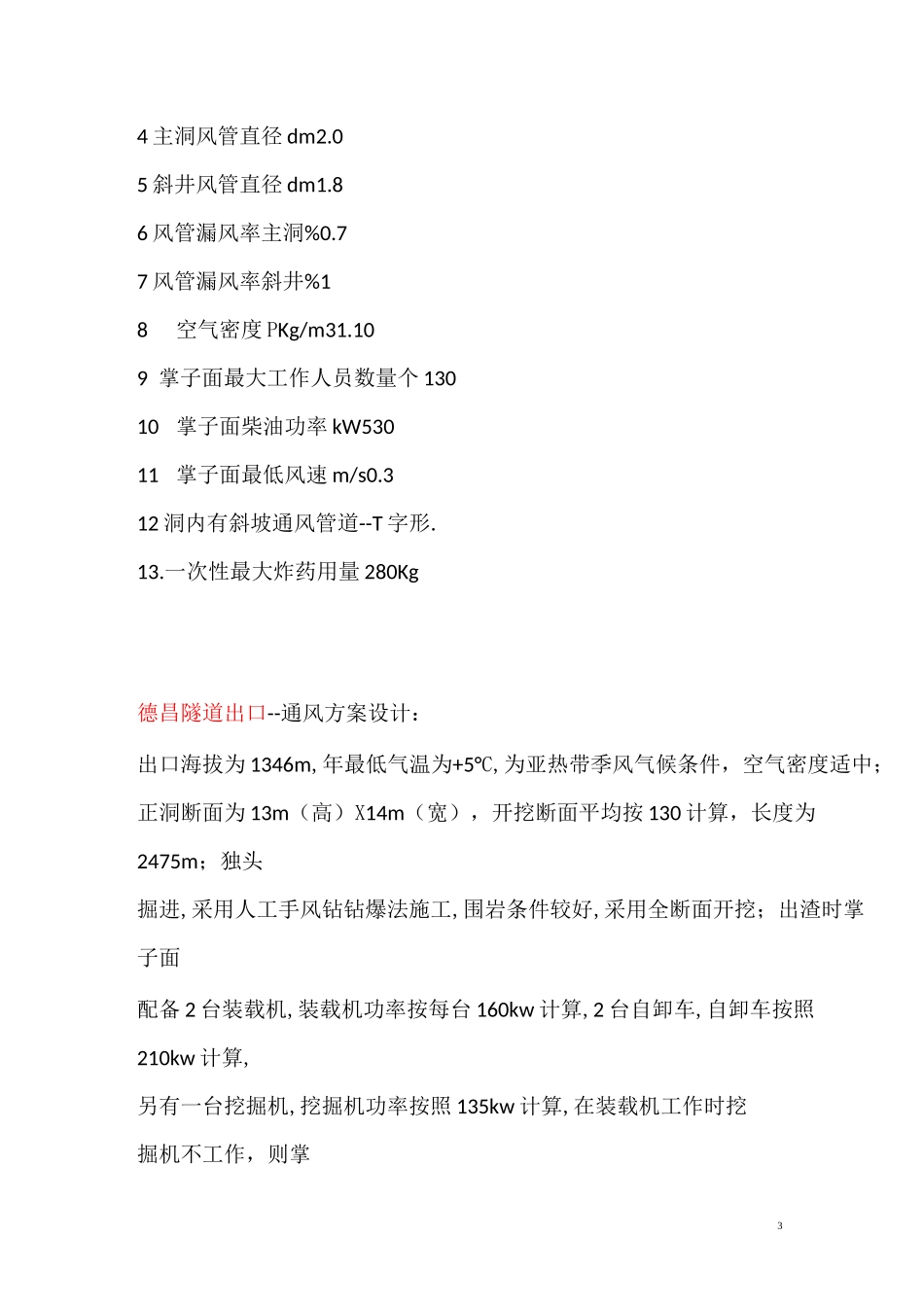

1隧道通风计算所需相关参数谢总:您好!请按下述表格要求,请依次提供每条隧道(或支洞)通风路径计算所需相关参数,最好请提供隧道通风总的示意图(CAD 或 word 版本均可),另外顺便也可以提出你们自己的通风设想和要求,以便我们对隧道通风形式有一个全面整体了解,便于我们按照你们的要求进行设计。项目名称:序号分项名称参数备注1洞内最多时工作人数约人2隧道断面积m2隧道形状描述:3隧道通风长度m4洞内内燃机械总功率 kw如:包括混凝土罐车?辆?单台功率?Kw?出碴重车?辆?单台功率?Kw?装载机?辆?单台功率?Kw?PC-200 挖机?台?单台功率 Kw?等等,通风最困难时期设备利用率大概多少?5一次爆破最大炸药用药量kg6排烟通风时间min7风机配套风筒允许的最大直径米用?m 直径风筒洞内能放下的配套风筒的最大直径8隧道是否有斜坡换句话,是否是水平通风?9配套风筒是否需要考虑变径?10隧道是否有拐弯?如有拐弯形状?拐弯形状描述:11通风是否还有什么特殊要求?如果贵方有其他厂家的详细通风方案,也可以发给我们参考比较,以便我们结合我们公司产品技术优势,做出更符合通风现场更加实用的最佳通风方案来!赵国平(1301365357282016-7-22附贵公司峨米项德昌隧道和新永郎隧道相关参数如下,供参考:2德昌隧道 2#斜井通风方案设计:斜井二洞口海拔为 1552m,斜井长度 1860m,综合坡度 8.7%,与主洞 45°斜交,高度 6.2m,宽度 7.5m,开挖断面平均按 40 计算,风管直径为 1.8m。正洞断面为 13m(高)X14m(宽),风管直径为 2m,开挖断面平均按 130 计算,主洞大里程段长度为 3600m;小里程段长度为 1280m。当地年最低气温为+5°C,为亚热带季风气候条件,空气密度适中;独头掘进,采用人工手风钻钻爆法施工,围岩条件较好,采用全断面开挖;出渣时掌子面配备 2 台装载机,装载机功率按每台 160kw 计算,2 台自卸车,自卸车按照210kw 计算,另有一台挖掘机,挖掘机功率按照 135kw 计算,在装载机工作时挖掘机不工作,则掌子面最恶劣条件下的柴油机功率为 160X2+210X1=530kw,且粉尘较大,施工人数按照 130 人计算。2#斜井通风计算参数表序号参数名参数代号单位数量1主洞开挖断面 S1m2130斜井开挖断面 S2m2402斜井 L1m1860m1280主洞小里程 L23 主洞大里程 L1m360034 主洞风管直径 dm2.05 斜井风管直径 dm1.86 风管漏风率主洞%0.77 风管漏风率斜井%18空气密度 PKg/m31.109 掌子面最大工作人员数量个 13010...
