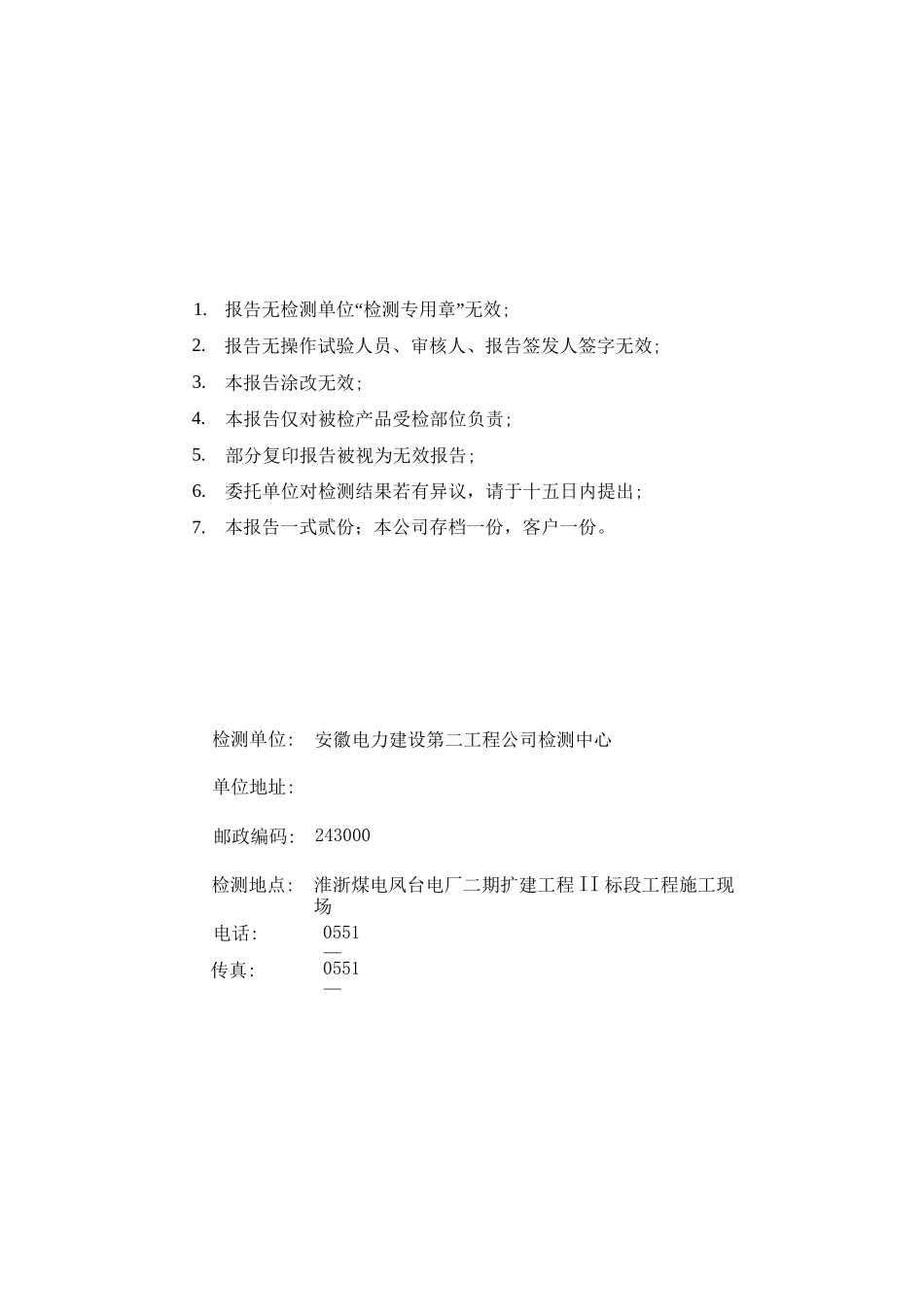

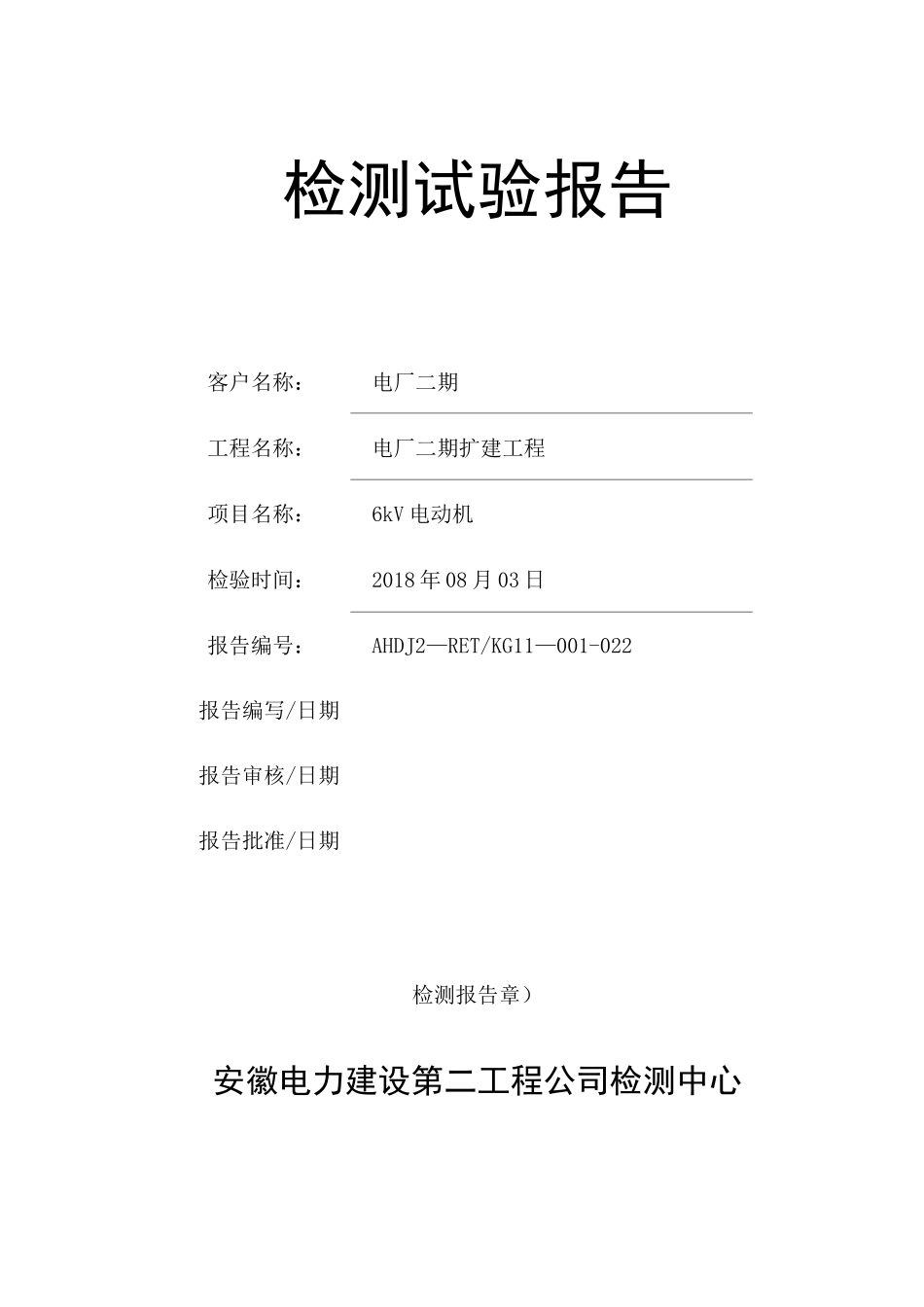

检测试验报告客户名称:电厂二期工程名称:电厂二期扩建工程项目名称:6kV 电动机检验时间:2018 年 08 月 03 日报告编号:AHDJ2—RET/KG11—001-022报告编写/日期报告审核/日期报告批准/日期检测报告章)安徽电力建设第二工程公司检测中心1
报告无检测单位“检测专用章”无效;报告无操作试验人员、审核人、报告签发人签字无效;本报告涂改无效;本报告仅对被检产品受检部位负责;部分复印报告被视为无效报告;委托单位对检测结果若有异议,请于十五日内提出;本报告一式贰份;本公司存档一份,客户一份

检测单位:安徽电力建设第二工程公司检测中心单位地址:邮政编码:243000检测地点:淮浙煤电凤台电厂二期扩建工程 II 标段工程施工现场电话:0551—传真:0551—样品名称:#4 开式冷却水泵 A样品安装位置:#4 机汽机房 0 米、铭牌:型式YKK400-6定子电压6000V定子电流30
8A额定功率250kW接线方式Y转速987r/min编号TC130180-1出厂日期2018
03生产厂家上电电机:定子线圈直流电阻测量:天气:晴温度:31°C 湿度:60%测量相测量值(Q)不平衡系数(%)UV3
513UW3
516三:线圈绝缘电阻、吸收比测量:天气:晴温度:31C 湿度:60%测量相接地相R15s(GQ)R60s(GQ)吸收比U、V、W外壳1
43四:定子绕组交流耐压试验:天气:晴温度:31C 湿度:60%加压相接地相试前绝缘(GQ)电压值(kV)试后绝缘(GQ)时间(min)U、V、W外壳1
411五:结论判断:结论判断被检电动机以上试验项目参照 GB50150-2006《电气设备预防试验标准》中的项目要求进行,所检测项目及结果均能满足《电气设备交接试验标准》中的技术要求及厂家提供的检
