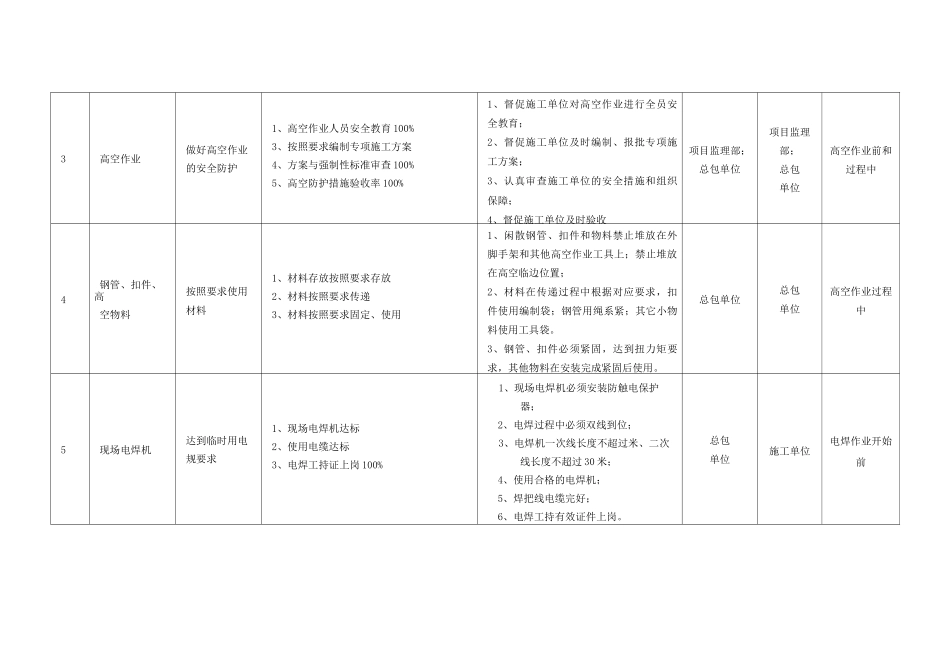

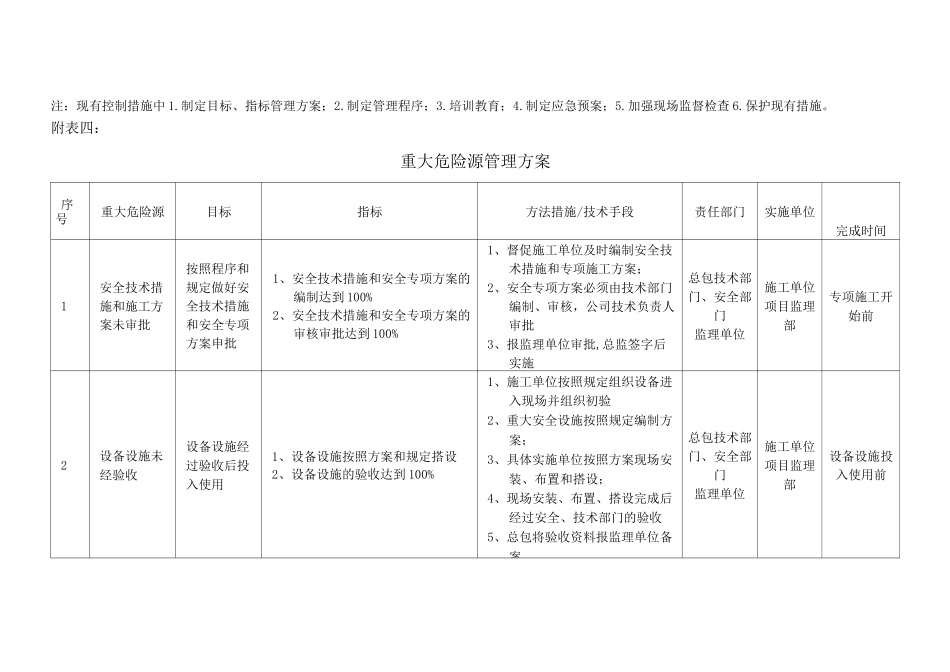

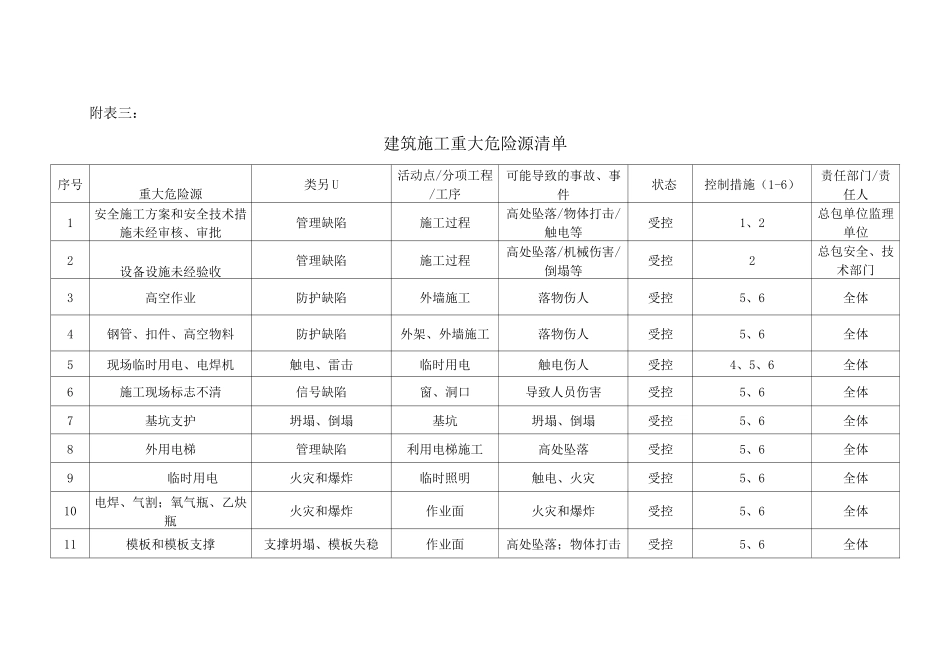

附表三:建筑施工重大危险源清单序号重大危险源类另 U活动点/分项工程/工序可能导致的事故、事件状态控制措施(1-6)责任部门/责任人1安全施工方案和安全技术措施未经审核、审批管理缺陷施工过程高处坠落/物体打击/触电等受控1、2总包单位监理单位2设备设施未经验收管理缺陷施工过程高处坠落/机械伤害/倒塌等受控2总包安全、技术部门3高空作业防护缺陷外墙施工落物伤人受控5、6全体4钢管、扣件、高空物料防护缺陷外架、外墙施工落物伤人受控5、6全体5现场临时用电、电焊机触电、雷击临时用电触电伤人受控4、5、6全体6施工现场标志不清信号缺陷窗、洞口导致人员伤害受控5、6全体7基坑支护坍塌、倒塌基坑坍塌、倒塌受控5、6全体8外用电梯管理缺陷利用电梯施工高处坠落受控5、6全体9临时用电火灾和爆炸临时照明触电、火灾受控5、6全体10电焊、气割;氧气瓶、乙炔瓶火灾和爆炸作业面火灾和爆炸受控5、6全体11模板和模板支撑支撑坍塌、模板失稳作业面高处坠落;物体打击受控5、6全体注:现有控制措施中 1.制定目标、指标管理方案;2.制定管理程序;3.培训教育;4.制定应急预案;5.加强现场监督检查 6.保护现有措施。附表四:重大危险源管理方案序号重大危险源目标指标方法措施/技术手段责任部门实施单位完成时间1安全技术措施和施工方案未审批按照程序和规定做好安全技术措施和安全专项方案申批1、安全技术措施和安全专项方案的编制达到 100%2、安全技术措施和安全专项方案的审核审批达到 100%1、督促施工单位及时编制安全技术措施和专项施工方案;2、安全专项方案必须由技术部门编制、审核,公司技术负责人审批3、报监理单位审批,总监签字后实施总包技术部门、安全部门监理单位施工单位项目监理部专项施工开始前2设备设施未经验收设备设施经过验收后投入使用1、设备设施按照方案和规定搭设2、设备设施的验收达到 100%1、施工单位按照规定组织设备进入现场并组织初验2、重大安全设施按照规定编制方案;3、具体实施单位按照方案现场安装、布置和搭设;4、现场安装、布置、搭设完成后经过安全、技术部门的验收5、总包将验收资料报监理单位备案总包技术部门、安全部门监理单位施工单位项目监理部设备设施投入使用前3高空作业做好高空作业的安全防护1、高空作业人员安全教育 100%3、按照要求编制专项施工方案4、方案与强制性标准审查 100%5、高空防护措施验收率 100%1、督促施工单位对高空作业进行全员安全教育;2、督促施工单位及时编制、报批专项...
