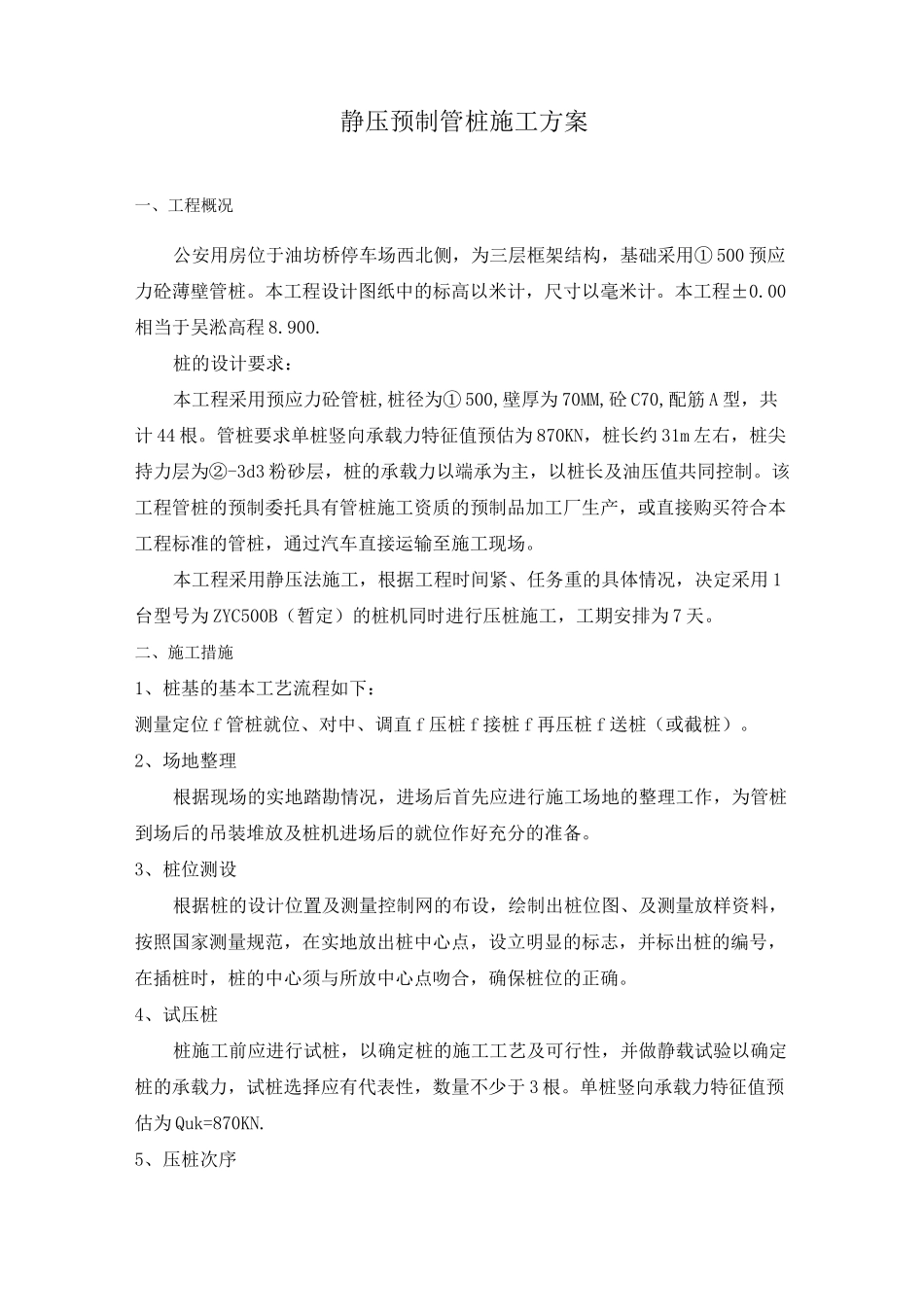

静压预制管桩施工方案一、工程概况公安用房位于油坊桥停车场西北侧,为三层框架结构,基础采用① 500 预应力砼薄壁管桩
本工程设计图纸中的标高以米计,尺寸以毫米计
00相当于吴淞高程 8
桩的设计要求:本工程采用预应力砼管桩,桩径为① 500,壁厚为 70MM,砼 C70,配筋 A 型,共计 44 根
管桩要求单桩竖向承载力特征值预估为 870KN,桩长约 31m 左右,桩尖持力层为②-3d3 粉砂层,桩的承载力以端承为主,以桩长及油压值共同控制
该工程管桩的预制委托具有管桩施工资质的预制品加工厂生产,或直接购买符合本工程标准的管桩,通过汽车直接运输至施工现场
本工程采用静压法施工,根据工程时间紧、任务重的具体情况,决定采用 1台型号为 ZYC500B(暂定)的桩机同时进行压桩施工,工期安排为 7 天
二、施工措施1、桩基的基本工艺流程如下:测量定位 f 管桩就位、对中、调直 f 压桩 f 接桩 f 再压桩 f 送桩(或截桩)
2、场地整理根据现场的实地踏勘情况,进场后首先应进行施工场地的整理工作,为管桩到场后的吊装堆放及桩机进场后的就位作好充分的准备
3、桩位测设根据桩的设计位置及测量控制网的布设,绘制出桩位图、及测量放样资料,按照国家测量规范,在实地放出桩中心点,设立明显的标志,并标出桩的编号,在插桩时,桩的中心须与所放中心点吻合,确保桩位的正确
4、试压桩桩施工前应进行试桩,以确定桩的施工工艺及可行性,并做静载试验以确定桩的承载力,试桩选择应有代表性,数量不少于 3 根
单桩竖向承载力特征值预估为 Quk=870KN
5、压桩次序根据压桩施工区域内的地质情况和基础几何形状,合理选择打桩顺序,先里后外,由中心逐渐往外侧对称施工
本工程基础形状规则,施工时遵循“对称施工”的原则,先打中间桩,后打边区桩;先打毗邻建筑物的桩,后打远离建筑物的桩,降低桩基的侧
