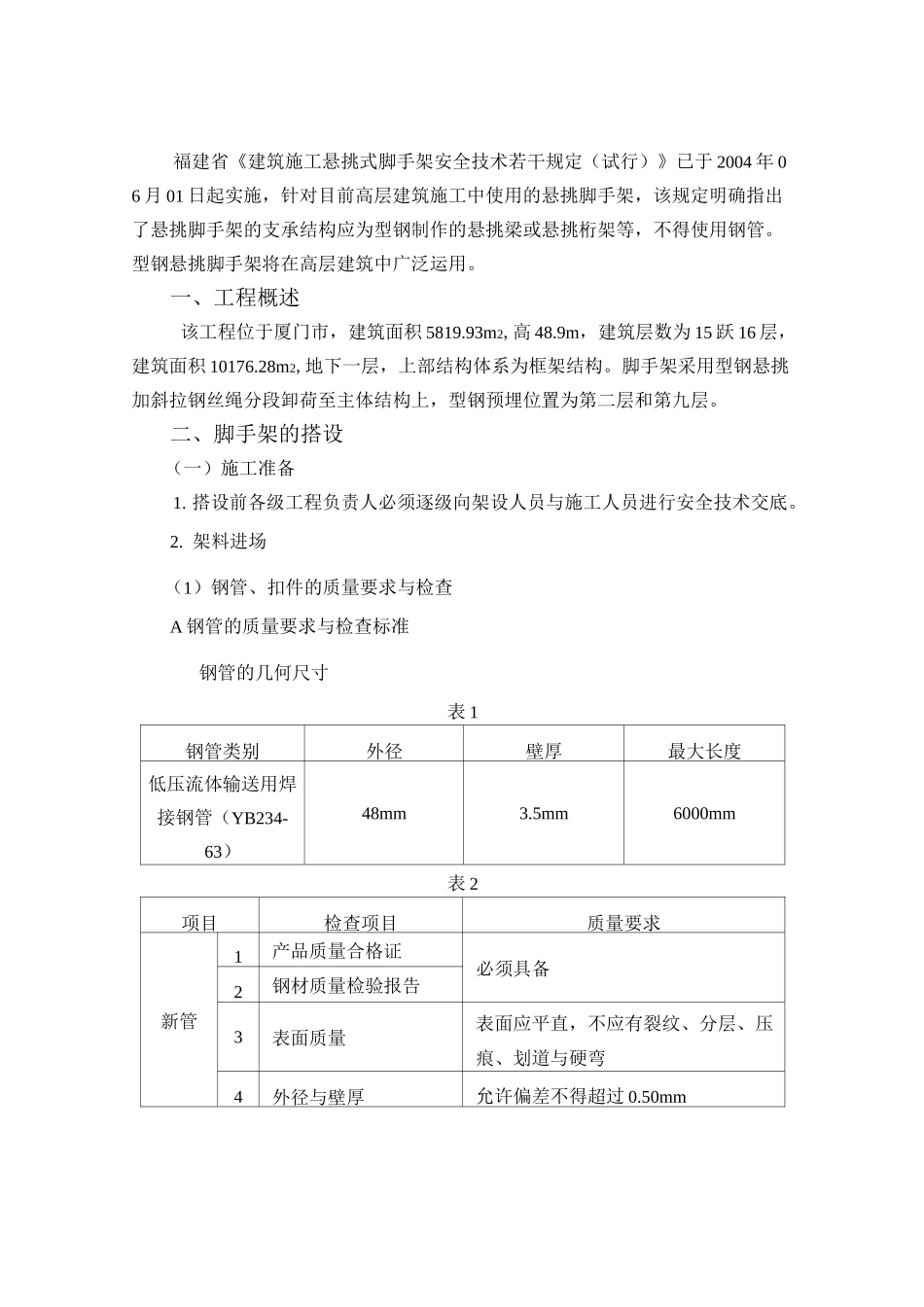

福建省《建筑施工悬挑式脚手架安全技术若干规定(试行)》已于 2004 年 06 月 01 日起实施,针对目前高层建筑施工中使用的悬挑脚手架,该规定明确指出了悬挑脚手架的支承结构应为型钢制作的悬挑梁或悬挑桁架等,不得使用钢管
型钢悬挑脚手架将在高层建筑中广泛运用
一、工程概述该工程位于厦门市,建筑面积 5819
93m2,高 48
9m,建筑层数为 15 跃 16 层,建筑面积 10176
28m2,地下一层,上部结构体系为框架结构
脚手架采用型钢悬挑加斜拉钢丝绳分段卸荷至主体结构上,型钢预埋位置为第二层和第九层
二、脚手架的搭设(一)施工准备1
搭设前各级工程负责人必须逐级向架设人员与施工人员进行安全技术交底

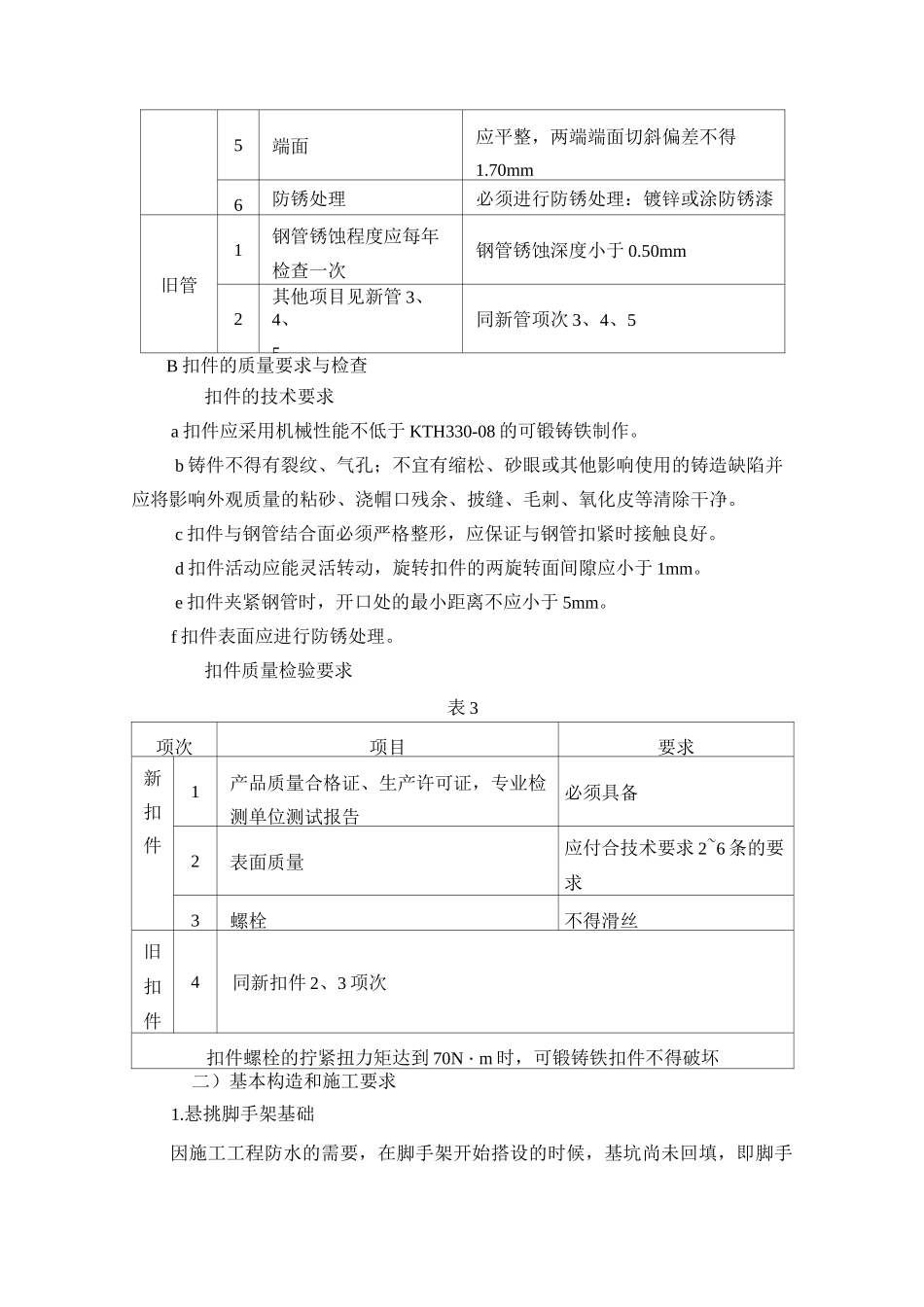

架料进场(1)钢管、扣件的质量要求与检查A 钢管的质量要求与检查标准钢管的几何尺寸表 1钢管类别外径壁厚最大长度低压流体输送用焊接钢管(YB234-63)48mm3
5mm6000mm表 2项目检查项目质量要求新管1产品质量合格证必须具备2钢材质量检验报告3表面质量表面应平直,不应有裂纹、分层、压痕、划道与硬弯4外径与壁厚允许偏差不得超过 0
50mm5端面应平整,两端端面切斜偏差不得1
70mm6防锈处理必须进行防锈处理:镀锌或涂防锈漆旧管1钢管锈蚀程度应每年检查一次钢管锈蚀深度小于 0
50mm2其他项目见新管 3、4、5同新管项次 3、4、5B 扣件的质量要求与检查扣件的技术要求a 扣件应采用机械性能不低于 KTH330-08 的可锻铸铁制作
b 铸件不得有裂纹、气孔;不宜有缩松、砂眼或其他影响使用的铸造缺陷并应将影响外观质量的粘砂、浇帽口残余、披缝、毛刺、氧化皮等清除干净
c 扣件与钢管结合面必须严格整形,应保证与钢管扣紧时接触良好
d 扣件活动应能灵活转动,旋转扣件的两旋转面间隙应小于 1mm
e 扣件夹紧钢管时,开口处的最小距离不应小于 5mm
