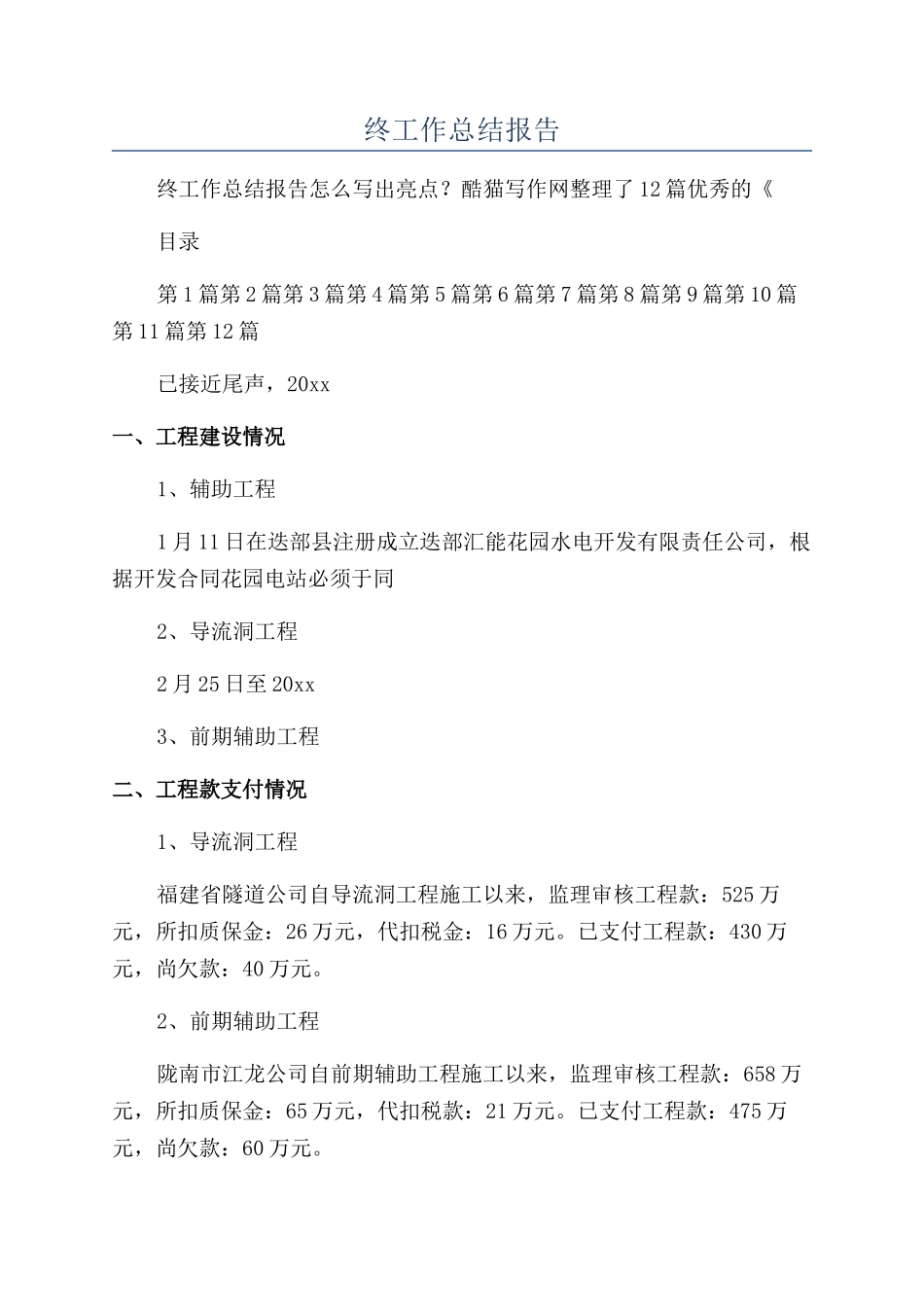

终工作总结报告终工作总结报告怎么写出亮点
酷猫写作网整理了 12 篇优秀的《目录第 1 篇第 2 篇第 3 篇第 4 篇第 5 篇第 6 篇第 7 篇第 8 篇第 9 篇第 10 篇第 11 篇第 12 篇已接近尾声,20xx一、工程建设情况1、辅助工程1 月 11 日在迭部县注册成立迭部汇能花园水电开发有限责任公司,根据开发合同花园电站必须于同2、导流洞工程2 月 25 日至 20xx3、前期辅助工程二、工程款支付情况1、导流洞工程福建省隧道公司自导流洞工程施工以来,监理审核工程款:525 万元,所扣质保金:26 万元,代扣税金:16 万元
已支付工程款:430 万元,尚欠款:40 万元
2、前期辅助工程陇南市江龙公司自前期辅助工程施工以来,监理审核工程款:658 万元,所扣质保金:65 万元,代扣税款:21 万元
已支付工程款:475 万元,尚欠款:60 万元

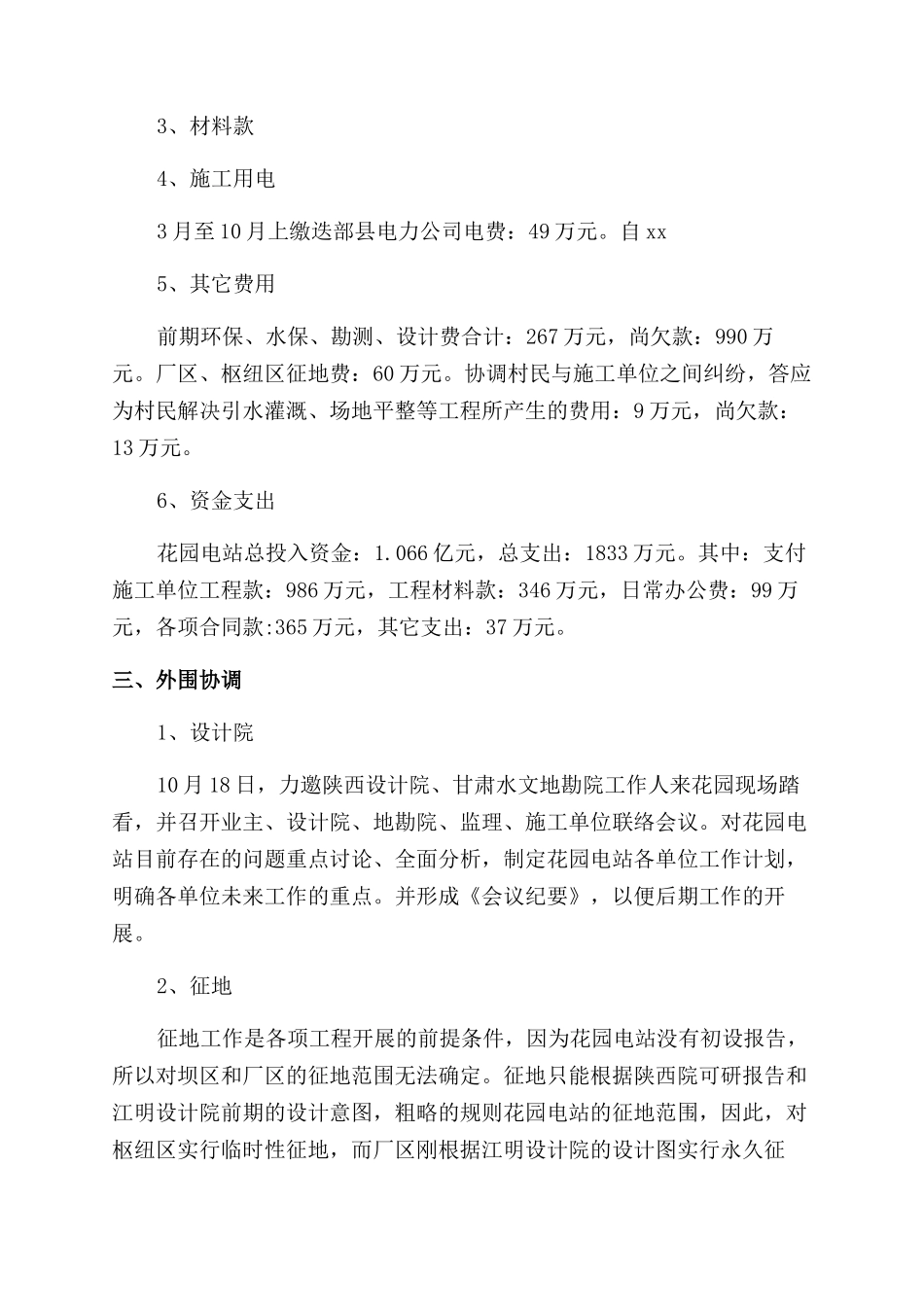

3、材料款4、施工用电3 月至 10 月上缴迭部县电力公司电费:49 万元
自 xx5、其它费用前期环保、水保、勘测、设计费合计:267 万元,尚欠款:990 万元
厂区、枢纽区征地费:60 万元
协调村民与施工单位之间纠纷,答应为村民解决引水灌溉、场地平整等工程所产生的费用:9 万元,尚欠款:13 万元
6、资金支出花园电站总投入资金:1
066 亿元,总支出:1833 万元
其中:支付施工单位工程款:986 万元,工程材料款:346 万元,日常办公费:99 万元,各项合同款:365 万元,其它支出:37 万元
三、外围协调1、设计院10 月 18 日,力邀陕西设计院、甘肃水文地勘院工作人来花园现场踏看,并召开业主、设计院、地勘院、监理、施工单位联络会议
对花园电站目前存在的问题重点讨论、全面分析,制定花园电站各单位工作计划,明确各单位未来工作的重点
并形成《会议纪要》,以便后期工作的开展

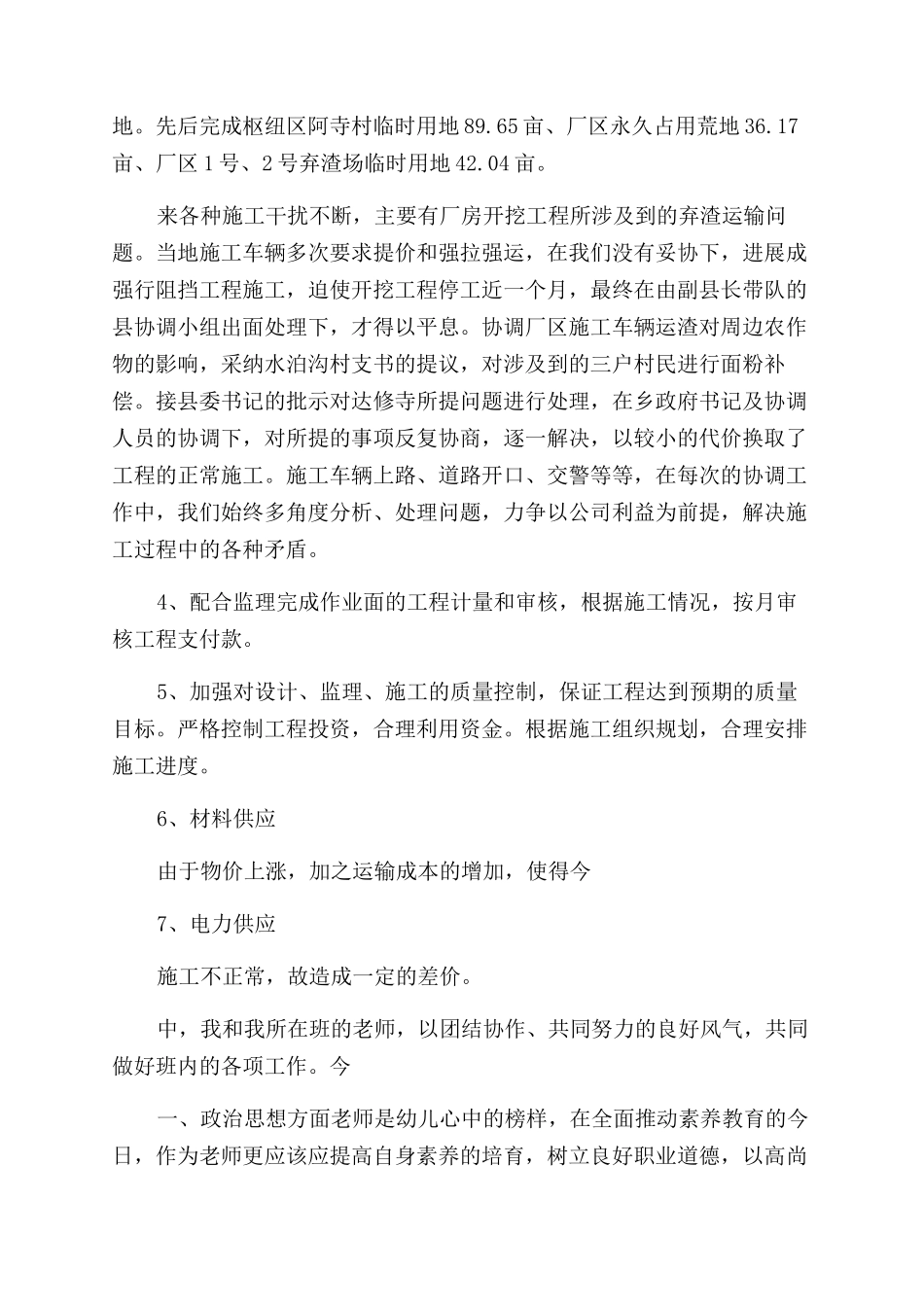

2、征地征地工作是各
