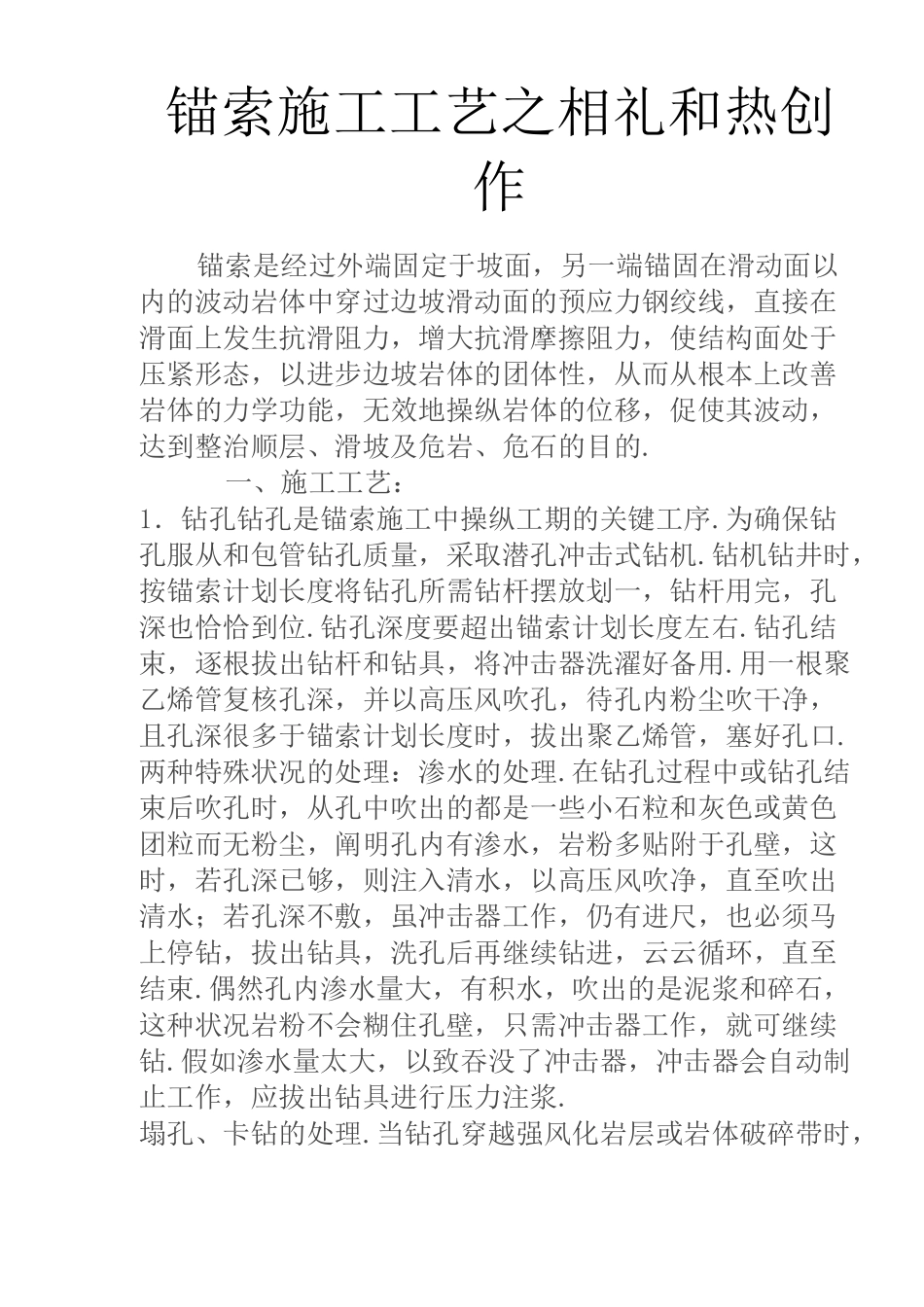

锚索施工工艺之相礼和热创作锚索是经过外端固定于坡面,另一端锚固在滑动面以内的波动岩体中穿过边坡滑动面的预应力钢绞线,直接在滑面上发生抗滑阻力,增大抗滑摩擦阻力,使结构面处于压紧形态,以进步边坡岩体的团体性,从而从根本上改善岩体的力学功能,无效地操纵岩体的位移,促使其波动,达到整治顺层、滑坡及危岩、危石的目的

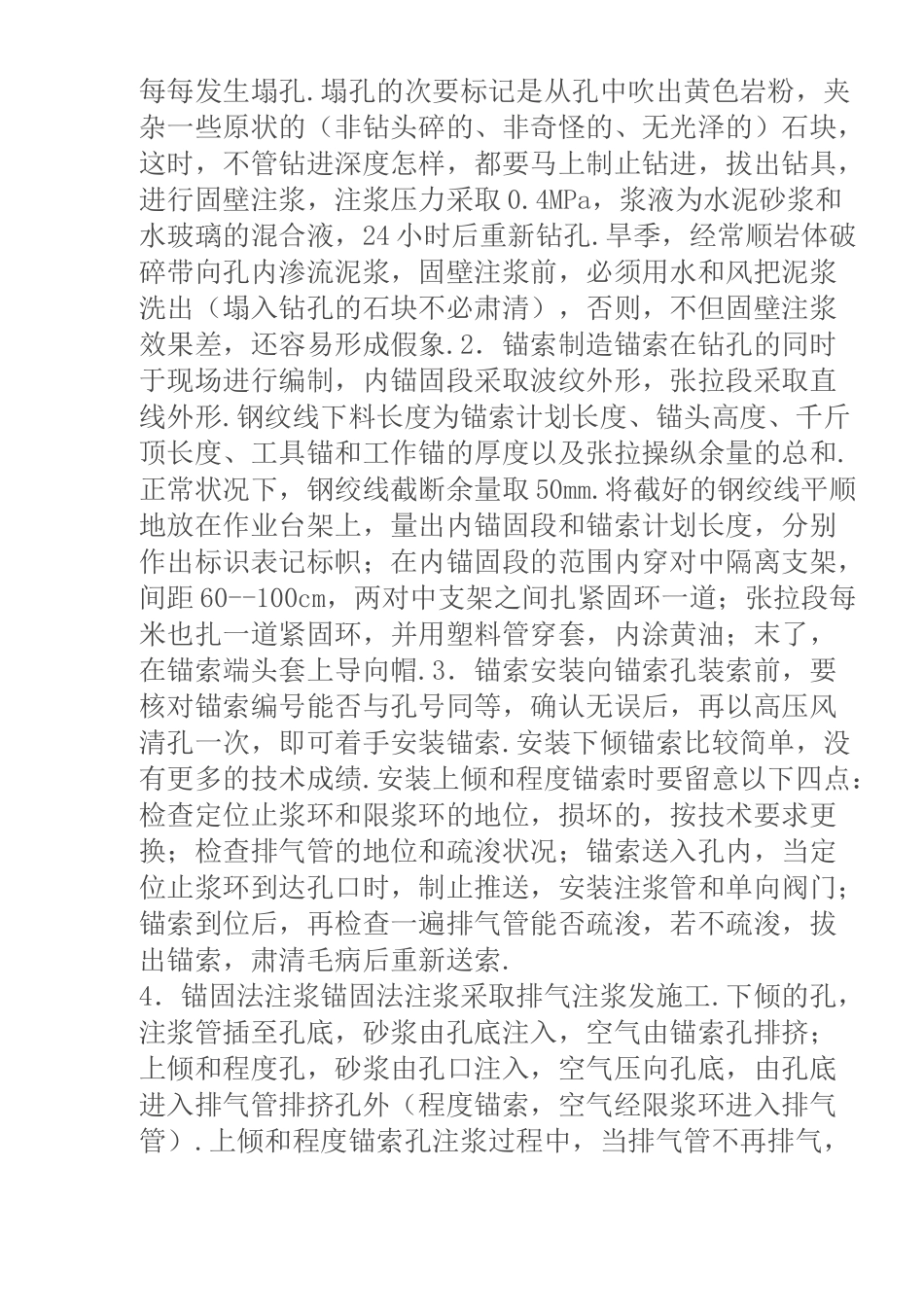

一、施工工艺:1.钻孔钻孔是锚索施工中操纵工期的关键工序
为确保钻孔服从和包管钻孔质量,采取潜孔冲击式钻机
钻机钻井时,按锚索计划长度将钻孔所需钻杆摆放划一,钻杆用完,孔深也恰恰到位
钻孔深度要超出锚索计划长度左右
钻孔结束,逐根拔出钻杆和钻具,将冲击器洗濯好备用
用一根聚乙烯管复核孔深,并以高压风吹孔,待孔内粉尘吹干净,且孔深很多于锚索计划长度时,拔出聚乙烯管,塞好孔口
两种特殊状况的处理:渗水的处理
在钻孔过程中或钻孔结束后吹孔时,从孔中吹出的都是一些小石粒和灰色或黄色团粒而无粉尘,阐明孔内有渗水,岩粉多贴附于孔壁,这时,若孔深已够,则注入清水,以高压风吹净,直至吹出清水;若孔深不敷,虽冲击器工作,仍有进尺,也必须马上停钻,拔出钻具,洗孔后再继续钻进,云云循环,直至结束
偶然孔内渗水量大,有积水,吹出的是泥浆和碎石,这种状况岩粉不会糊住孔壁,只需冲击器工作,就可继续钻
假如渗水量太大,以致吞没了冲击器,冲击器会自动制止工作,应拔出钻具进行压力注浆
塌孔、卡钻的处理
当钻孔穿越强风化岩层或岩体破碎带时,每每发生塌孔
塌孔的次要标记是从孔中吹出黄色岩粉,夹杂一些原状的(非钻头碎的、非奇怪的、无光泽的)石块,这时,不管钻进深度怎样,都要马上制止钻进,拔出钻具,进行固壁注浆,注浆压力采取 0
4MPa,浆液为水泥砂浆和水玻璃的混合液,24 小时后重新钻孔

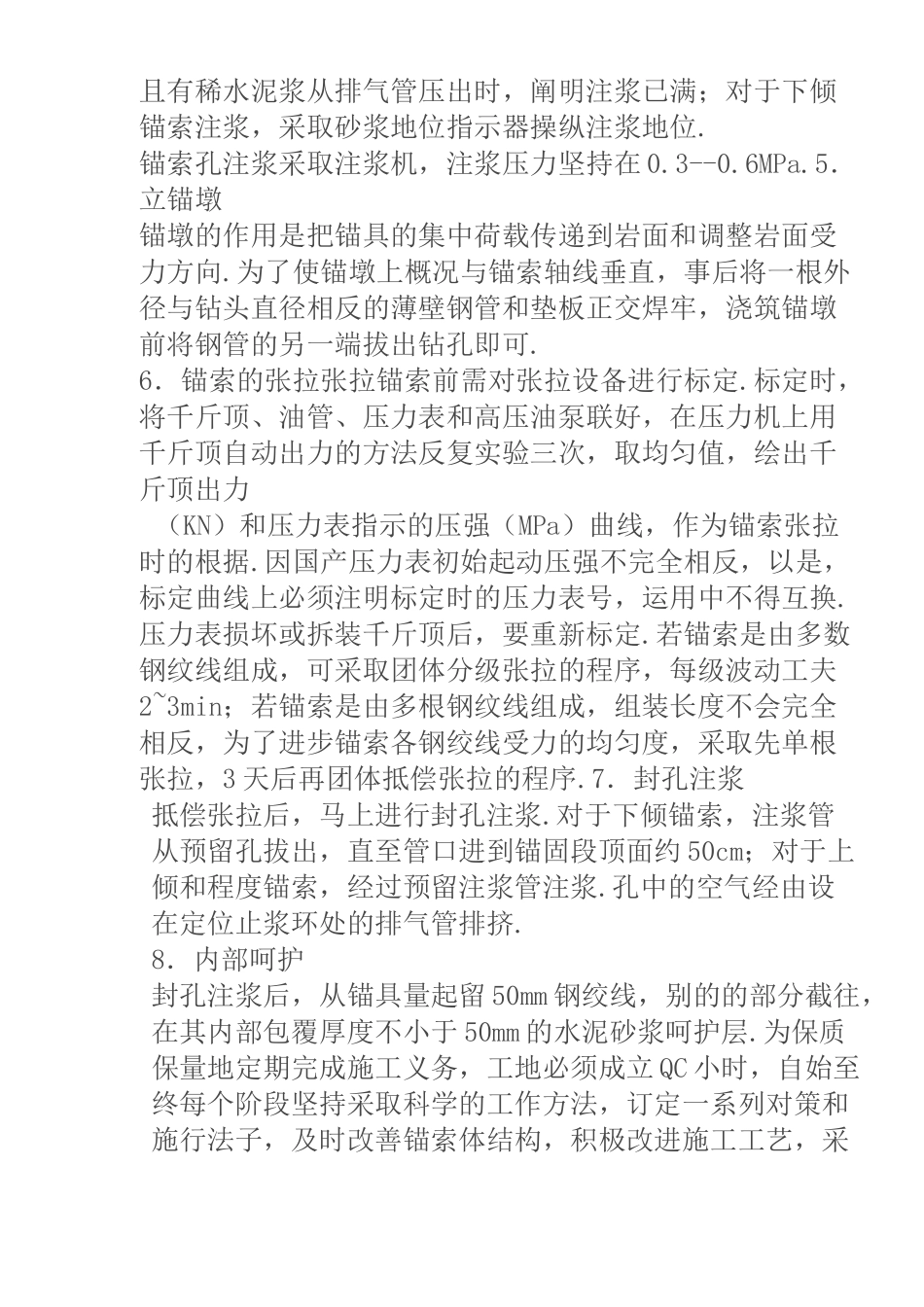

旱季,经常顺岩体破碎带向孔内渗流泥浆,固壁注浆前,必须用水和风把泥浆洗出(塌入钻孔的石块不必肃清),否则,不但固壁注浆效
