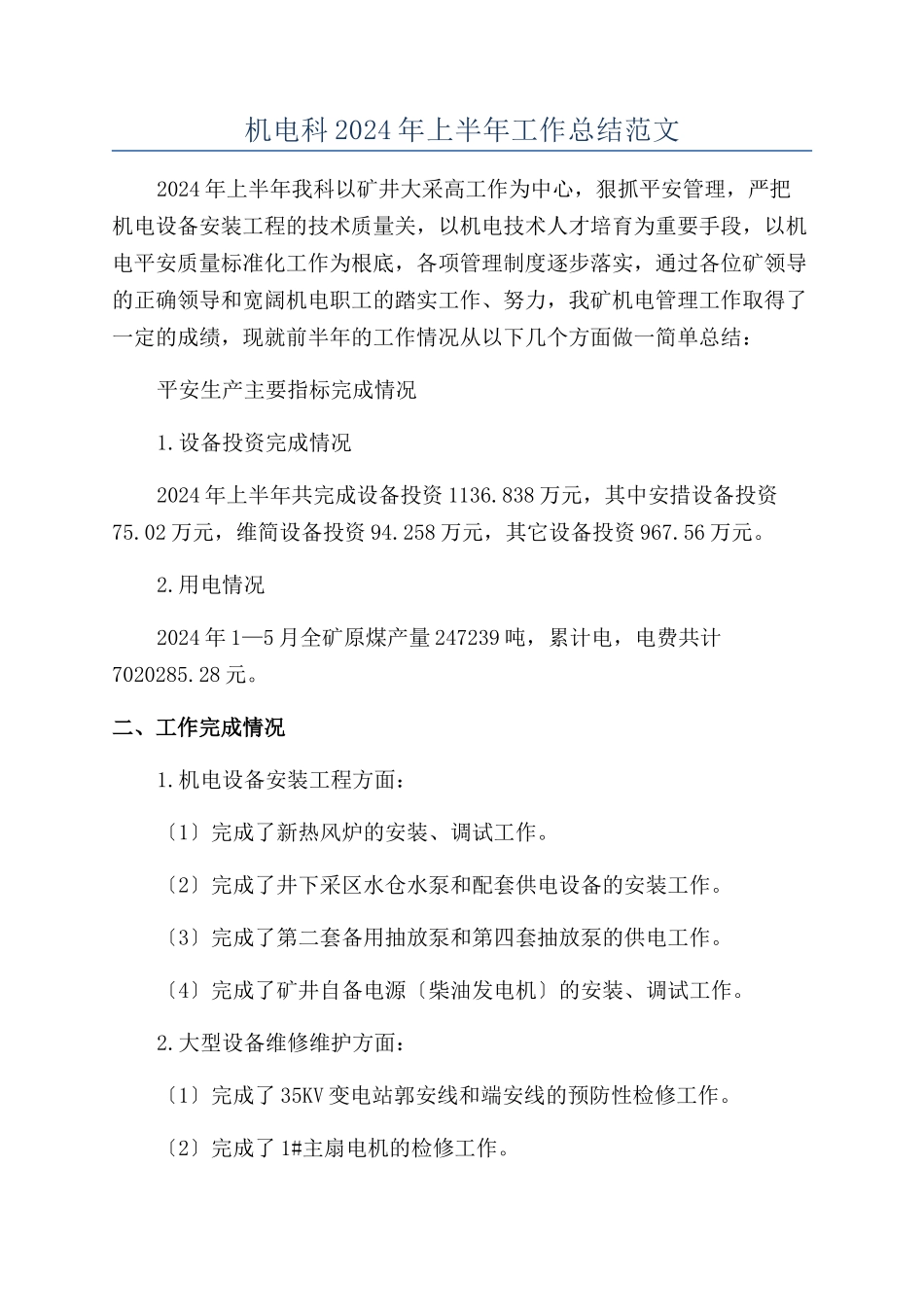

机电科 2024 年上半年工作总结范文2024 年上半年我科以矿井大采高工作为中心,狠抓平安管理,严把机电设备安装工程的技术质量关,以机电技术人才培育为重要手段,以机电平安质量标准化工作为根底,各项管理制度逐步落实,通过各位矿领导的正确领导和宽阔机电职工的踏实工作、努力,我矿机电管理工作取得了一定的成绩,现就前半年的工作情况从以下几个方面做一简单总结:平安生产主要指标完成情况1
设备投资完成情况2024 年上半年共完成设备投资 1136
838 万元,其中安措设备投资75
02 万元,维简设备投资 94
258 万元,其它设备投资 967
用电情况2024 年 1—5 月全矿原煤产量 247239 吨,累计电,电费共计7020285
二、工作完成情况1
机电设备安装工程方面:〔1〕完成了新热风炉的安装、调试工作
〔2〕完成了井下采区水仓水泵和配套供电设备的安装工作
〔3〕完成了第二套备用抽放泵和第四套抽放泵的供电工作
〔4〕完成了矿井自备电源〔柴油发电机〕的安装、调试工作
大型设备维修维护方面:〔1〕完成了 35KV 变电站郭安线和端安线的预防性检修工作

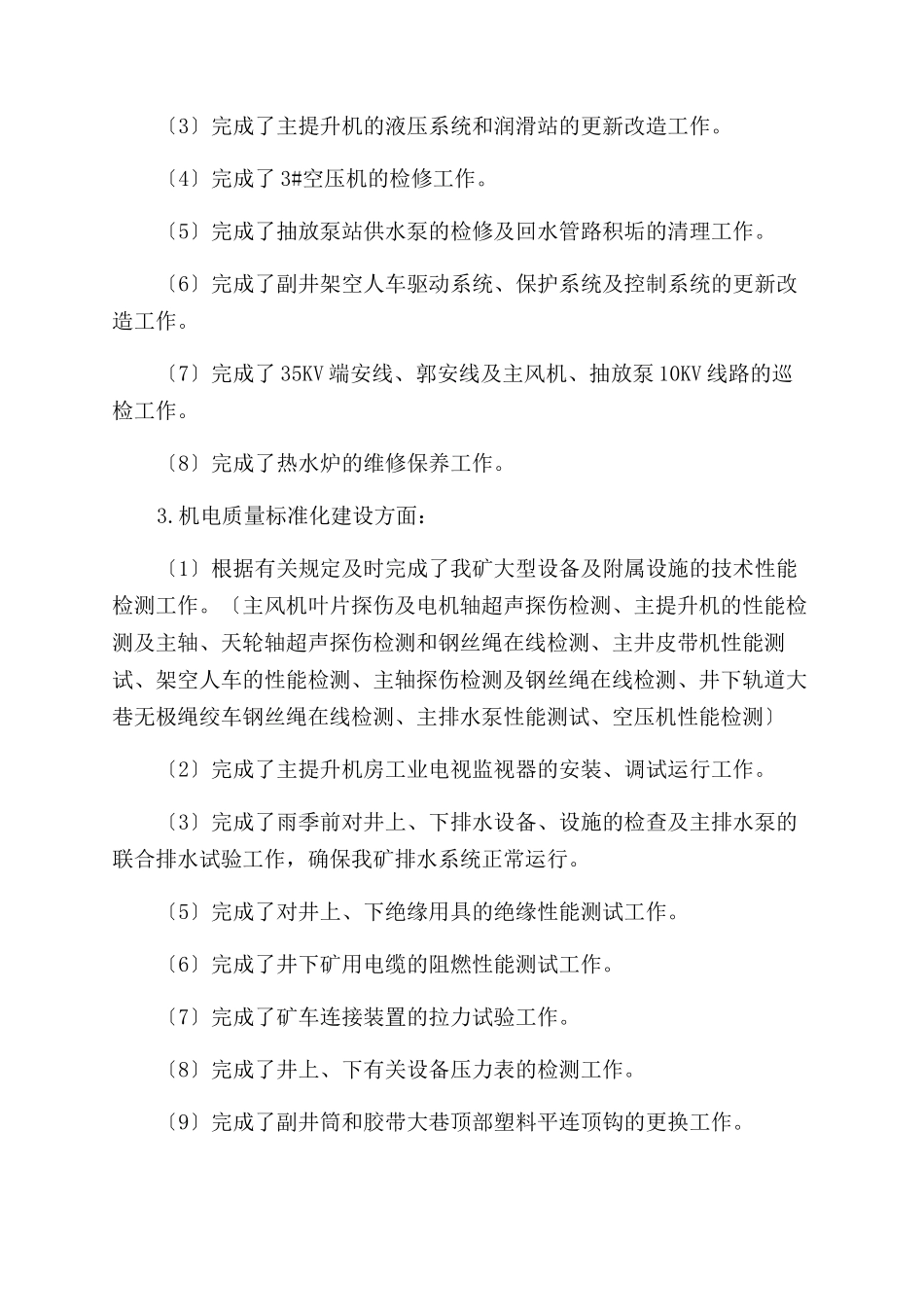

〔2〕完成了 1#主扇电机的检修工作
〔3〕完成了主提升机的液压系统和润滑站的更新改造工作
〔4〕完成了 3#空压机的检修工作
〔5〕完成了抽放泵站供水泵的检修及回水管路积垢的清理工作
〔6〕完成了副井架空人车驱动系统、保护系统及控制系统的更新改造工作
〔7〕完成了 35KV 端安线、郭安线及主风机、抽放泵 10KV 线路的巡检工作
〔8〕完成了热水炉的维修保养工作
机电质量标准化建设方面:〔1〕根据有关规定及时完成了我矿大型设备及附属设施的技术性能检测工作
〔主风机叶片探伤及电机轴超声探伤检测、主提升机的性能检测及主轴、天轮轴超声探伤检测和钢丝绳在线检测、主井皮带机性能测试、架空人车的性
