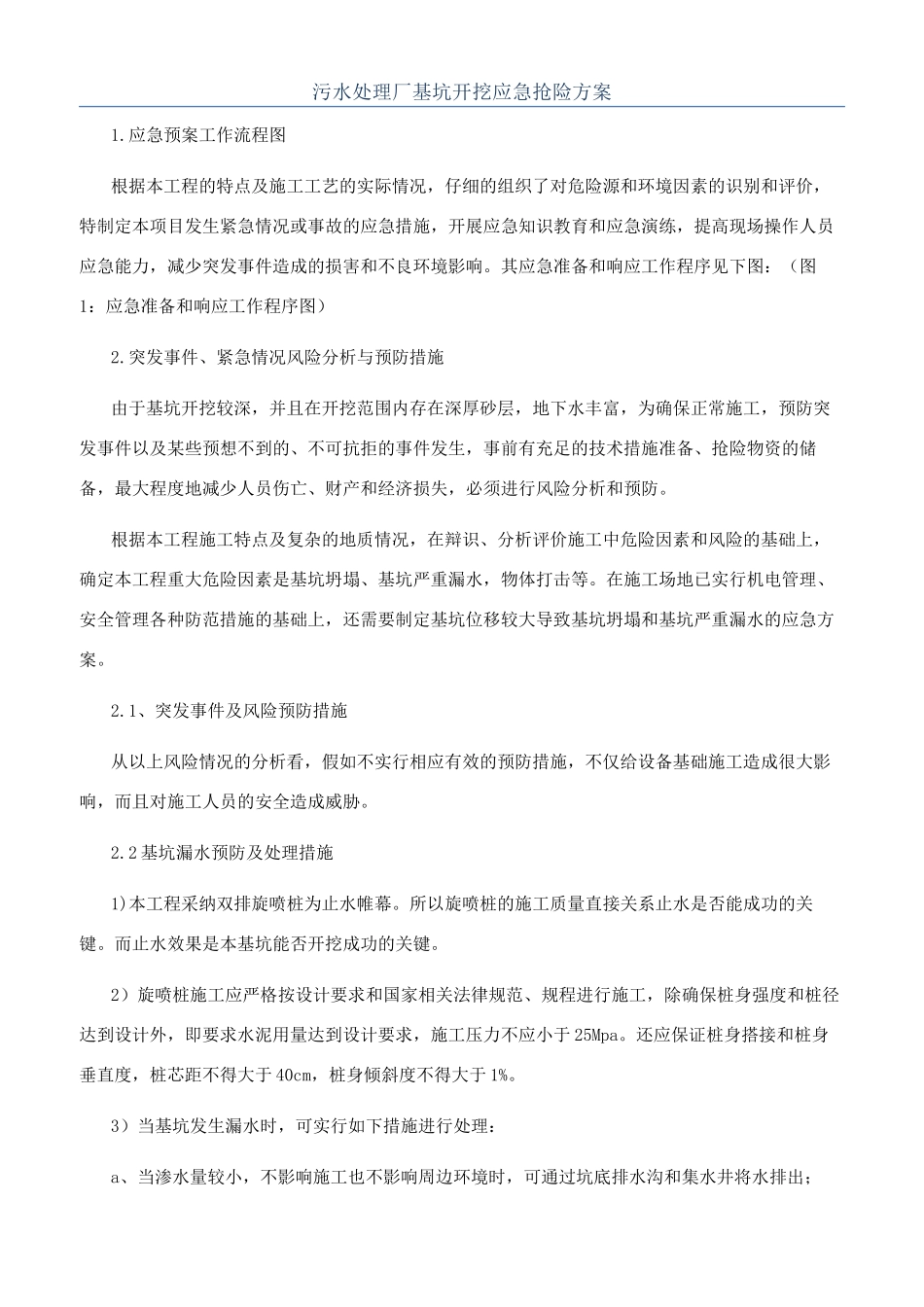

污水处理厂基坑开挖应急抢险方案1
应急预案工作流程图根据本工程的特点及施工工艺的实际情况,仔细的组织了对危险源和环境因素的识别和评价,特制定本项目发生紧急情况或事故的应急措施,开展应急知识教育和应急演练,提高现场操作人员应急能力,减少突发事件造成的损害和不良环境影响
其应急准备和响应工作程序见下图:(图1:应急准备和响应工作程序图)2
突发事件、紧急情况风险分析与预防措施由于基坑开挖较深,并且在开挖范围内存在深厚砂层,地下水丰富,为确保正常施工,预防突发事件以及某些预想不到的、不可抗拒的事件发生,事前有充足的技术措施准备、抢险物资的储备,最大程度地减少人员伤亡、财产和经济损失,必须进行风险分析和预防
根据本工程施工特点及复杂的地质情况,在辩识、分析评价施工中危险因素和风险的基础上,确定本工程重大危险因素是基坑坍塌、基坑严重漏水,物体打击等
在施工场地已实行机电管理、安全管理各种防范措施的基础上,还需要制定基坑位移较大导致基坑坍塌和基坑严重漏水的应急方案
1、突发事件及风险预防措施从以上风险情况的分析看,假如不实行相应有效的预防措施,不仅给设备基础施工造成很大影响,而且对施工人员的安全造成威胁
2 基坑漏水预防及处理措施1)本工程采纳双排旋喷桩为止水帷幕
所以旋喷桩的施工质量直接关系止水是否能成功的关键
而止水效果是本基坑能否开挖成功的关键
2)旋喷桩施工应严格按设计要求和国家相关法律规范、规程进行施工,除确保桩身强度和桩径达到设计外,即要求水泥用量达到设计要求,施工压力不应小于 25Mpa
还应保证桩身搭接和桩身垂直度,桩芯距不得大于 40cm,桩身倾斜度不得大于 1%

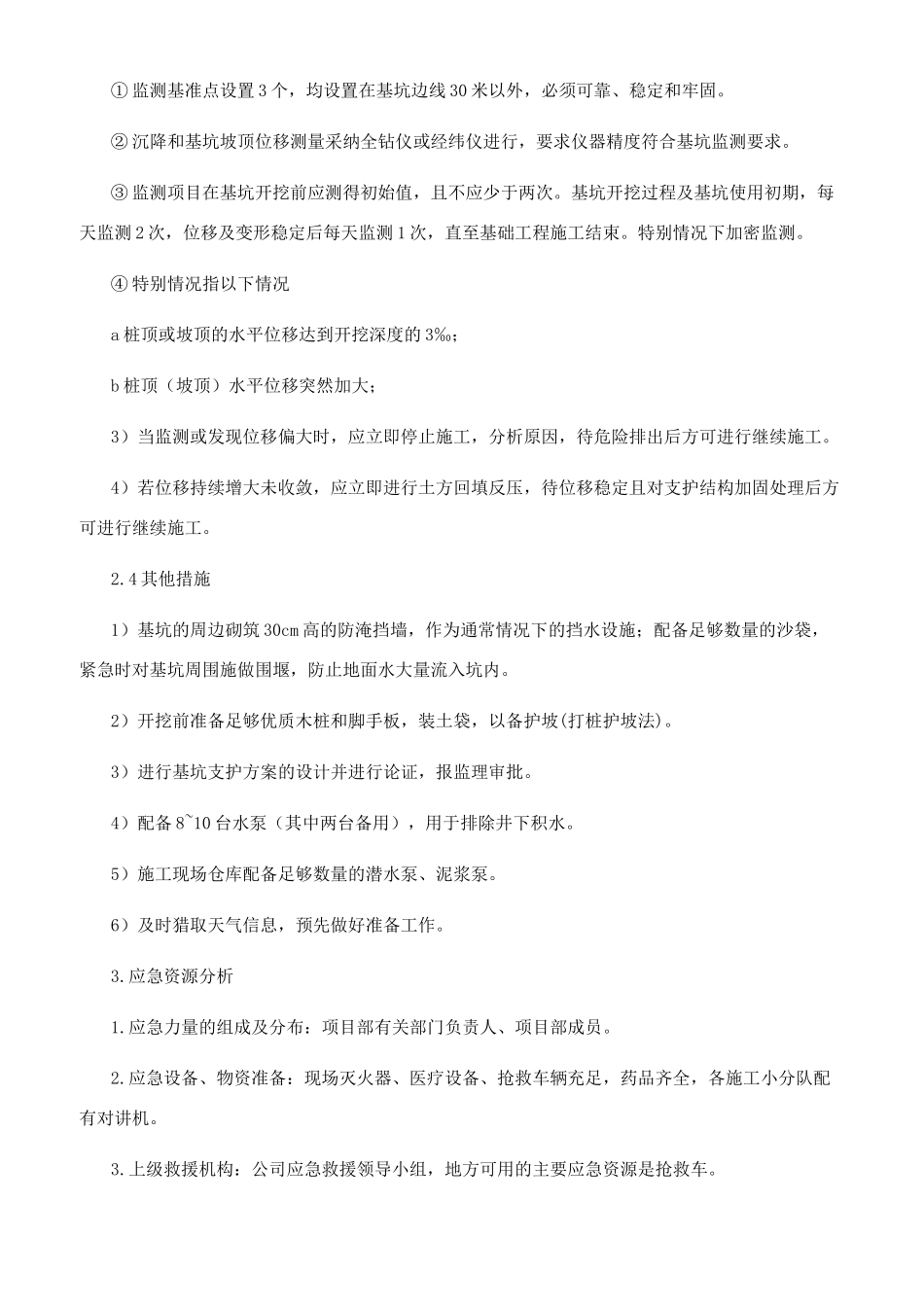

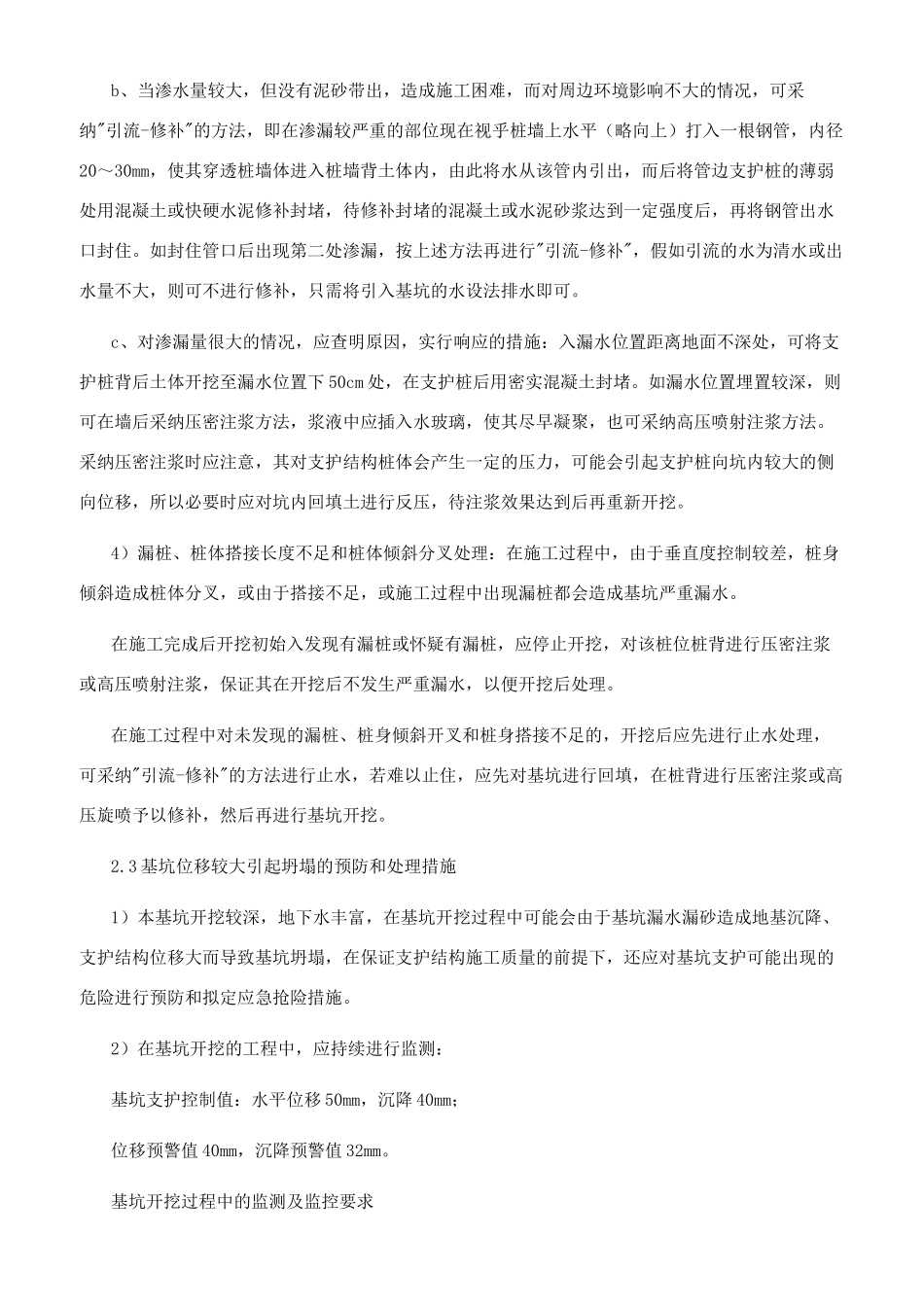

3)当基坑发生漏水时,可实行如下措施进行处理:a、当渗水量较小,不影响施工也不影响周边环境时,可通过坑底排水沟和集水井将水排出;b、当渗水量较大,但没有泥砂带出,造成施工困难,而对周边环境影响不大的
