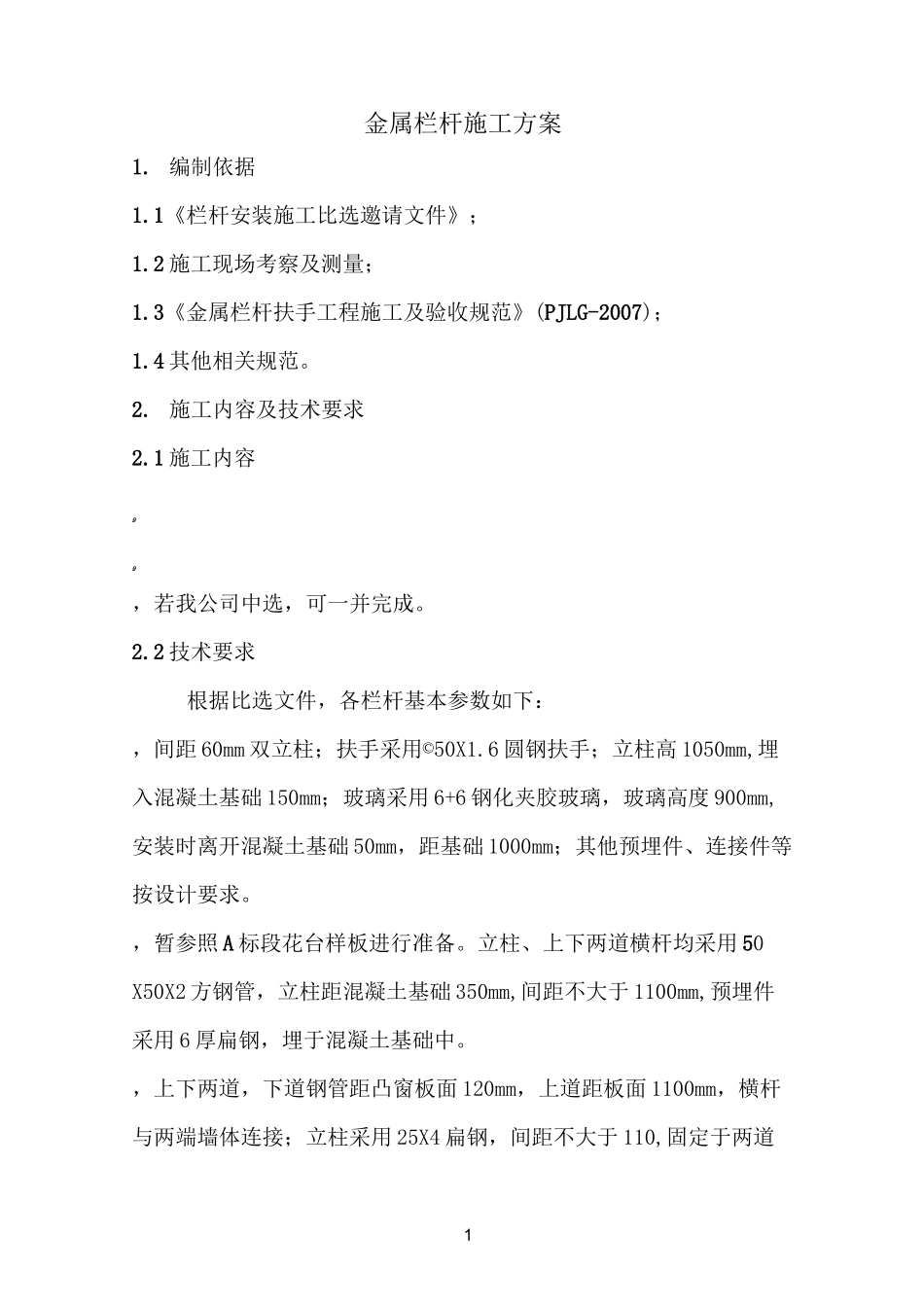

1金属栏杆施工方案1
1《栏杆安装施工比选邀请文件》;1
2 施工现场考察及测量;1
3《金属栏杆扶手工程施工及验收规范》(PJLG-2007);1
4 其他相关规范
施工内容及技术要求2
1 施工内容99,若我公司中选,可一并完成
2 技术要求根据比选文件,各栏杆基本参数如下:,间距 60mm 双立柱;扶手采用©50X1
6 圆钢扶手;立柱高 1050mm,埋入混凝土基础 150mm;玻璃采用 6+6 钢化夹胶玻璃,玻璃高度 900mm,安装时离开混凝土基础 50mm,距基础 1000mm;其他预埋件、连接件等按设计要求
,暂参照 A 标段花台样板进行准备
立柱、上下两道横杆均采用 50X50X2 方钢管,立柱距混凝土基础 350mm,间距不大于 1100mm,预埋件采用 6 厚扁钢,埋于混凝土基础中
,上下两道,下道钢管距凸窗板面 120mm,上道距板面 1100mm,横杆与两端墙体连接;立柱采用 25X4 扁钢,间距不大于 110,固定于两道2横杆之间
,转角部位采用 30X2 方钢管
,设上下横杆及固定立柱,均采用不锈钢栏杆,下横杆采用©30X1
5 不锈钢管,距基础面 80mm,上横杆采用©38X1
5 不锈钢管,距室内地面1100mm,立柱为©20X1
5 不锈钢管,固定于两横杆之间;当窗下基础高500mm 时,设置方式同上,上横杆采用©40X1
5 不锈钢管,栏杆距室内地面 1100mm
,采用灰色漆罩面
1 金属栏杆、扶手施工方案找位与划线一预埋及固定件安装一弯头配制一连接预装一固定f 整修 f 刷漆3
2 找位与划线:安装栏杆扶手的固定件:位置、标高、坡度找位校正后,弹出扶手纵向中心线
按设计扶手构造,根据折弯位置、角度,划出折弯或割角线
在栏杆顶面,划出扶手直线段与弯头、折弯段的起点和终点的位先做足尺大样的样
