新增电梯施工方案

新增电梯施工方案_第1页
新增电梯施工方案_第2页
新增电梯施工方案_第3页

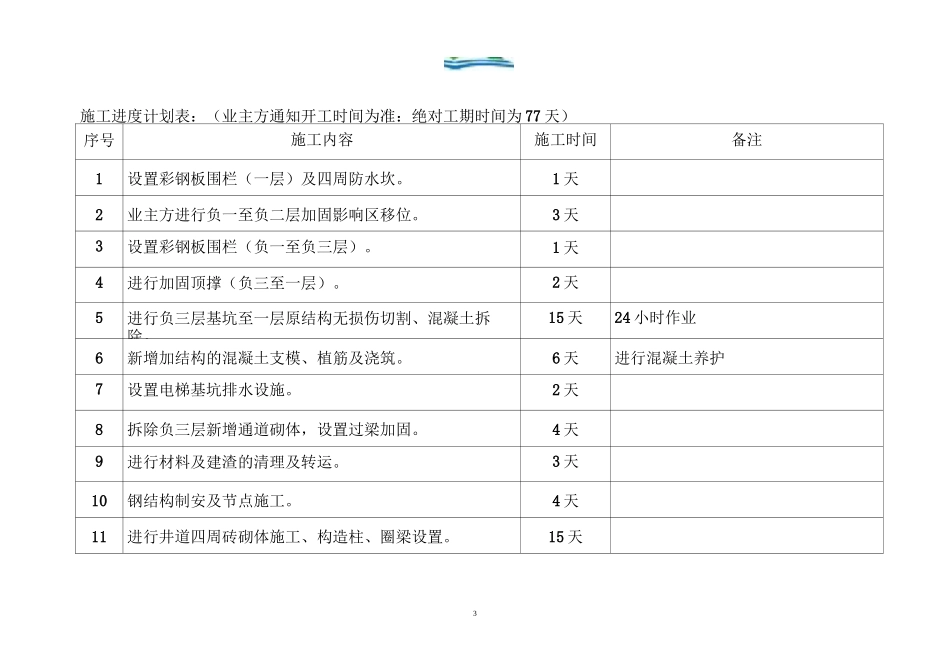

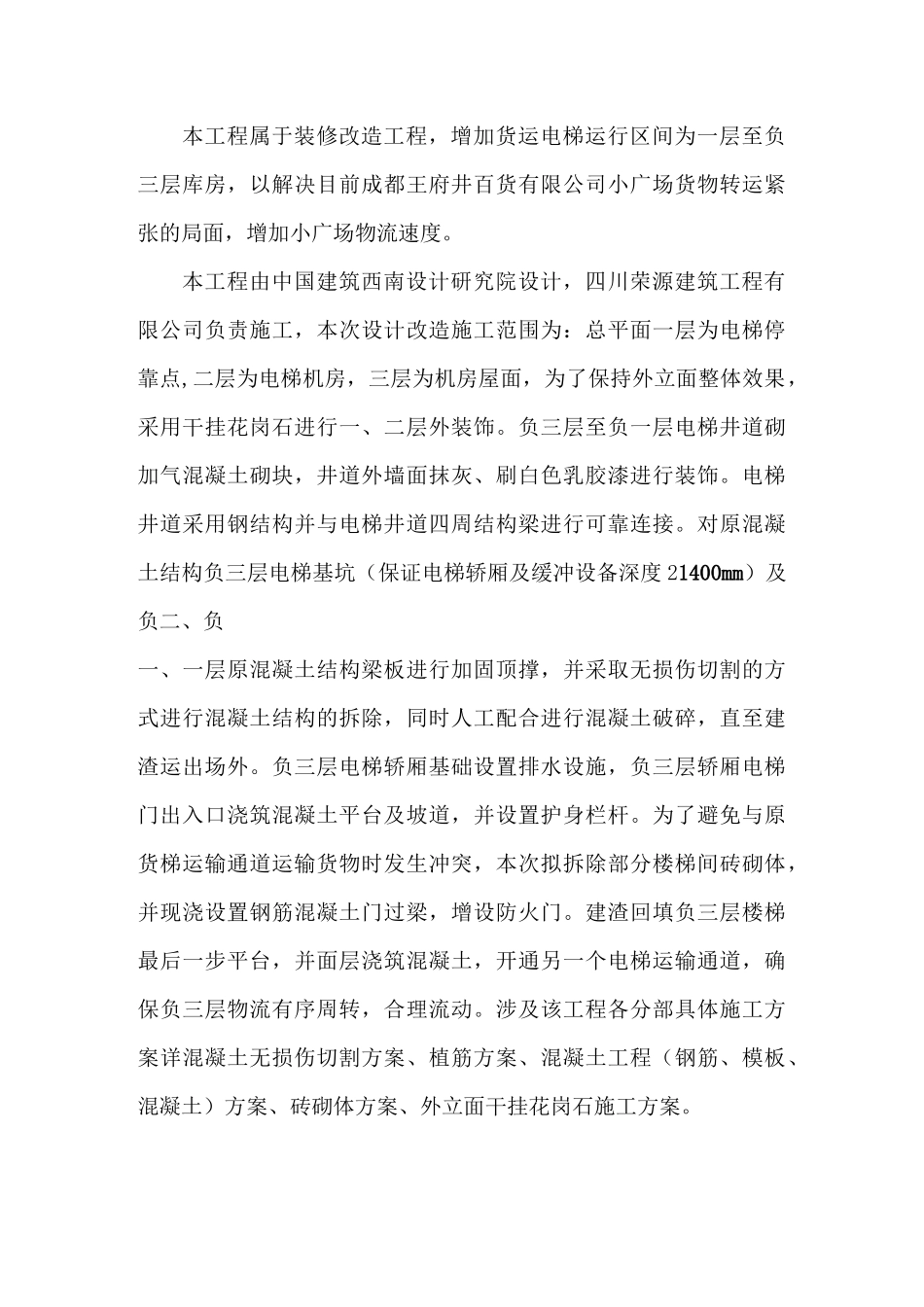

新增货运电梯本工程属于装修改造工程,增加货运电梯运行区间为一层至负三层库房,以解决目前成都王府井百货有限公司小广场货物转运紧张的局面,增加小广场物流速度。本工程由中国建筑西南设计研究院设计,四川荣源建筑工程有限公司负责施工,本次设计改造施工范围为:总平面一层为电梯停靠点,二层为电梯机房,三层为机房屋面,为了保持外立面整体效果,采用干挂花岗石进行一、二层外装饰。负三层至负一层电梯井道砌加气混凝土砌块,井道外墙面抹灰、刷白色乳胶漆进行装饰。电梯井道采用钢结构并与电梯井道四周结构梁进行可靠连接。对原混凝土结构负三层电梯基坑(保证电梯轿厢及缓冲设备深度 21400mm)及负二、负一、一层原混凝土结构梁板进行加固顶撑,并采取无损伤切割的方式进行混凝土结构的拆除,同时人工配合进行混凝土破碎,直至建渣运出场外。负三层电梯轿厢基础设置排水设施,负三层轿厢电梯门出入口浇筑混凝土平台及坡道,并设置护身栏杆。为了避免与原货梯运输通道运输货物时发生冲突,本次拟拆除部分楼梯间砖砌体,并现浇设置钢筋混凝土门过梁,增设防火门。建渣回填负三层楼梯最后一步平台,并面层浇筑混凝土,开通另一个电梯运输通道,确保负三层物流有序周转,合理流动。涉及该工程各分部具体施工方案详混凝土无损伤切割方案、植筋方案、混凝土工程(钢筋、模板、混凝土)方案、砖砌体方案、外立面干挂花岗石施工方案。3施工进度计划表:(业主方通知开工时间为准:绝对工期时间为 77 天)序号施工内容施工时间备注1设置彩钢板围栏(一层)及四周防水坎。1 天2业主方进行负一至负二层加固影响区移位。3 天3设置彩钢板围栏(负一至负三层)。1 天4进行加固顶撑(负三至一层)。2 天5进行负三层基坑至一层原结构无损伤切割、混凝土拆除。15 天24 小时作业6新增加结构的混凝土支模、植筋及浇筑。6 天进行混凝土养护7设置电梯基坑排水设施。2 天8拆除负三层新增通道砌体,设置过梁加固。4 天9进行材料及建渣的清理及转运。3 天10钢结构制安及节点施工。4 天11进行井道四周砖砌体施工、构造柱、圈梁设置。15 天412电梯安装、运行、调试。6 天13井道及外立面花岗石装饰。4 天14坡道及门套、屋面保温及防水等改造施工。10 天15竣工验收。1 天混凝土无损伤切割一、工程施工内容:本工程因业主对原建筑一些部位结构功能要求的改变,而涉及到对建筑改变功能要求部位进行框架梁板切割施工。二、加固施工方法及技术措施:1、施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
