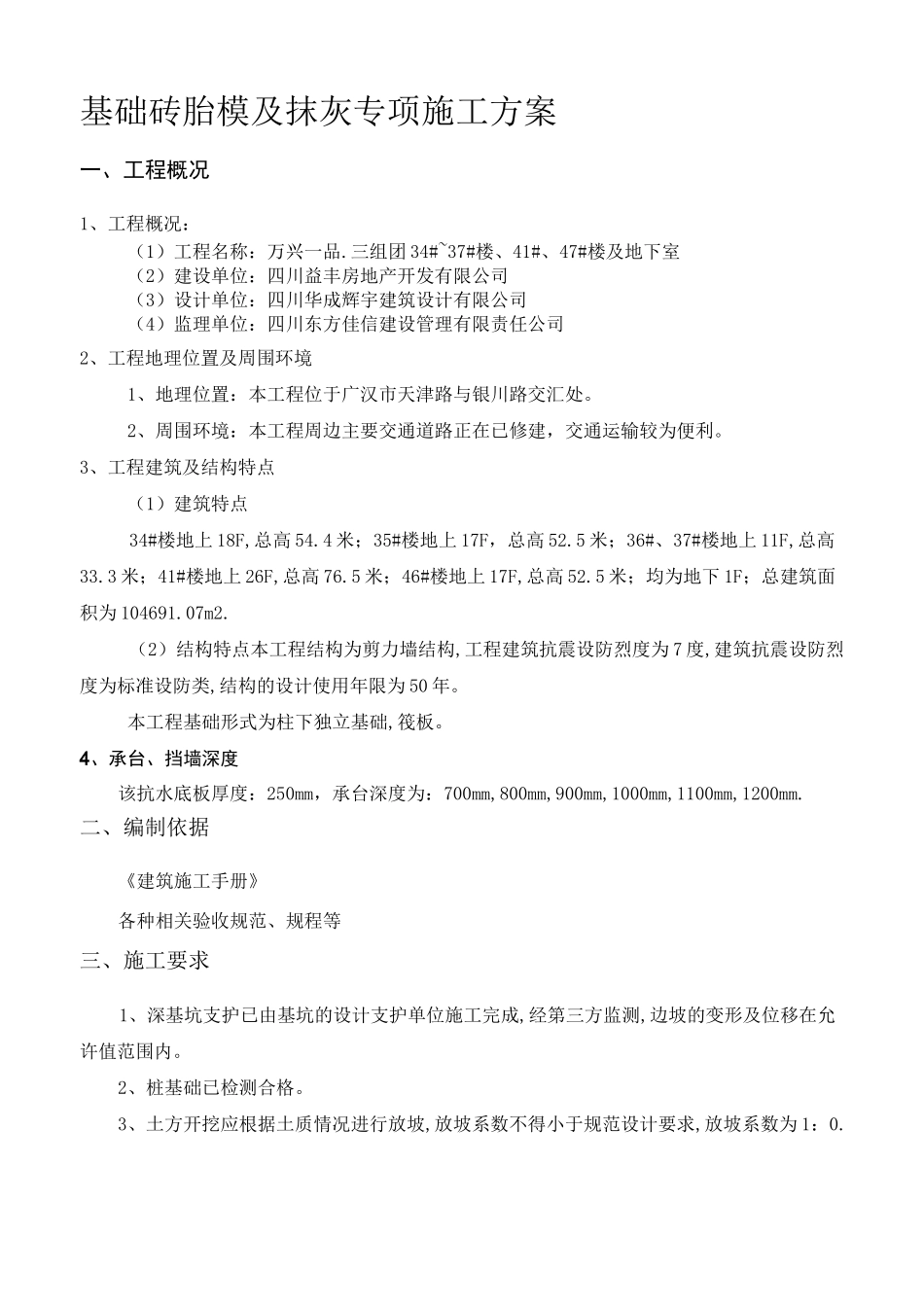

基础砖胎模及抹灰专项施工方案一、工程概况1、工程概况:(1)工程名称:万兴一品
三组团 34#~37#楼、41#、47#楼及地下室(2)建设单位:四川益丰房地产开发有限公司(3)设计单位:四川华成辉宇建筑设计有限公司(4)监理单位:四川东方佳信建设管理有限责任公司2、工程地理位置及周围环境1、地理位置:本工程位于广汉市天津路与银川路交汇处
2、周围环境:本工程周边主要交通道路正在已修建,交通运输较为便利
3、工程建筑及结构特点(1)建筑特点34#楼地上 18F,总高 54
4 米;35#楼地上 17F,总高 52
5 米;36#、37#楼地上 11F,总高33
3 米;41#楼地上 26F,总高 76
5 米;46#楼地上 17F,总高 52
5 米;均为地下 1F;总建筑面积为 104691
(2)结构特点本工程结构为剪力墙结构,工程建筑抗震设防烈度为 7 度,建筑抗震设防烈度为标准设防类,结构的设计使用年限为 50 年
本工程基础形式为柱下独立基础,筏板
4、承台、挡墙深度该抗水底板厚度:250mm,承台深度为:700mm,800mm,900mm,1000mm,1100mm,1200mm
二、编制依据《建筑施工手册》各种相关验收规范、规程等三、施工要求1、深基坑支护已由基坑的设计支护单位施工完成,经第三方监测,边坡的变形及位移在允许值范围内
2、桩基础已检测合格
3、土方开挖应根据土质情况进行放坡,放坡系数不得小于规范设计要求,放坡系数为 1:0
4、承台、基础梁采用机械开挖至承台底标高以上 250mm 后采用人工挖掘、修整,防止对基土扰动,造成基土不稳

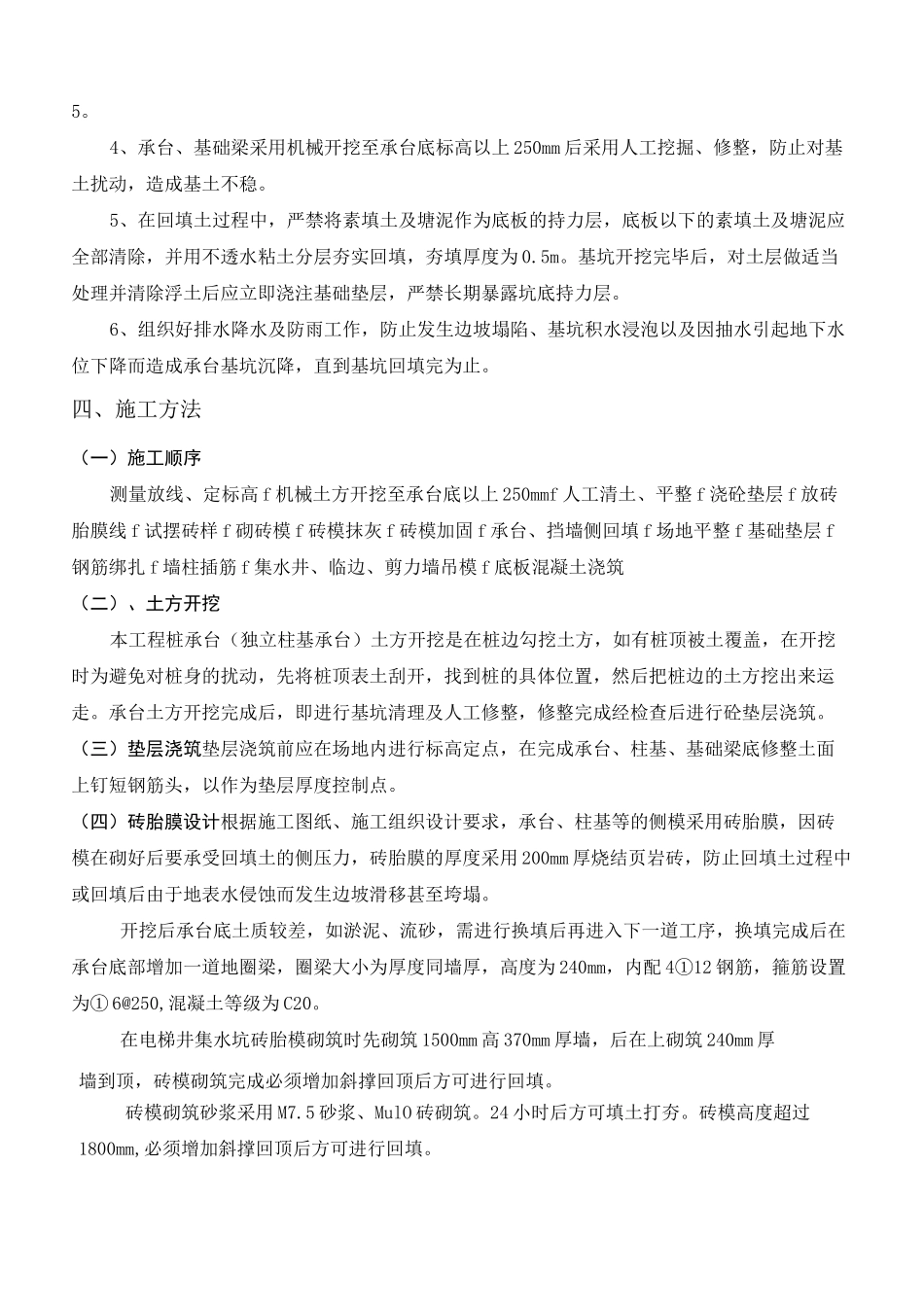

5、在回填土过程中,严禁将素填土及塘泥作为底板的持力层,底板以下的素填土及塘泥应全部清除,并用不透水粘土分层夯实回填,夯填厚度为 0
基坑开挖完毕后,对土层做适当处理并清除浮土后应立即浇注基础垫层,
