电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

电缆中间接头防爆盒灌胶施工方案

电缆中间接头防爆盒灌胶施工方案_第1页
1/4
电缆中间接头防爆盒灌胶施工方案_第2页
2/4
电缆中间接头防爆盒灌胶施工方案_第3页
3/4

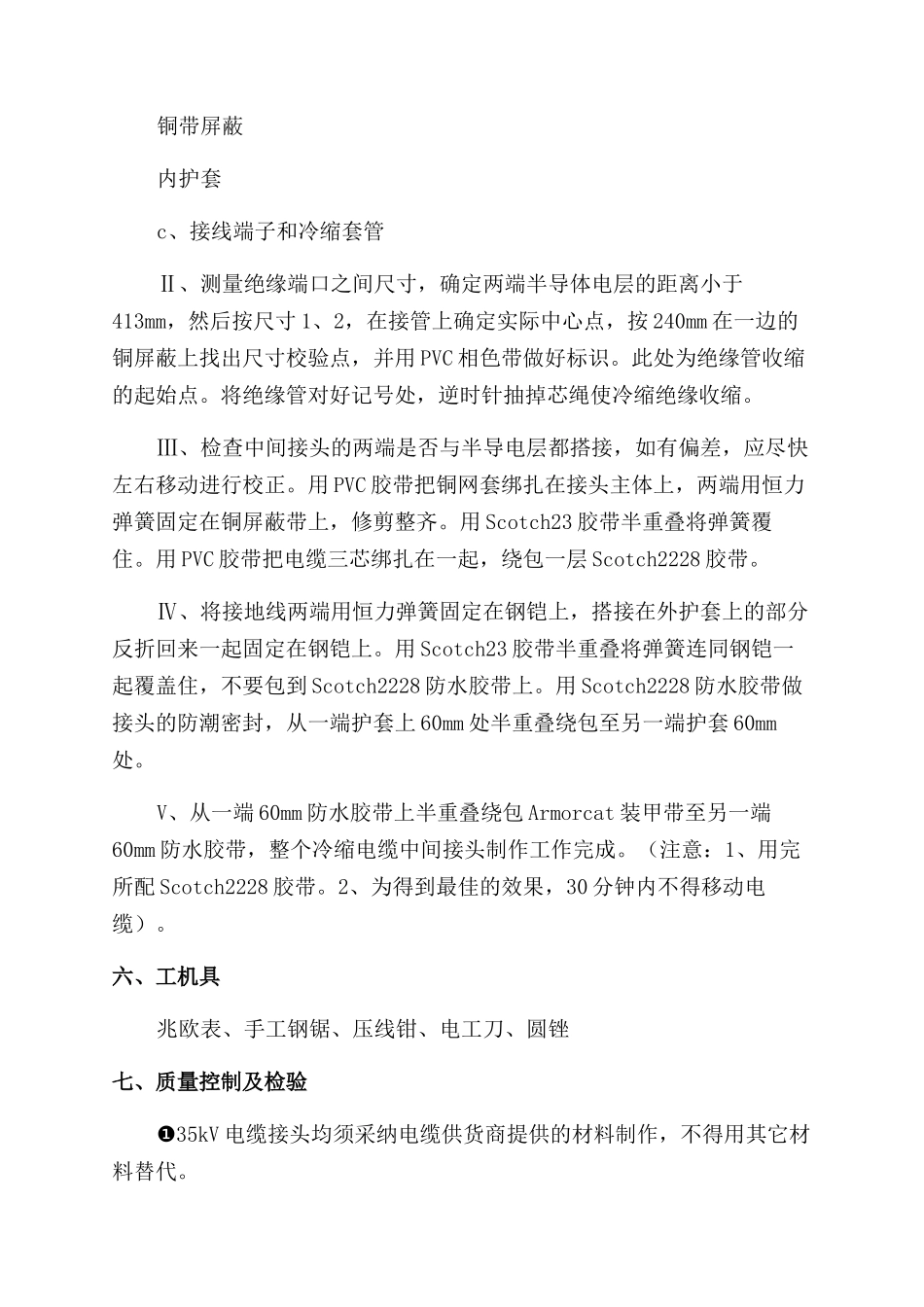

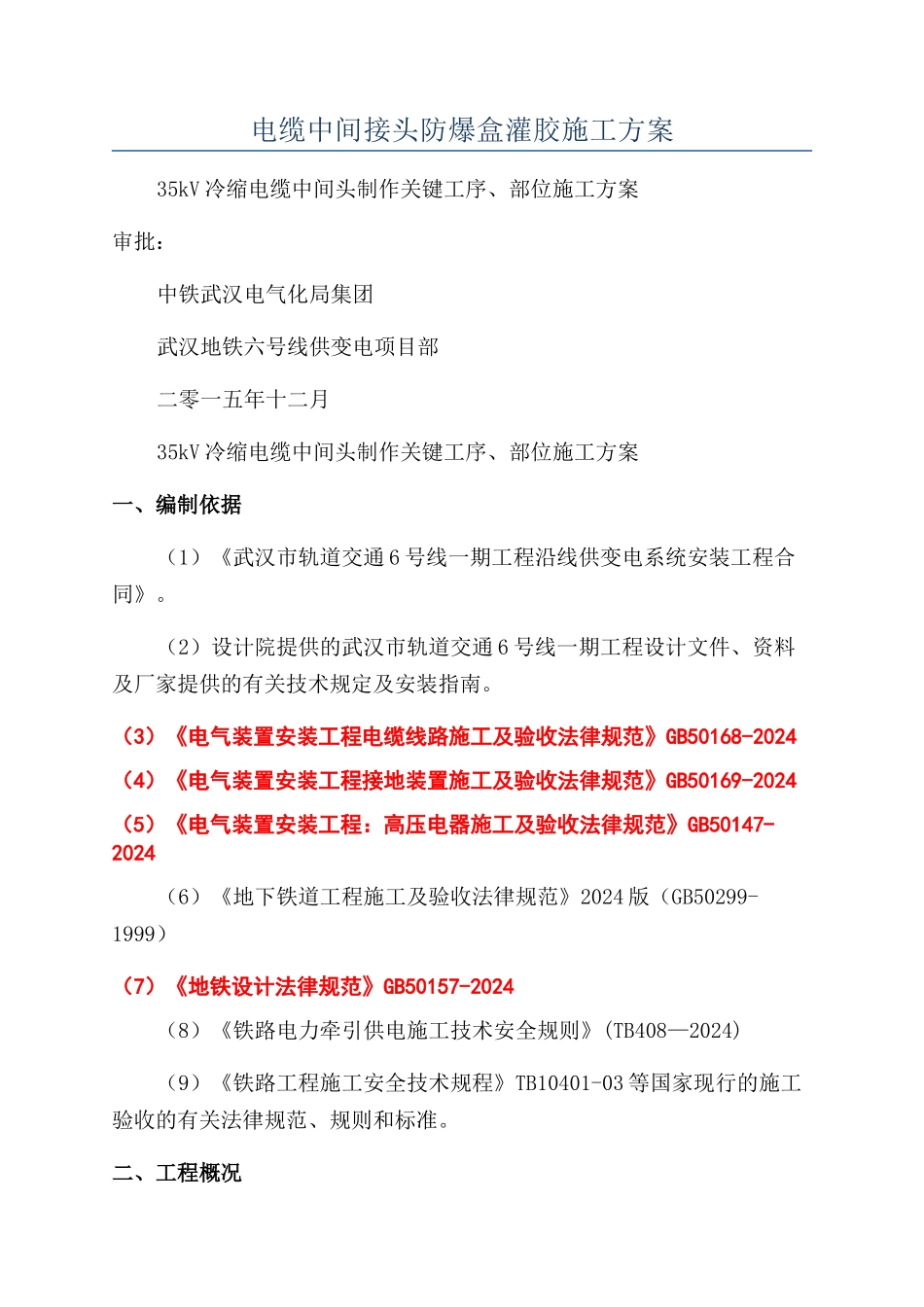

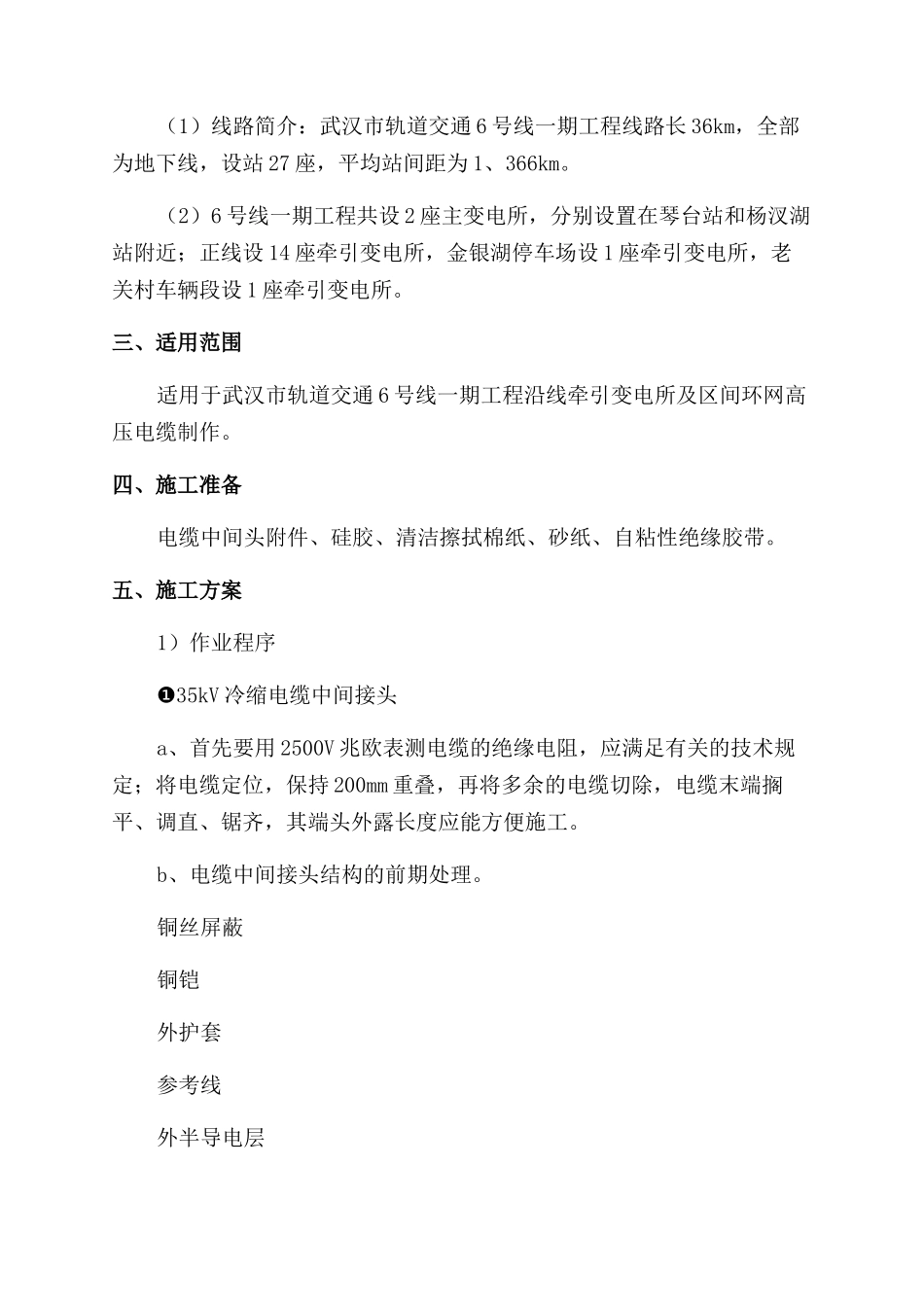

电缆中间接头防爆盒灌胶施工方案35kV 冷缩电缆中间头制作关键工序、部位施工方案审批:中铁武汉电气化局集团武汉地铁六号线供变电项目部二零一五年十二月35kV 冷缩电缆中间头制作关键工序、部位施工方案一、编制依据(1)《武汉市轨道交通 6 号线一期工程沿线供变电系统安装工程合同》。(2)设计院提供的武汉市轨道交通 6 号线一期工程设计文件、资料及厂家提供的有关技术规定及安装指南。(3)《电气装置安装工程电缆线路施工及验收法律规范》GB50168-2024(4)《电气装置安装工程接地装置施工及验收法律规范》GB50169-2024(5)《电气装置安装工程:高压电器施工及验收法律规范》GB50147-2024(6)《地下铁道工程施工及验收法律规范》2024 版(GB50299-1999)(7)《地铁设计法律规范》GB50157-2024(8)《铁路电力牵引供电施工技术安全规则》(TB408—2024)(9)《铁路工程施工安全技术规程》TB10401-03 等国家现行的施工验收的有关法律规范、规则和标准。二、工程概况(1)线路简介:武汉市轨道交通 6 号线一期工程线路长 36km,全部为地下线,设站 27 座,平均站间距为 1、366km。(2)6 号线一期工程共设 2 座主变电所,分别设置在琴台站和杨汊湖站附近;正线设 14 座牵引变电所,金银湖停车场设 1 座牵引变电所,老关村车辆段设 1 座牵引变电所。三、适用范围适用于武汉市轨道交通 6 号线一期工程沿线牵引变电所及区间环网高压电缆制作。四、施工准备电缆中间头附件、硅胶、清洁擦拭棉纸、砂纸、自粘性绝缘胶带。五、施工方案1)作业程序35kV❶冷缩电缆中间接头a、首先要用 2500V 兆欧表测电缆的绝缘电阻,应满足有关的技术规定;将电缆定位,保持 200mm 重叠,再将多余的电缆切除,电缆末端搁平、调直、锯齐,其端头外露长度应能方便施工。b、电缆中间接头结构的前期处理。铜丝屏蔽铜铠外护套参考线外半导电层铜带屏蔽内护套c、接线端子和冷缩套管Ⅱ、测量绝缘端口之间尺寸,确定两端半导体电层的距离小于413mm,然后按尺寸 1、2,在接管上确定实际中心点,按 240mm 在一边的铜屏蔽上找出尺寸校验点,并用 PVC 相色带做好标识。此处为绝缘管收缩的起始点。将绝缘管对好记号处,逆时针抽掉芯绳使冷缩绝缘收缩。Ⅲ、检查中间接头的两端是否与半导电层都搭接,如有偏差,应尽快左右移动进行校正。用 PVC 胶带把铜网套绑扎在接头主体上,两端用恒力弹簧固定在铜屏蔽带上,修剪整齐。用 Scotch23 胶带半...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电缆中间接头防爆盒灌胶施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
