边坡防护钢管脚手架搭设施工方案范文第一节 方案编制目的为保证某某某某某某某边坡防护工程的施工质量及安全,特编制本方案
第二节 方案适用范围本方案仅适用于某某某某某某某某第二合同段脚手架搭设作业施工
本项目边坡防护工程采纳施工一级,防护一级
路堑边坡单级高度10m,边坡平台设置宽度均为 2
0m,坡顶开口线位置设置倒角,开挖边坡与自然山坡采纳圆顺衔接
本工程根据地质条件,对于山体岩层比较破裂,节理、裂隙发育和有结构滑动面的边坡均采纳人字形骨架锚杆护坡施工,为方便及安全施工,人字形骨架锚杆护坡施工时均需采纳脚手架搭设施工作业平台
第五节脚手架的材质要求从施工工期、质量和安全要求等多方面综合考虑,结合以往施工经验,拟采纳落地式双排扣件式钢管脚手架,脚手架材质要求如下: 1、钢管,选用外径 48mm,壁厚 3
5mm,钢材强度等级Q235-A,钢管应平直光滑,有严重锈蚀、弯曲或裂纹的钢管不得使用
2、扣件采纳可锻铸造扣件,应符合建设部《钢管脚手架扣件标准》的要求,不得有裂纹、气孔、缩松、沙眼等锻造缺陷,扣件的规格应与钢管相匹配
3、脚手板、脚手片需符合有关法律规范要求
第六节脚手架的搭设流程及要求脚手架搭设的工艺流程为:场地平整、夯实(材料配备)→定位、设置底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆→剪刀撑→连墙件→铺脚手板→防护栏杆
1 立杆间距脚手架立杆纵距 1
5m,横距 0
95m,步距 1
8m; 连墙杆间距竖直 3
6m,水平 4
5m(即二步三跨),里立杆距边坡 0

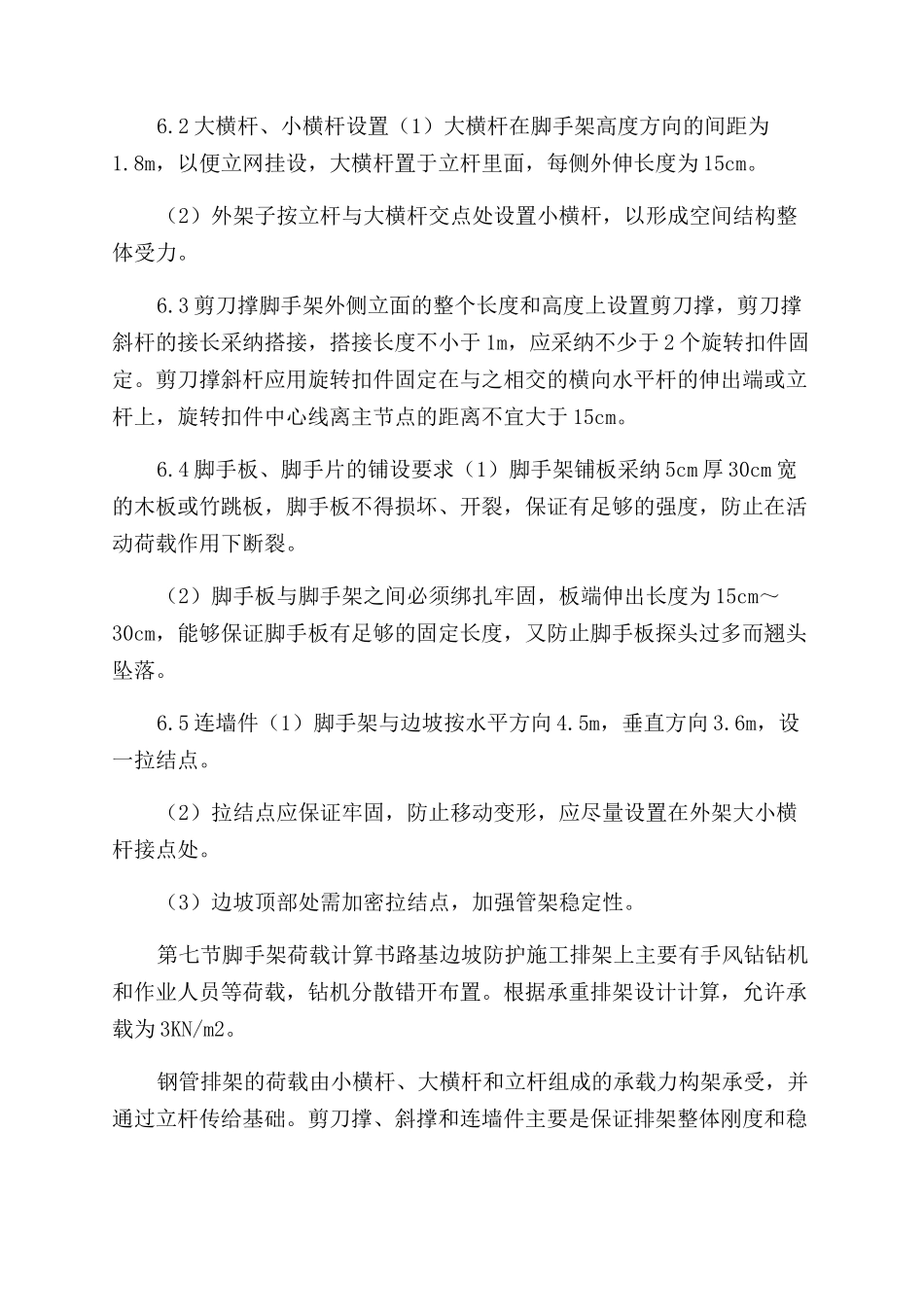

2 大横杆、小横杆设置(1)大横杆在脚手架高度方向的间距为1
8m,以便立网挂设,大横杆置于立杆里面,每侧外伸长度为 15cm
(2)外架子按立杆与大横杆交点处设置小横杆,以形成空间结构整体受力
3 剪刀撑脚手架外侧立面的整个长度和高度上设置剪刀撑,剪刀撑斜杆的接长采纳搭接,搭接
