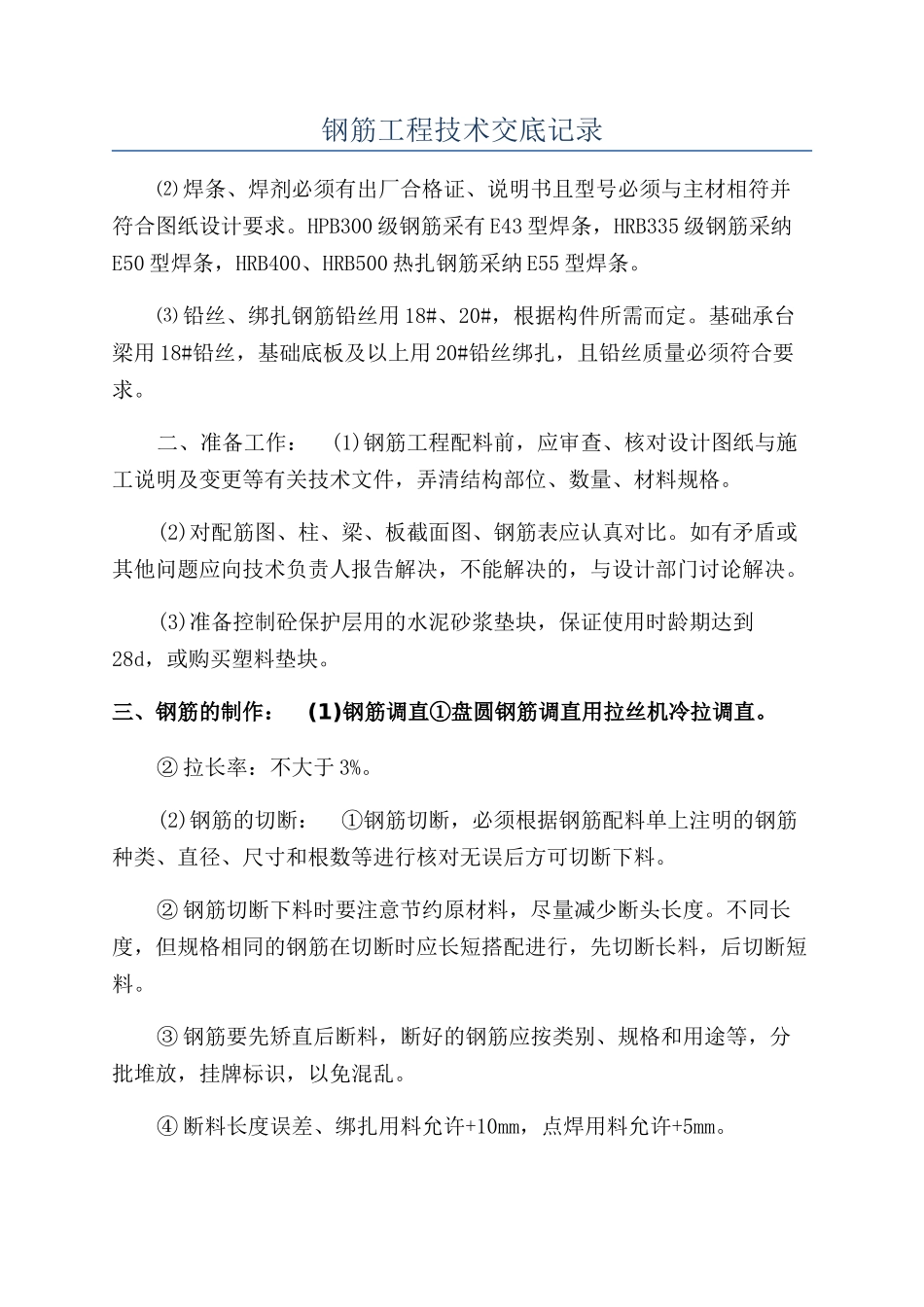

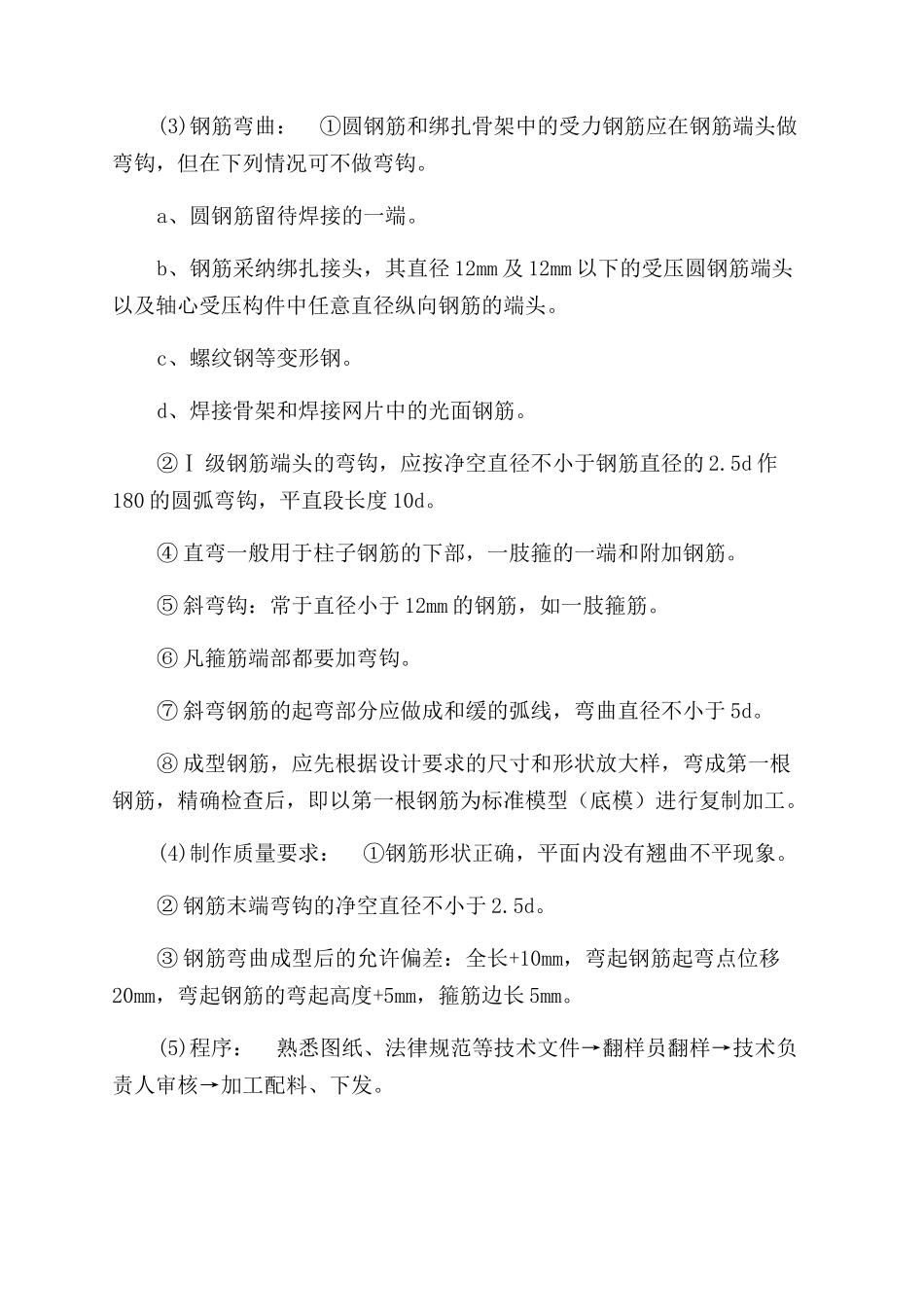

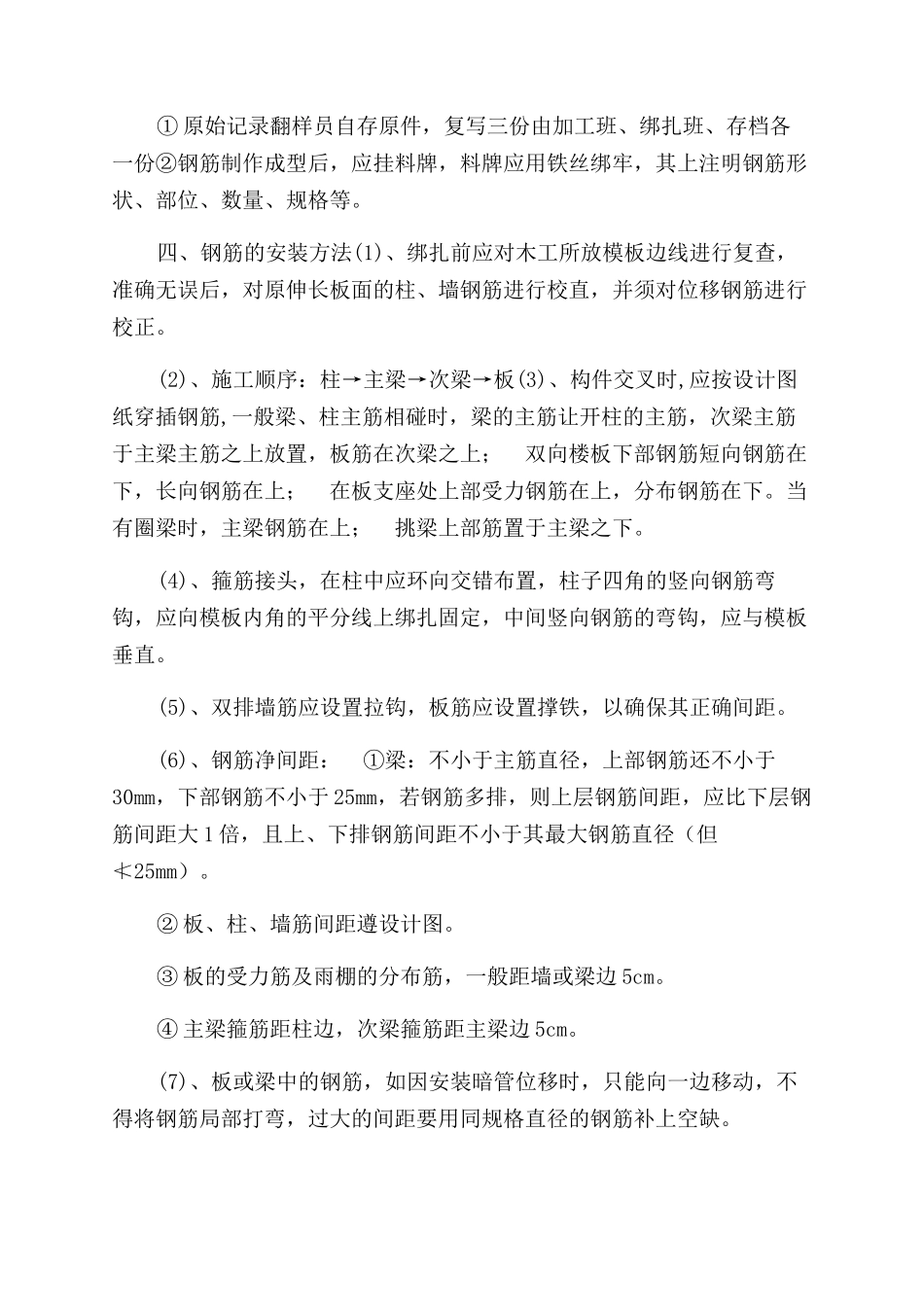

钢筋工程技术交底记录⑵ 焊条、焊剂必须有出厂合格证、说明书且型号必须与主材相符并符合图纸设计要求。HPB300 级钢筋采有 E43 型焊条,HRB335 级钢筋采纳E50 型焊条,HRB400、HRB500 热扎钢筋采纳 E55 型焊条。⑶ 铅丝、绑扎钢筋铅丝用 18#、20#,根据构件所需而定。基础承台梁用 18#铅丝,基础底板及以上用 20#铅丝绑扎,且铅丝质量必须符合要求。二、准备工作: (1)钢筋工程配料前,应审查、核对设计图纸与施工说明及变更等有关技术文件,弄清结构部位、数量、材料规格。(2)对配筋图、柱、梁、板截面图、钢筋表应认真对比。如有矛盾或其他问题应向技术负责人报告解决,不能解决的,与设计部门讨论解决。(3)准备控制砼保护层用的水泥砂浆垫块,保证使用时龄期达到28d,或购买塑料垫块。三、钢筋的制作: (1)钢筋调直①盘圆钢筋调直用拉丝机冷拉调直。② 拉长率:不大于 3%。(2)钢筋的切断: ①钢筋切断,必须根据钢筋配料单上注明的钢筋种类、直径、尺寸和根数等进行核对无误后方可切断下料。② 钢筋切断下料时要注意节约原材料,尽量减少断头长度。不同长度,但规格相同的钢筋在切断时应长短搭配进行,先切断长料,后切断短料。③ 钢筋要先矫直后断料,断好的钢筋应按类别、规格和用途等,分批堆放,挂牌标识,以免混乱。④ 断料长度误差、绑扎用料允许+10mm,点焊用料允许+5mm。(3)钢筋弯曲: ①圆钢筋和绑扎骨架中的受力钢筋应在钢筋端头做弯钩,但在下列情况可不做弯钩。a、圆钢筋留待焊接的一端。b、钢筋采纳绑扎接头,其直径 12mm 及 12mm 以下的受压圆钢筋端头以及轴心受压构件中任意直径纵向钢筋的端头。c、螺纹钢等变形钢。d、焊接骨架和焊接网片中的光面钢筋。②Ⅰ 级钢筋端头的弯钩,应按净空直径不小于钢筋直径的 2.5d 作180 的圆弧弯钩,平直段长度 10d。④ 直弯一般用于柱子钢筋的下部,一肢箍的一端和附加钢筋。⑤ 斜弯钩:常于直径小于 12mm 的钢筋,如一肢箍筋。⑥ 凡箍筋端部都要加弯钩。⑦ 斜弯钢筋的起弯部分应做成和缓的弧线,弯曲直径不小于 5d。⑧ 成型钢筋,应先根据设计要求的尺寸和形状放大样,弯成第一根钢筋,精确检查后,即以第一根钢筋为标准模型(底模)进行复制加工。(4)制作质量要求: ①钢筋形状正确,平面内没有翘曲不平现象。② 钢筋末端弯钩的净空直径不小于 2.5d。③ 钢筋弯曲成型后的允许偏差:全长+10mm,弯起钢筋起弯点位移20mm,弯起钢筋的弯起高度+5mm,...
