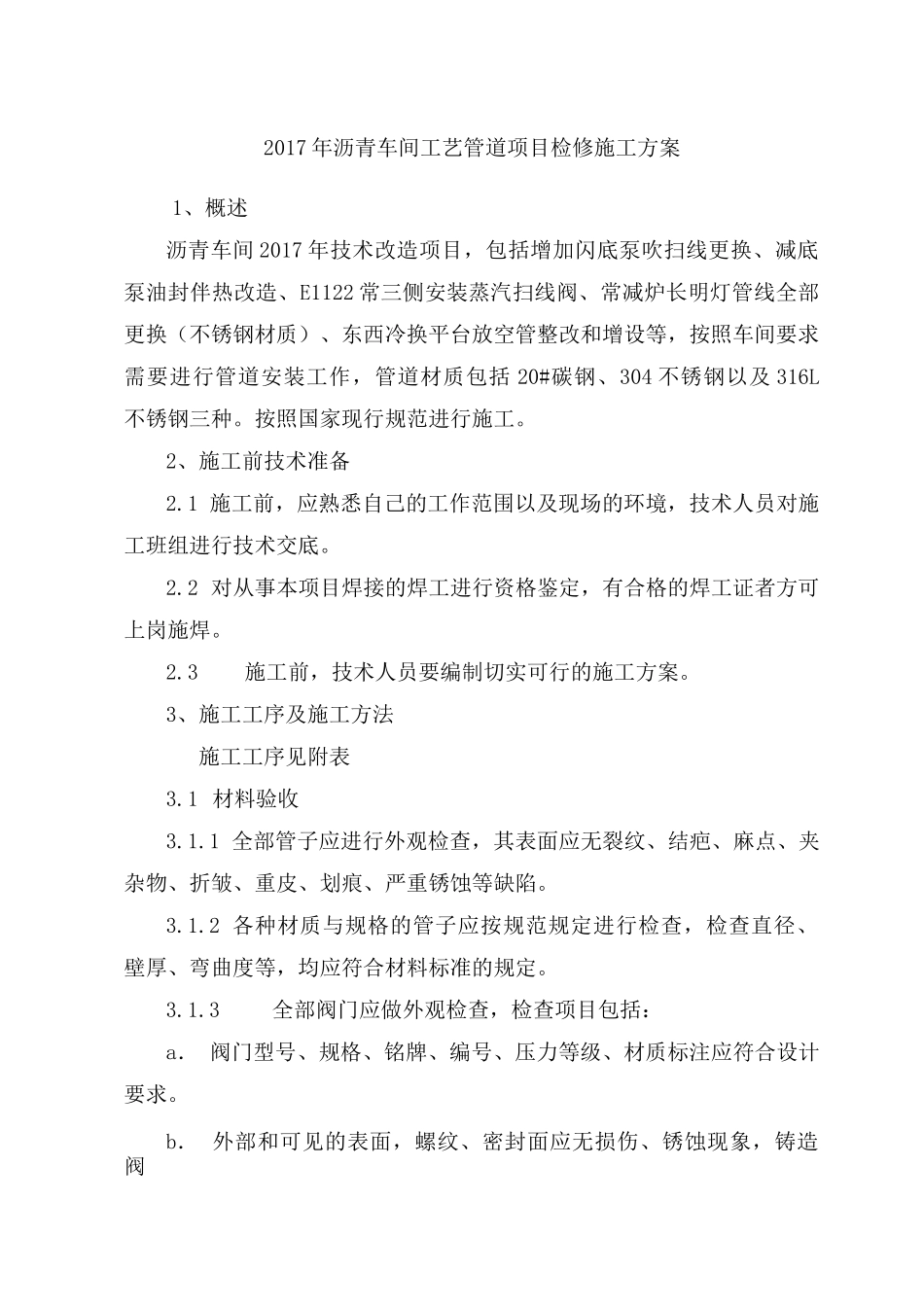

2017年沥青车间工艺管道项目检修施工方案1、概述沥青车间2017年技术改造项目,包括增加闪底泵吹扫线更换、减底泵油封伴热改造、E1122常三侧安装蒸汽扫线阀、常减炉长明灯管线全部更换(不锈钢材质)、东西冷换平台放空管整改和增设等,按照车间要求需要进行管道安装工作,管道材质包括20#碳钢、304不锈钢以及316L不锈钢三种
按照国家现行规范进行施工
2、施工前技术准备2
1施工前,应熟悉自己的工作范围以及现场的环境,技术人员对施工班组进行技术交底
2对从事本项目焊接的焊工进行资格鉴定,有合格的焊工证者方可上岗施焊
3施工前,技术人员要编制切实可行的施工方案
3、施工工序及施工方法施工工序见附表3
1材料验收3
1全部管子应进行外观检查,其表面应无裂纹、结疤、麻点、夹杂物、折皱、重皮、划痕、严重锈蚀等缺陷
2各种材质与规格的管子应按规范规定进行检查,检查直径、壁厚、弯曲度等,均应符合材料标准的规定

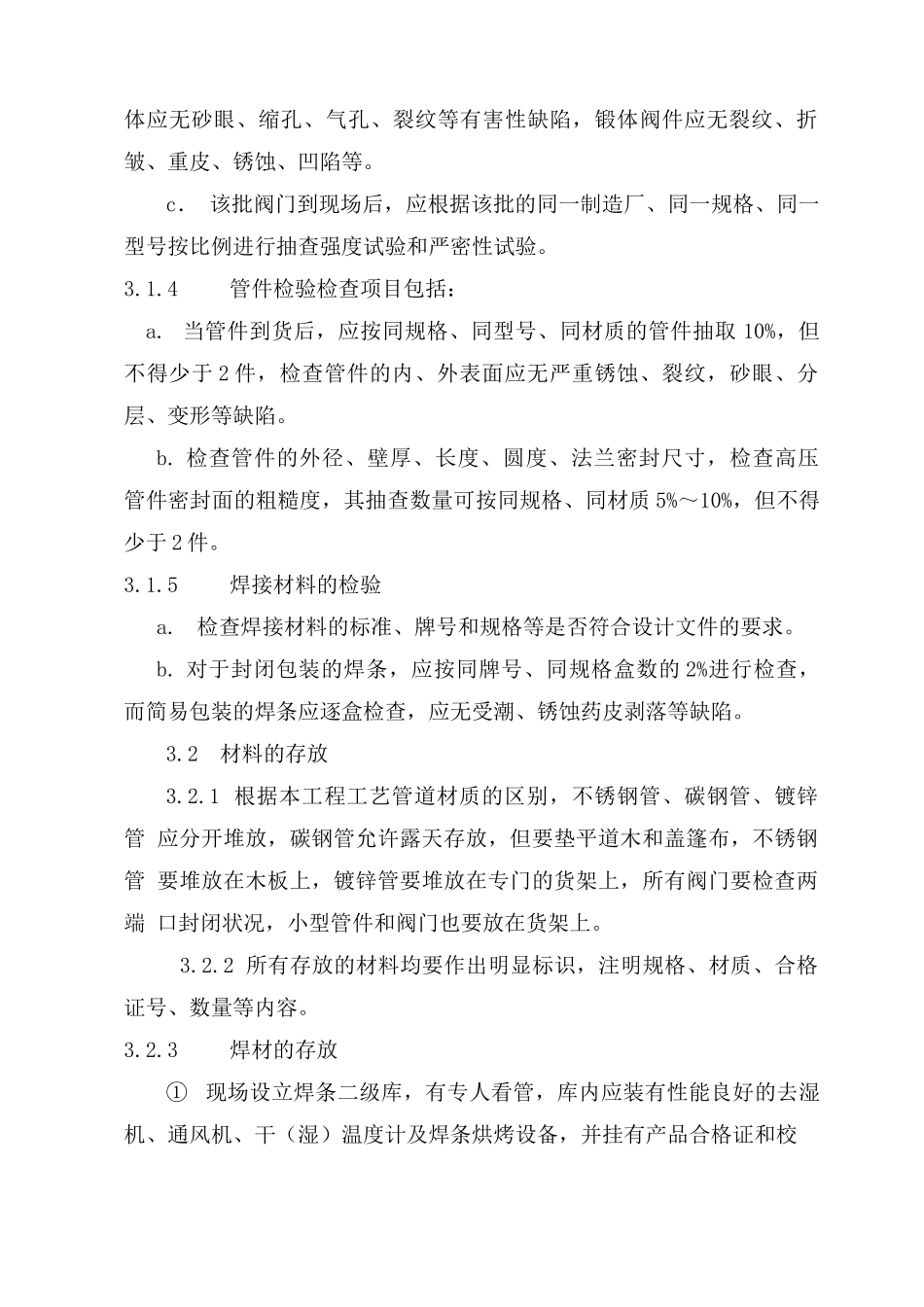

3全部阀门应做外观检查,检查项目包括:a.阀门型号、规格、铭牌、编号、压力等级、材质标注应符合设计要求
b.外部和可见的表面,螺纹、密封面应无损伤、锈蚀现象,铸造阀体应无砂眼、缩孔、气孔、裂纹等有害性缺陷,锻体阀件应无裂纹、折皱、重皮、锈蚀、凹陷等
c.该批阀门到现场后,应根据该批的同一制造厂、同一规格、同一型号按比例进行抽查强度试验和严密性试验
4管件检验检查项目包括:a
当管件到货后,应按同规格、同型号、同材质的管件抽取10%,但不得少于2件,检查管件的内、外表面应无严重锈蚀、裂纹,砂眼、分层、变形等缺陷
检查管件的外径、壁厚、长度、圆度、法兰密封尺寸,检查高压管件密封面的粗糙度,其抽查数量可按同规格、同材质5%~10%,但不得少于2件
5焊接材料的检验a
检查焊接材料的标准、牌号和规格等是否符合设计文件的要求
对于封闭包装的
