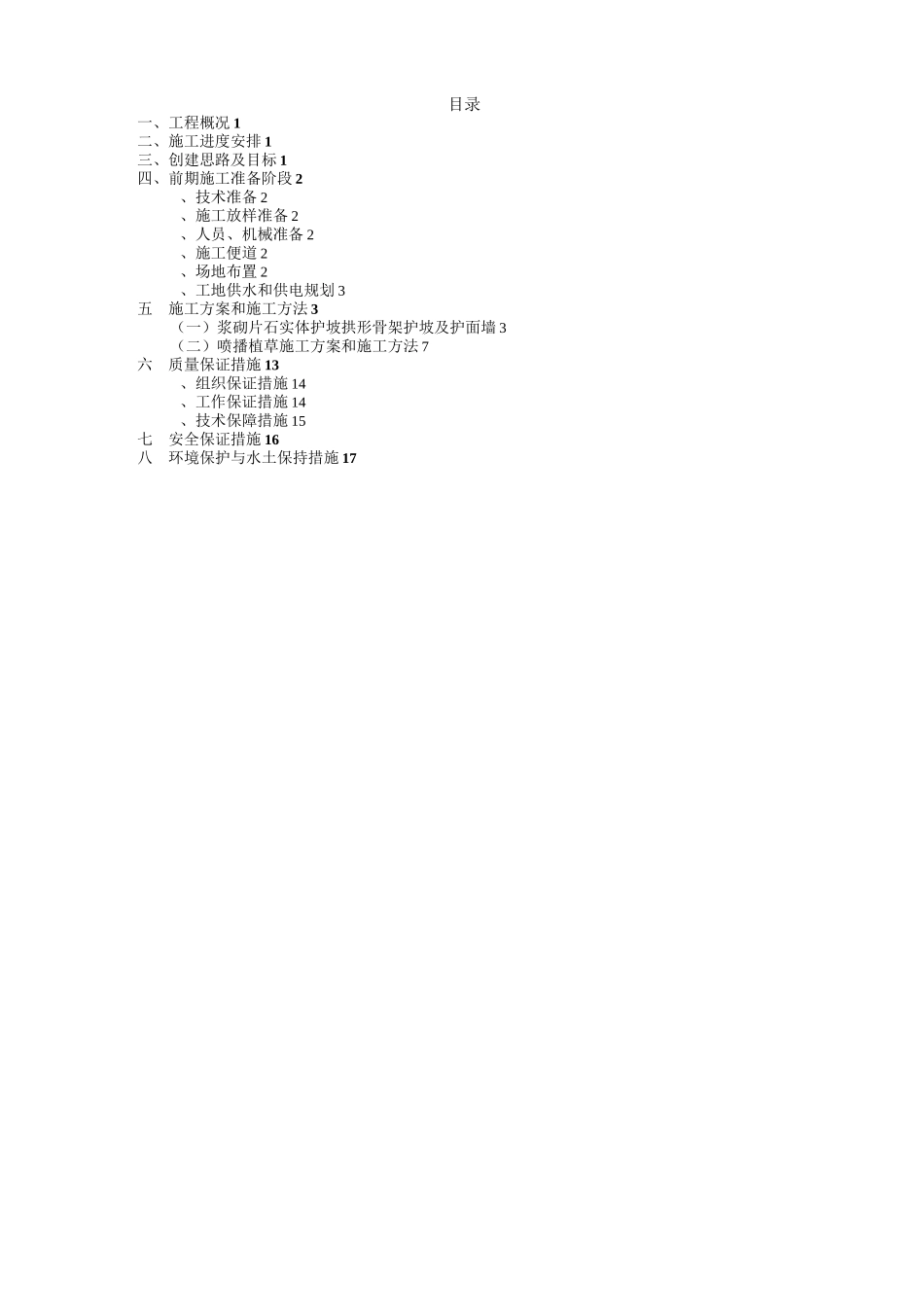

上海城建市政工程(集团)有限公司江油至三台芦溪公路线绵阳市城区过境段改建工程江油段及福田渡改桥工程TEC曜道股份五工区边坡防护与加固工程施工方案编制:审核:审定:江油至三台芦溪公路改建工程江油段及江油市福田渡改桥工程项目项目经理部年月目录一、工程概况 1二、施工进度安排 1三、创建思路及目标 1四、前期施工准备阶段 2、技术准备 2、施工放样准备 2、人员、机械准备 2、施工便道 2、场地布置 2、工地供水和供电规划 3五施工方案和施工方法 3(一)浆砌片石实体护坡拱形骨架护坡及护面墙 3(二)喷播植草施工方案和施工方法 7六质量保证措施 13、组织保证措施 14、工作保证措施 14、技术保障措施 15七安全保证措施 16八环境保护与水土保持措施 171边坡防护与加固工程施工组织设计一、工程概况江油至三台芦溪公路线绵阳市城区过境段改建工程江油段及福田渡改桥工程位于四川省江油市境内,地处四川盆地西北边缘龙门山脉东南部丘陵山地斜坡地貌区。我部进行的合同段五工区路基施工起点桩号为,终点桩号、为浆砌片石实体护坡;路基左右侧天桥下浆砌片石护面墙;左侧、左侧为客土喷播植草防护;左侧、左侧为一般喷播植草防护、左侧为三维网喷播植草防护。二、施工进度安排计划开工时间年月日计划完工时间年月日三、创建思路及目标按照“高标准、讲科学、不懈怠”的要求,通过创建标准化工地活动。以技术标准、管理标准、作业标准为主要内容,以专业化、机械化、信息化为支撑,健全完善管理制度,在实现管理制度标准化的基础上全面推进人员配备、现场管理和过程控制标准化。将该段落内的护面墙打造成我标段内示范工程。创建标准化工地重点解决好管理观念落后、管理方式陈旧、管2理方法简单;施工现场“脏”“乱”“差”现象不同程度存在等诸多问题,实现管理方式革新与跨越。打造精品,树立企业的新形象。四、前期施工准备阶段、技术准备组织工区有关施工管理人员和技术人员学习施工图纸、施工规范、合同文件以及有关施工的技术文件。对工区施工人员及技术人员、现场施工人员进行技术交底,并认真执行各项施工技术规范。、施工放样准备(1)、平面测量根据图纸设计的要求,对防护进行实地放样。⑵、高程测量施工临时水准点由测量组从四等水准点引入,并用水泥混凝土加以保护。临时水准点的闭合差应达到规范要求,进行总平差,并经监理工程师复核签认,作为临时基点高程。、人员、机械准备我项目部所有护面墙施工的机械设备...
