彭福路外立面施工计划进度表12#楼

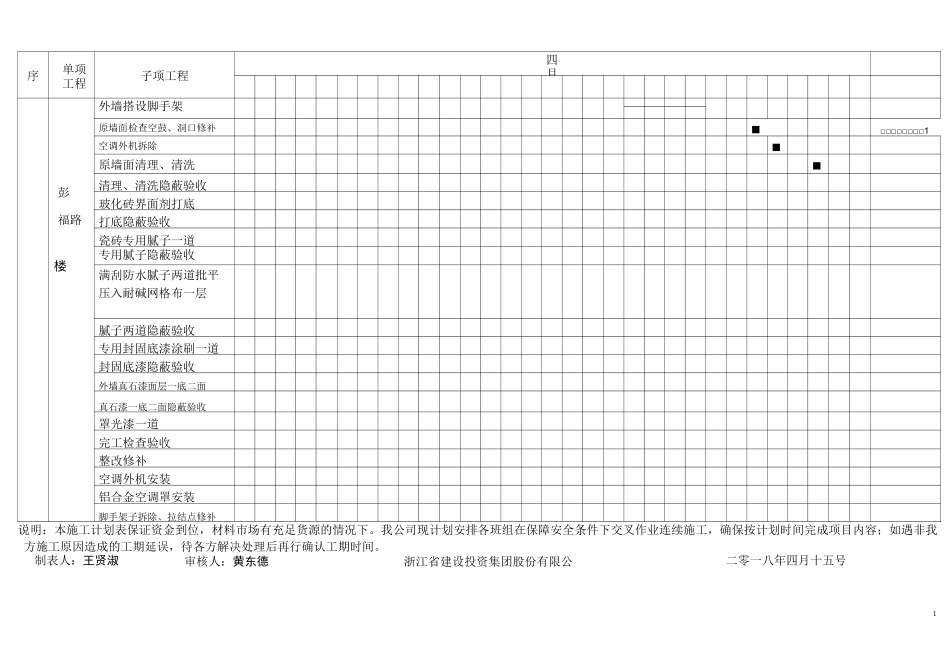

彭福路外立面施工计划进度表12#楼_第1页
1/6页

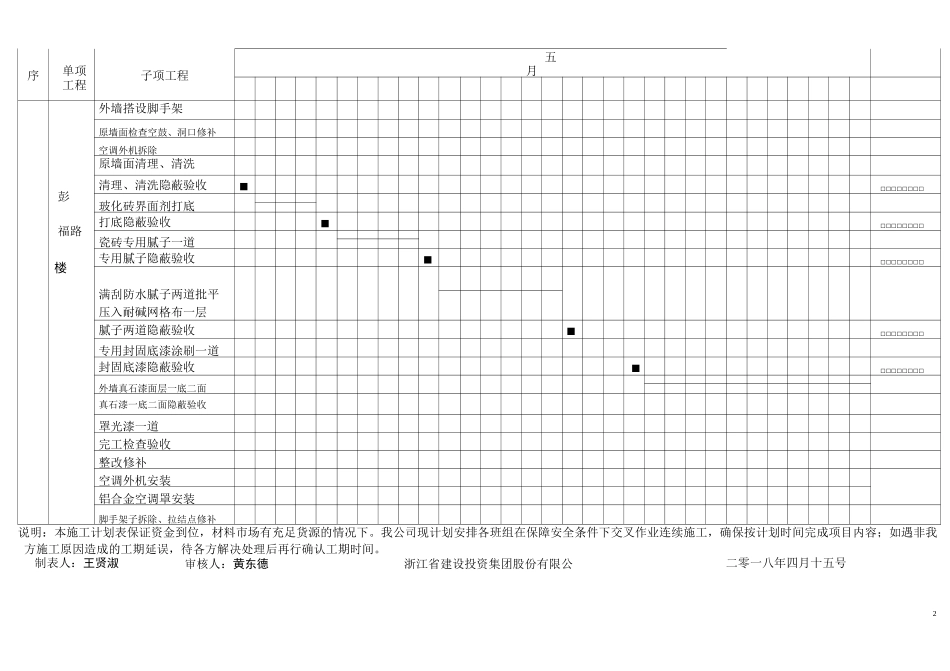

彭福路外立面施工计划进度表12#楼_第2页
2/6页
彭福路外立面施工计划进度表12#楼_第3页
3/6页
1制表人:王贤淑审核人:黄东德浙江省建设投资集团股份有限公司二零一八年四月十五号序单项子项工程四月工程外墙搭设脚手架原墙面检查空鼓、洞口修补■□□□□□□□□1空调外机拆除■原墙面清理、清洗■彭清理、清洗隐蔽验收玻化砖界面剂打底福路打底隐蔽验收瓷砖专用腻子一道楼专用腻子隐蔽验收满刮防水腻子两道批平压入耐碱网格布一层腻子两道隐蔽验收专用封固底漆涂刷一道封固底漆隐蔽验收外墙真石漆面层一底二面真石漆一底二面隐蔽验收罩光漆一道完工检查验收整改修补空调外机安装铝合金空调罩安装脚手架子拆除、拉结点修补说明:本施工计划表保证资金到位,材料市场有充足货源的情况下。我公司现计划安排各班组在保障安全条件下交叉作业连续施工,确保按计划时间完成项目内容;如遇非我方施工原因造成的工期延误,待各方解决处理后再行确认工期时间。2制表人:王贤淑审核人:黄东德浙江省建设投资集团股份有限公司二零一八年四月十五号序单项子项工程五月工程外墙搭设脚手架原墙面检查空鼓、洞口修补空调外机拆除原墙面清理、清洗彭清理、清洗隐蔽验收■□□□□□□□□玻化砖界面剂打底福路打底隐蔽验收■□□□□□□□□瓷砖专用腻子一道楼专用腻子隐蔽验收■□□□□□□□□满刮防水腻子两道批平压入耐碱网格布一层腻子两道隐蔽验收■□□□□□□□□专用封固底漆涂刷一道封固底漆隐蔽验收■□□□□□□□□外墙真石漆面层一底二面真石漆一底二面隐蔽验收罩光漆一道完工检查验收整改修补空调外机安装铝合金空调罩安装脚手架子拆除、拉结点修补说明:本施工计划表保证资金到位,材料市场有充足货源的情况下。我公司现计划安排各班组在保障安全条件下交叉作业连续施工,确保按计划时间完成项目内容;如遇非我方施工原因造成的工期延误,待各方解决处理后再行确认工期时间。3制表人:王贤淑审核人:黄东德浙江省建设投资集团股份有限公司二零一八年四月十五号序单项工程子项工程六月彭福路楼外墙搭设脚手架原墙面检查空鼓、洞口修补空调外机拆除原墙面清理、清洗清理、清洗隐蔽验收玻化砖界面剂打底打底隐蔽验收瓷砖专用腻子一道专用腻子隐蔽验收满刮防水腻子两道批平压入耐碱网格布一层腻子两道隐蔽验收专用封固底漆涂刷一道封固底漆隐蔽验收外墙真石漆面层一底二面真石漆一底二面隐蔽验收■□□□□□□□□罩光漆一道■完工检查验收■□□□□□□□□整改修补■空调外机安装■铝合金空调罩安装脚手架子拆除、拉结点修补说明:本施...
