黑河市西沟水库除险加固工程合同编号:第一标段施工方案批准:编制:黑龙江省水利冲填工程处伊春市城市防洪工程一四年十月二十六日碎石垫层施工方案编制:复核:审核:中交二航局集团******项目部二0—三年十二月四日DDDDDDDDDDDDDDDDDDDDDDDDDDDDDD1 、施工质量控制目标 2 、质量保证体系 2 ・ 1 实施质量计划 2

2 完善自检体系,加强质量控制 2
3 工程项目质量管理 2
4 技术保证措施 DDDDDDDDD路基碎石垫层施工方案一、工程简介本工程更新原进场砂石路面 18 公里,修复原有交通桥梁 4 座,修复和新建排水涵管 28 孔,处理翻浆路 180 米,开挖排水边沟 5200 米,干砌石或格宾石笼护坡护底 450 立方米,浆砌石挡墙和护坡 120 立方米,路面碎石混合料面层填筑 14000 立方米

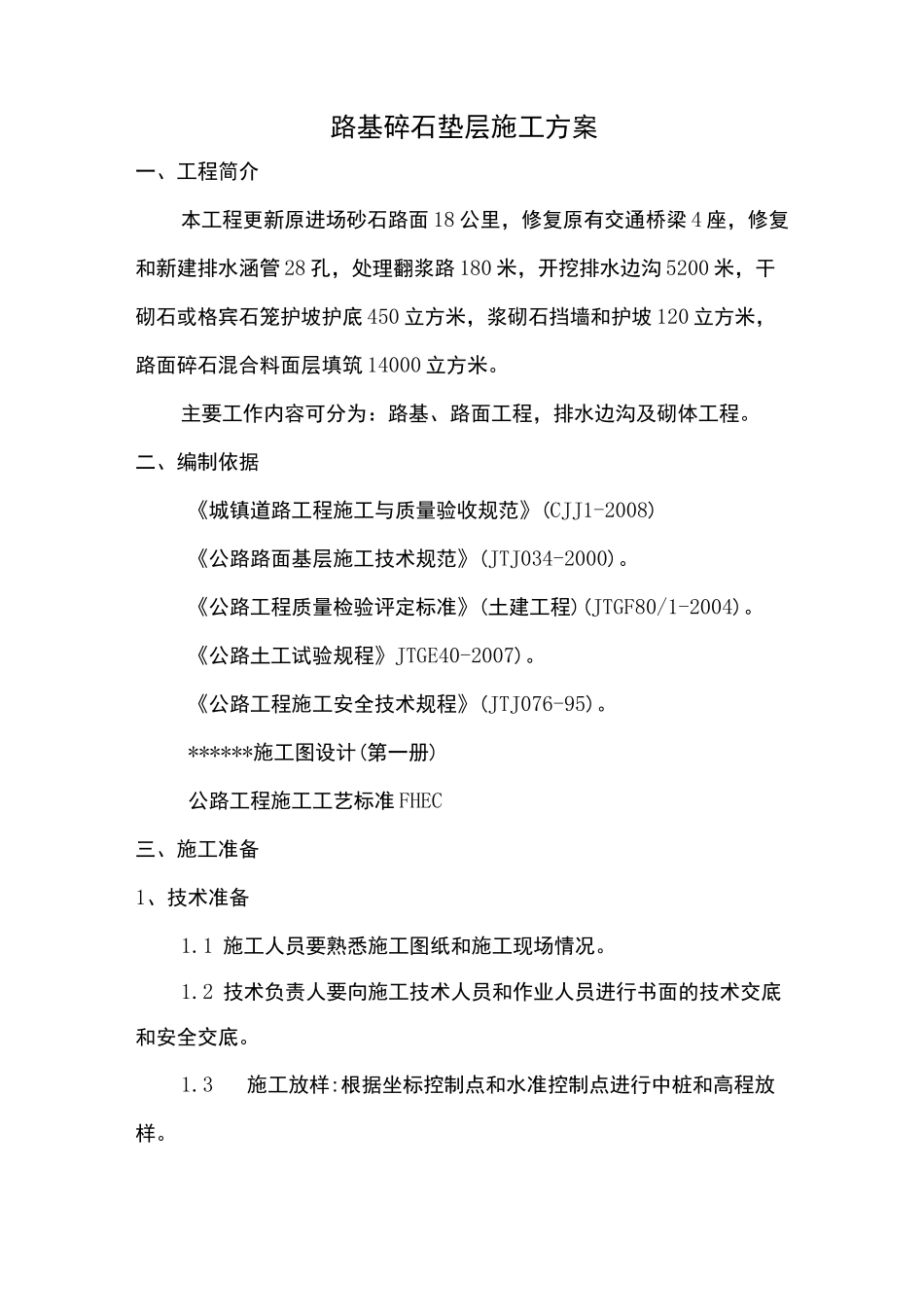

主要工作内容可分为:路基、路面工程,排水边沟及砌体工程
二、编制依据《城镇道路工程施工与质量验收规范》(CJJ1-2008)《公路路面基层施工技术规范》(JTJ034-2000)
《公路工程质量检验评定标准》(土建工程)(JTGF80/1-2004)
《公路土工试验规程》JTGE40-2007)
《公路工程施工安全技术规程》(JTJ076-95)
******施工图设计(第一册)公路工程施工工艺标准 FHEC三、施工准备1、技术准备1
1 施工人员要熟悉施工图纸和施工现场情况
2 技术负责人要向施工技术人员和作业人员进行书面的技术交底和安全交底
3施工放样:根据坐标控制点和水准控制点进行中桩和高程放样
2、机具准备2
1 运料掺拌设备:ZL50 型装载机 4 台,自卸车若干辆
2 整平设备:120 型推土机 2 台,180 型平地机 2 台
3 碾压设备:18--21t 三轮压路机 4 台,YZ18 振动压路机 4 台,YZ20 振动
