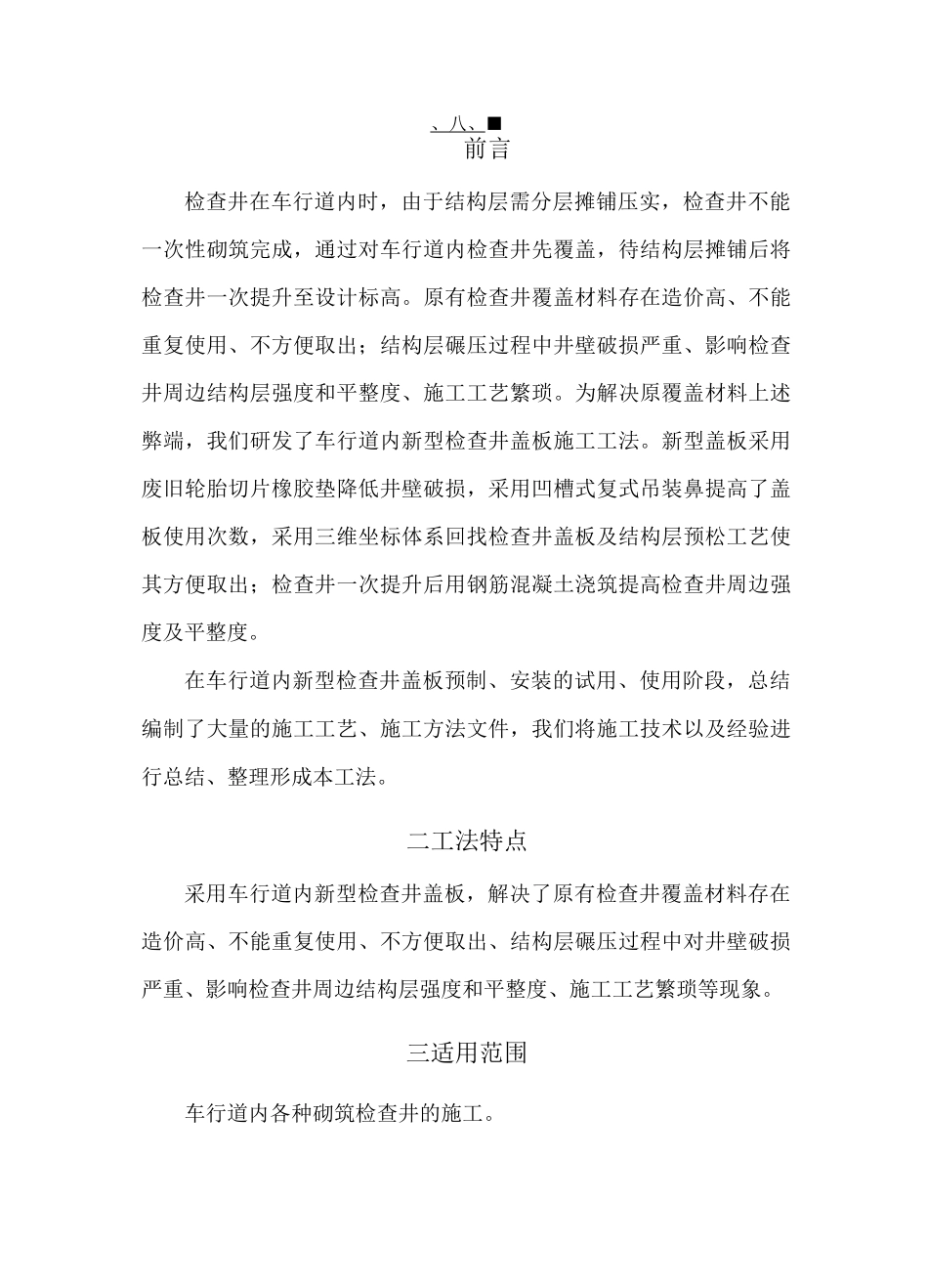

、八、■前言检查井在车行道内时,由于结构层需分层摊铺压实,检查井不能一次性砌筑完成,通过对车行道内检查井先覆盖,待结构层摊铺后将检查井一次提升至设计标高
原有检查井覆盖材料存在造价高、不能重复使用、不方便取出;结构层碾压过程中井壁破损严重、影响检查井周边结构层强度和平整度、施工工艺繁琐
为解决原覆盖材料上述弊端,我们研发了车行道内新型检查井盖板施工工法
新型盖板采用废旧轮胎切片橡胶垫降低井壁破损,采用凹槽式复式吊装鼻提高了盖板使用次数,采用三维坐标体系回找检查井盖板及结构层预松工艺使其方便取出;检查井一次提升后用钢筋混凝土浇筑提高检查井周边强度及平整度
在车行道内新型检查井盖板预制、安装的试用、使用阶段,总结编制了大量的施工工艺、施工方法文件,我们将施工技术以及经验进行总结、整理形成本工法
二工法特点采用车行道内新型检查井盖板,解决了原有检查井覆盖材料存在造价高、不能重复使用、不方便取出、结构层碾压过程中对井壁破损严重、影响检查井周边结构层强度和平整度、施工工艺繁琐等现象
三适用范围车行道内各种砌筑检查井的施工

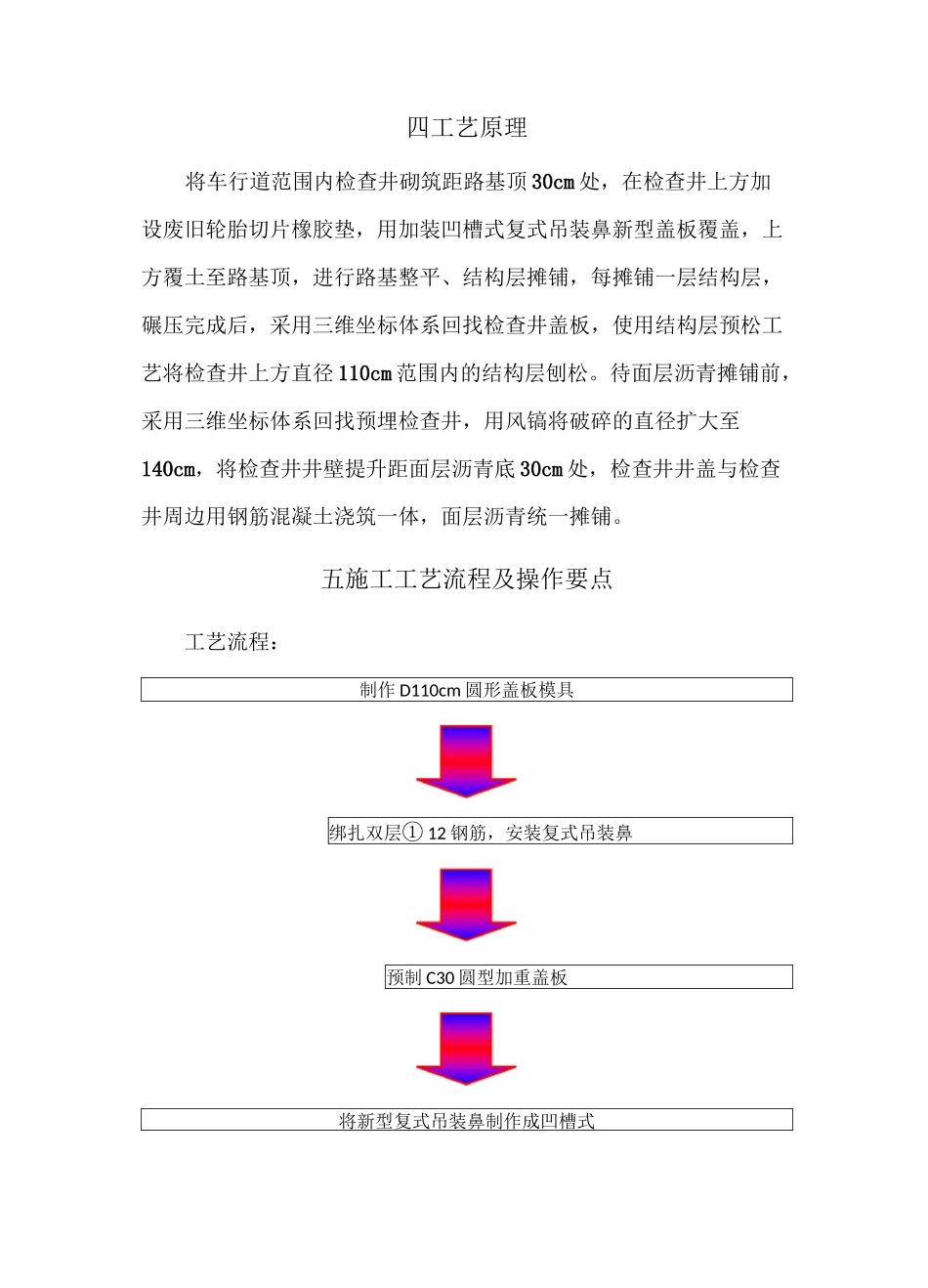

四工艺原理将车行道范围内检查井砌筑距路基顶 30cm 处,在检查井上方加设废旧轮胎切片橡胶垫,用加装凹槽式复式吊装鼻新型盖板覆盖,上方覆土至路基顶,进行路基整平、结构层摊铺,每摊铺一层结构层,碾压完成后,采用三维坐标体系回找检查井盖板,使用结构层预松工艺将检查井上方直径 110cm 范围内的结构层刨松
待面层沥青摊铺前,采用三维坐标体系回找预埋检查井,用风镐将破碎的直径扩大至140cm,将检查井井壁提升距面层沥青底 30cm 处,检查井井盖与检查井周边用钢筋混凝土浇筑一体,面层沥青统一摊铺

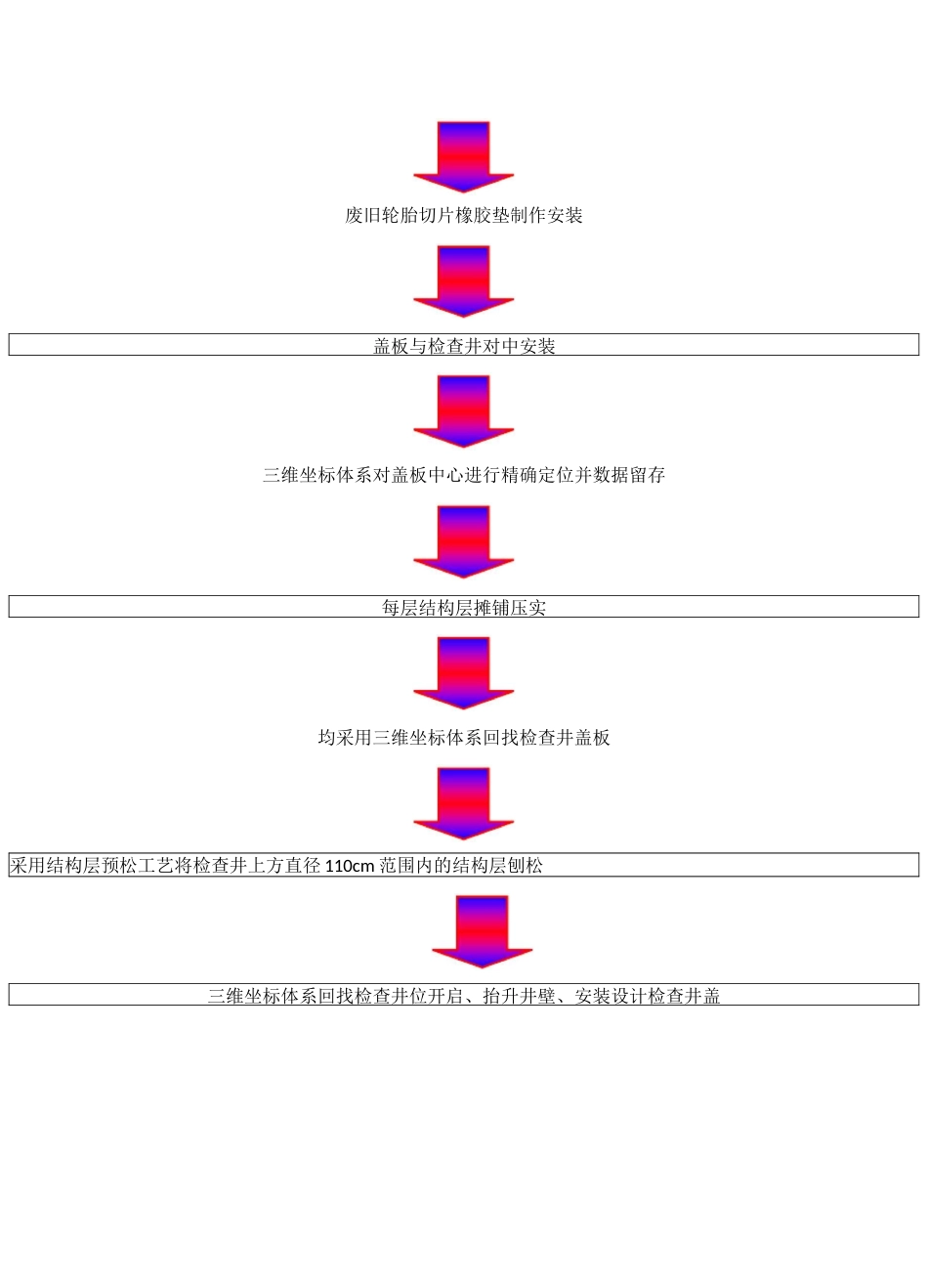

五施工工艺流程及操作要点工艺流程:制作 D110cm 圆形盖板模具绑扎双层① 12 钢筋,安装复式吊装鼻预制 C30 圆型加重盖板将新型复式吊装鼻制作成凹槽式废旧轮胎切片橡胶垫制
