导线压接安全技术交底交底内容:1、技术交底 施工之前由专项技术负责人主要进行以下几个方面内容的技术交底: a)导线的规格、型号及展放有关数据;与导线相匹配的线夹型号、规格、数量
b)液压钢模尺寸及压接后线夹尺寸的质量要求
c)导线展放应有护线的防护措施
2、线夹和导线的配套、检查、清洗 (1)金具、线夹运到现场后,清点数量并检查质量,线夹不得有裂纹、砂眼和气孔等外观缺陷,并有出厂合格证,耐张线夹及 T 型线夹应配套齐全,用游标卡尺检查线夹孔径与导线外径是否配套
(2) 确定导线的平整完好,不得有断股、缺股、折叠等缺陷
(3) 检查线夹的外观,不得有裂纹、砂眼和气孔等,并有出厂合格证书
有上述任一种缺陷,线夹报废
(4) 清洗导线外表和线夹内、外表,不得残存有泥土、水分、油污及其他脏物,并符合以下要求: a
沾有水分的导线和线夹必须进行干燥处理; b
导线和线夹沾有油污时,最好用丙酮清洗
当现场不具备条件时,也可用汽油清洗
清洗结束后,在导线外层均匀涂上一层电力复合脂
然后用钢丝刷沿导线轴线方向对涂脂部分进行擦刷,将液压后能与铝管接触的铝股表面全部刷到
导线清洗的长度不少于连接长度的 1
(5)导线、线夹要涂导电膏,清洗表面氧化膜
3、线夹钻孔 根据现场设备的开孔情况对金具进行钻孔,要求误差尽可能小,孔距误差不大于 1
5mm,钻孔后的线夹须标明用途,并分类放好;4、导线的计算、切割 (1)计算导线的长度: ① 导线在放线过程当中不得与地面磨擦,放线的地面须铺上塑料布或聚乙烯编织尼龙布
② 测量需压接的线夹和钢锚长度,然后在导线上画上记号; ③ 根据绝缘子串长度、两挂线点之间距离和弧垂计算需压接的导线长度

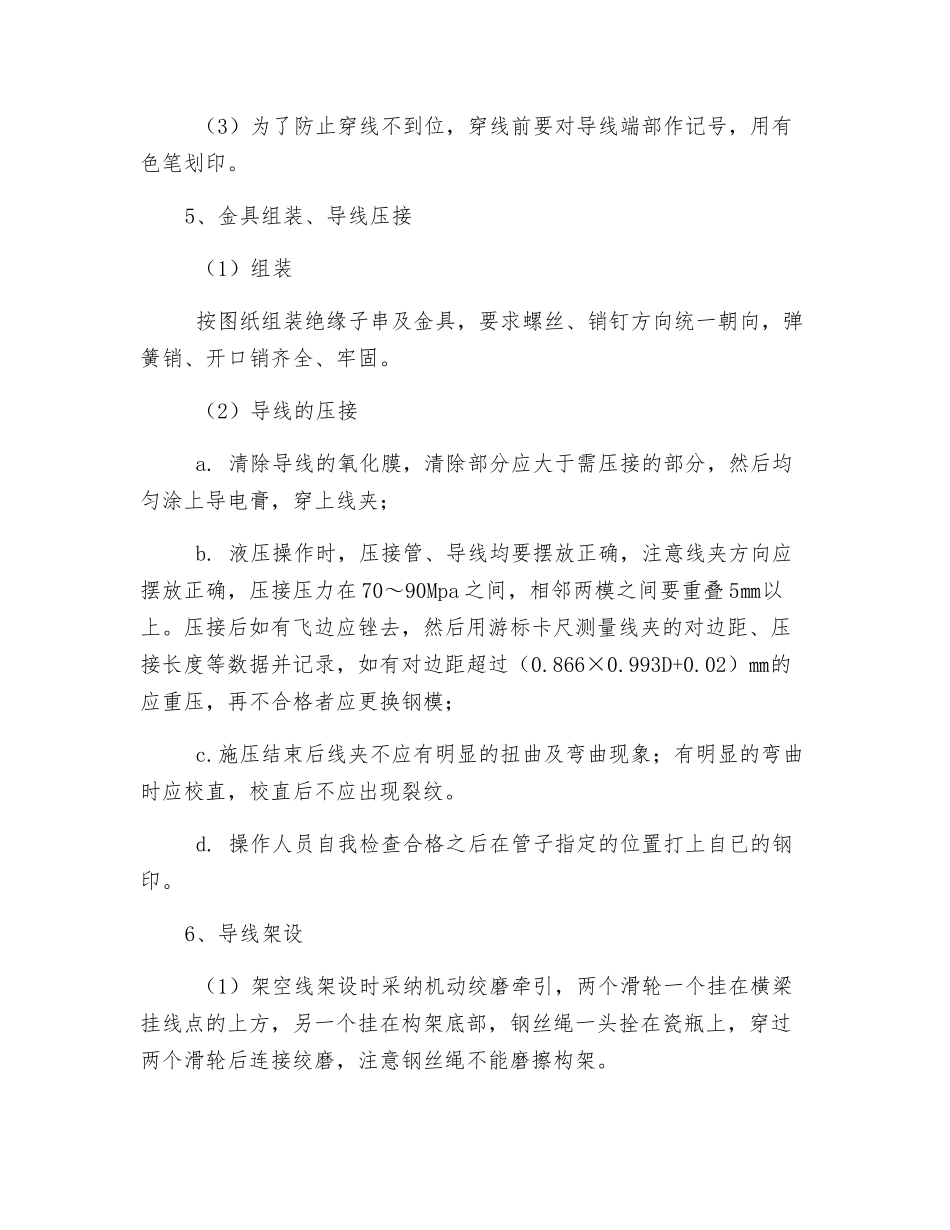

(2)导线的切割 a
确定测量出来的数据
切割导线时应将导线展放平直,做好需切割的记号,切割面两端头均绑扎,防止切割后
