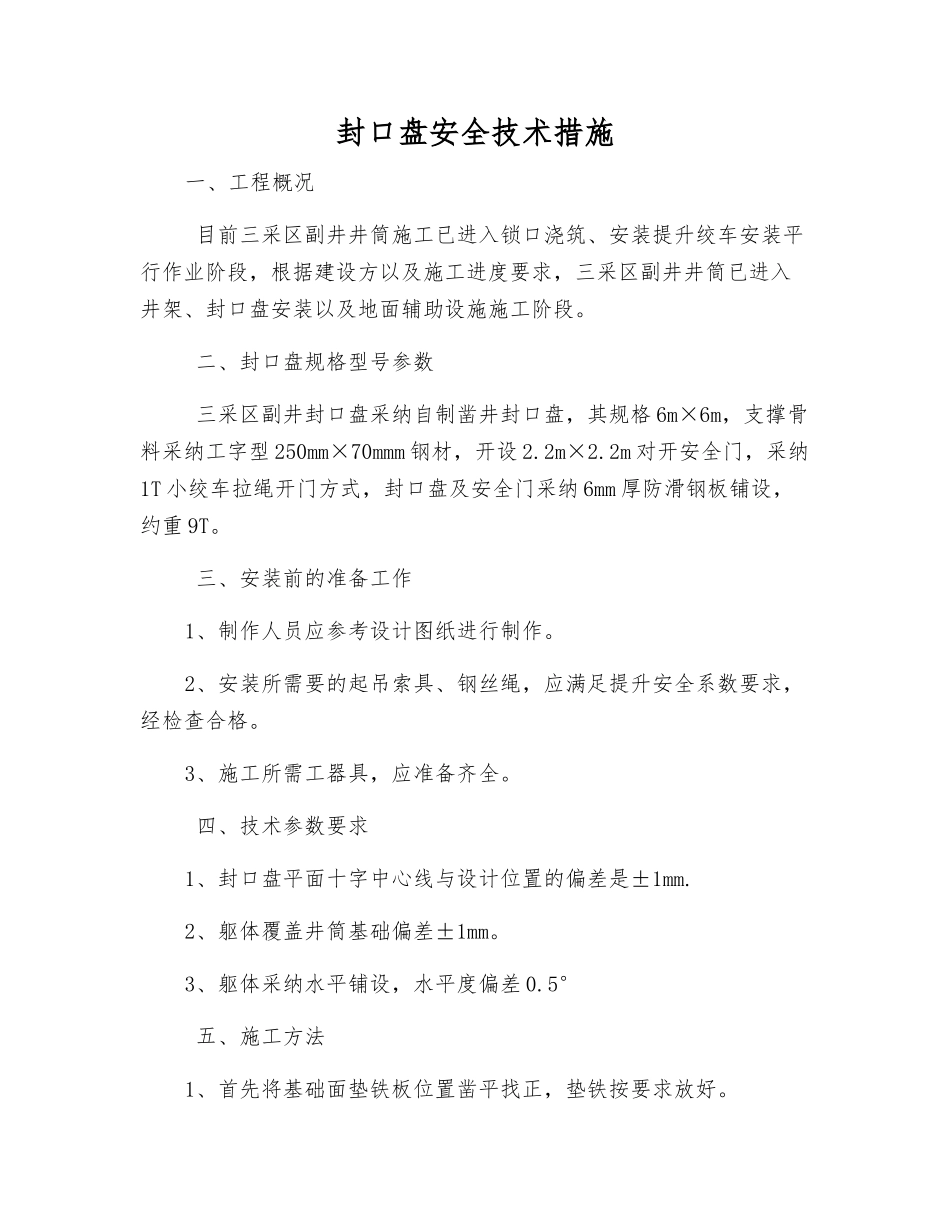

封口盘安全技术措施一、工程概况 目前三采区副井井筒施工已进入锁口浇筑、安装提升绞车安装平行作业阶段,根据建设方以及施工进度要求,三采区副井井筒已进入井架、封口盘安装以及地面辅助设施施工阶段

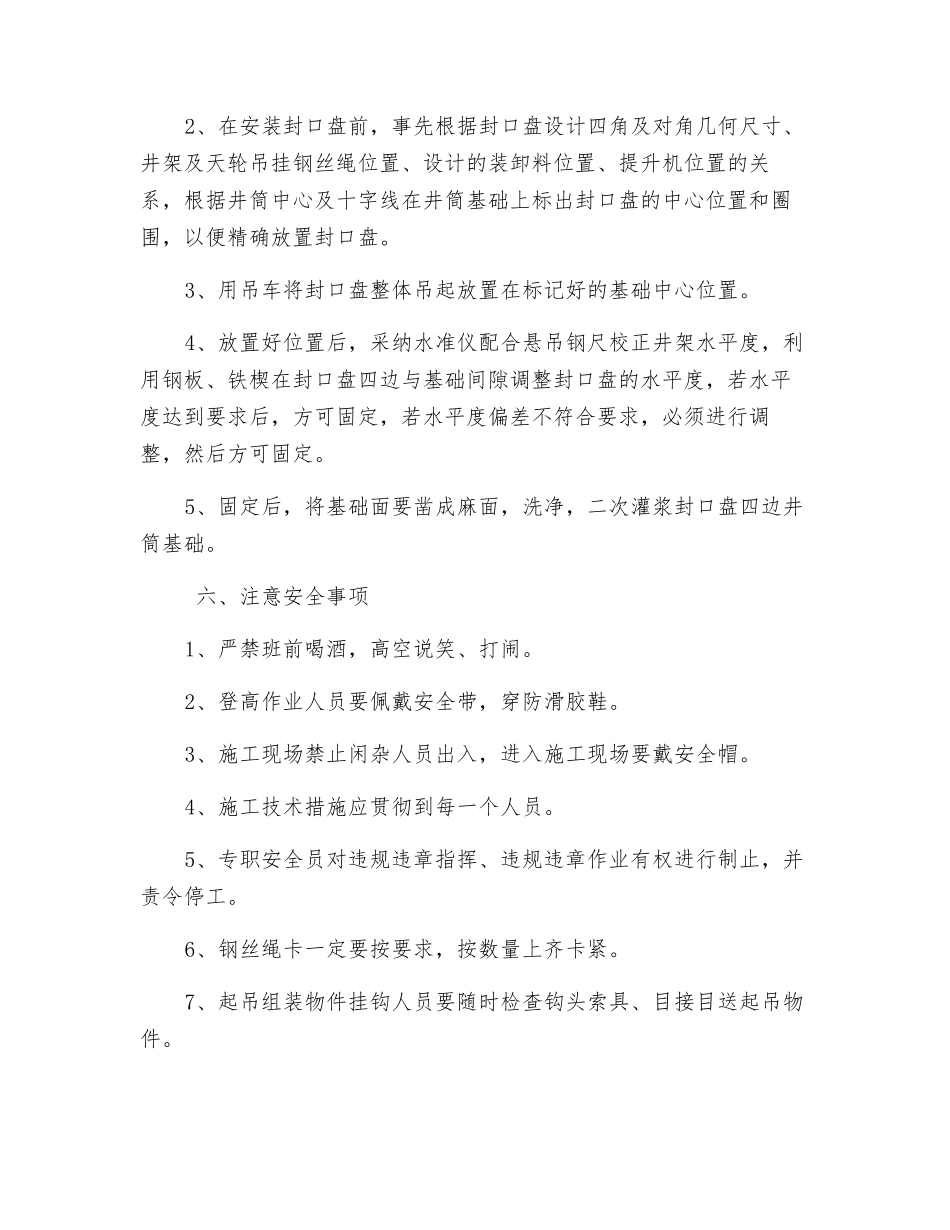

二、封口盘规格型号参数 三采区副井封口盘采纳自制凿井封口盘,其规格 6m×6m,支撑骨料采纳工字型 250mm×70mmm 钢材,开设 2
2m 对开安全门,采纳1T 小绞车拉绳开门方式,封口盘及安全门采纳 6mm 厚防滑钢板铺设,约重 9T
三、安装前的准备工作1、制作人员应参考设计图纸进行制作
2、安装所需要的起吊索具、钢丝绳,应满足提升安全系数要求,经检查合格
3、施工所需工器具,应准备齐全
四、技术参数要求1、封口盘平面十字中心线与设计位置的偏差是±1mm

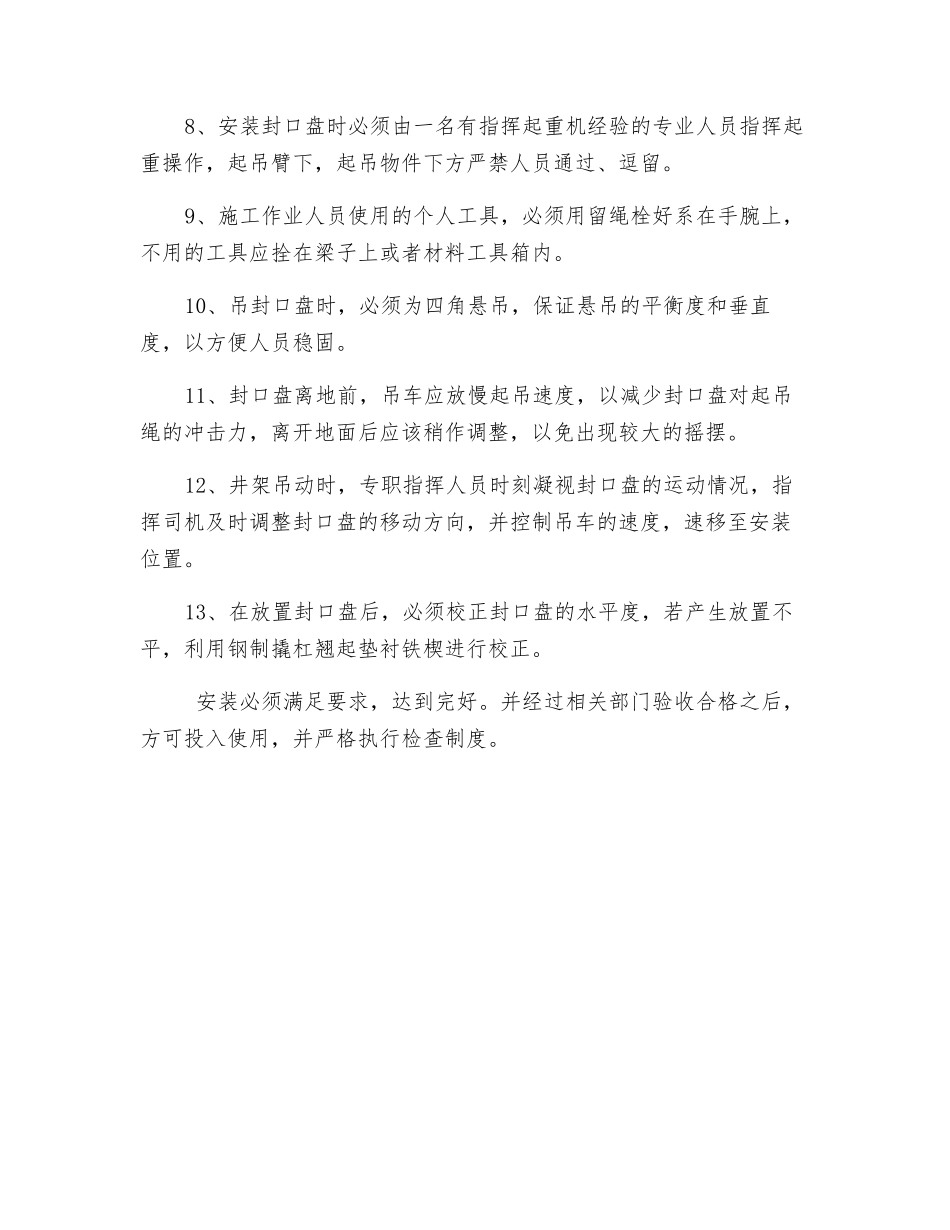

2、躯体覆盖井筒基础偏差±1mm
3、躯体采纳水平铺设,水平度偏差 0
5° 五、施工方法1、首先将基础面垫铁板位置凿平找正,垫铁按要求放好
2、在安装封口盘前,事先根据封口盘设计四角及对角几何尺寸、井架及天轮吊挂钢丝绳位置、设计的装卸料位置、提升机位置的关系,根据井筒中心及十字线在井筒基础上标出封口盘的中心位置和圈围,以便精确放置封口盘
3、用吊车将封口盘整体吊起放置在标记好的基础中心位置
4、放置好位置后,采纳水准仪配合悬吊钢尺校正井架水平度,利用钢板、铁楔在封口盘四边与基础间隙调整封口盘的水平度,若水平度达到要求后,方可固定,若水平度偏差不符合要求,必须进行调整,然后方可固定
5、固定后,将基础面要凿成麻面,洗净,二次灌浆封口盘四边井筒基础
六、注意安全事项1、严禁班前喝酒,高空说笑、打闹
2、登高作业人员要佩戴安全带,穿防滑胶鞋
3、施工现场禁止闲杂人员出入,进入施工现场要戴安全帽
4、施工技术措施应贯彻到每一个人员
5、专职安全员对违规违章指挥、违规违章作业有权进行制止,并责令停工
6、钢丝绳卡一定
