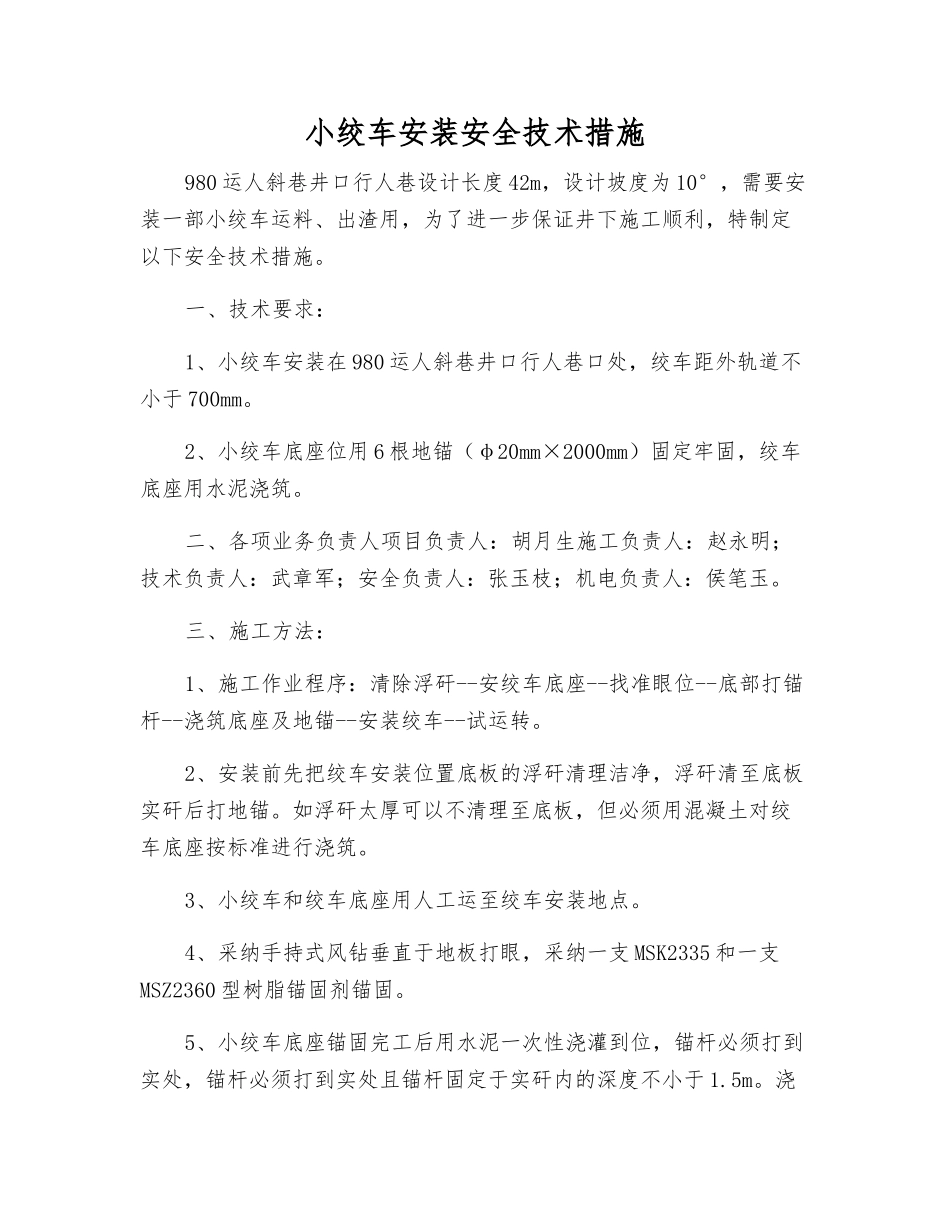

小绞车安装安全技术措施980 运人斜巷井口行人巷设计长度 42m,设计坡度为 10°,需要安装一部小绞车运料、出渣用,为了进一步保证井下施工顺利,特制定以下安全技术措施
一、技术要求:1、小绞车安装在 980 运人斜巷井口行人巷口处,绞车距外轨道不小于 700mm
2、小绞车底座位用 6 根地锚(φ20mm×2000mm)固定牢固,绞车底座用水泥浇筑
二、各项业务负责人项目负责人:胡月生施工负责人:赵永明;技术负责人:武章军;安全负责人:张玉枝;机电负责人:侯笔玉
三、施工方法:1、施工作业程序:清除浮矸--安绞车底座--找准眼位--底部打锚杆--浇筑底座及地锚--安装绞车--试运转
2、安装前先把绞车安装位置底板的浮矸清理洁净,浮矸清至底板实矸后打地锚
如浮矸太厚可以不清理至底板,但必须用混凝土对绞车底座按标准进行浇筑
3、小绞车和绞车底座用人工运至绞车安装地点
4、采纳手持式风钻垂直于地板打眼,采纳一支 MSK2335 和一支MSZ2360 型树脂锚固剂锚固
5、小绞车底座锚固完工后用水泥一次性浇灌到位,锚杆必须打到实处,锚杆必须打到实处且锚杆固定于实矸内的深度不小于 1

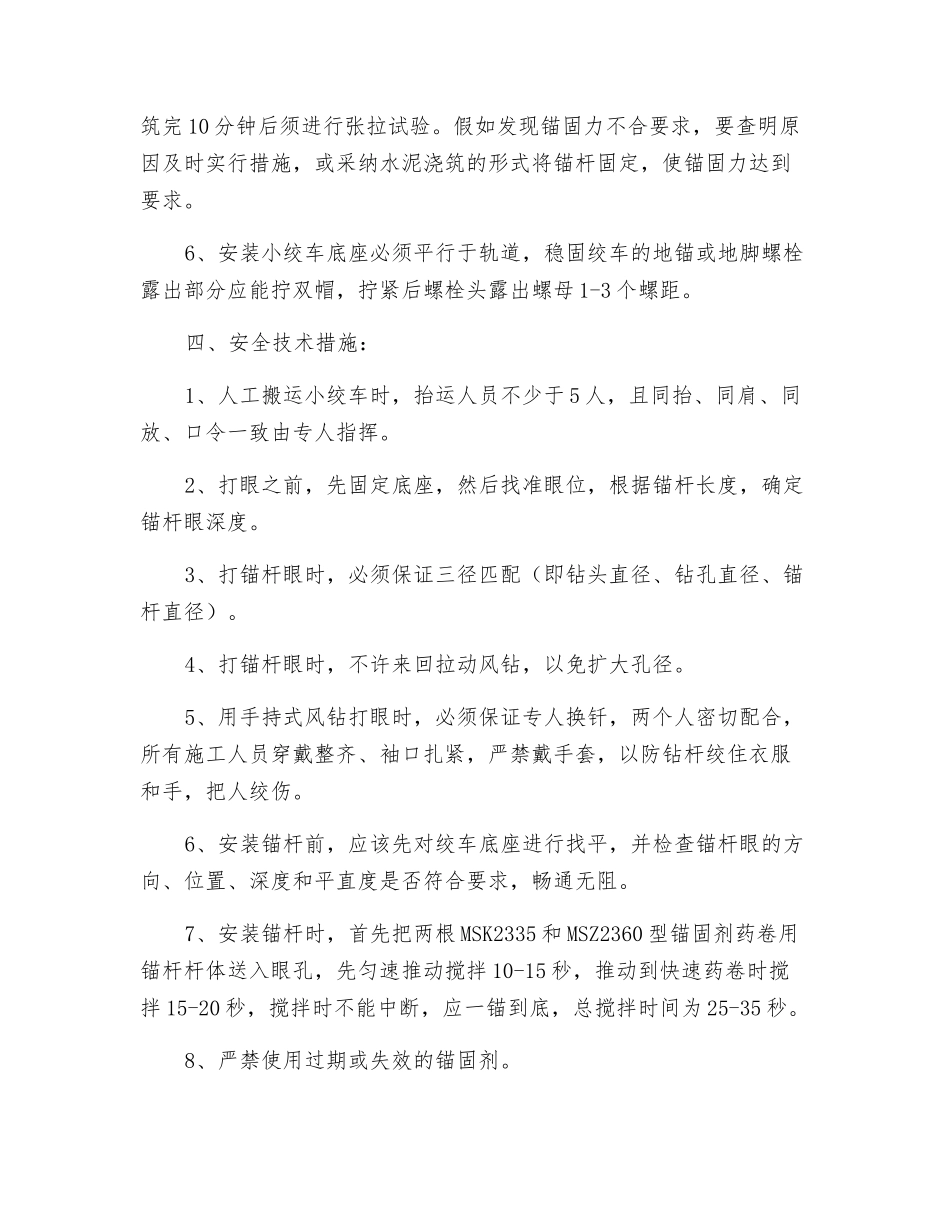

浇筑完 10 分钟后须进行张拉试验
假如发现锚固力不合要求,要查明原因及时实行措施,或采纳水泥浇筑的形式将锚杆固定,使锚固力达到要求
6、安装小绞车底座必须平行于轨道,稳固绞车的地锚或地脚螺栓露出部分应能拧双帽,拧紧后螺栓头露出螺母 1-3 个螺距
四、安全技术措施:1、人工搬运小绞车时,抬运人员不少于 5 人,且同抬、同肩、同放、口令一致由专人指挥
2、打眼之前,先固定底座,然后找准眼位,根据锚杆长度,确定锚杆眼深度
3、打锚杆眼时,必须保证三径匹配(即钻头直径、钻孔直径、锚杆直径)
4、打锚杆眼时,不许来回拉动风钻,以免扩大孔径
5、用手持式风钻打眼时,必须保证专人换钎,两个人密切配合,所有
