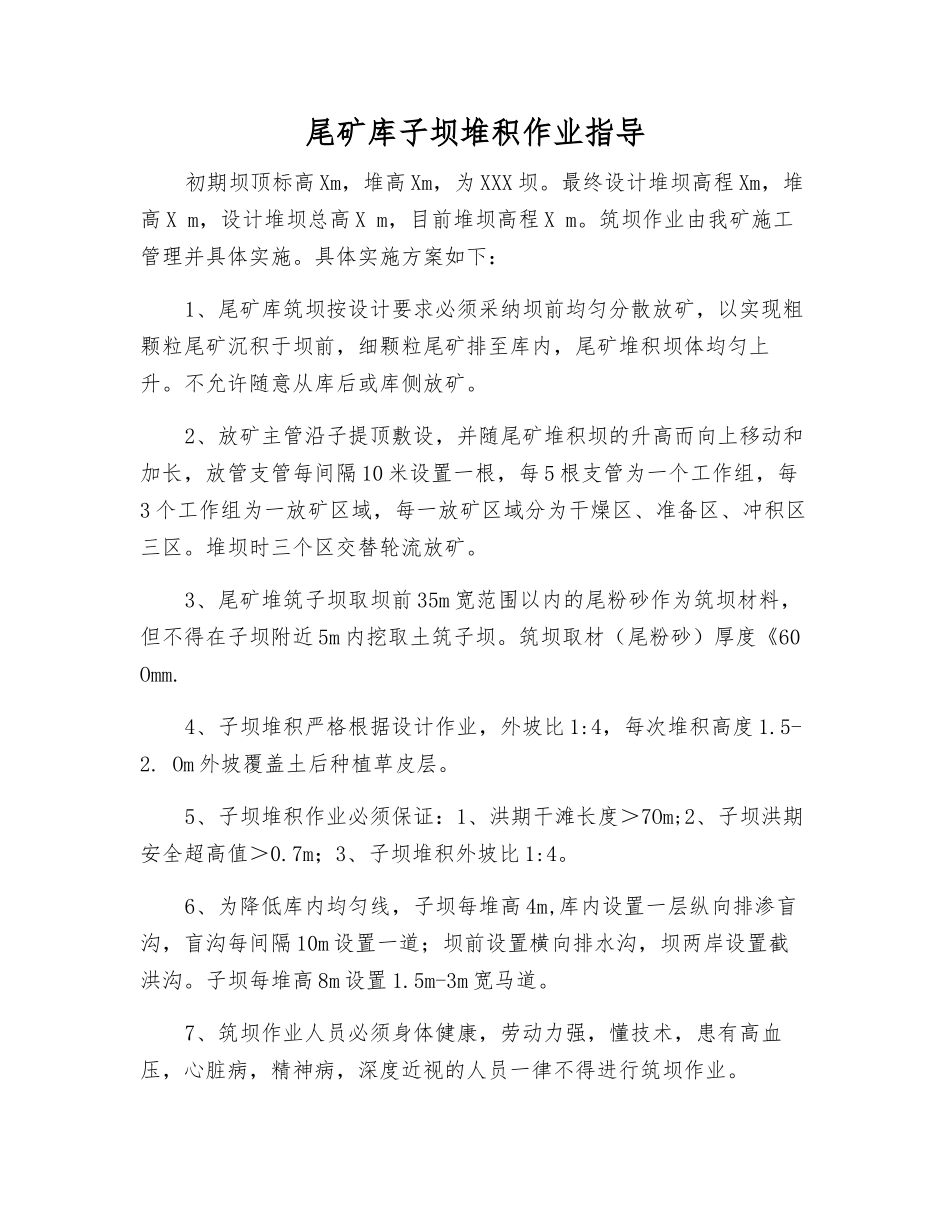

尾矿库子坝堆积作业指导初期坝顶标高 Xm,堆高 Xm,为 XXX 坝
最终设计堆坝高程 Xm,堆高 X m,设计堆坝总高 X m,目前堆坝高程 X m
筑坝作业由我矿施工管理并具体实施
具体实施方案如下:1、尾矿库筑坝按设计要求必须采纳坝前均匀分散放矿,以实现粗颗粒尾矿沉积于坝前,细颗粒尾矿排至库内,尾矿堆积坝体均匀上升
不允许随意从库后或库侧放矿
2、放矿主管沿子提顶敷设,并随尾矿堆积坝的升高而向上移动和加长,放管支管每间隔 10 米设置一根,每 5 根支管为一个工作组,每3 个工作组为一放矿区域,每一放矿区域分为干燥区、准备区、冲积区三区
堆坝时三个区交替轮流放矿
3、尾矿堆筑子坝取坝前 35m 宽范围以内的尾粉砂作为筑坝材料,但不得在子坝附近 5m 内挖取土筑子坝
筑坝取材(尾粉砂)厚度《60 Omm
4、子坝堆积严格根据设计作业,外坡比 1:4,每次堆积高度 1
Om 外坡覆盖土后种植草皮层
5、子坝堆积作业必须保证:1、洪期干滩长度>7Om;2、子坝洪期安全超高值>0
7m;3、子坝堆积外坡比 1:4
6、为降低库内均匀线,子坝每堆高 4m,库内设置一层纵向排渗盲沟,盲沟每间隔 10m 设置一道;坝前设置横向排水沟,坝两岸设置截洪沟
子坝每堆高 8m 设置 1
5m-3m 宽马道

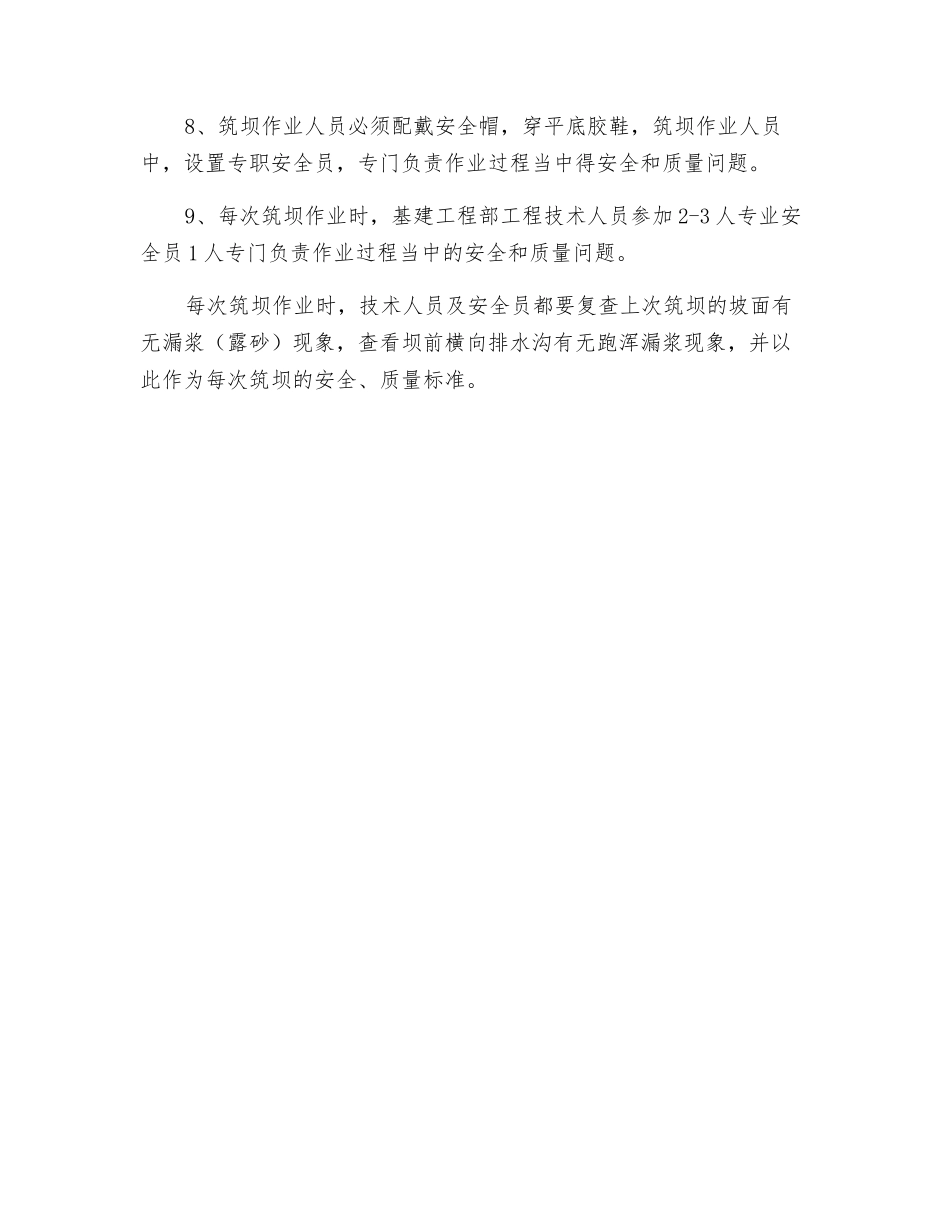

7、筑坝作业人员必须身体健康,劳动力强,懂技术,患有高血压,心脏病,精神病,深度近视的人员一律不得进行筑坝作业
8、筑坝作业人员必须配戴安全帽,穿平底胶鞋,筑坝作业人员中,设置专职安全员,专门负责作业过程当中得安全和质量问题
9、每次筑坝作业时,基建工程部工程技术人员参加 2-3 人专业安全员 1 人专门负责作业过程当中的安全和质量问题
每次筑坝作业时,技术人员及安全员都要复查上次筑坝的坡面有无漏浆(露砂)现象,查看坝前横向排水沟有无跑浑漏浆现象,并以此作为每次筑坝的安全、质量
