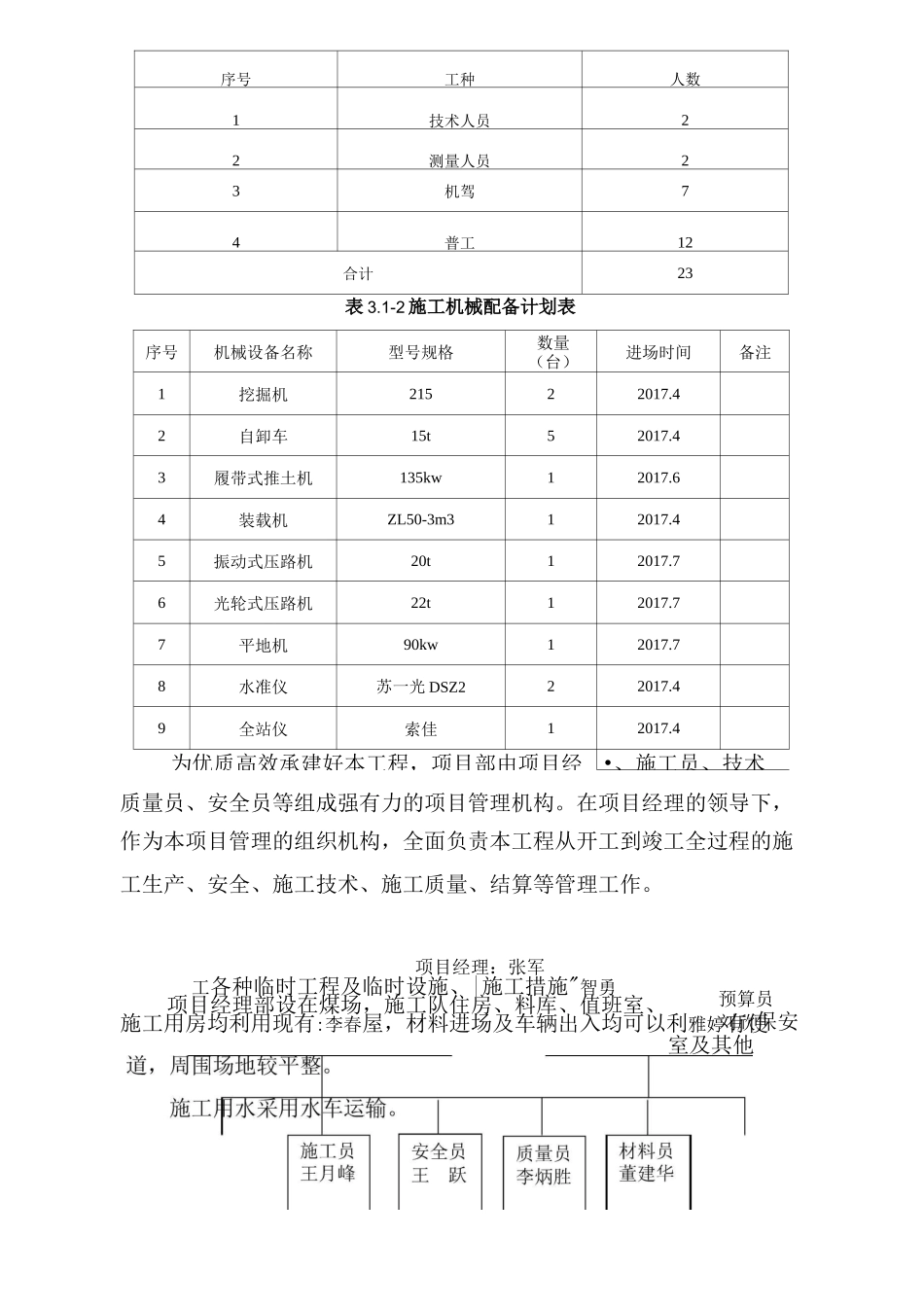

阳曲县创业路道排工程路基路面施工方案编号:工程编号未填编制人:(编制人未签字)审核人:审批人:编制单位:山西二建集团有限公司工程项目管理公司(公章)编制时间:二一八年四月一日目录第章工程概况第章编制依据第章施工计划第章施工工艺第章施工安全保证措施第章劳动力计划第章季节性施工措施第章绿色施工与文明施工措施第章工程概况阳曲县创业路道排工程为城市支路,位于阳曲县转型产业园区内,道路线型呈南北走向,北起省道,南至中社河北岸滨河路,道路全长红线宽度(人行道绿化带机非混行车道绿化带人行道),为城市支路,设计时速。机非混行车道路面结构为:上面层采用细粒式改性沥青砼面层乳化沥青粘层油,下面层采用厚中粒式沥青砼基层,水稳层(水泥含量),水稳基层(水泥含量),路面结构底换填厚灰土。人行道结构为:水泥砖,水泥砂浆结合层,厚水泥砼垫层,级配碎石垫层。道路的地下管线有:污水管道、雨水管道、给水管道、电力排管。第章编制依据沥青混凝土路面设计规范沥青混凝土路面施工技术规范《公路路面基层施工技术规范》《城镇道路工程施工与质量验收规范》《公路路基施工技术规范》JTGF10-2006《公路改性沥青路面施工技术规范》《公路沥青路面施工技术规范》《混凝土路缘石》第章施工计划、施工准备表 3.1-1 施工进度计划表序号工序名称开始时间完成时间天数备注1路基平整2018.07.152018.07.20526%路基灰土2018.07.202017.08.02133水泥稳定碎石基层2017.07.252017.08.1520沥青混凝土面层2017.08.252017.08.305表 3.1-2 主要人员进场计划表,改性序号工种人数1技术人员22测量人员23机驾74普工12合计23表 3.1-2 施工机械配备计划表序号机械设备名称型号规格数量(台)进场时间备注1挖掘机21522017.42自卸车15t52017.43履带式推土机135kw12017.64装载机ZL50-3m312017.45振动式压路机20t12017.76光轮式压路机22t12017.77平地机90kw12017.78水准仪苏一光 DSZ222017.49全站仪索佳12017.4为优质高效承建好本工程,项目部由项目经•、施工员、技术质量员、安全员等组成强有力的项目管理机构。在项目经理的领导下,作为本项目管理的组织机构,全面负责本工程从开工到竣工全过程的施工生产、安全、施工技术、施工质量、结算等管理工作。项目经理:张军工各种临时工程及临时设施、|施工措施"智勇项目经理部设在煤场,施工队住房、料库、值班室、施工用房均利用现有:李春屋,材料进场及车辆出入均可以利雅婷有便预算员刘欣保...
