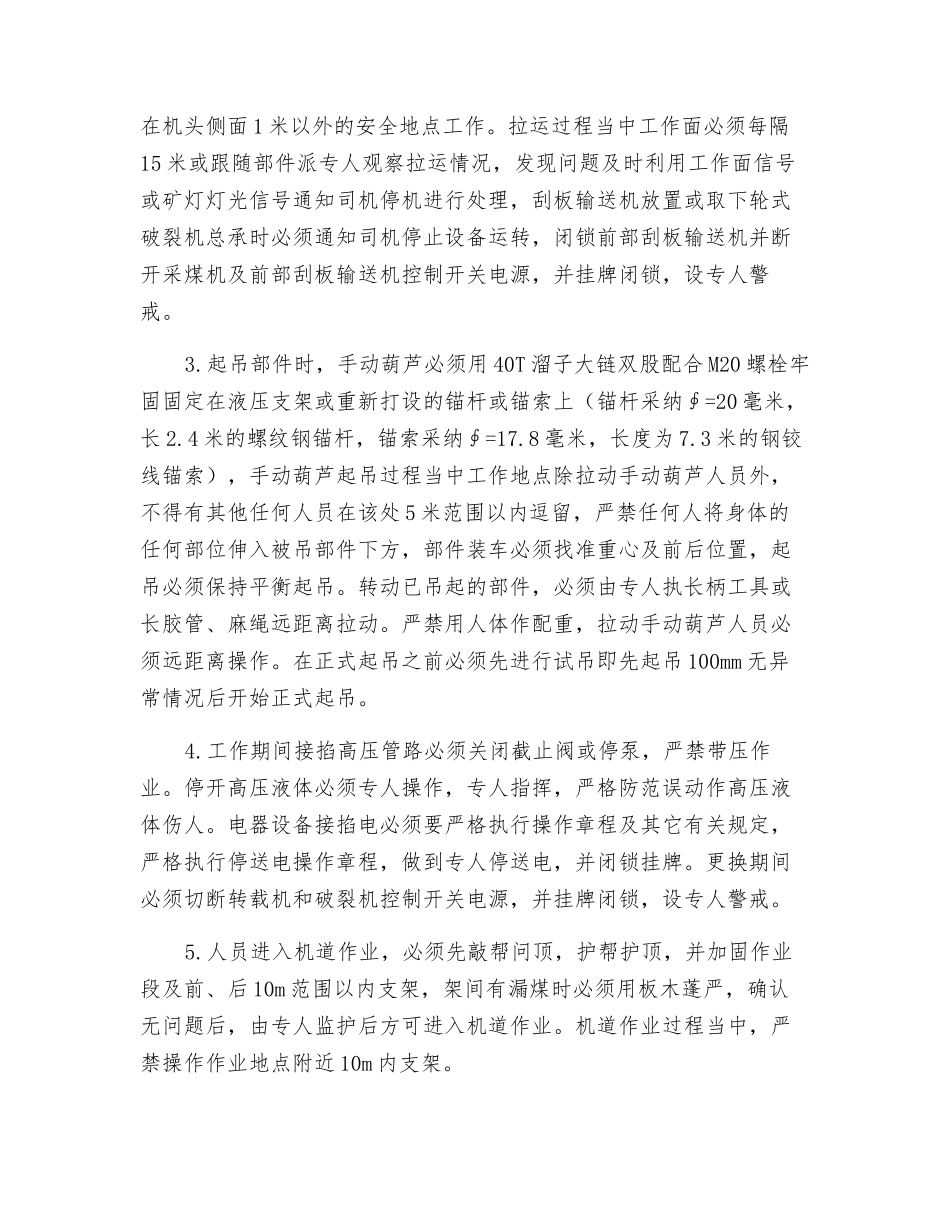

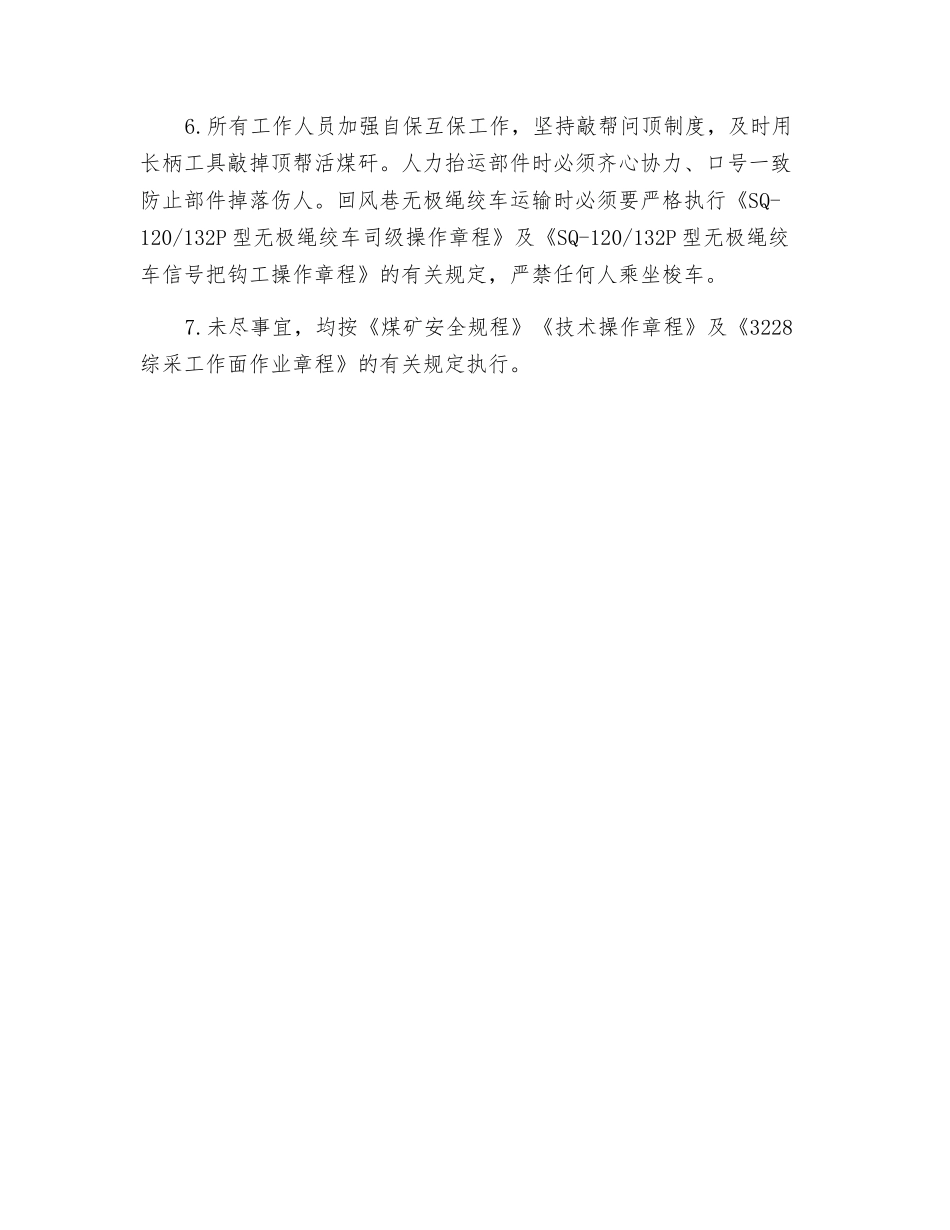

工作面更换轮式破裂机总承的安全技术措施为了进一步确保 3228 工作面更换轮式破裂机总承的安全顺利进行,特编制以下安全技术措施: 一﹑准备工作1.将回风巷超前支护改在巷帮打设 ,以不影响进轮式破裂机总承为宜。2.由通灭队负责对回风巷超前支护段敷设的抽放管路进行全面检查调整,使管路敷设以不影响进轮式破裂机总承为宜。 二、安全技术措施1.利用回风巷回柱绞车拉移轮式破裂机总承时必须先将绞车采纳单体液压支柱“四压两戗”固定。绞车司机必须持证上岗,坚守岗位,拉移时钢丝绳运转范围以内严禁任何人工作或逗留。所有的人员必须躲开钢丝绳及大链受达到范围,绞车绳头与被拉移总承用 40T 大链配合 M20 螺栓牢固固定,若需要改变钢丝绳拉移方向时必须要使用导向滑轮导向,导向滑轮必须用多股 40T 大链配合 M20 螺栓牢固固定在液压支架或在巷道重新打设的锚杆或锚索上,导向滑轮固定处不少于 2处。拉移时绞车司机必须集中精力,拉移中若阻力增大及有挂卡现象时必须停止拉移进行处理,防止钢丝绳断绳伤人。拉移轮式破裂机总承时必须分别在无极绳绞车尾轮以外 10 米和工作面 80 号液压支架以下设好警戒工作,严禁过往行人。2.利用工作面前部刮板输送机拉运总承时,必须由当班跟班队长负责指挥,轮式破裂机总承必须放置在刮板机上用 40T 大链配合 M20 螺栓将链轮组与前溜大链固定牢固,且固定处不少于 3 处,防止滑动。刮板机必须由有经验的人员持证操作,操作时严禁站在机头对面,应在机头侧面 1 米以外的安全地点工作。拉运过程当中工作面必须每隔15 米或跟随部件派专人观察拉运情况,发现问题及时利用工作面信号或矿灯灯光信号通知司机停机进行处理,刮板输送机放置或取下轮式破裂机总承时必须通知司机停止设备运转,闭锁前部刮板输送机并断开采煤机及前部刮板输送机控制开关电源,并挂牌闭锁,设专人警戒。3.起吊部件时,手动葫芦必须用 40T 溜子大链双股配合 M20 螺栓牢固固定在液压支架或重新打设的锚杆或锚索上(锚杆采纳∮=20 毫米,长 2.4 米的螺纹钢锚杆,锚索采纳∮=17.8 毫米,长度为 7.3 米的钢铰线锚索),手动葫芦起吊过程当中工作地点除拉动手动葫芦人员外,不得有其他任何人员在该处 5 米范围以内逗留,严禁任何人将身体的任何部位伸入被吊部件下方,部件装车必须找准重心及前后位置,起吊必须保持平衡起吊。转动已吊起的部件,必须由专人执长柄工具或长胶管、麻绳远距离拉动。严禁用人...
