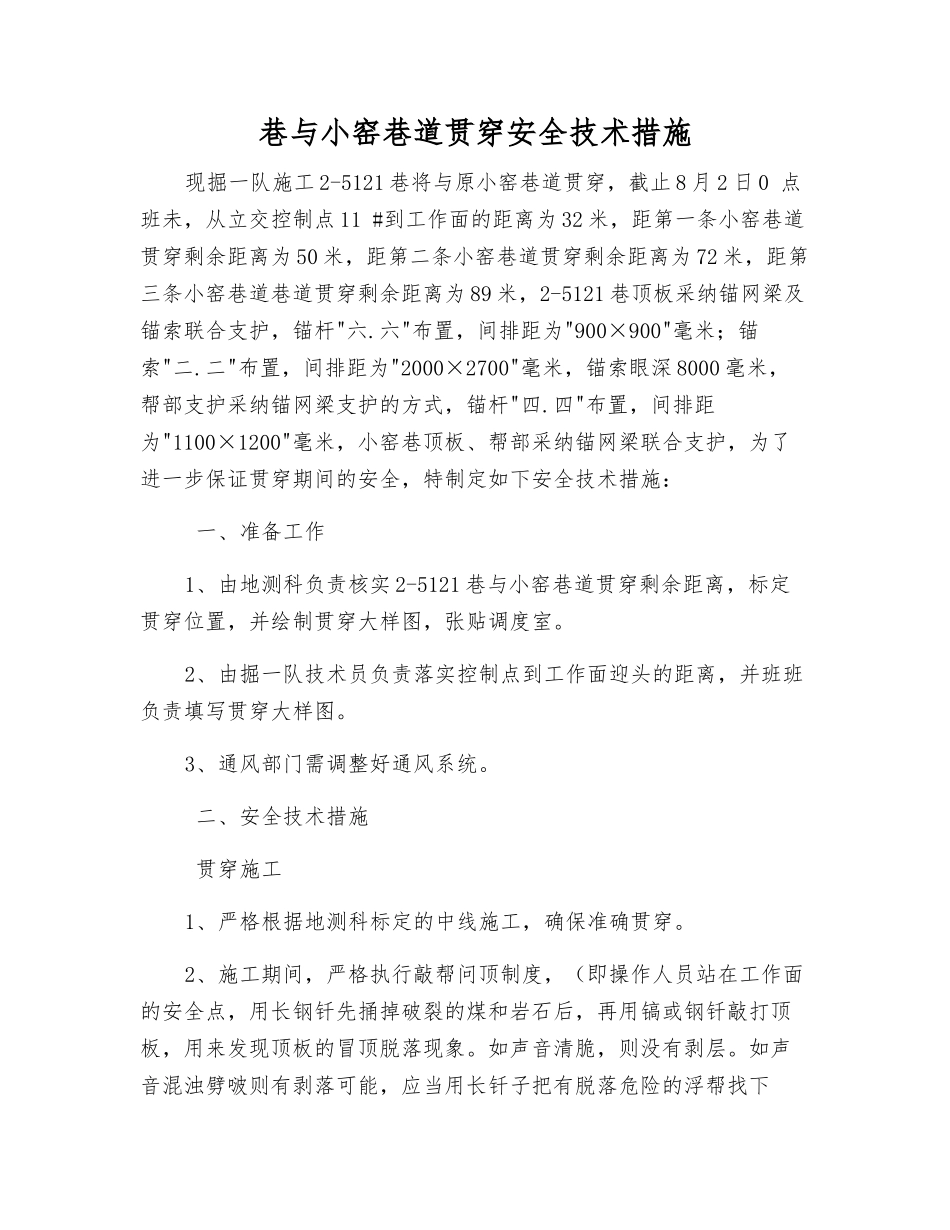

巷与小窑巷道贯穿安全技术措施现掘一队施工 2-5121 巷将与原小窑巷道贯穿,截止 8 月 2 日 0 点班未,从立交控制点 11 #到工作面的距离为 32 米,距第一条小窑巷道贯穿剩余距离为 50 米,距第二条小窑巷道贯穿剩余距离为 72 米,距第三条小窑巷道巷道贯穿剩余距离为 89 米,2-5121 巷顶板采纳锚网梁及锚索联合支护,锚杆"六.六"布置,间排距为"900×900"毫米;锚索"二.二"布置,间排距为"2000×2700"毫米,锚索眼深 8000 毫米,帮部支护采纳锚网梁支护的方式,锚杆"四.四"布置,间排距为"1100×1200"毫米,小窑巷顶板、帮部采纳锚网梁联合支护,为了进一步保证贯穿期间的安全,特制定如下安全技术措施: 一、准备工作1、由地测科负责核实 2-5121 巷与小窑巷道贯穿剩余距离,标定贯穿位置,并绘制贯穿大样图,张贴调度室。2、由掘一队技术员负责落实控制点到工作面迎头的距离,并班班负责填写贯穿大样图。3、通风部门需调整好通风系统。 二、安全技术措施 贯穿施工1、严格根据地测科标定的中线施工,确保准确贯穿。2、施工期间,严格执行敲帮问顶制度,(即操作人员站在工作面的安全点,用长钢钎先捅掉破裂的煤和岩石后,再用镐或钢钎敲打顶板,用来发现顶板的冒顶脱落现象。如声音清脆,则没有剥层。如声音混浊劈啵则有剥落可能,应当用长钎子把有脱落危险的浮帮找下来,以策安全。当剥层很厚时,则不好辨认,要用左手按住顶板,右手用工具敲击,如左手感到轻微震动,则有剥层,立即加强支护。)确保安全后方可进行其作作业。3、贯穿期间,严格根据措施要求进行施工,确保顶板支护紧跟迎头。4、贯穿距小窑巷道剩余为 10 米时,要对贯穿处 20 米范围以内的锚杆进行紧固,对失效锚杆及时补打,保证贯穿时顶板安全。5、距离小窑巷道为 10 米时,进行 1 次性探透,探透时,通风科需派人现场跟班指挥,瓦检员时时刻刻注意瓦斯变化情况,探透后经通风部门同意后,方可进行贯穿。6、贯穿距离小窑巷道 10 米时,三职队干必须班班跟班,现场指挥。7、贯穿前,要在贯穿处顶板正中施工一组锚索(间排距2000×2700 毫米)。8、严格执行洒水尘尘制度。9、探透后如出现瓦斯高,水量大等情况,需由相关科室现场办公后,制定相关补充措施。 支护1、顶锚杆初锚力不小于 185mN,左帮锚杆初锚力不小于 122 mN,右帮锚杆初锚力不小于 90 mN.2、锚索初锚力不小于 30MPA。3、网与网之间的达接不能小于 100 毫米,顶网与帮网...
