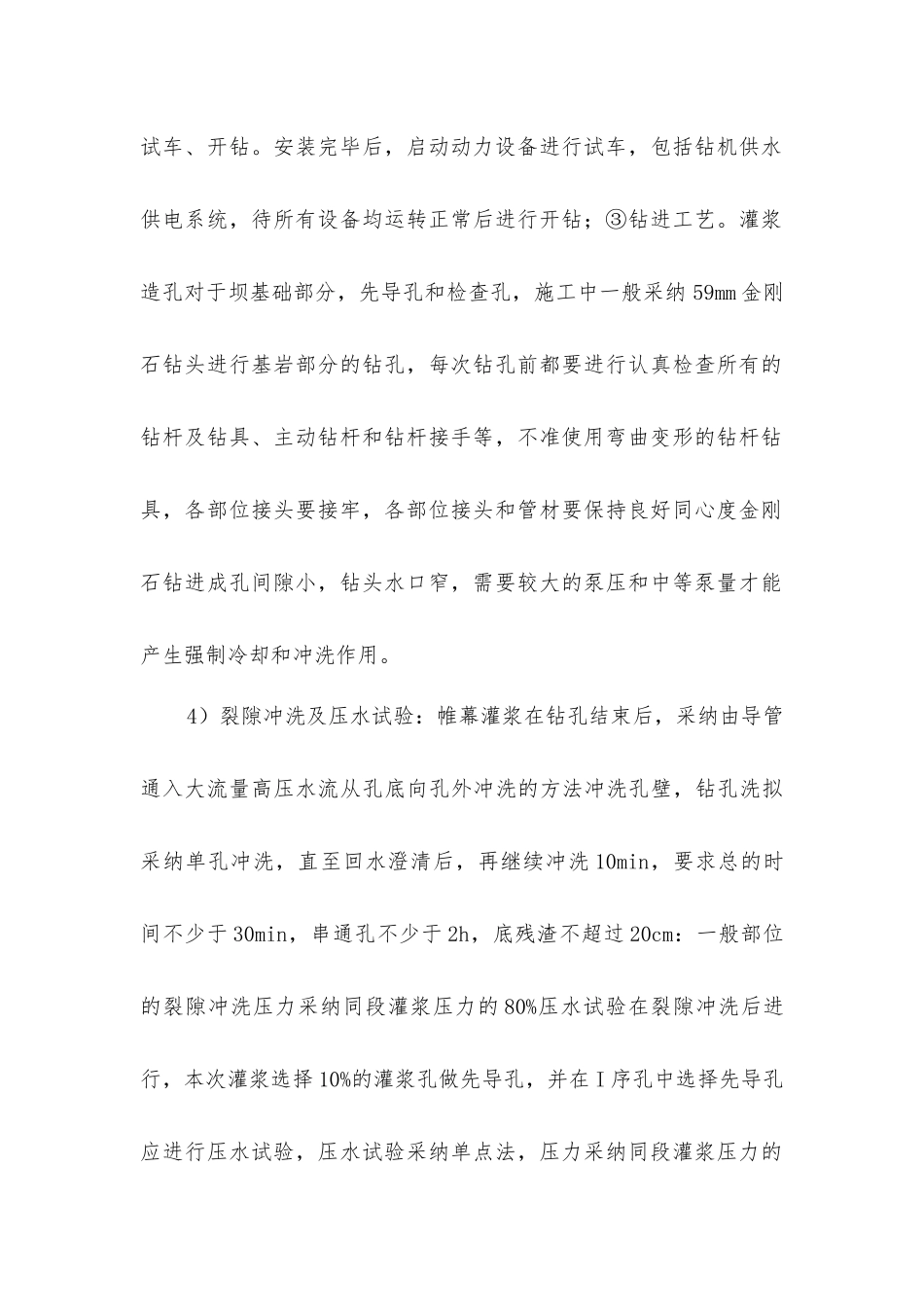

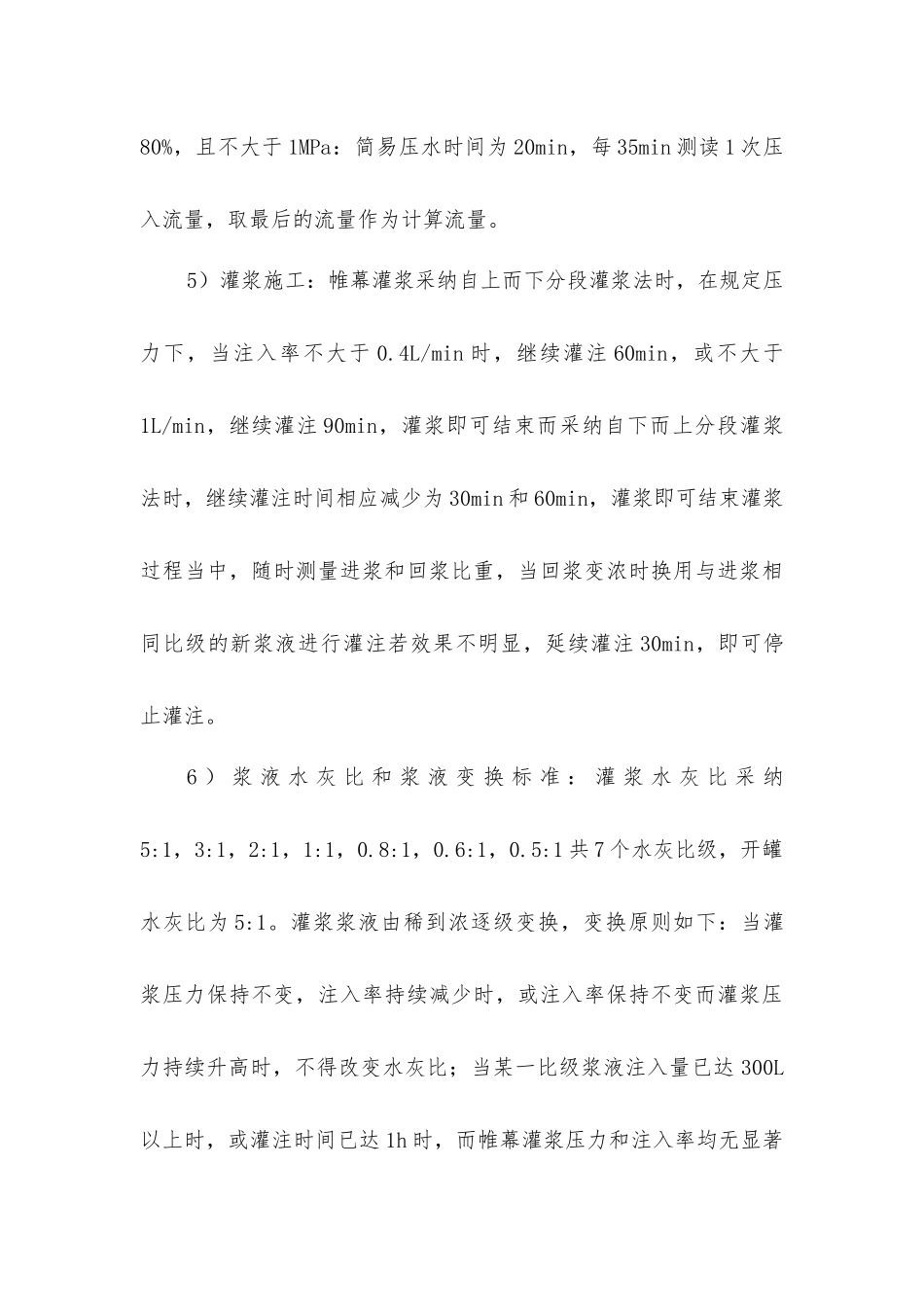

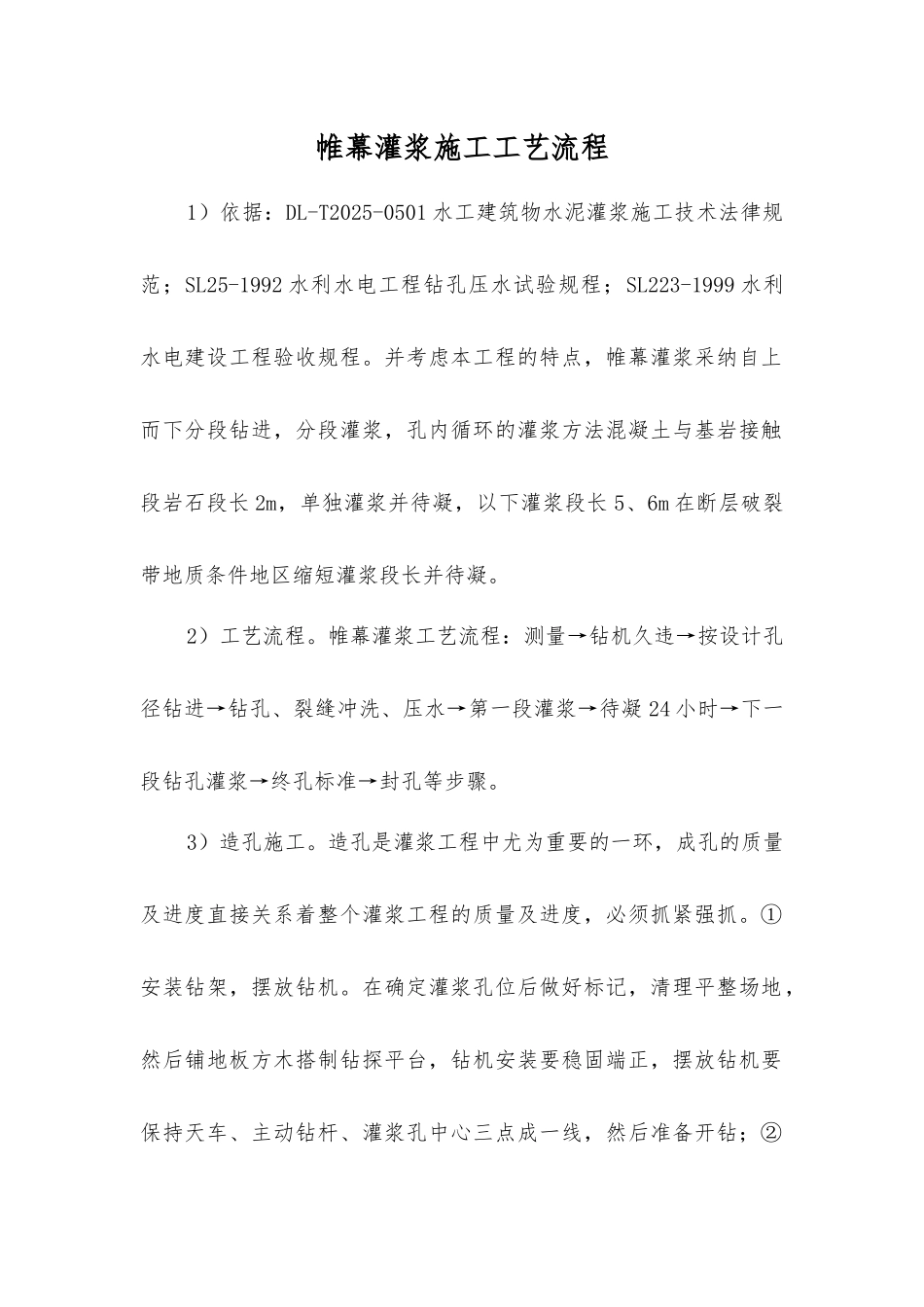

帷幕灌浆施工工艺流程1)依据:DL-T2025-0501 水工建筑物水泥灌浆施工技术法律规范;SL25-1992 水利水电工程钻孔压水试验规程;SL223-1999 水利水电建设工程验收规程。并考虑本工程的特点,帷幕灌浆采纳自上而下分段钻进,分段灌浆,孔内循环的灌浆方法混凝土与基岩接触段岩石段长 2m,单独灌浆并待凝,以下灌浆段长 5、6m 在断层破裂带地质条件地区缩短灌浆段长并待凝。2)工艺流程。帷幕灌浆工艺流程:测量→钻机久违→按设计孔径钻进→钻孔、裂缝冲洗、压水→第一段灌浆→待凝 24 小时→下一段钻孔灌浆→终孔标准→封孔等步骤。3)造孔施工。造孔是灌浆工程中尤为重要的一环,成孔的质量及进度直接关系着整个灌浆工程的质量及进度,必须抓紧强抓。①安装钻架,摆放钻机。在确定灌浆孔位后做好标记,清理平整场地,然后铺地板方木搭制钻探平台,钻机安装要稳固端正,摆放钻机要保持天车、主动钻杆、灌浆孔中心三点成一线,然后准备开钻;②试车、开钻。安装完毕后,启动动力设备进行试车,包括钻机供水供电系统,待所有设备均运转正常后进行开钻;③钻进工艺。灌浆造孔对于坝基础部分,先导孔和检查孔,施工中一般采纳 59mm 金刚石钻头进行基岩部分的钻孔,每次钻孔前都要进行认真检查所有的钻杆及钻具、主动钻杆和钻杆接手等,不准使用弯曲变形的钻杆钻具,各部位接头要接牢,各部位接头和管材要保持良好同心度金刚石钻进成孔间隙小,钻头水口窄,需要较大的泵压和中等泵量才能产生强制冷却和冲洗作用。4)裂隙冲洗及压水试验:帷幕灌浆在钻孔结束后,采纳由导管通入大流量高压水流从孔底向孔外冲洗的方法冲洗孔壁,钻孔洗拟采纳单孔冲洗,直至回水澄清后,再继续冲洗 10min,要求总的时间不少于 30min,串通孔不少于 2h,底残渣不超过 20cm:一般部位的裂隙冲洗压力采纳同段灌浆压力的 80%压水试验在裂隙冲洗后进行,本次灌浆选择 10%的灌浆孔做先导孔,并在 I 序孔中选择先导孔应进行压水试验,压水试验采纳单点法,压力采纳同段灌浆压力的80%,且不大于 1MPa:简易压水时间为 20min,每 35min 测读 1 次压入流量,取最后的流量作为计算流量。5)灌浆施工:帷幕灌浆采纳自上而下分段灌浆法时,在规定压力下,当注入率不大于 0.4L/min 时,继续灌注 60min,或不大于1L/min,继续灌注 90min,灌浆即可结束而采纳自下而上分段灌浆法时,继续灌注时间相应减少为 30min 和 60min,灌浆即可结束灌浆过程当中,随时测...
