电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

幕墙冬、雨季施工措施

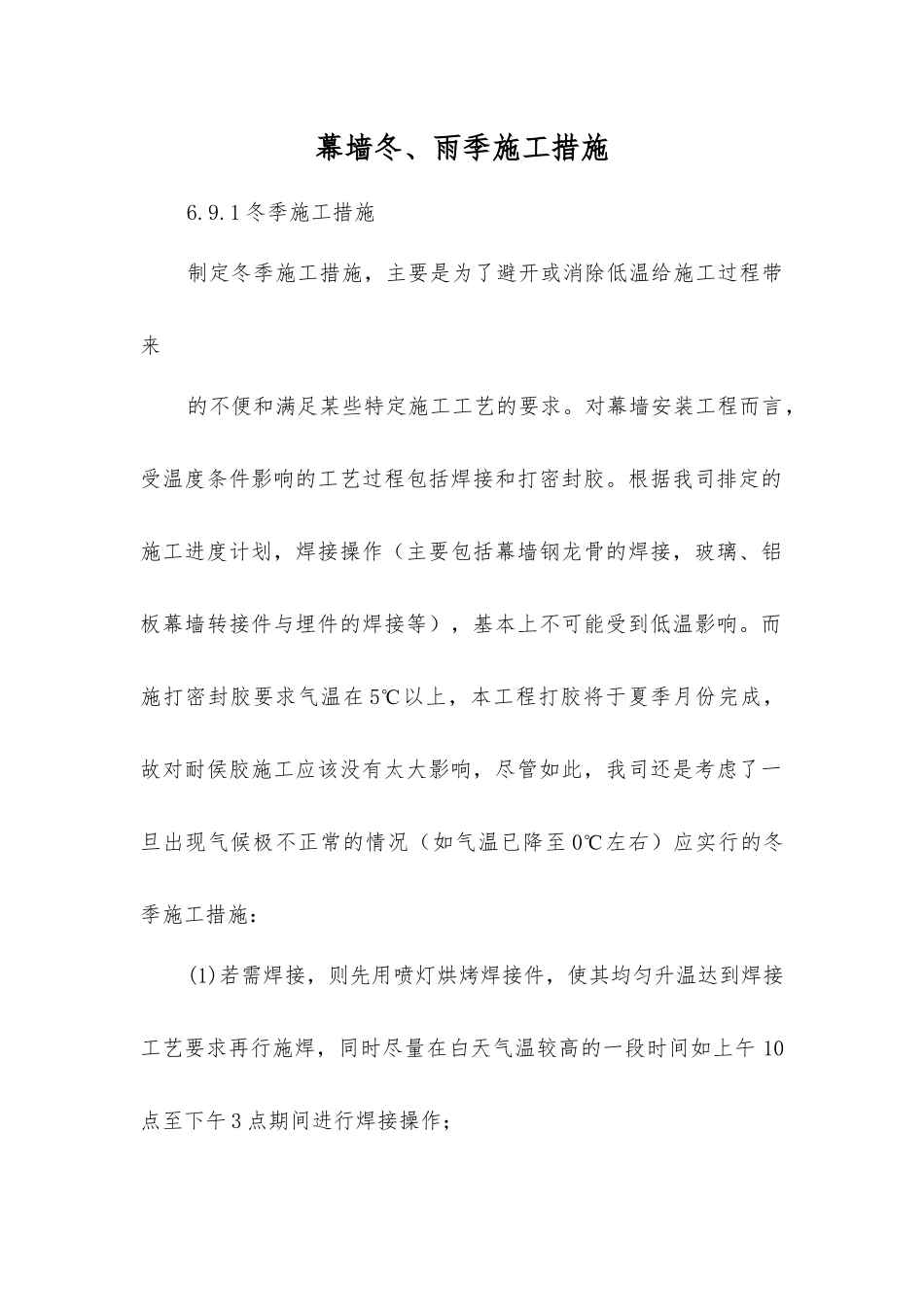

幕墙冬、雨季施工措施_第1页
1/4

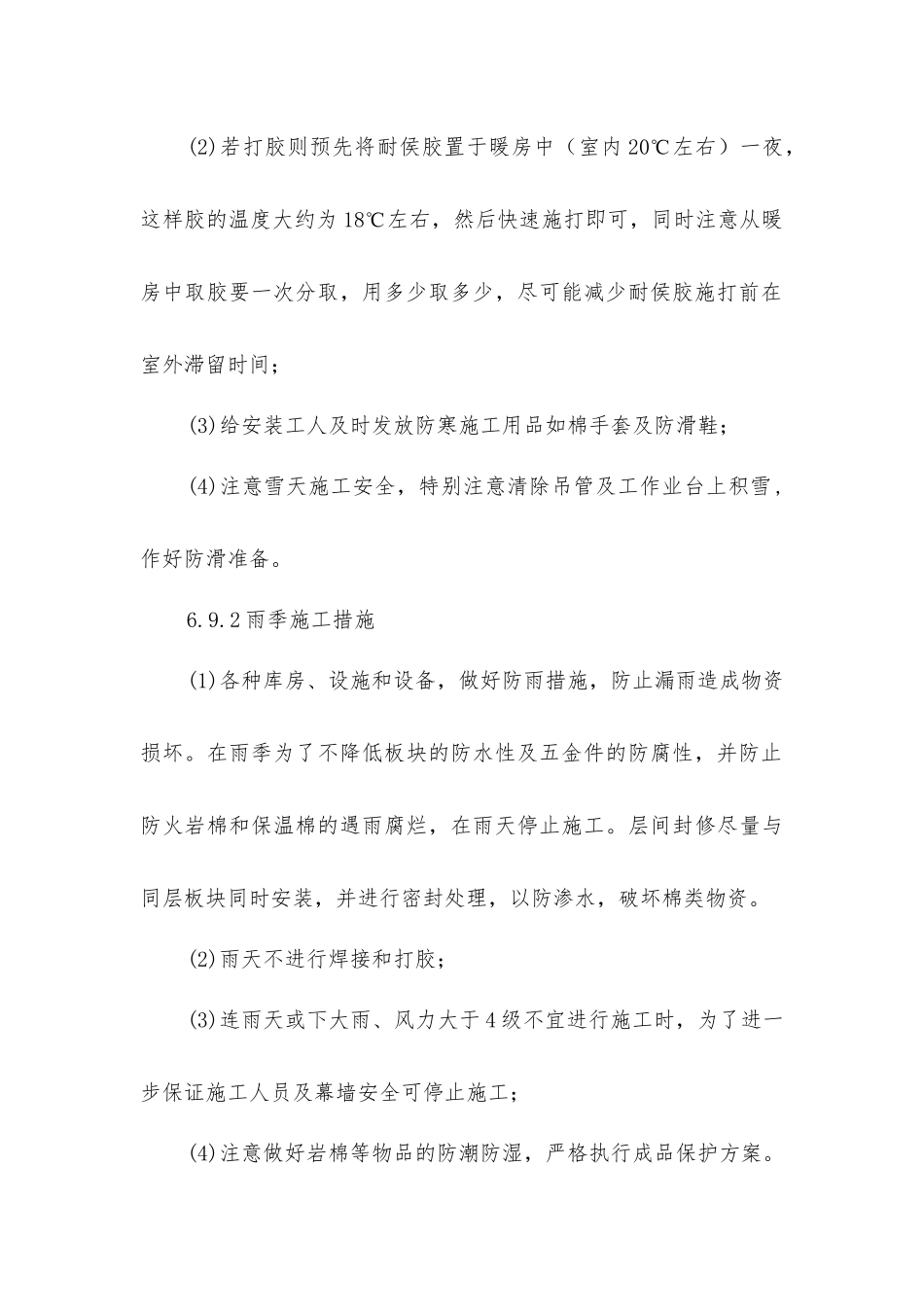

幕墙冬、雨季施工措施_第2页
2/4

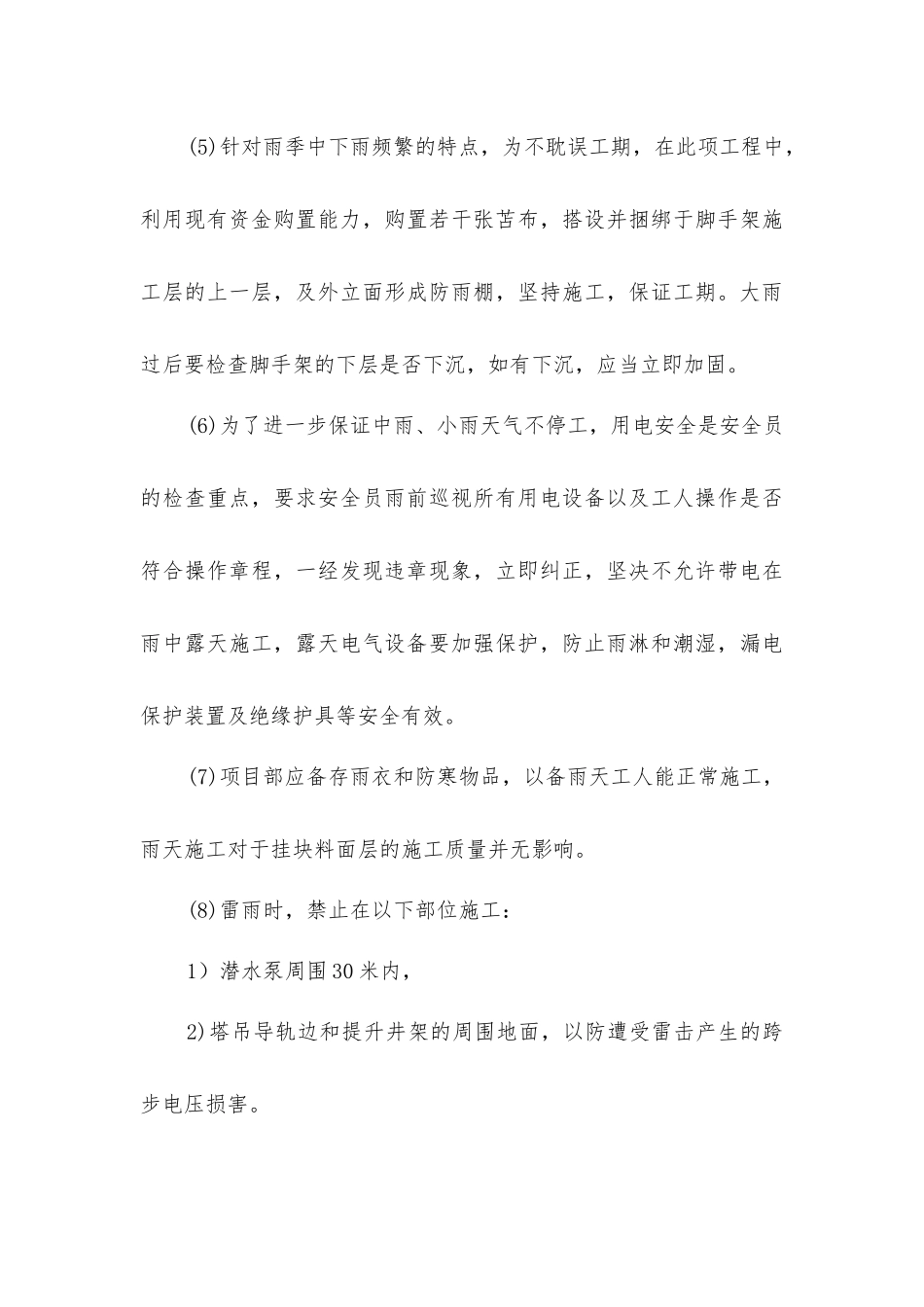

幕墙冬、雨季施工措施_第3页
3/4
幕墙冬、雨季施工措施6.9.1 冬季施工措施制定冬季施工措施,主要是为了避开或消除低温给施工过程带来的不便和满足某些特定施工工艺的要求。对幕墙安装工程而言,受温度条件影响的工艺过程包括焊接和打密封胶。根据我司排定的施工进度计划,焊接操作(主要包括幕墙钢龙骨的焊接,玻璃、铝板幕墙转接件与埋件的焊接等),基本上不可能受到低温影响。而施打密封胶要求气温在 5℃以上,本工程打胶将于夏季月份完成,故对耐侯胶施工应该没有太大影响,尽管如此,我司还是考虑了一旦出现气候极不正常的情况(如气温已降至 0℃左右)应实行的冬季施工措施:(1)若需焊接,则先用喷灯烘烤焊接件,使其均匀升温达到焊接工艺要求再行施焊,同时尽量在白天气温较高的一段时间如上午 10点至下午 3 点期间进行焊接操作;(2)若打胶则预先将耐侯胶置于暖房中(室内 20℃左右)一夜,这样胶的温度大约为 18℃左右,然后快速施打即可,同时注意从暖房中取胶要一次分取,用多少取多少,尽可能减少耐侯胶施打前在室外滞留时间;(3)给安装工人及时发放防寒施工用品如棉手套及防滑鞋;(4)注意雪天施工安全,特别注意清除吊管及工作业台上积雪,作好防滑准备。6.9.2 雨季施工措施(1)各种库房、设施和设备,做好防雨措施,防止漏雨造成物资损坏。在雨季为了不降低板块的防水性及五金件的防腐性,并防止防火岩棉和保温棉的遇雨腐烂,在雨天停止施工。层间封修尽量与同层板块同时安装,并进行密封处理,以防渗水,破坏棉类物资。(2)雨天不进行焊接和打胶;(3)连雨天或下大雨、风力大于 4 级不宜进行施工时,为了进一步保证施工人员及幕墙安全可停止施工;(4)注意做好岩棉等物品的防潮防湿,严格执行成品保护方案。(5)针对雨季中下雨频繁的特点,为不耽误工期,在此项工程中,利用现有资金购置能力,购置若干张苫布,搭设并捆绑于脚手架施工层的上一层,及外立面形成防雨棚,坚持施工,保证工期。大雨过后要检查脚手架的下层是否下沉,如有下沉,应当立即加固。(6)为了进一步保证中雨、小雨天气不停工,用电安全是安全员的检查重点,要求安全员雨前巡视所有用电设备以及工人操作是否符合操作章程,一经发现违章现象,立即纠正,坚决不允许带电在雨中露天施工,露天电气设备要加强保护,防止雨淋和潮湿,漏电保护装置及绝缘护具等安全有效。(7)项目部应备存雨衣和防寒物品,以备雨天工人能正常施工,雨天施工对于挂块料面层的施工质量并无影响。(8)雷雨时,禁止在以下...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

幕墙冬、雨季施工措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
