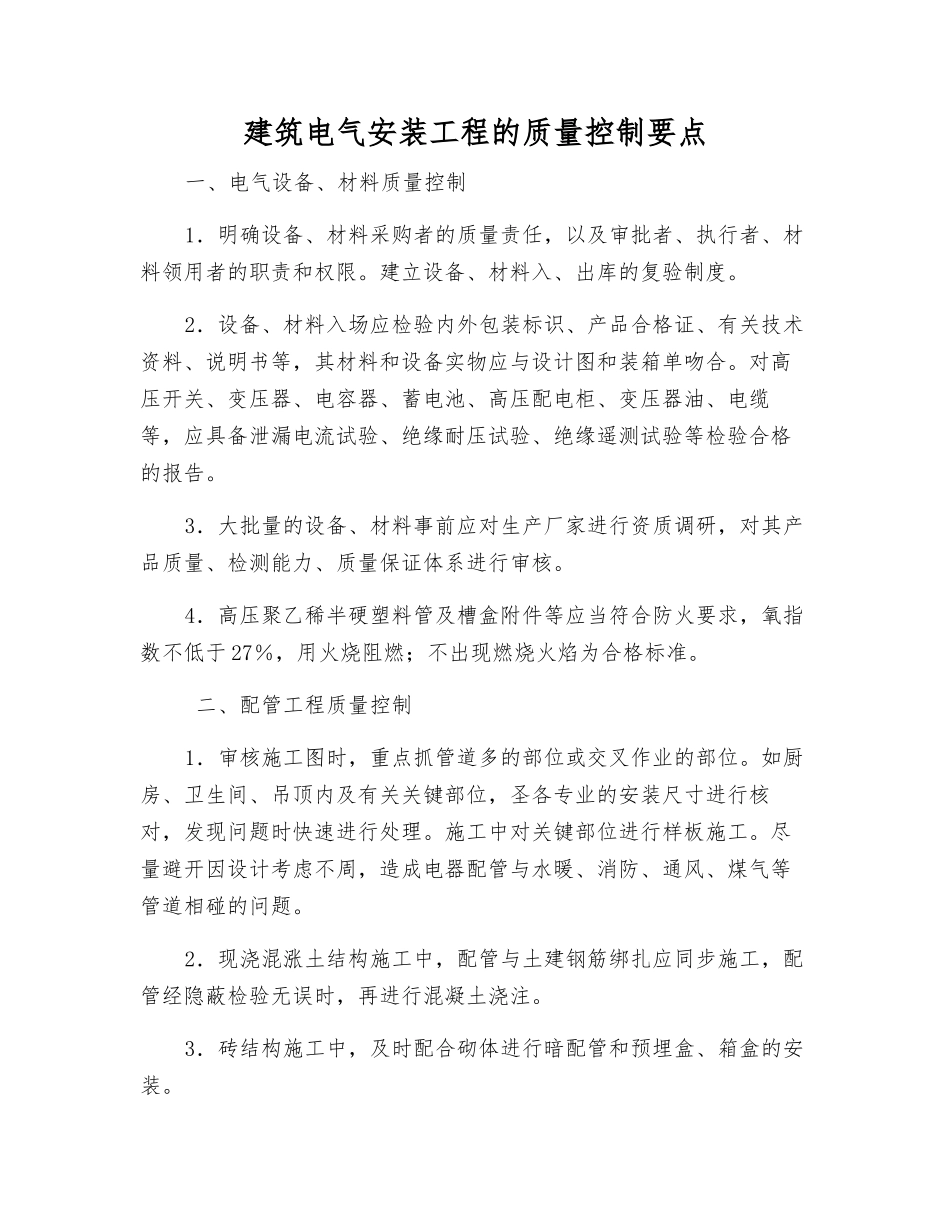

建筑电气安装工程的质量控制要点一、电气设备、材料质量控制1.明确设备、材料采购者的质量责任,以及审批者、执行者、材料领用者的职责和权限
建立设备、材料入、出库的复验制度
2.设备、材料入场应检验内外包装标识、产品合格证、有关技术资料、说明书等,其材料和设备实物应与设计图和装箱单吻合
对高压开关、变压器、电容器、蓄电池、高压配电柜、变压器油、电缆等,应具备泄漏电流试验、绝缘耐压试验、绝缘遥测试验等检验合格的报告
3.大批量的设备、材料事前应对生产厂家进行资质调研,对其产品质量、检测能力、质量保证体系进行审核
4.高压聚乙稀半硬塑料管及槽盒附件等应当符合防火要求,氧指数不低于 27%,用火烧阻燃;不出现燃烧火焰为合格标准
二、配管工程质量控制1.审核施工图时,重点抓管道多的部位或交叉作业的部位
如厨房、卫生间、吊顶内及有关关键部位,圣各专业的安装尺寸进行核对,发现问题时快速进行处理
施工中对关键部位进行样板施工
尽量避开因设计考虑不周,造成电器配管与水暖、消防、通风、煤气等管道相碰的问题
2.现浇混涨土结构施工中,配管与土建钢筋绑扎应同步施工,配管经隐蔽检验无误时,再进行混凝土浇注
3.砖结构施工中,及时配合砌体进行暗配管和预埋盒、箱盒的安装

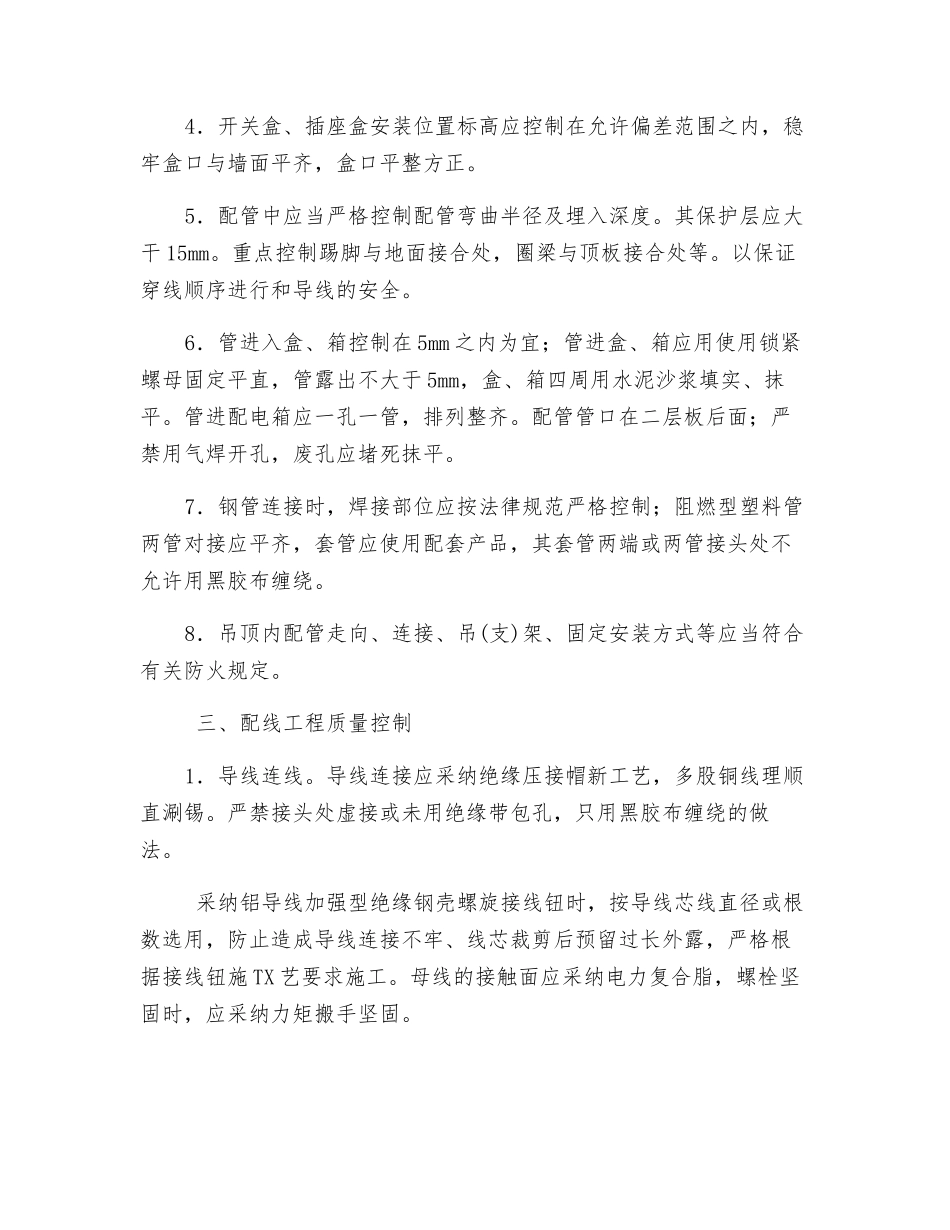

4.开关盒、插座盒安装位置标高应控制在允许偏差范围之内,稳牢盒口与墙面平齐,盒口平整方正
5.配管中应当严格控制配管弯曲半径及埋入深度
其保护层应大干 15mm
重点控制踢脚与地面接合处,圈梁与顶板接合处等
以保证穿线顺序进行和导线的安全
6.管进入盒、箱控制在 5mm 之内为宜;管进盒、箱应用使用锁紧螺母固定平直,管露出不大于 5mm,盒、箱四周用水泥沙浆填实、抹平
管进配电箱应一孔一管,排列整齐
配管管口在二层板后面;严禁用气焊开孔,废孔应堵死抹平

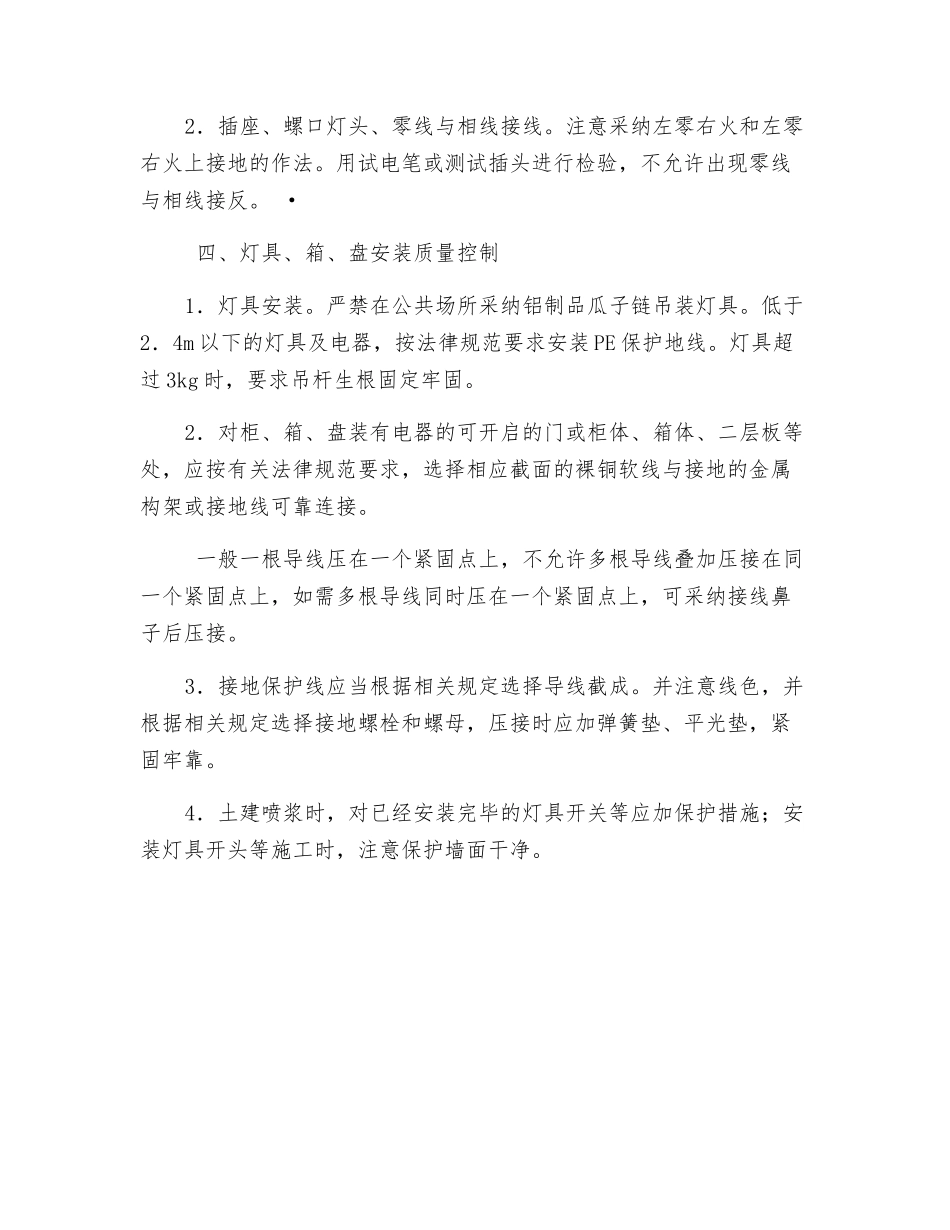

7.钢管连接时,焊接部位应按法律规范严格控制;阻燃型塑料管两管对接应平齐,套管应使用
