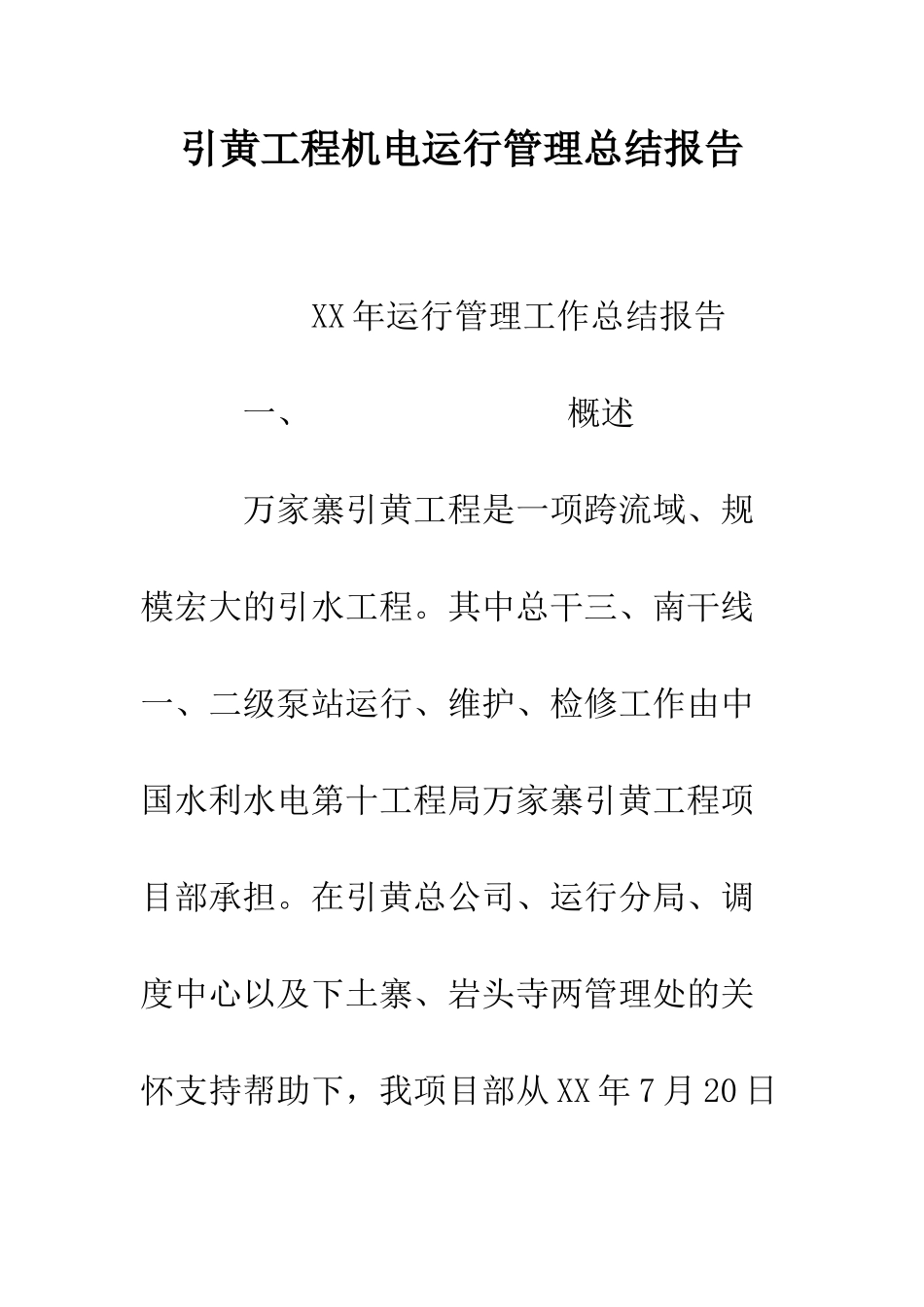

引黄工程机电运行管理总结报告 XX 年运行管理工作总结报告 一、 概述 万家寨引黄工程是一项跨流域、规模宏大的引水工程

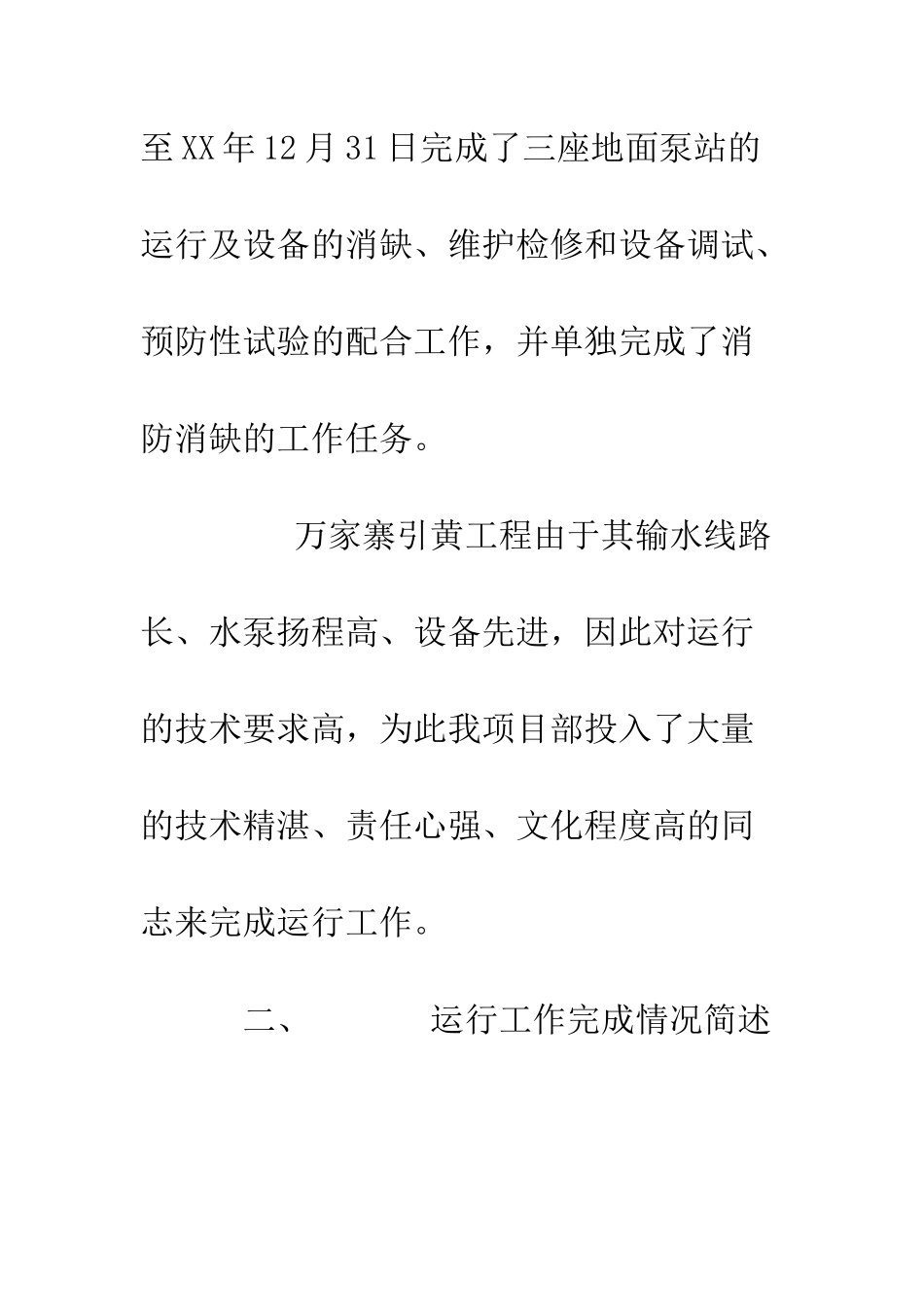

其中总干三、南干线一、二级泵站运行、维护、检修工作由中国水利水电第十工程局万家寨引黄工程项目部承担
在引黄总公司、运行分局、调度中心以及下土寨、岩头寺两管理处的关怀支持帮助下,我项目部从 XX 年 7 月 20 日至 XX 年 12 月 31 日完成了三座地面泵站的运行及设备的消缺、维护检修和设备调试、预防性试验的配合工作,并单独完成了消防消缺的工作任务
万家寨引黄工程由于其输水线路长、水泵扬程高、设备先进,因此对运行的技术要求高,为此我项目部投入了大量的技术精湛、责任心强、文化程度高的同志来完成运行工作

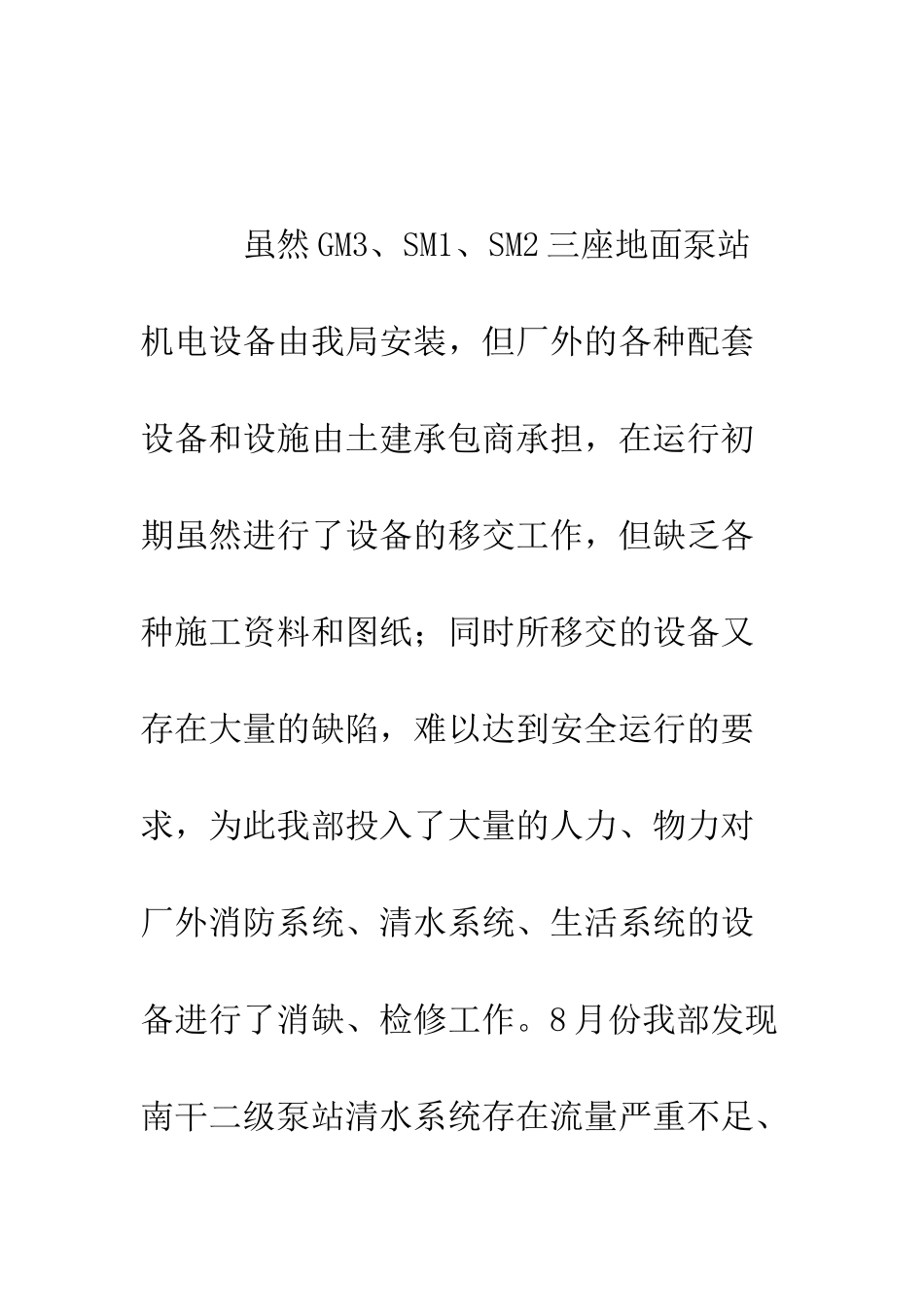

二、 运行工作完成情况简述 虽然 GM3、SM1、SM2 三座地面泵站机电设备由我局安装,但厂外的各种配套设备和设施由土建承包商承担,在运行初期虽然进行了设备的移交工作,但缺乏各种施工资料和图纸;同时所移交的设备又存在大量的缺陷,难以达到安全运行的要求,为此我部投入了大量的人力、物力对厂外消防系统、清水系统、生活系统的设备进行了消缺、检修工作
8 月份我部发现南干二级泵站清水系统存在流量严重不足、难以满足运行的要求,我部及时上报运行分局
在运行分局、平鲁分局领导及运行分局生技科的关怀、支持下至 8 月底解决了此问题
其间我部根据引黄调度中心及运行分局关于第三阶段试运行的工作安排,完成了防火检查和火灾隐患整改、保护装置和自动装置的定值核查、运行前各电气盘柜内除尘等一系列工作从而保证了第三阶段试运行工作能够顺利实施
9 月 9 日至 9 月 26 日在引黄调度中心的统一指令下,由我部运行的三个地面泵站开始了单机 72 小时和双机 6 小时试运行工作,其间由于设备自身缺陷和设计上的不足及 SCADA 系统未完工,造成了三个泵站的水泵电动机组多次事故停机
