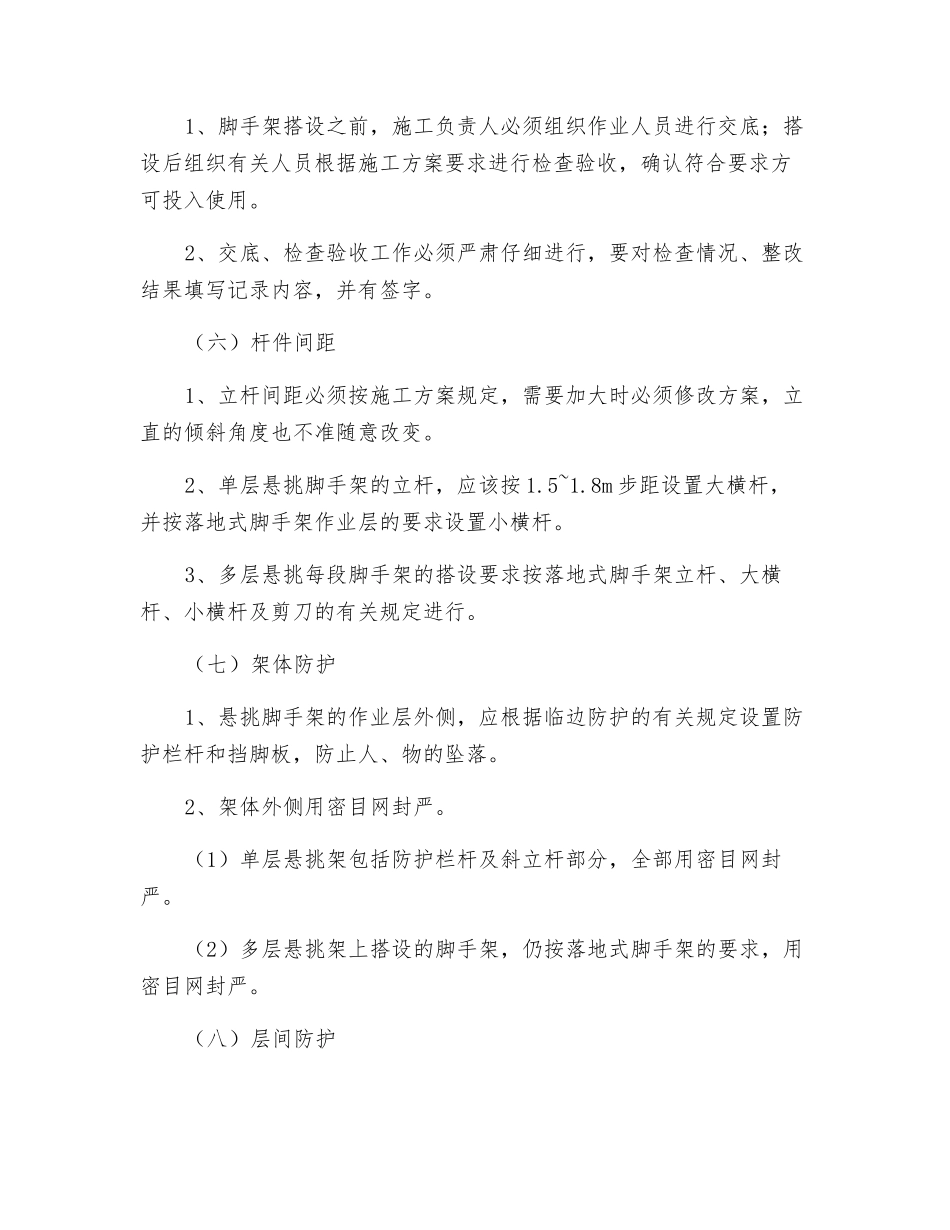

悬挑式脚手架安全管理悬挑式脚手架一般两种:一种是每层一挑,将立杆底部顶在楼板、梁或墙体等建筑部位,向外倾斜固定后,在其上部搭设横杆、铺脚手板形成施工层,施工一个层高,待转入上层后,再重新搭设脚手架,提供上一层施工;另外一种是多层悬挑,将全高的脚手架分成若干段,每段搭设高度不超过 25m,利用悬挑梁或悬挑架作脚手架基础分段悬挑分段搭设脚手架,利用此种方法可以搭设超过 50m 以上的脚手架。(一)施工方案1、悬挑脚手架在搭设之前,应该制定搭设方案并绘制施工图指导施工。对于多层悬挑的脚手架,必须经设计计算确定。其内容包括:悬挑梁或悬挑架的选材及搭设方法,悬挑梁的强度、刚度、抗倾覆验算,与建筑结构连接做法及要求,上部脚手架立杆与悬挑梁的连接等。悬挑架的节点应该采纳焊接或螺栓连接,不得采纳扣件连接作法。其计算书及施工方案应经过上级技术部门或总工审批。2、施工方案应对立杆的稳定措施、悬挑梁与建筑结构的连接等关键部位,绘制大样说谎图指导施工。(二)悬挑梁及架体稳定1、单层悬挑的脚手架的稳定关键在斜挑立杆的稳定与否,施工中往往将斜 立杆连接在支模的立柱上,这种作法不允许。必须实行措施与建筑结构连接,确保荷载传给建筑结构承担。2、多层悬挑可采纳悬挑梁或悬挑架。悬挑梁尾端固定在钢筋混凝土楼板上,另一端悬挑出楼板。悬挑梁按立杆间距(1.5m)布置,梁上焊短管作底座,脚手架立杆插入固定,然后绑扫地杆;也可采纳悬挑架结构,将一段高度的脚手架荷载全部传给底部的悬挑架承担,悬挑架本身即形成一刚性框架,可采纳型钢或钢管制作,但节点必须是螺栓连接或焊接的刚性节点,不得采纳扣件连接,悬挑架与建筑结构的固定方法经计算确定。3、无论是单层悬挑还是多层悬挑,其立杆的底部必须支托在牢靠的地方,并有固定措施确保底部不发生位移。4、多层悬挑每段搭设的脚手架,应该根据一般落地脚手架搭设规定,垂直不大于二步,水平不大于三跨与建筑结构拉接,以保证架体的稳定。(三)脚手板1、必须根据脚手架的宽度满铺脚手板,板与板之间紧靠,脚手板平接或搭接应当符合要求,板面应平稳,板与小横杆放置牢靠。2、脚手板的材质及规格应当符合法律规范要求。3、不允许出现探头板。(四)荷载1、悬挑脚手架施工荷载一般可按装饰架 2KN/m 计算,有特别要求时,按施工方案规定,施工中不准超载使用。2、在悬挑架上不准存放大量材料、过重的设备,施工人员作业时,尺量分散脚手架的荷载,...
