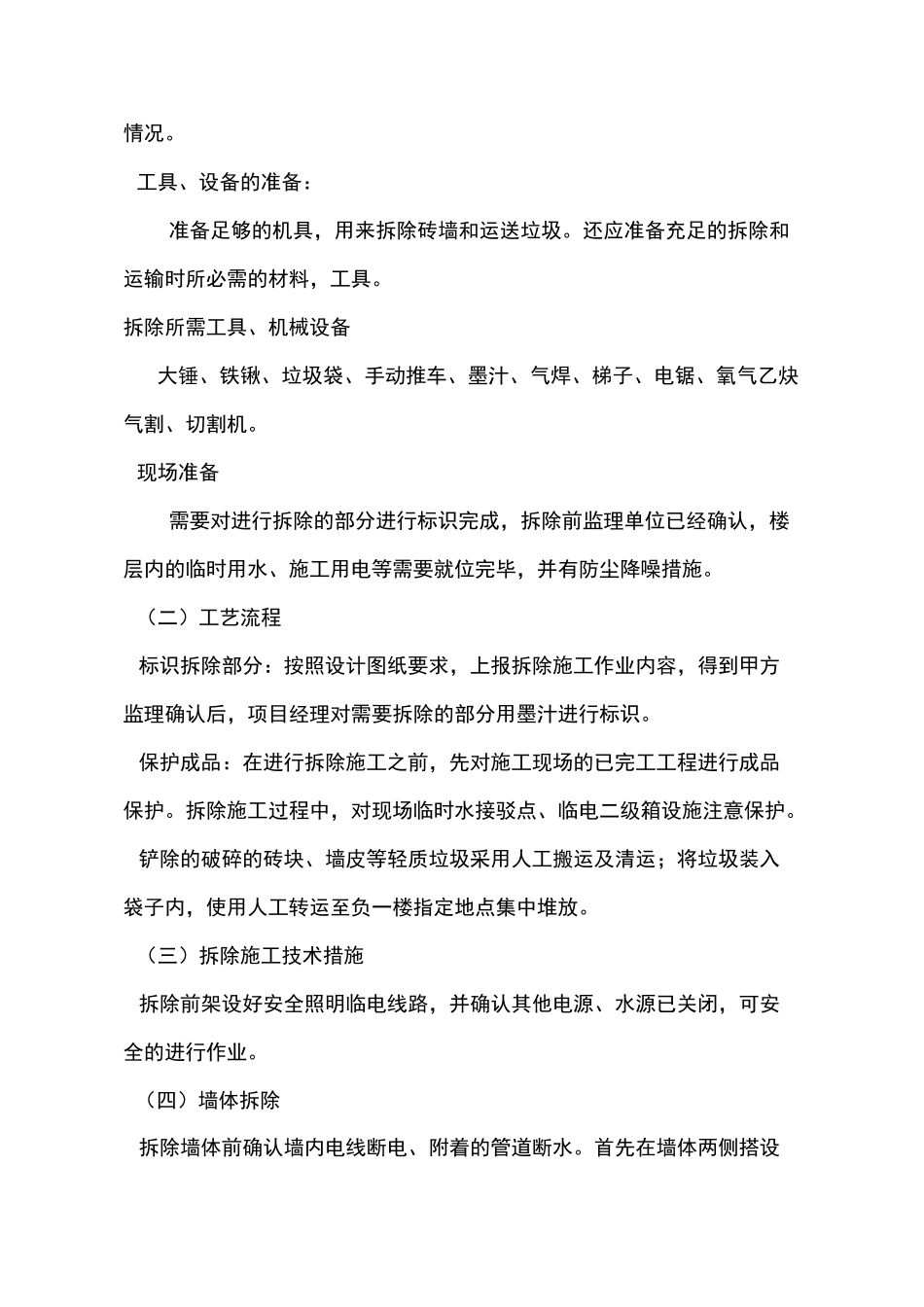

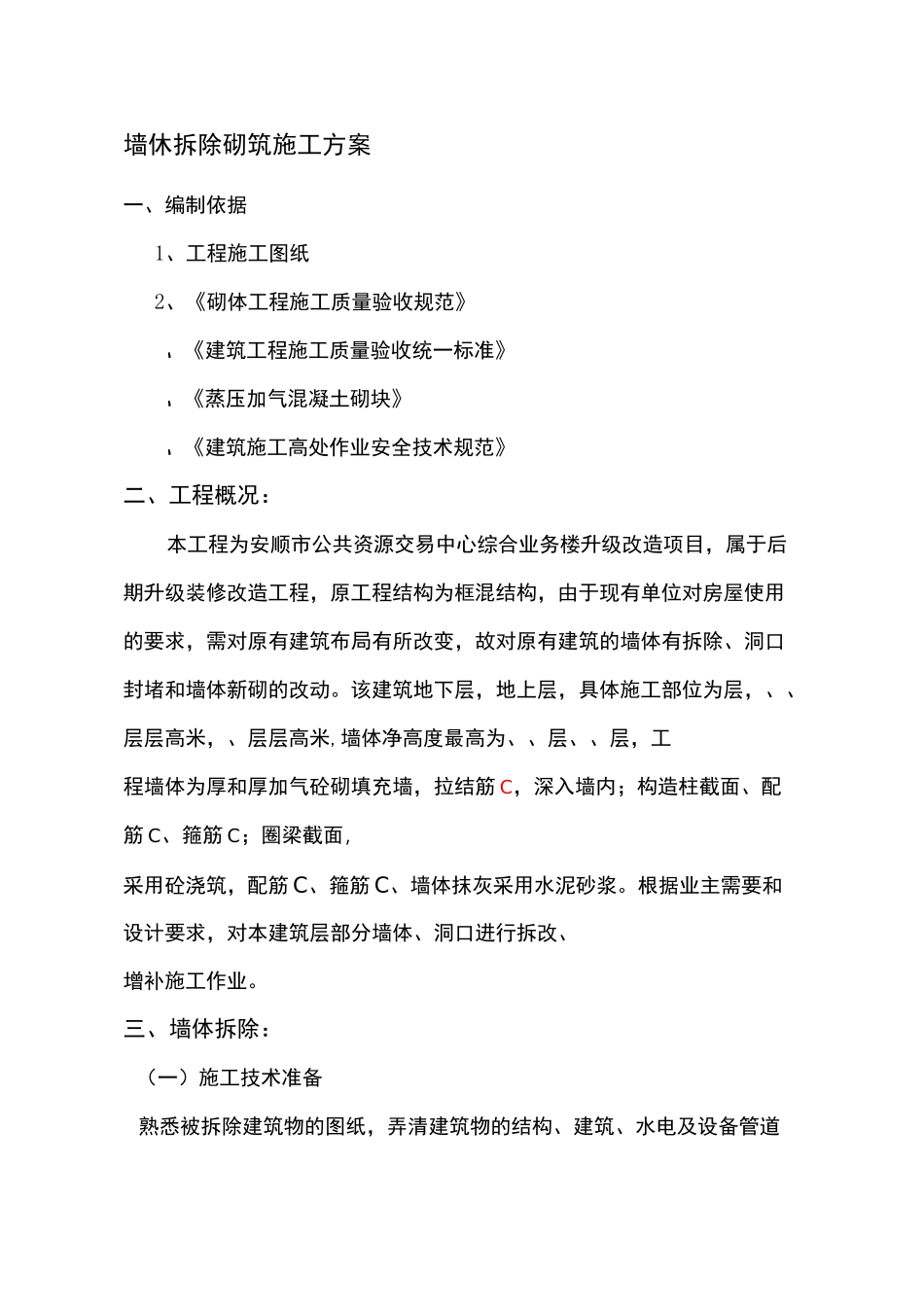

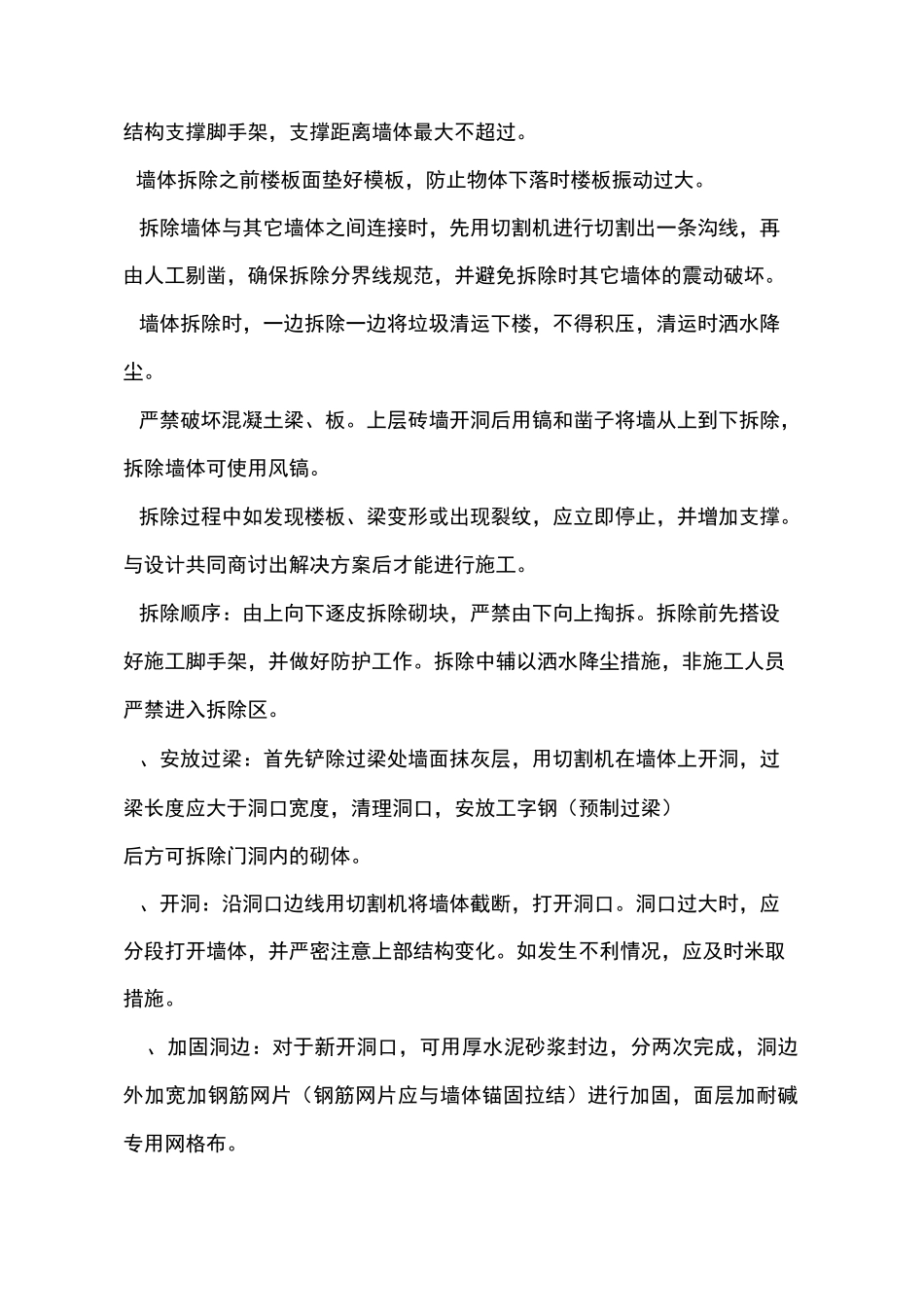

墙休拆除砌筑施工方案一、编制依据1、工程施工图纸2、《砌体工程施工质量验收规范》、《建筑工程施工质量验收统一标准》、《蒸压加气混凝土砌块》、《建筑施工高处作业安全技术规范》二、工程概况:本工程为安顺市公共资源交易中心综合业务楼升级改造项目,属于后期升级装修改造工程,原工程结构为框混结构,由于现有单位对房屋使用的要求,需对原有建筑布局有所改变,故对原有建筑的墙体有拆除、洞口封堵和墙体新砌的改动。该建筑地下层,地上层,具体施工部位为层,、、层层高米,、层层高米,墙体净高度最高为、、层、、层,工程墙体为厚和厚加气砼砌填充墙,拉结筋 C,深入墙内;构造柱截面、配筋 C、箍筋 C;圈梁截面,采用砼浇筑,配筋 C、箍筋 C、墙体抹灰采用水泥砂浆。根据业主需要和设计要求,对本建筑层部分墙体、洞口进行拆改、增补施工作业。三、墙体拆除:(一)施工技术准备熟悉被拆除建筑物的图纸,弄清建筑物的结构、建筑、水电及设备管道情况。工具、设备的准备:准备足够的机具,用来拆除砖墙和运送垃圾。还应准备充足的拆除和运输时所必需的材料,工具。拆除所需工具、机械设备大锤、铁锹、垃圾袋、手动推车、墨汁、气焊、梯子、电锯、氧气乙炔气割、切割机。现场准备需要对进行拆除的部分进行标识完成,拆除前监理单位已经确认,楼层内的临时用水、施工用电等需要就位完毕,并有防尘降噪措施。(二)工艺流程标识拆除部分:按照设计图纸要求,上报拆除施工作业内容,得到甲方监理确认后,项目经理对需要拆除的部分用墨汁进行标识。保护成品:在进行拆除施工之前,先对施工现场的已完工工程进行成品保护。拆除施工过程中,对现场临时水接驳点、临电二级箱设施注意保护。铲除的破碎的砖块、墙皮等轻质垃圾采用人工搬运及清运;将垃圾装入袋子内,使用人工转运至负一楼指定地点集中堆放。(三)拆除施工技术措施拆除前架设好安全照明临电线路,并确认其他电源、水源已关闭,可安全的进行作业。(四)墙体拆除拆除墙体前确认墙内电线断电、附着的管道断水。首先在墙体两侧搭设结构支撑脚手架,支撑距离墙体最大不超过。墙体拆除之前楼板面垫好模板,防止物体下落时楼板振动过大。拆除墙体与其它墙体之间连接时,先用切割机进行切割出一条沟线,再由人工剔凿,确保拆除分界线规范,并避免拆除时其它墙体的震动破坏。墙体拆除时,一边拆除一边将垃圾清运下楼,不得积压,清运时洒水降尘。严禁破坏混凝土梁、板。上层砖墙开洞后...
