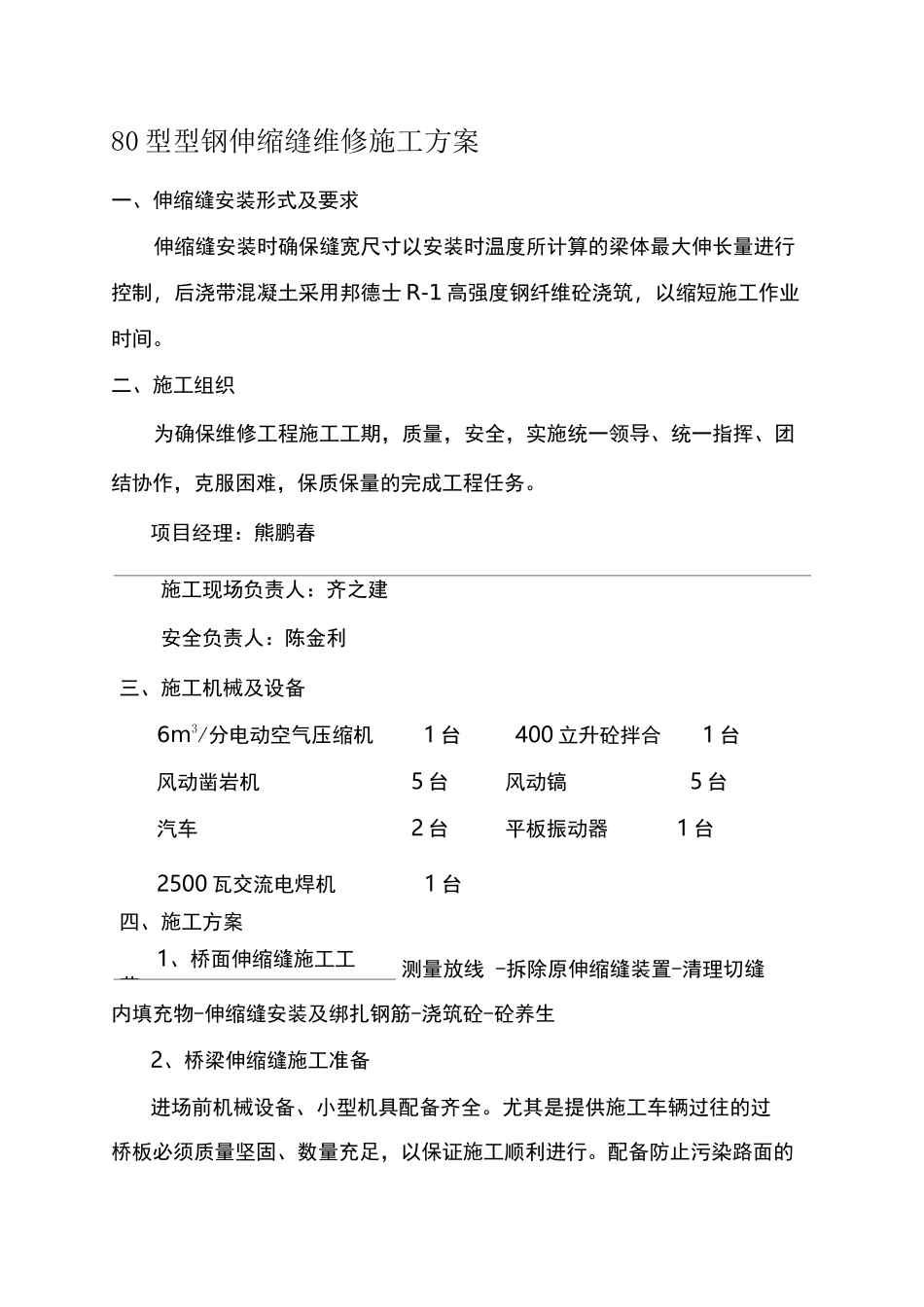

80 型型钢伸缩缝维修施工方案一、伸缩缝安装形式及要求伸缩缝安装时确保缝宽尺寸以安装时温度所计算的梁体最大伸长量进行控制,后浇带混凝土采用邦德士 R-1 高强度钢纤维砼浇筑,以缩短施工作业时间
二、施工组织为确保维修工程施工工期,质量,安全,实施统一领导、统一指挥、团结协作,克服困难,保质保量的完成工程任务
项目经理:熊鹏春施工现场负责人:齐之建安全负责人:陈金利三、施工机械及设备6m3/分电动空气压缩机1 台400 立升砼拌合1 台风动凿岩机5 台风动镐5 台汽车2 台平板振动器1 台2500 瓦交流电焊机1 台四、施工方案1、桥面伸缩缝施工工艺;测量放线 -拆除原伸缩缝装置-清理切缝内填充物-伸缩缝安装及绑扎钢筋-浇筑砼-砼养生2、桥梁伸缩缝施工准备进场前机械设备、小型机具配备齐全
尤其是提供施工车辆过往的过桥板必须质量坚固、数量充足,以保证施工顺利进行

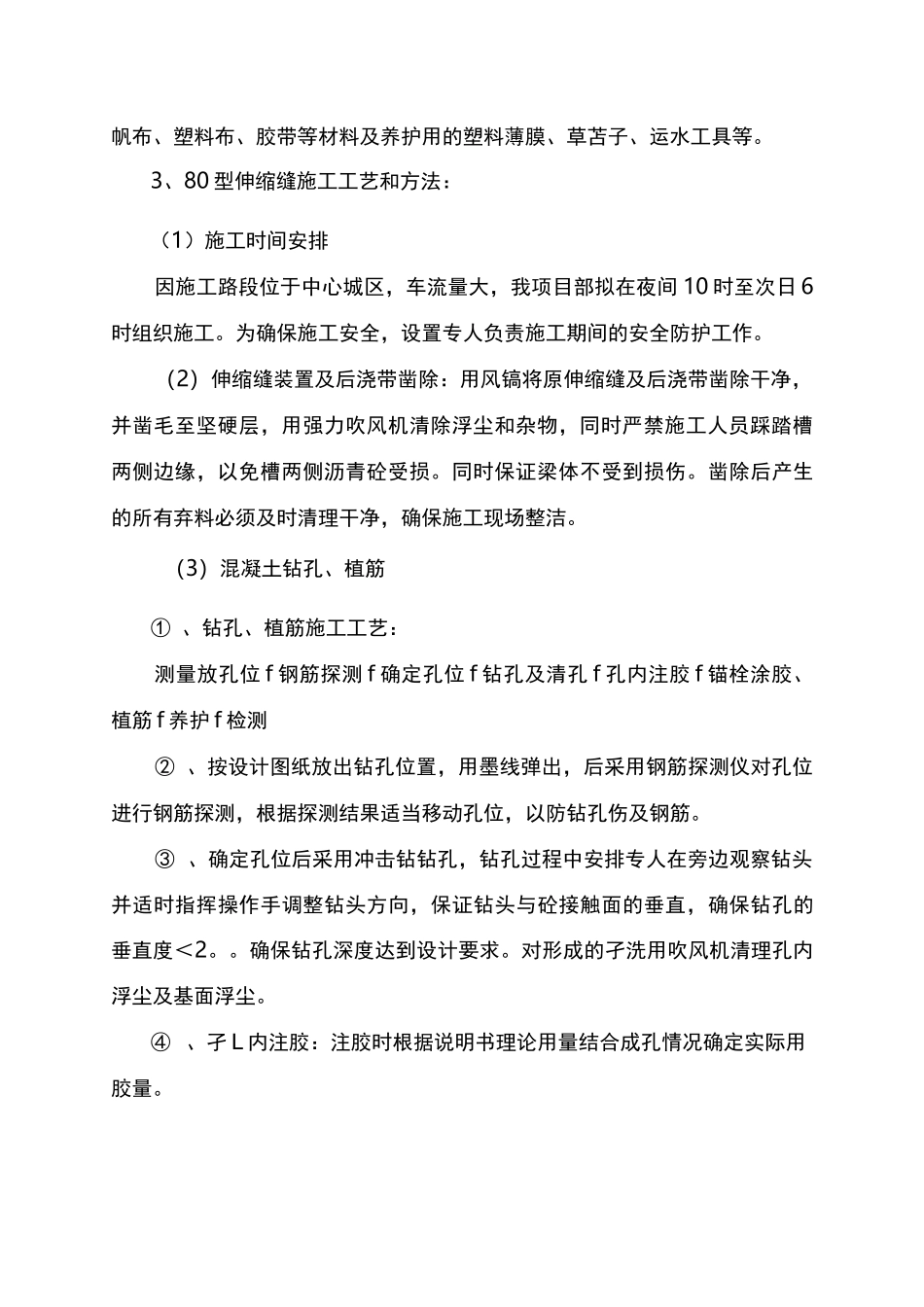

配备防止污染路面的帆布、塑料布、胶带等材料及养护用的塑料薄膜、草苫子、运水工具等
3、80 型伸缩缝施工工艺和方法:(1)施工时间安排因施工路段位于中心城区,车流量大,我项目部拟在夜间 10 时至次日 6时组织施工
为确保施工安全,设置专人负责施工期间的安全防护工作
(2)伸缩缝装置及后浇带凿除:用风镐将原伸缩缝及后浇带凿除干净,并凿毛至坚硬层,用强力吹风机清除浮尘和杂物,同时严禁施工人员踩踏槽两侧边缘,以免槽两侧沥青砼受损
同时保证梁体不受到损伤
凿除后产生的所有弃料必须及时清理干净,确保施工现场整洁
(3)混凝土钻孔、植筋① 、钻孔、植筋施工工艺:测量放孔位 f 钢筋探测 f 确定孔位 f 钻孔及清孔 f 孔内注胶 f 锚栓涂胶、植筋 f 养护 f 检测② 、按设计图纸放出钻孔位置,用墨线弹出,后采用钢筋探测仪对孔位进行钢筋探测,根据探测结果适当移动孔位,以防钻孔伤及钢筋

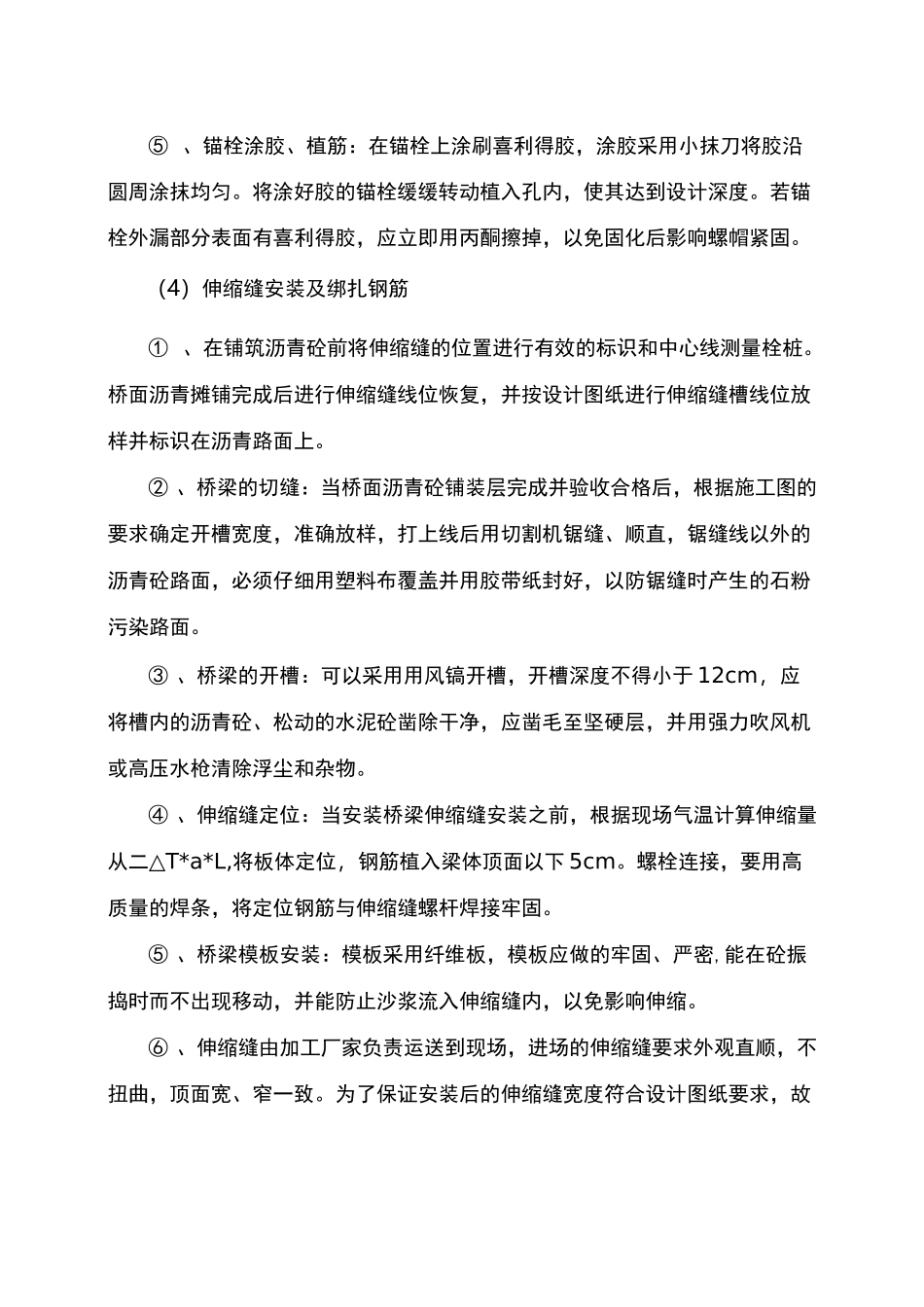

③ 、确定孔位后采用冲击钻钻孔,钻孔过程中
