扒斗装岩机的安全使用一、井下安装与试运转 为了使用好机械,安装非常重要,必须达到完好标准1
下井前,应检查各部分几附件齐全与否,并在地面进行总装及试运转,运转正常后方可下井
扒斗装岩机下井时要分解运输,运到工作地点再总装,在断面较小的巷道使用时,应当注意分解运输的顺序,以防重复调动,其顺序依此为:扒斗、进料口、台车部分、(包括小绞车、中间槽、卸料槽)
下静安装后,进行试运转, 试运转前必须检查电源,电压与电动机额定电压是否相符,若不符禁止使用
耙斗与钢丝的连接,应当注意区分主绳和尾绳、区分工作滚筒与空栽滚筒
工作滚筒与主绳受重栽,主绳工作时应在料槽中心线上
二、正确操作方法及安全注意事项1
固定楔的安装、拆除方法 爆破之后,先在工作面上部打好眼,或利用剩余炮眼安好固定楔,两种固定楔的固定和拆卸方法有所不同; 使用硬岩固定楔时,先将圆环的楔体放入眼中,再将紧楔插入,并敲紧,拆卸时,用锤敲击楔体端部,使楔体松动,抽出紧楔,然后抽出楔体
使用软岩固定楔时,先将钢丝绳套环的一端放如钻好的眼中,再把紧楔插入并敲紧,拆卸时,用锤横向敲击紧楔的端部,使楔体松动,抽出紧楔及楔体,然后抽出钢丝绳
安好固定楔后,把尾轮挂在楔体的圆环上,尾轮的悬挂位置随巷道的情况而定,一般悬挂在工作面岩堆面 300-1000mmym 高度为佳,为减少辅助劳动,提高机械效率,应视岩面堆情况左右移动悬挂位置,以耙净中央和两侧的岩石
在悬挂和取下尾轮时,应该先将绞车滚筒边缘的辅助刹车弹簧松开,以便能轻松的拉动钢丝绳,便于悬挂,待尾轮悬挂好后,再将弹簧复位或调整到适当压力,安好尾轮并经过细心的安全检查,便可起动电动机开始装岩工作
操作前的准备1)
司机接班后,要闭锁开关,并检查其他情况是否达到下述要求 (1)

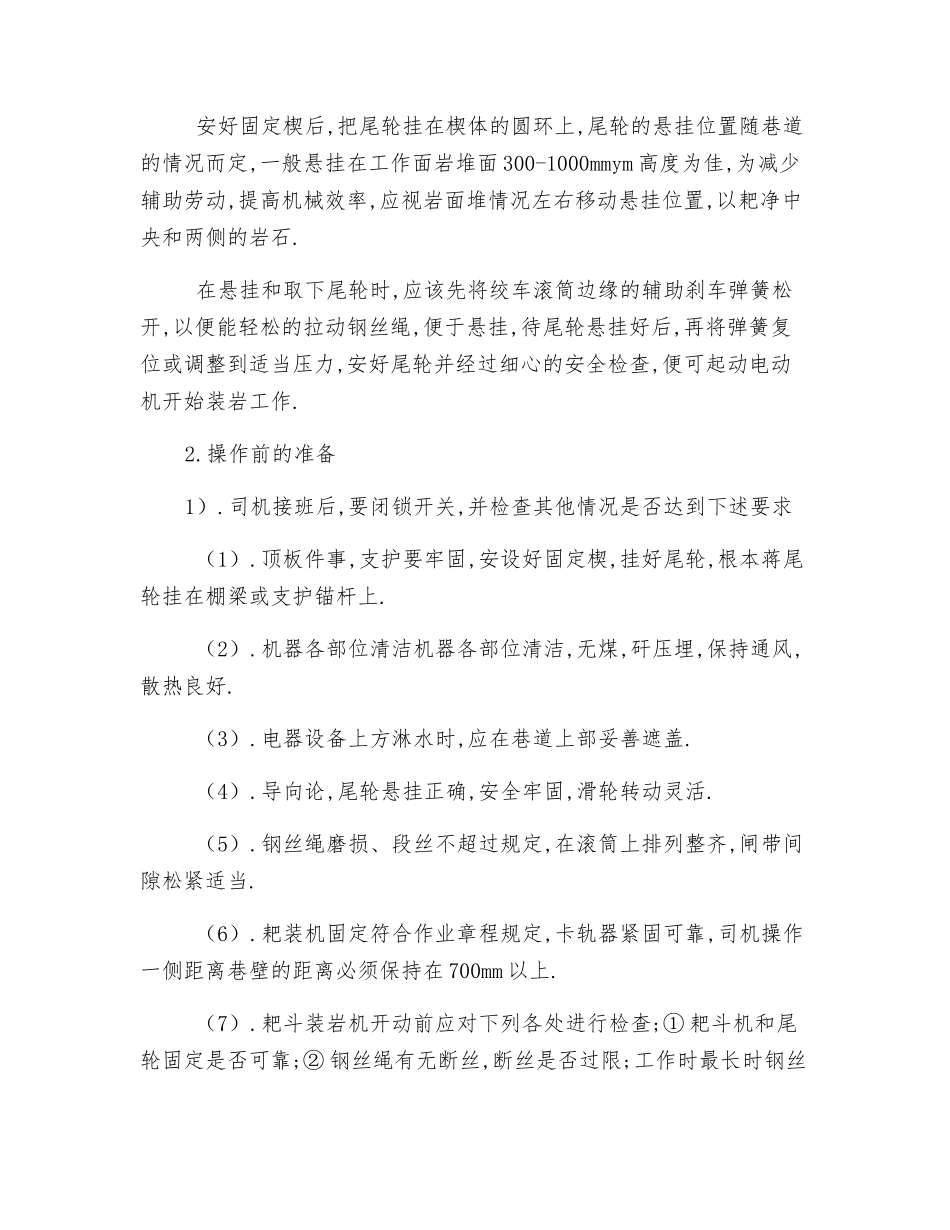

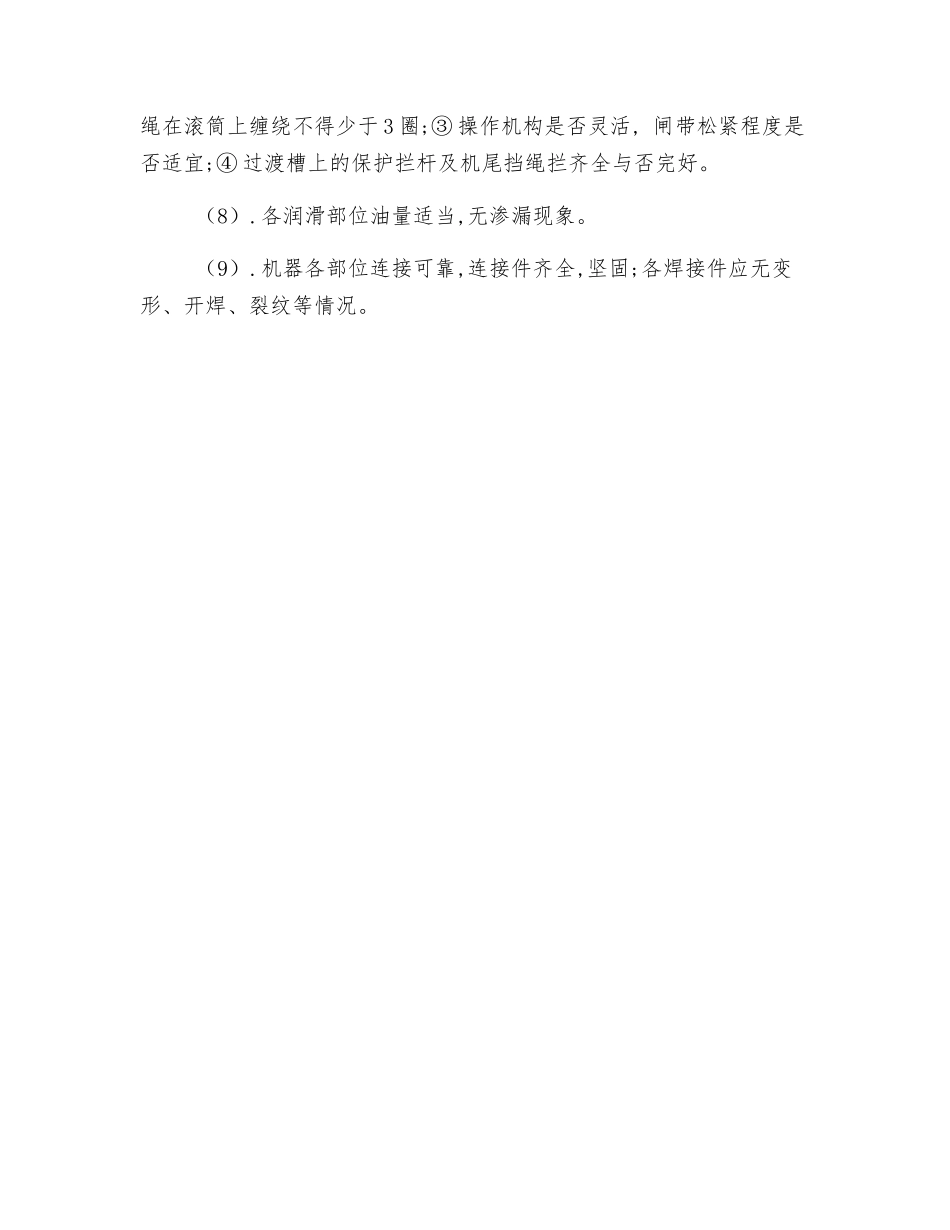

顶板件事,支护要牢固,安设好固定楔,挂好尾轮,根本蒋尾轮挂在棚梁或支护锚杆上
