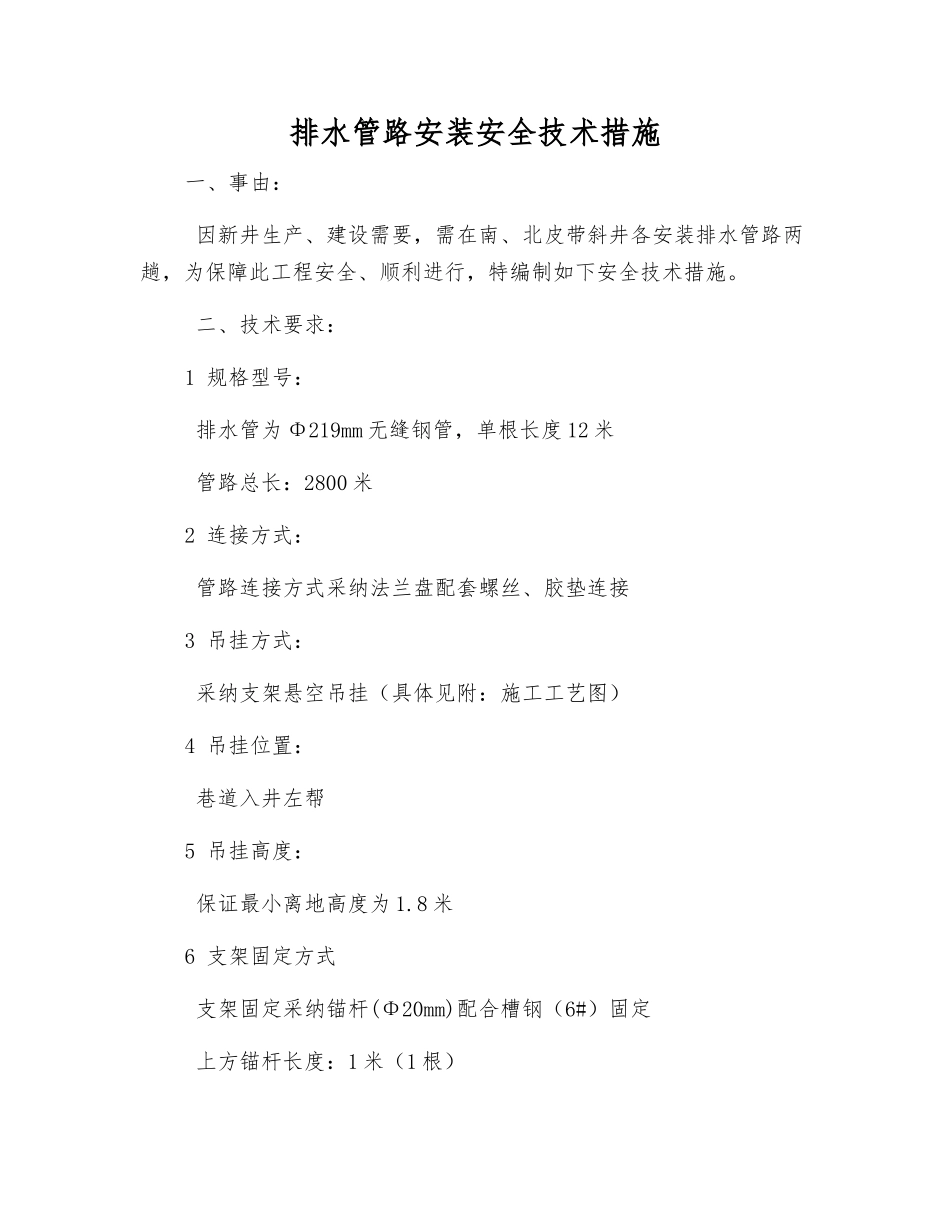

排水管路安装安全技术措施一、事由: 因新井生产、建设需要,需在南、北皮带斜井各安装排水管路两趟,为保障此工程安全、顺利进行,特编制如下安全技术措施
二、技术要求:1 规格型号: 排水管为 Φ219mm 无缝钢管,单根长度 12 米 管路总长:2800 米2 连接方式: 管路连接方式采纳法兰盘配套螺丝、胶垫连接3 吊挂方式: 采纳支架悬空吊挂(具体见附:施工工艺图)4 吊挂位置: 巷道入井左帮5 吊挂高度: 保证最小离地高度为 1

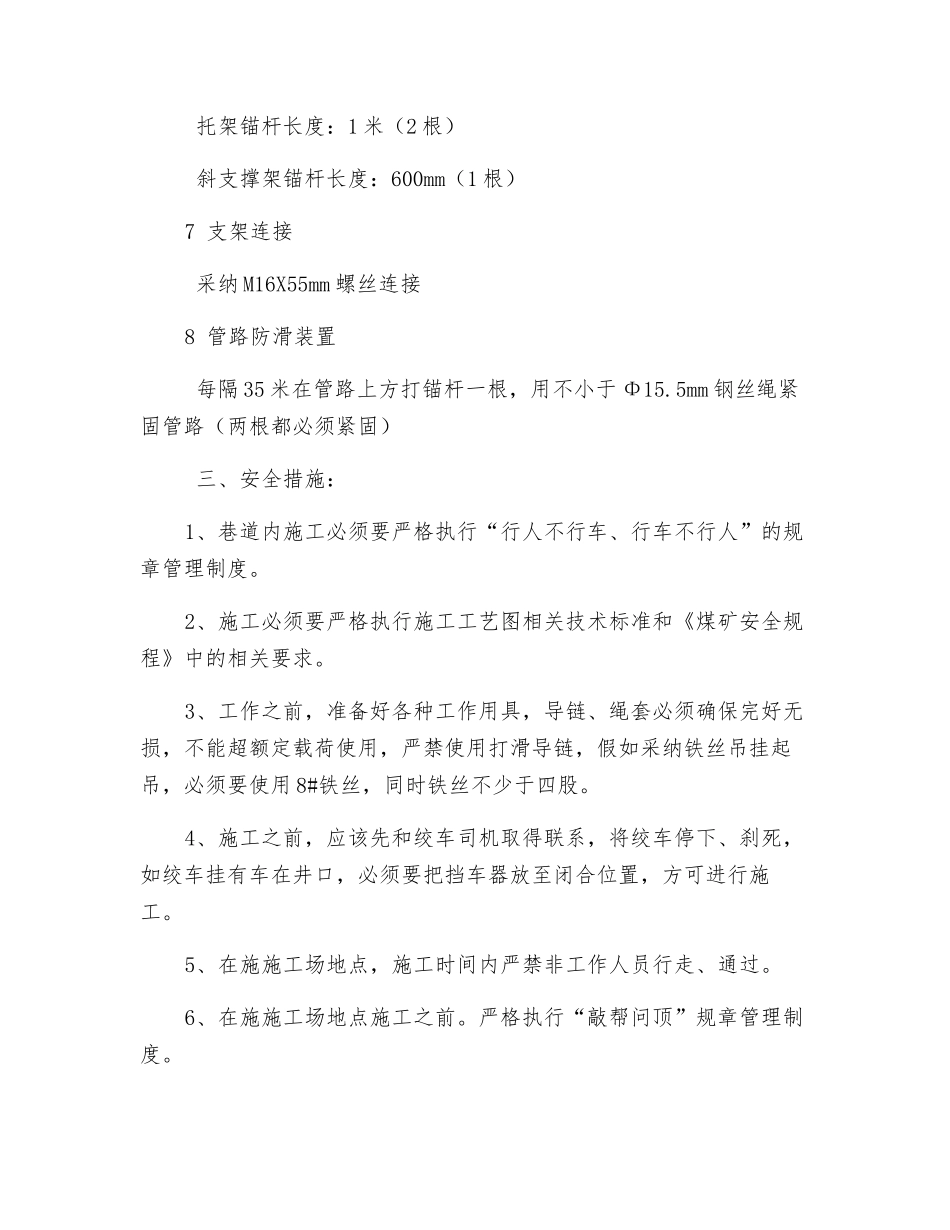

8 米6 支架固定方式 支架固定采纳锚杆(Φ20mm)配合槽钢(6#)固定 上方锚杆长度:1 米(1 根) 托架锚杆长度:1 米(2 根) 斜支撑架锚杆长度:600mm(1 根)7 支架连接 采纳 M16X55mm 螺丝连接8 管路防滑装置 每隔 35 米在管路上方打锚杆一根,用不小于 Φ15
5mm 钢丝绳紧固管路(两根都必须紧固) 三、安全措施:1、巷道内施工必须要严格执行“行人不行车、行车不行人”的规章管理制度
2、施工必须要严格执行施工工艺图相关技术标准和《煤矿安全规程》中的相关要求
3、工作之前,准备好各种工作用具,导链、绳套必须确保完好无损,不能超额定载荷使用,严禁使用打滑导链,假如采纳铁丝吊挂起吊,必须要使用 8#铁丝,同时铁丝不少于四股
4、施工之前,应该先和绞车司机取得联系,将绞车停下、刹死,如绞车挂有车在井口,必须要把挡车器放至闭合位置,方可进行施工
5、在施施工场地点,施工时间内严禁非工作人员行走、通过
6、在施施工场地点施工之前
严格执行“敲帮问顶”规章管理制度

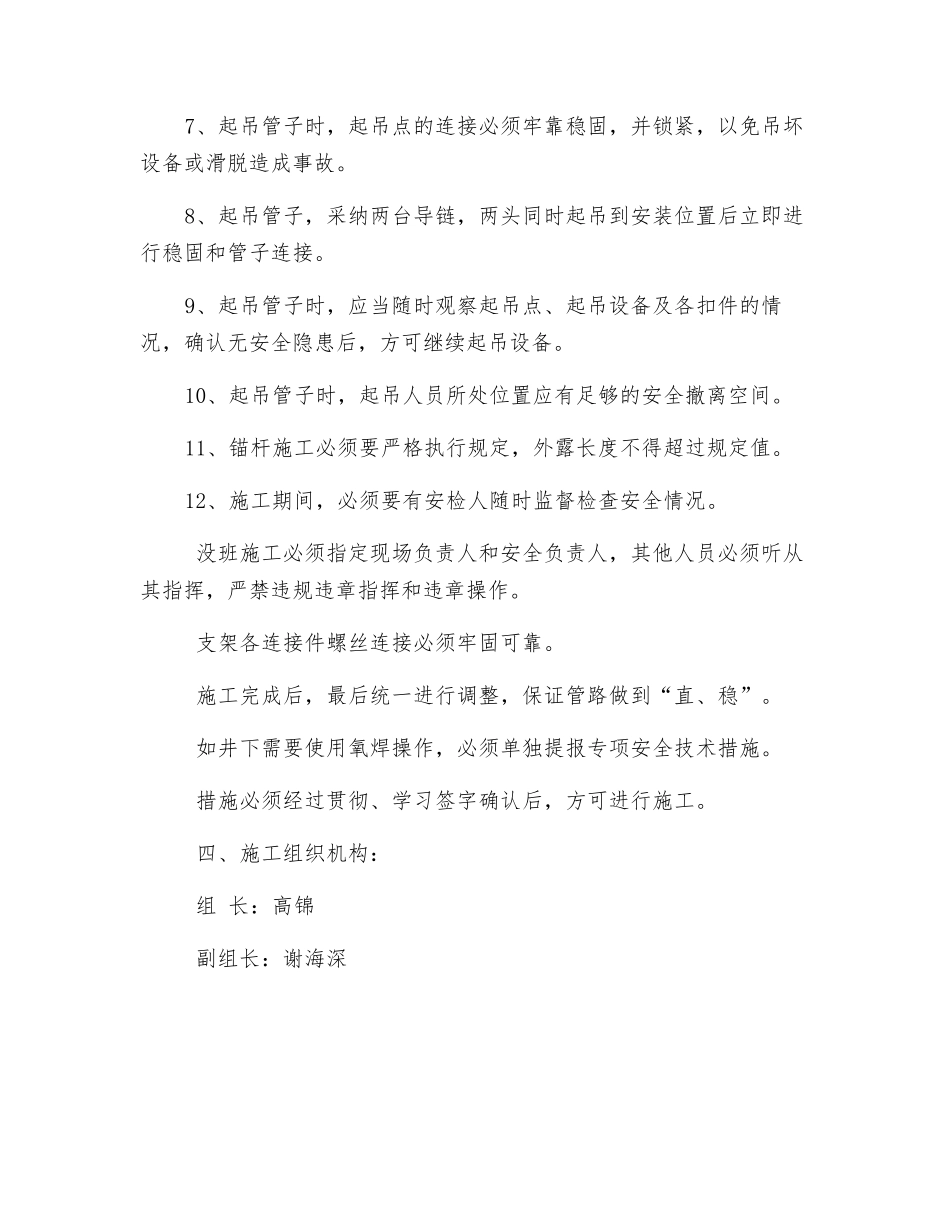

7、起吊管子时,起吊点的连接必须牢靠稳固,并锁紧,以免吊坏设备或滑脱造成事故
8、起吊管子,采纳两台导链,两头同时起吊到安装位置后立即进行稳固和管子连接
9、起吊管子时,应当随时观察起吊点、起吊设备及各扣件的情况,确认无安全隐患后,方可继续起吊设备
10、起吊管子
