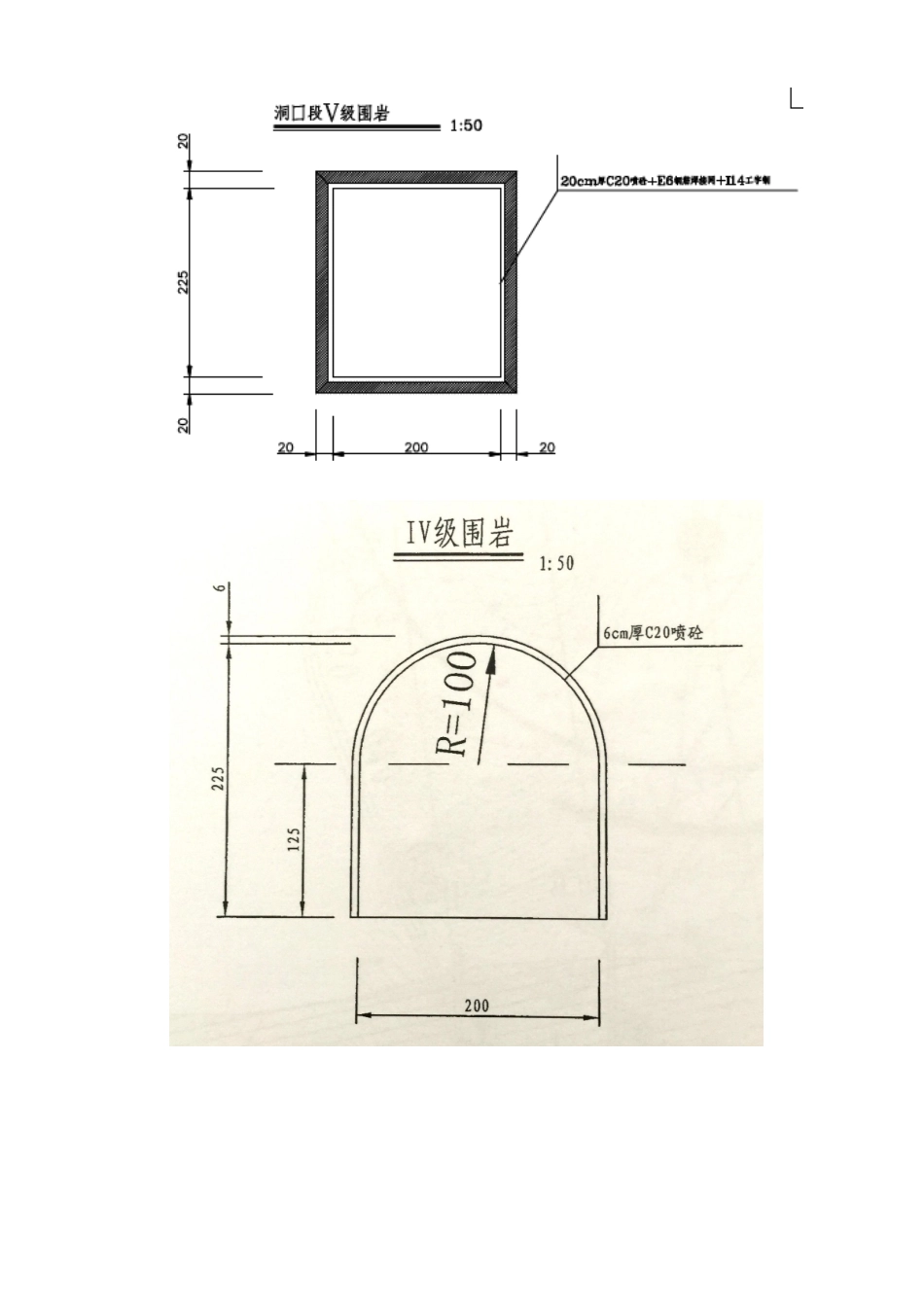

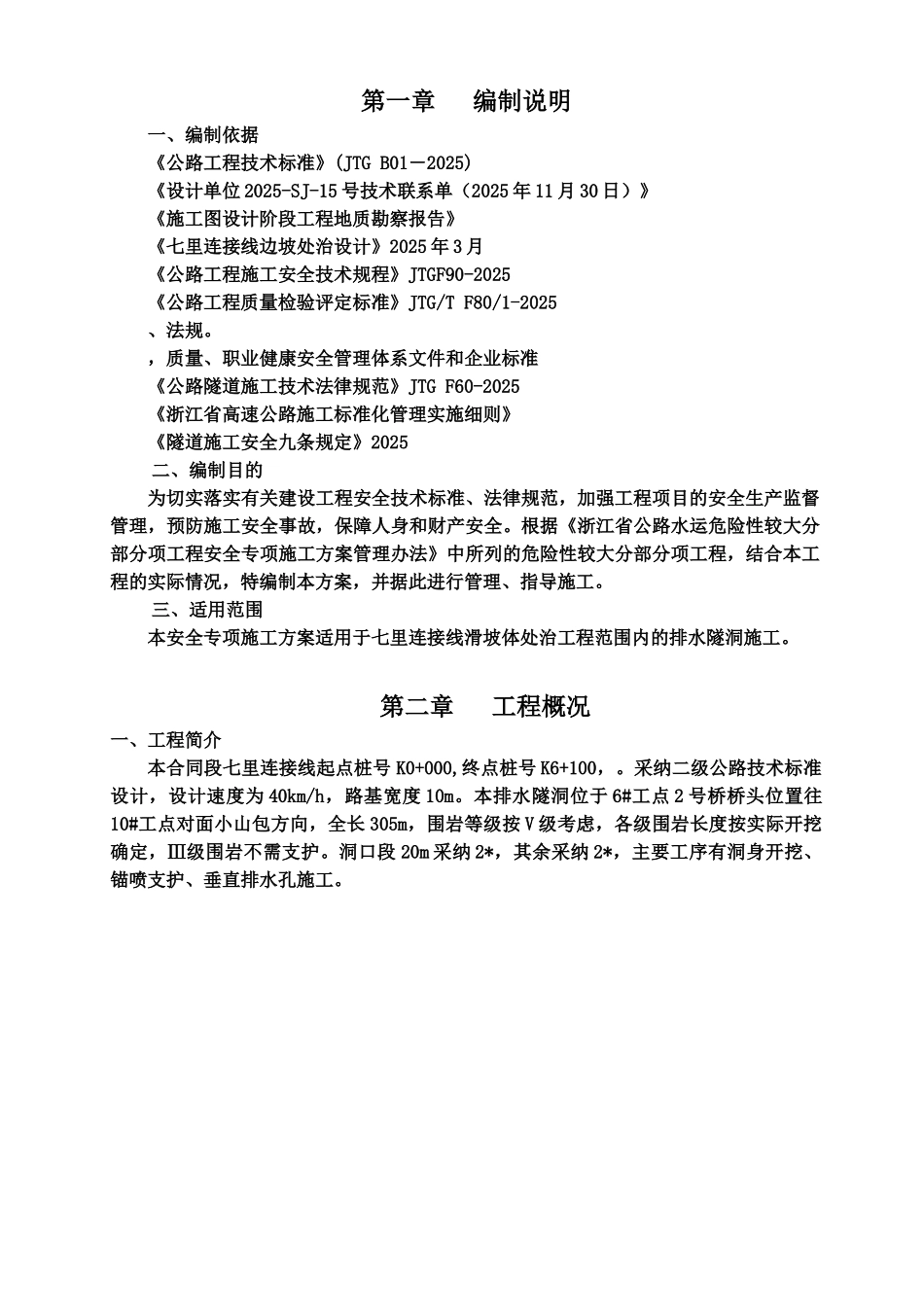

排水隧洞施工综合方案第一章 编制说明一、编制依据《公路工程技术标准》(JTG B01-2025)《设计单位 2025-SJ-15 号技术联系单(2025 年 11 月 30 日)》《施工图设计阶段工程地质勘察报告》《七里连接线边坡处治设计》2025 年 3 月《公路工程施工安全技术规程》JTGF90-2025《公路工程质量检验评定标准》JTG/T F80/1-2025、法规。,质量、职业健康安全管理体系文件和企业标准《公路隧道施工技术法律规范》JTG F60-2025《浙江省高速公路施工标准化管理实施细则》《隧道施工安全九条规定》2025二、编制目的为切实落实有关建设工程安全技术标准、法律规范,加强工程项目的安全生产监督管理,预防施工安全事故,保障人身和财产安全。根据《浙江省公路水运危险性较大分部分项工程安全专项施工方案管理办法》中所列的危险性较大分部分项工程,结合本工程的实际情况,特编制本方案,并据此进行管理、指导施工。三、适用范围本安全专项施工方案适用于七里连接线滑坡体处治工程范围内的排水隧洞施工。第二章 工程概况一、工程简介本合同段七里连接线起点桩号 K0+000,终点桩号 K6+100,。采纳二级公路技术标准设计,设计速度为 40km/h,路基宽度 10m。本排水隧洞位于 6#工点 2 号桥桥头位置往10#工点对面小山包方向,全长 305m,围岩等级按 V 级考虑,各级围岩长度按实际开挖确定,Ⅲ级围岩不需支护。洞口段 20m 采纳 2*,其余采纳 2*,主要工序有洞身开挖、锚喷支护、垂直排水孔施工。主要工程数量表序号项目名称单位数量备注1开挖m315092垂直孔m92253C20 喷砼m32574 Φ22 砂浆锚杆m37035E6 钢筋网kg69986I14 工字钢Kg4234二、水文地质条件1、地质情况地层主要有奥陶系下统印渚埠组()、奥陶系下统宁国组()、奥陶系上统长坞组()的钙质泥岩、泥岩、炭质泥岩、泥灰岩组成,上覆侏罗系上统黄尖组()角砾凝灰岩、砾岩、砂岩和泥岩,局部有霏细岩侵入体。场地构造作用强,岩体完整性差;侏罗系地层线路处呈北东向条带状分布,构造挤压十分强烈,层理产状变化,完整性差。K2+950 左侧沟谷轻微沼泽化。本次施工的围岩按 V 级考虑。2、气象水文情况本区属亚热带季风气候区,温暖湿润,四季分明。降雨量,,,,,月平均降水量最多的是 6 月(),最少的是 12 月()。,。全年以二月到七月中旬为雨季,尤以五到六月及七月上旬更集中。从七月下旬到次年一月为旱季,八月至十月期间间或受台风影响,有暴雨,往往出现秋旱...
