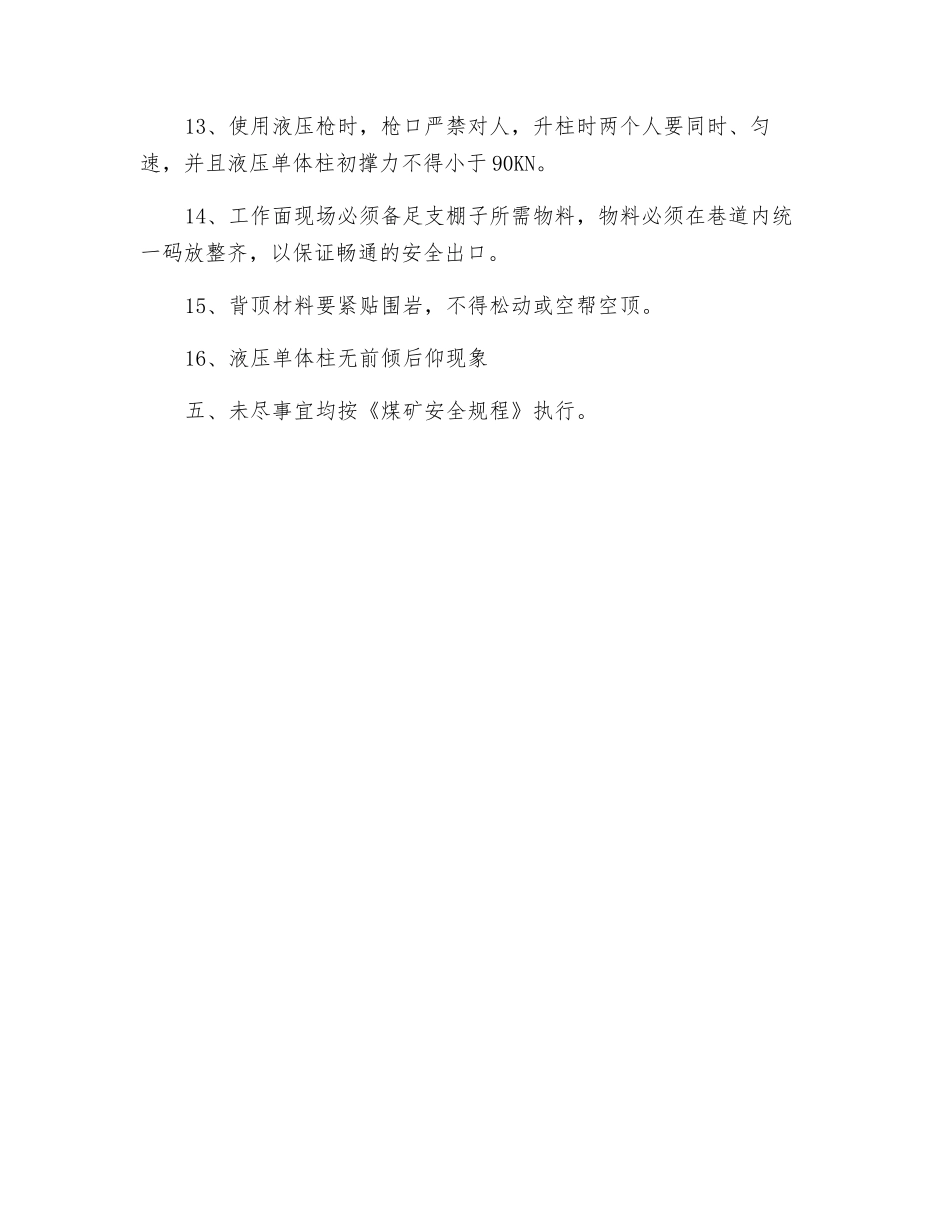

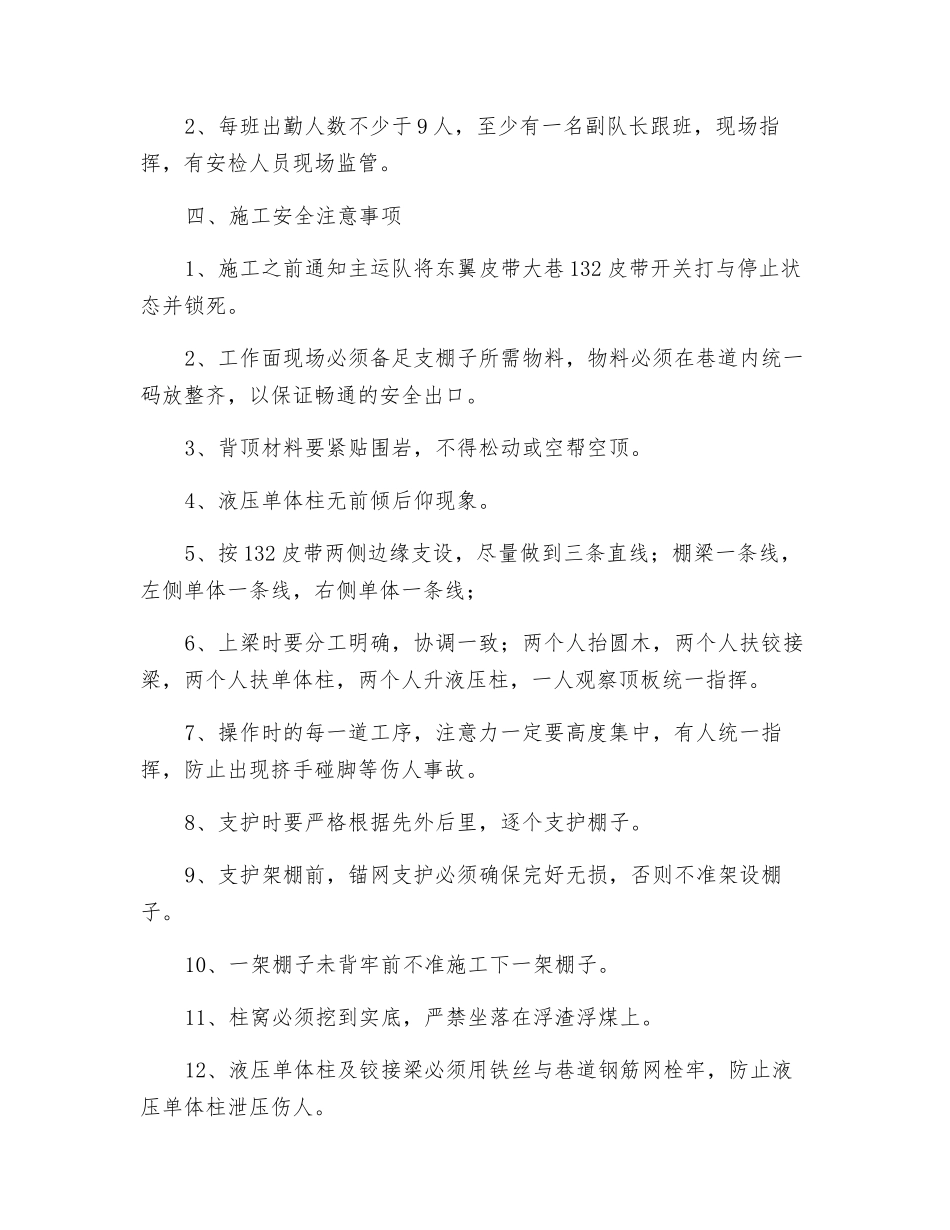

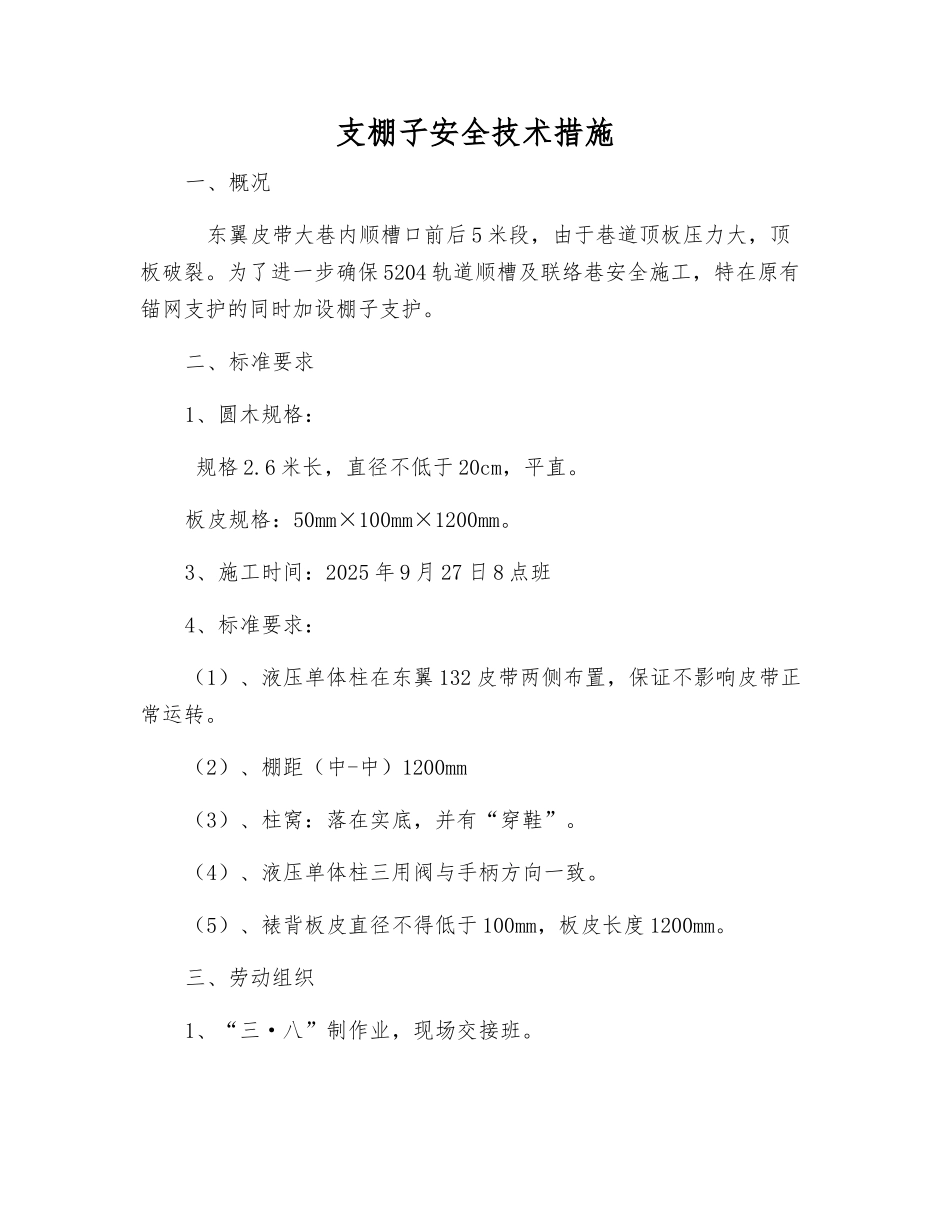

支棚子安全技术措施一、概况 东翼皮带大巷内顺槽口前后 5 米段,由于巷道顶板压力大,顶板破裂。为了进一步确保 5204 轨道顺槽及联络巷安全施工,特在原有锚网支护的同时加设棚子支护。二、标准要求1、圆木规格: 规格 2.6 米长,直径不低于 20cm,平直。板皮规格:50mm×100mm×1200mm。3、施工时间:2025 年 9 月 27 日 8 点班4、标准要求:(1)、液压单体柱在东翼 132 皮带两侧布置,保证不影响皮带正常运转。(2)、棚距(中-中)1200mm(3)、柱窝:落在实底,并有“穿鞋”。(4)、液压单体柱三用阀与手柄方向一致。(5)、裱背板皮直径不得低于 100mm,板皮长度 1200mm。三、劳动组织1、“三·八”制作业,现场交接班。2、每班出勤人数不少于 9 人,至少有一名副队长跟班,现场指挥,有安检人员现场监管。四、施工安全注意事项1、施工之前通知主运队将东翼皮带大巷 132 皮带开关打与停止状态并锁死。2、工作面现场必须备足支棚子所需物料,物料必须在巷道内统一码放整齐,以保证畅通的安全出口。3、背顶材料要紧贴围岩,不得松动或空帮空顶。4、液压单体柱无前倾后仰现象。5、按 132 皮带两侧边缘支设,尽量做到三条直线;棚梁一条线,左侧单体一条线,右侧单体一条线;6、上梁时要分工明确,协调一致;两个人抬圆木,两个人扶铰接梁,两个人扶单体柱,两个人升液压柱,一人观察顶板统一指挥。7、操作时的每一道工序,注意力一定要高度集中,有人统一指挥,防止出现挤手碰脚等伤人事故。8、支护时要严格根据先外后里,逐个支护棚子。9、支护架棚前,锚网支护必须确保完好无损,否则不准架设棚子。10、一架棚子未背牢前不准施工下一架棚子。11、柱窝必须挖到实底,严禁坐落在浮渣浮煤上。12、液压单体柱及铰接梁必须用铁丝与巷道钢筋网栓牢,防止液压单体柱泄压伤人。13、使用液压枪时,枪口严禁对人,升柱时两个人要同时、匀速,并且液压单体柱初撑力不得小于 90KN。14、工作面现场必须备足支棚子所需物料,物料必须在巷道内统一码放整齐,以保证畅通的安全出口。15、背顶材料要紧贴围岩,不得松动或空帮空顶。16、液压单体柱无前倾后仰现象五、未尽事宜均按《煤矿安全规程》执行。
