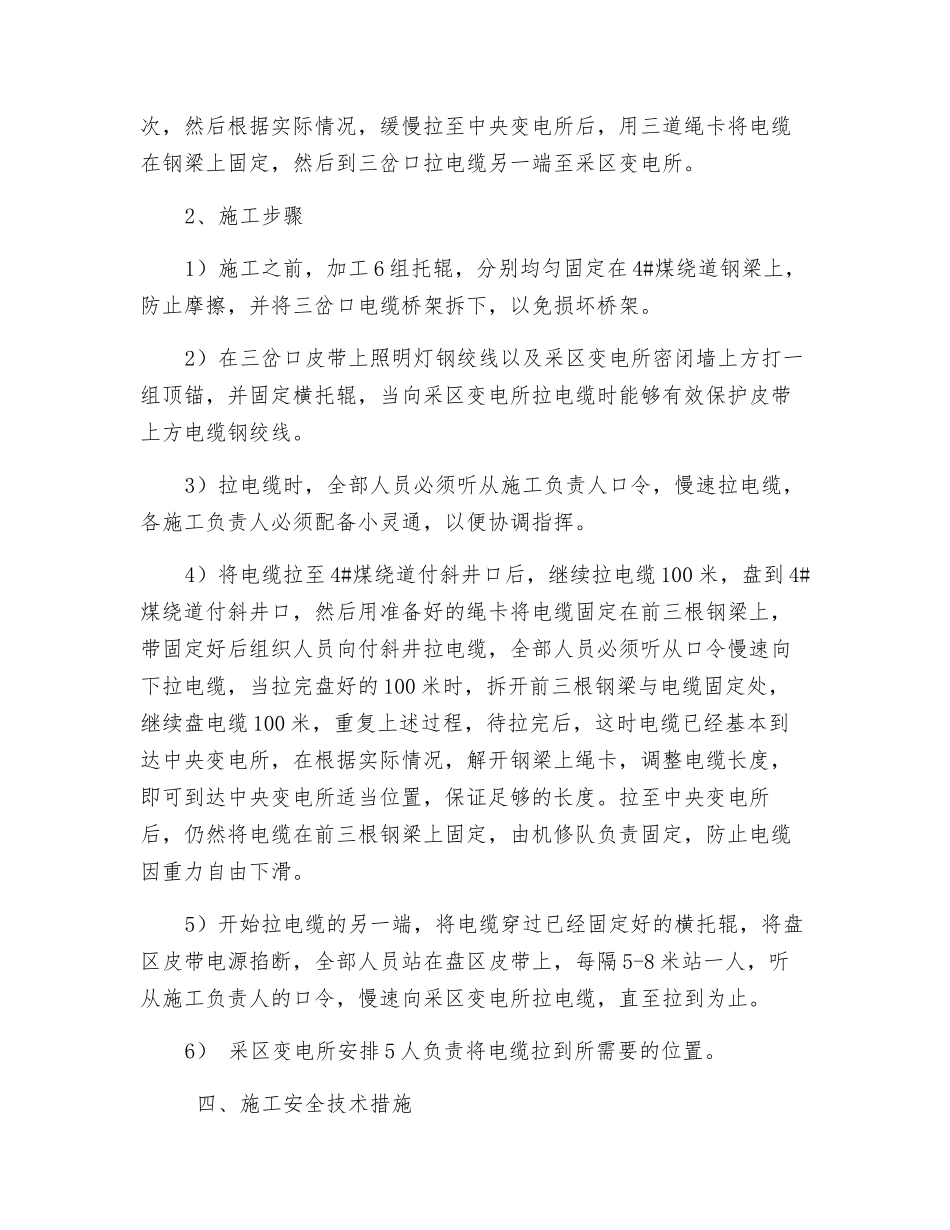

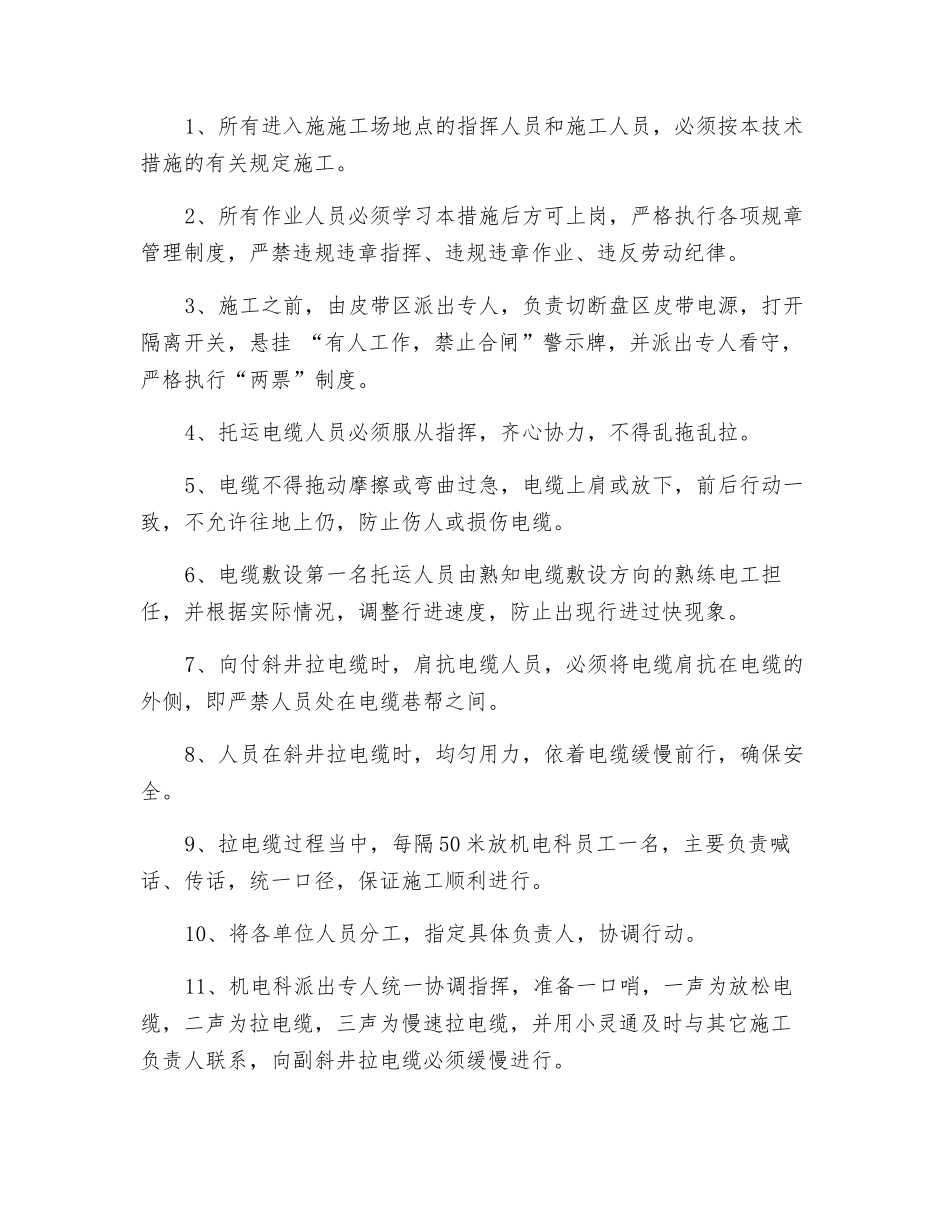

放电缆安全措施一、施工内容 根据 4#层采区变电所对供电的要求,需由中央变电所向采区变电所敷设两趟高压电缆;供电路线:中央变电所-付斜井-4#煤绕道-盘区皮带-采区变电所;电缆型号为 MYJV-3×150-8.7/10,总长 800 米。 二、施工组织措施1、施工单位: 机电科 综采队 华煤项目部2、施工总负责人: 王霖成 现场负责人: 刘志国 周文平 张陆军 成员 : 乔二生 张国栋 樊 茂3、施工时间:2025 年 5 月 23 日9:00-14:3014:30-22:30 三、施工方法1、施工概述 将电缆固定在平板车上,由运输区运输到 4#层盘区三岔口,安排5 人在将平板车上电缆盘开,向上托。然后人工拉电缆一端,穿过钢梁,慢速向 4#层付斜井拉电缆,电缆头安排 3 人,一边啦,一边穿过钢梁,在拉过后的钢梁间安排 3 个人,在拉的时候将电缆向上托,以保证顺利通过钢梁。待电缆拉到 4#层副井口时候,盘 100 米,用两道绳卡将电缆固定在钢梁上,然后在经付斜井向下拉,拉尽 100 米后,将电缆绳卡解开,继续拉 100 米电缆盘好,然后固定,重复循环二次,然后根据实际情况,缓慢拉至中央变电所后,用三道绳卡将电缆在钢梁上固定,然后到三岔口拉电缆另一端至采区变电所。2、施工步骤1)施工之前,加工 6 组托辊,分别均匀固定在 4#煤绕道钢梁上,防止摩擦,并将三岔口电缆桥架拆下,以免损坏桥架。2)在三岔口皮带上照明灯钢绞线以及采区变电所密闭墙上方打一组顶锚,并固定横托辊,当向采区变电所拉电缆时能够有效保护皮带上方电缆钢绞线。3)拉电缆时,全部人员必须听从施工负责人口令,慢速拉电缆,各施工负责人必须配备小灵通,以便协调指挥。4)将电缆拉至 4#煤绕道付斜井口后,继续拉电缆 100 米,盘到 4#煤绕道付斜井口,然后用准备好的绳卡将电缆固定在前三根钢梁上,带固定好后组织人员向付斜井拉电缆,全部人员必须听从口令慢速向下拉电缆,当拉完盘好的 100 米时,拆开前三根钢梁与电缆固定处,继续盘电缆 100 米,重复上述过程,待拉完后,这时电缆已经基本到达中央变电所,在根据实际情况,解开钢梁上绳卡,调整电缆长度,即可到达中央变电所适当位置,保证足够的长度。拉至中央变电所后,仍然将电缆在前三根钢梁上固定,由机修队负责固定,防止电缆因重力自由下滑。5)开始拉电缆的另一端,将电缆穿过已经固定好的横托辊,将盘区皮带电源掐断,全部人员站在盘区皮带上,每隔 5-8 米站一人,听从施工负责人的口...
