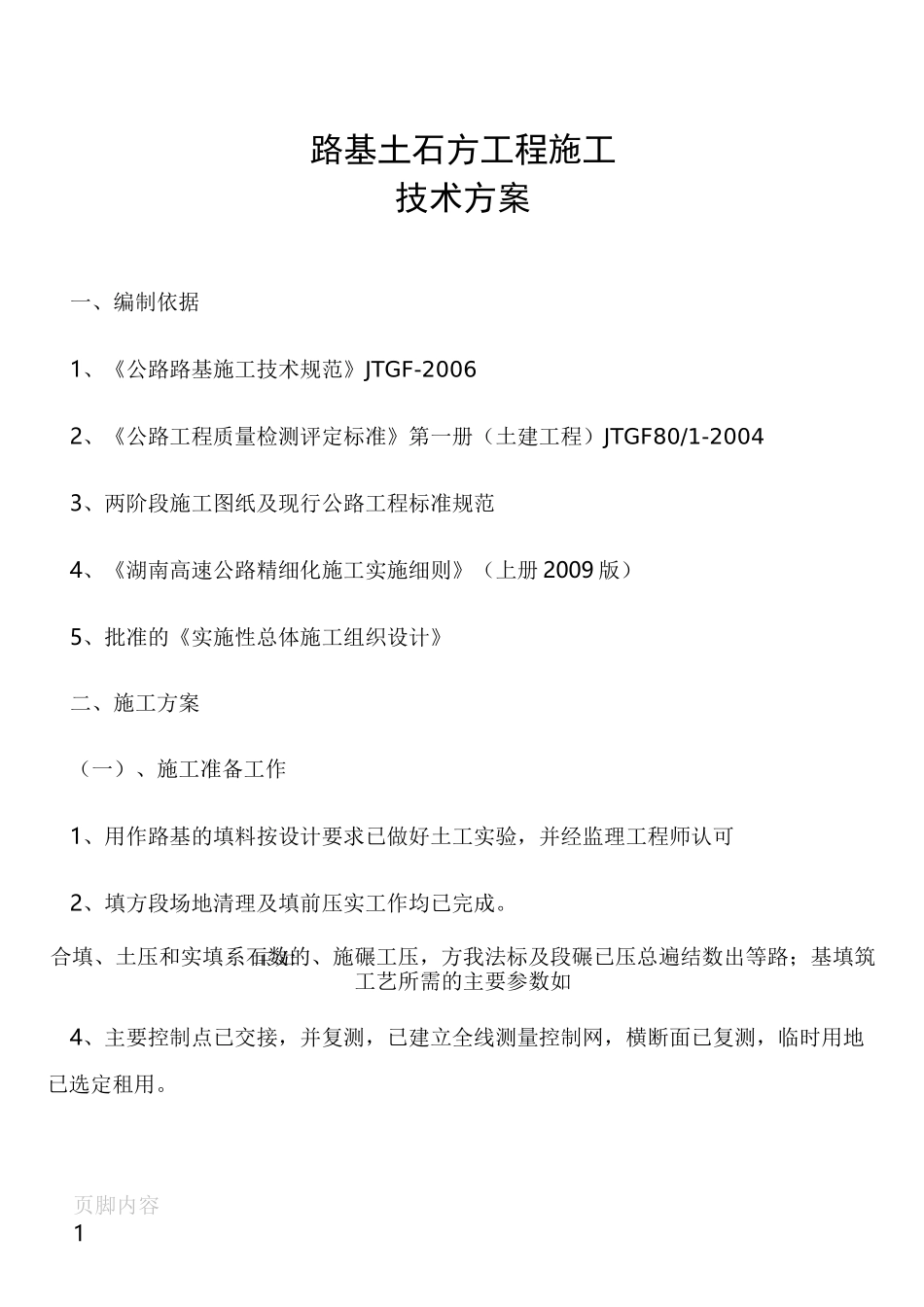

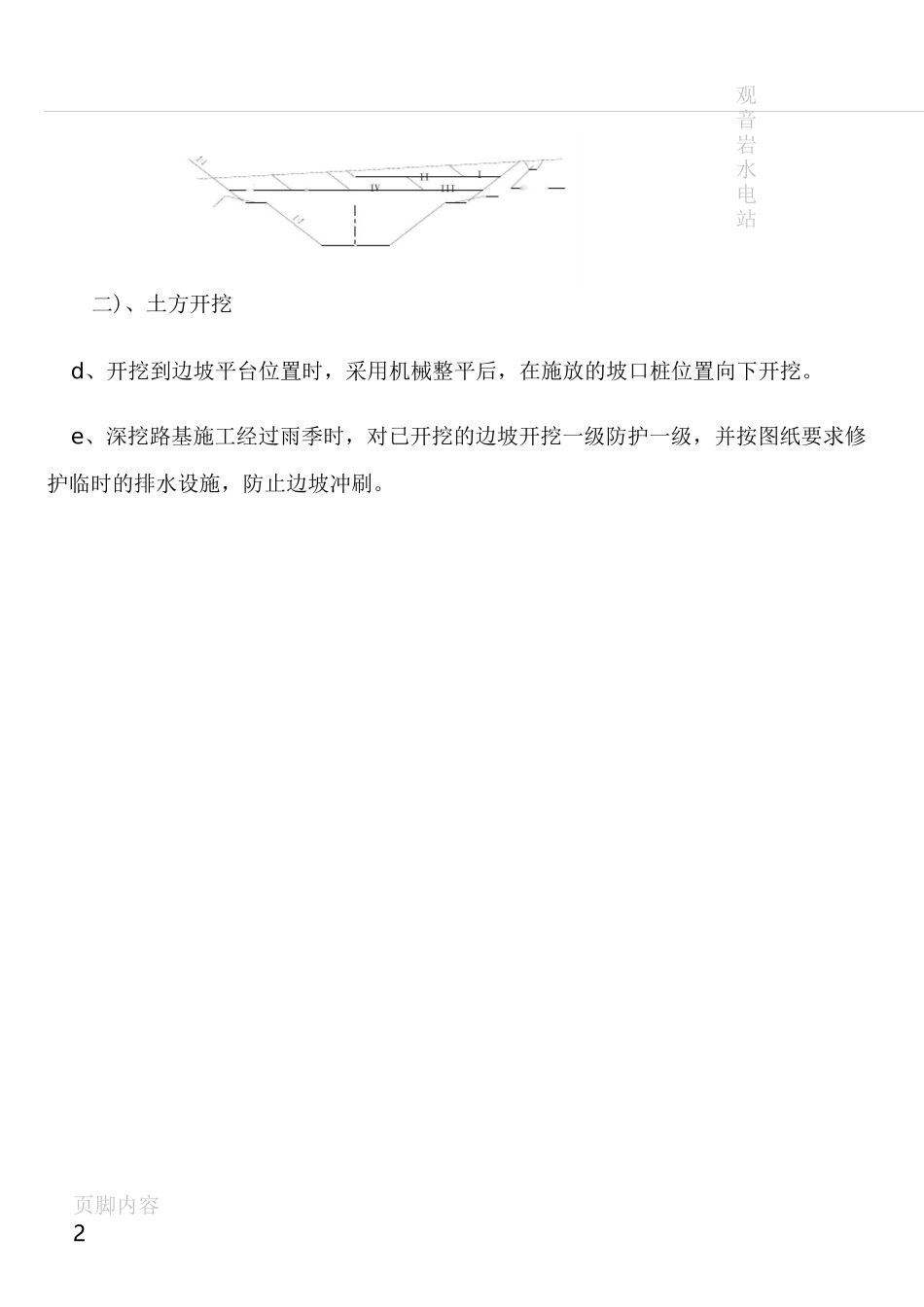

压实页脚内容1路基土石方工程施工技术方案一、编制依据1、《公路路基施工技术规范》JTGF-20062、《公路工程质量检测评定标准》第一册(土建工程)JTGF80/1-20043、两阶段施工图纸及现行公路工程标准规范4、《湖南高速公路精细化施工实施细则》(上册 2009 版)5、批准的《实施性总体施工组织设计》二、施工方案(一)、施工准备工作1、用作路基的填料按设计要求已做好土工实验,并经监理工程师认可2、填方段场地清理及填前压实工作均已完成。合填、土压和实填系石数的、施碾工压,方我法标及段碾已压总遍结数出等路;基填筑工艺所需的主要参数如4、主要控制点已交接,并复测,已建立全线测量控制网,横断面已复测,临时用地已选定租用。观音岩水电站页脚内容2二)、土方开挖d、开挖到边坡平台位置时,采用机械整平后,在施放的坡口桩位置向下开挖。e、深挖路基施工经过雨季时,对已开挖的边坡开挖一级防护一级,并按图纸要求修护临时的排水设施,防止边坡冲刷。页脚内容3f、当开挖至土石分界线,经监理工程师现场考察后,按石方爆破方案进行施工路堑开挖施工工艺图如下)路堑开挖施工工艺图(三)、石方开挖本标段石质切方段,石质主要为灰岩、泥质灰岩、碳质灰岩,且分层分布;路堑的石方边坡开挖严禁用大、中型爆破施工,当开挖至接近边坡时,必须采用光面爆破,以利于边坡稳定和减少边坡修整的工作量;因开挖的石方要作为填方,炮眼孔距不宜大于3m。块度要求控制 30cm 以内,必须严格控制大块率。石方爆破在全线施工中难度较大,石方爆破处要保证居民区的安全,不阻塞道路的施工通行等,使得爆破的条件变得艰巨,对全线的施工产生重大的影响。本标段切方路堑石方采用分层爆破、分层开挖,液压钻机进行深孔爆破,每次钻孔深度根据台阶位置、高度及石质发生变化层位以 8~10 米控制。边坡处预留 2.5~3・0 米宽,爆破到边坡线与作业层相交位置时,边坡采用光面爆破每开挖一级台阶根据开挖边坡的石质情况及时安排进行防护。1、准备工作① 、施工前,详细核查深挖路堑地段的工程地质资料,分析现场地形特征。② 、施工前在测量组放出坡口桩后,现场施工员进行逐桩复核,之后沿坡口桩开挖一条 O・2Xo.2m 小沟,防止在施工中因标识破坏导致边坡错位。③ 、施工前做好排水工作,按设计要求开挖截水沟,并尽可能的完成铺砌工作,拦观音岩水电站页脚内容4截地面水。对易滑坡、坍塌地段,加强观测并及时做好防护措施,如:坡顶卸载等。④ 、在四...
