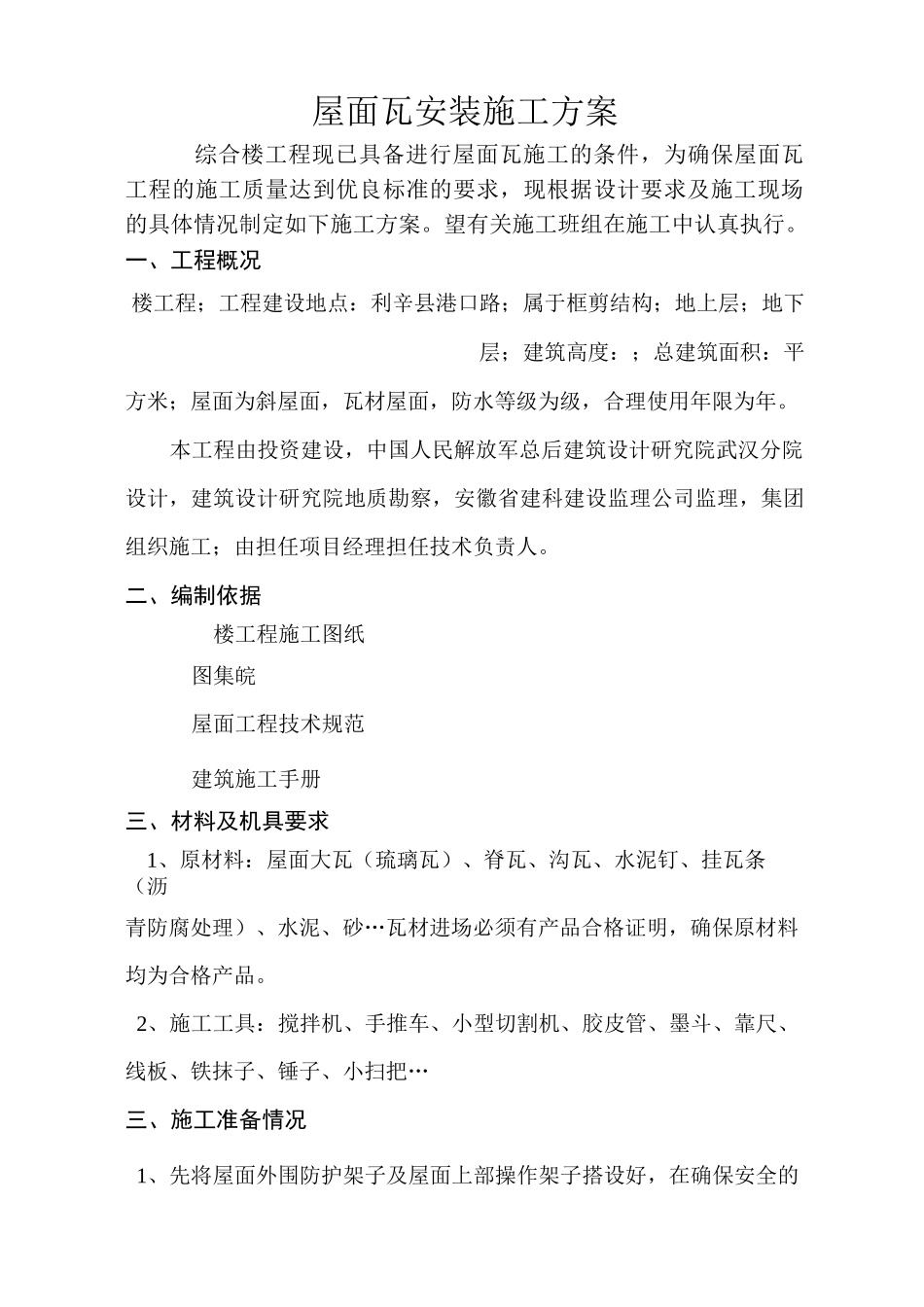

屋面瓦安装施工方案综合楼工程现已具备进行屋面瓦施工的条件,为确保屋面瓦工程的施工质量达到优良标准的要求,现根据设计要求及施工现场的具体情况制定如下施工方案
望有关施工班组在施工中认真执行
一、工程概况楼工程;工程建设地点:利辛县港口路;属于框剪结构;地上层;地下层;建筑高度:;总建筑面积:平方米;屋面为斜屋面,瓦材屋面,防水等级为级,合理使用年限为年
本工程由投资建设,中国人民解放军总后建筑设计研究院武汉分院设计,建筑设计研究院地质勘察,安徽省建科建设监理公司监理,集团组织施工;由担任项目经理担任技术负责人
二、编制依据楼工程施工图纸图集皖屋面工程技术规范建筑施工手册三、材料及机具要求1、原材料:屋面大瓦(琉璃瓦)、脊瓦、沟瓦、水泥钉、挂瓦条(沥青防腐处理)、水泥、砂…瓦材进场必须有产品合格证明,确保原材料均为合格产品

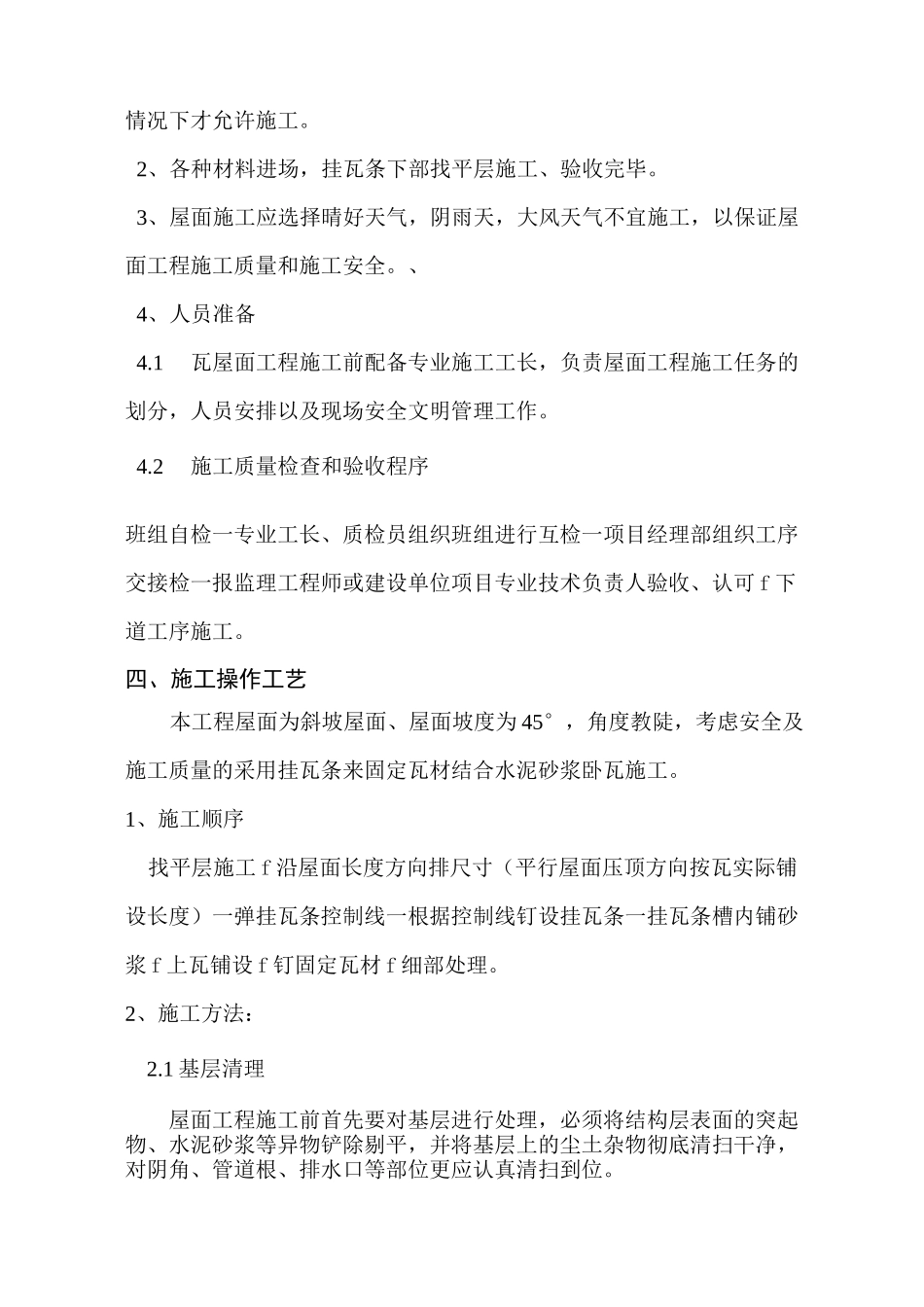

2、施工工具:搅拌机、手推车、小型切割机、胶皮管、墨斗、靠尺、线板、铁抹子、锤子、小扫把…三、施工准备情况1、先将屋面外围防护架子及屋面上部操作架子搭设好,在确保安全的情况下才允许施工
2、各种材料进场,挂瓦条下部找平层施工、验收完毕
3、屋面施工应选择晴好天气,阴雨天,大风天气不宜施工,以保证屋面工程施工质量和施工安全
、4、人员准备4
1瓦屋面工程施工前配备专业施工工长,负责屋面工程施工任务的划分,人员安排以及现场安全文明管理工作
2施工质量检查和验收程序班组自检一专业工长、质检员组织班组进行互检一项目经理部组织工序交接检一报监理工程师或建设单位项目专业技术负责人验收、认可 f 下道工序施工
四、施工操作工艺本工程屋面为斜坡屋面、屋面坡度为 45°,角度教陡,考虑安全及施工质量的采用挂瓦条来固定瓦材结合水泥砂浆卧瓦施工

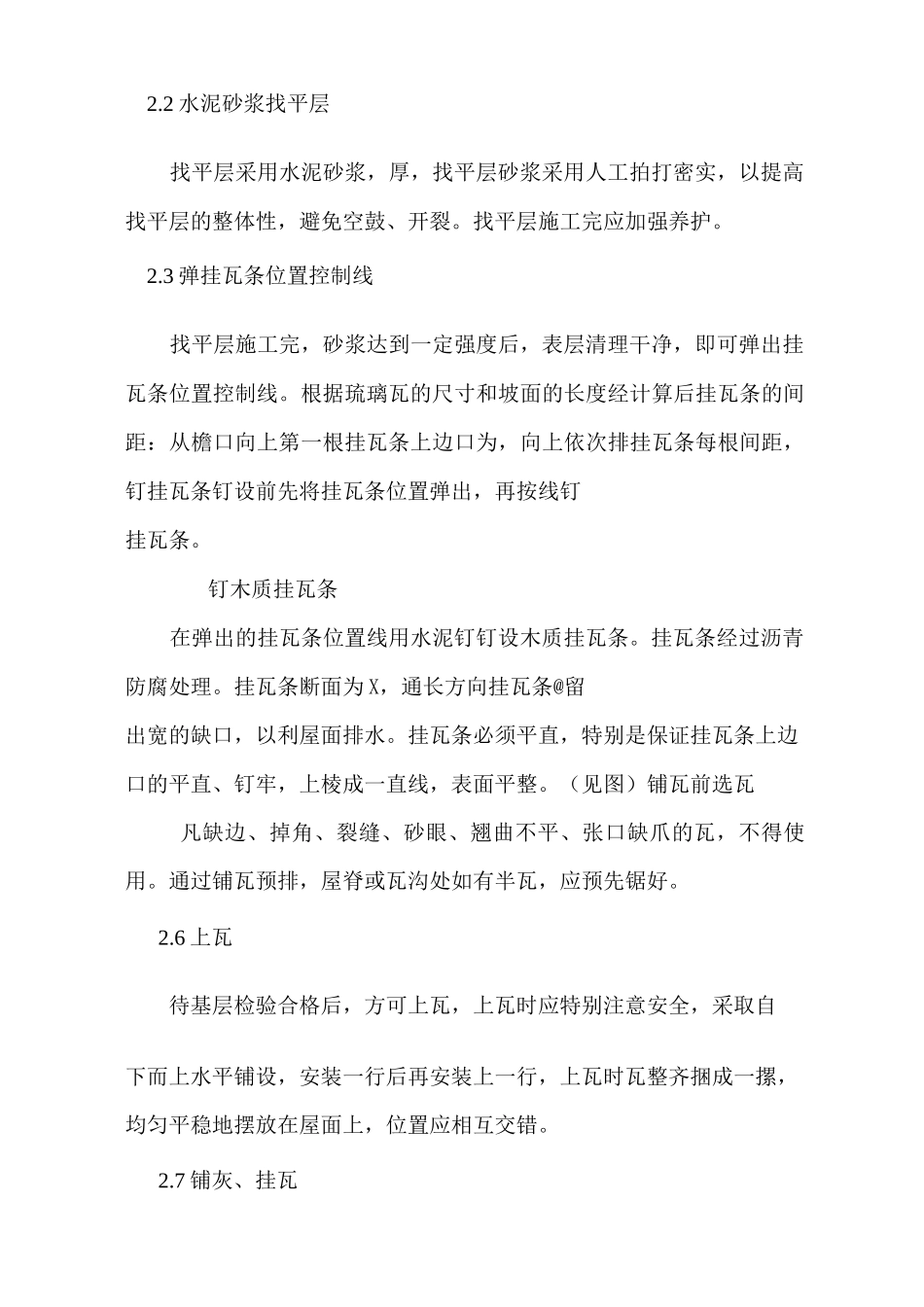

1、施工顺序找平层施工 f 沿屋面长度方向排尺寸(平行屋面压顶方向按瓦实际铺设长度)一弹挂瓦条控制线一根据控制线钉设挂瓦条一挂瓦条槽
