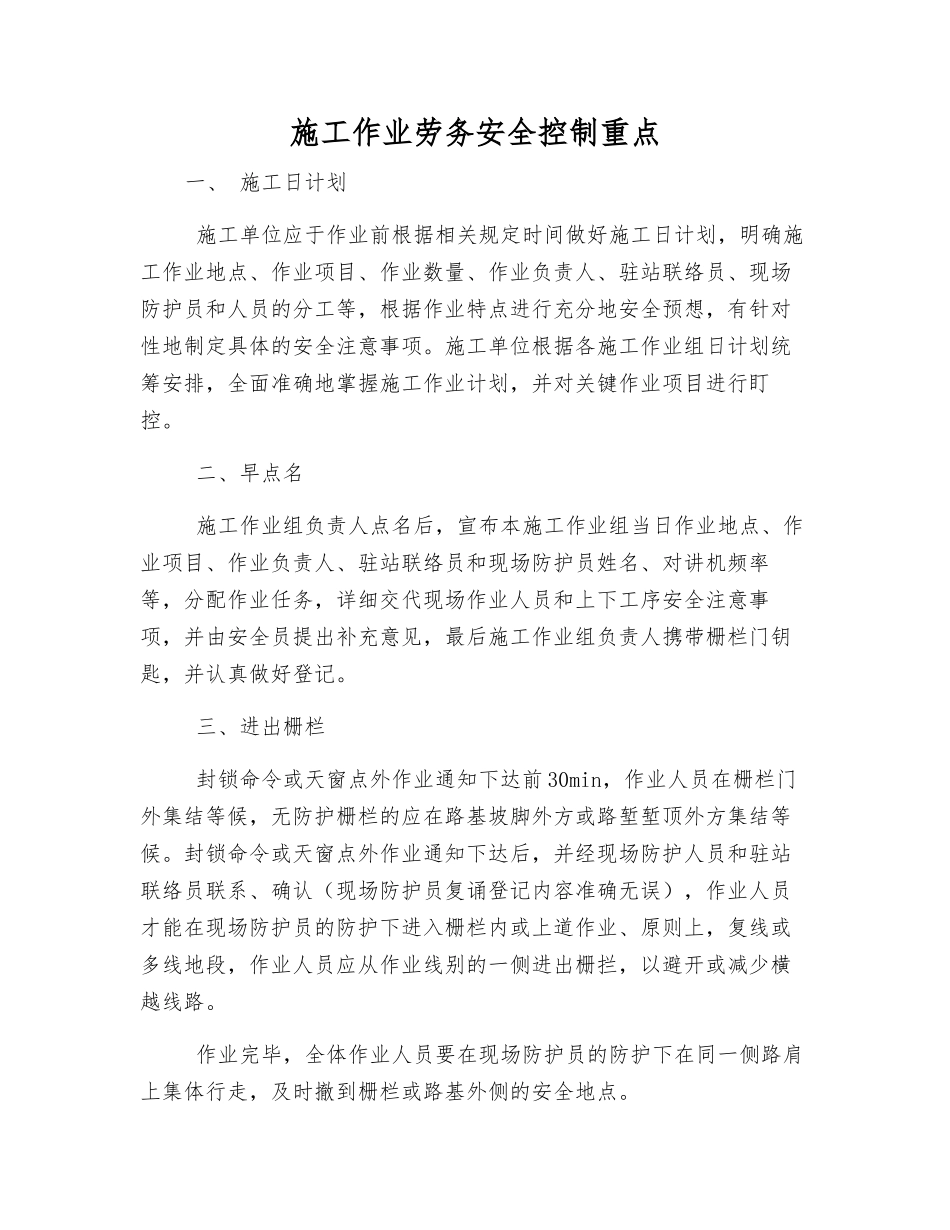

施工作业劳务安全控制重点一、 施工日计划 施工单位应于作业前根据相关规定时间做好施工日计划,明确施工作业地点、作业项目、作业数量、作业负责人、驻站联络员、现场防护员和人员的分工等,根据作业特点进行充分地安全预想,有针对性地制定具体的安全注意事项
施工单位根据各施工作业组日计划统筹安排,全面准确地掌握施工作业计划,并对关键作业项目进行盯控
二、早点名 施工作业组负责人点名后,宣布本施工作业组当日作业地点、作业项目、作业负责人、驻站联络员和现场防护员姓名、对讲机频率等,分配作业任务,详细交代现场作业人员和上下工序安全注意事项,并由安全员提出补充意见,最后施工作业组负责人携带栅栏门钥匙,并认真做好登记
三、进出栅栏 封锁命令或天窗点外作业通知下达前 30min,作业人员在栅栏门外集结等候,无防护栅栏的应在路基坡脚外方或路堑堑顶外方集结等候
封锁命令或天窗点外作业通知下达后,并经现场防护人员和驻站联络员联系、确认(现场防护员复诵登记内容准确无误),作业人员才能在现场防护员的防护下进入栅栏内或上道作业、原则上,复线或多线地段,作业人员应从作业线别的一侧进出栅拦,以避开或减少横越线路
作业完毕,全体作业人员要在现场防护员的防护下在同一侧路肩上集体行走,及时撤到栅栏或路基外侧的安全地点

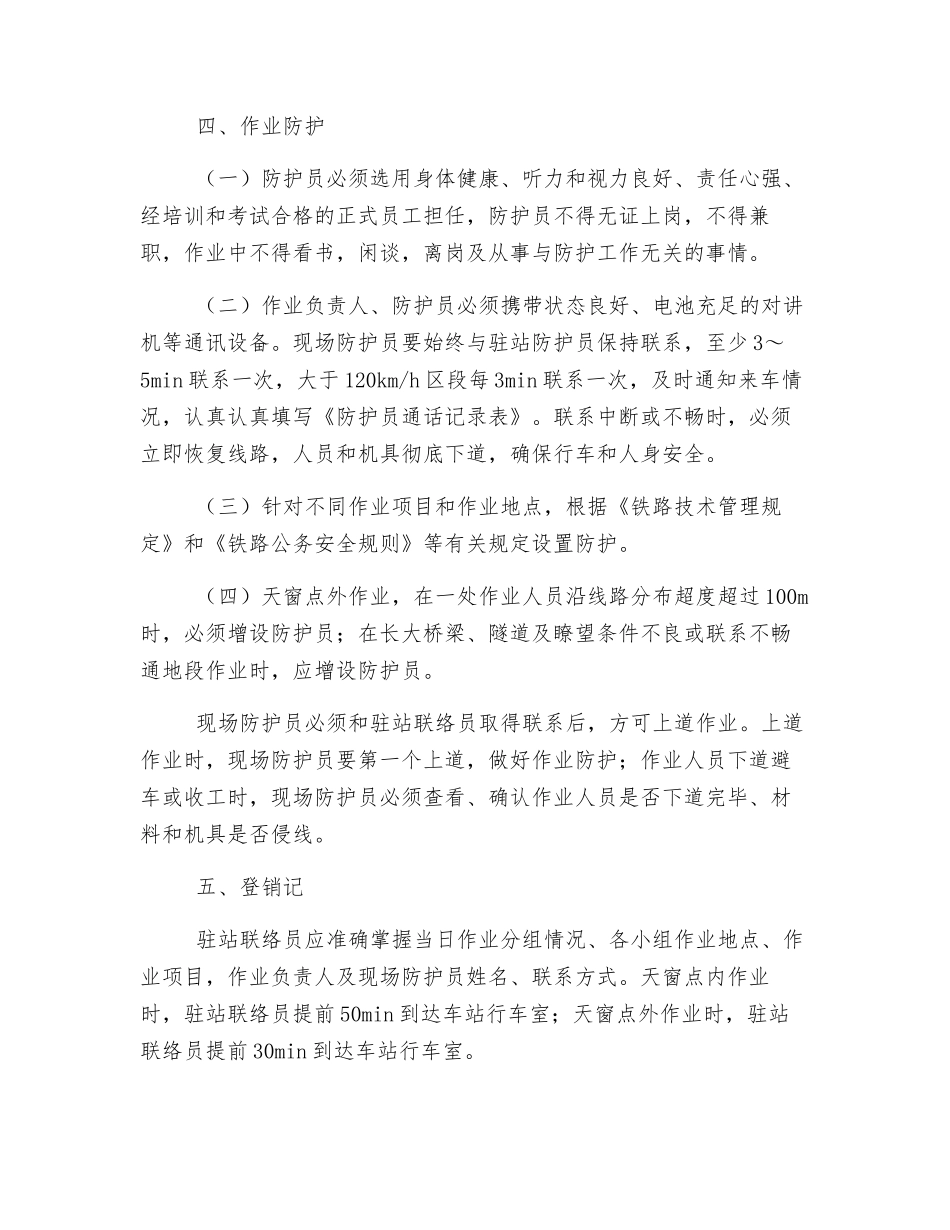

四、作业防护 (一)防护员必须选用身体健康、听力和视力良好、责任心强、经培训和考试合格的正式员工担任,防护员不得无证上岗,不得兼职,作业中不得看书,闲谈,离岗及从事与防护工作无关的事情
(二)作业负责人、防护员必须携带状态良好、电池充足的对讲机等通讯设备

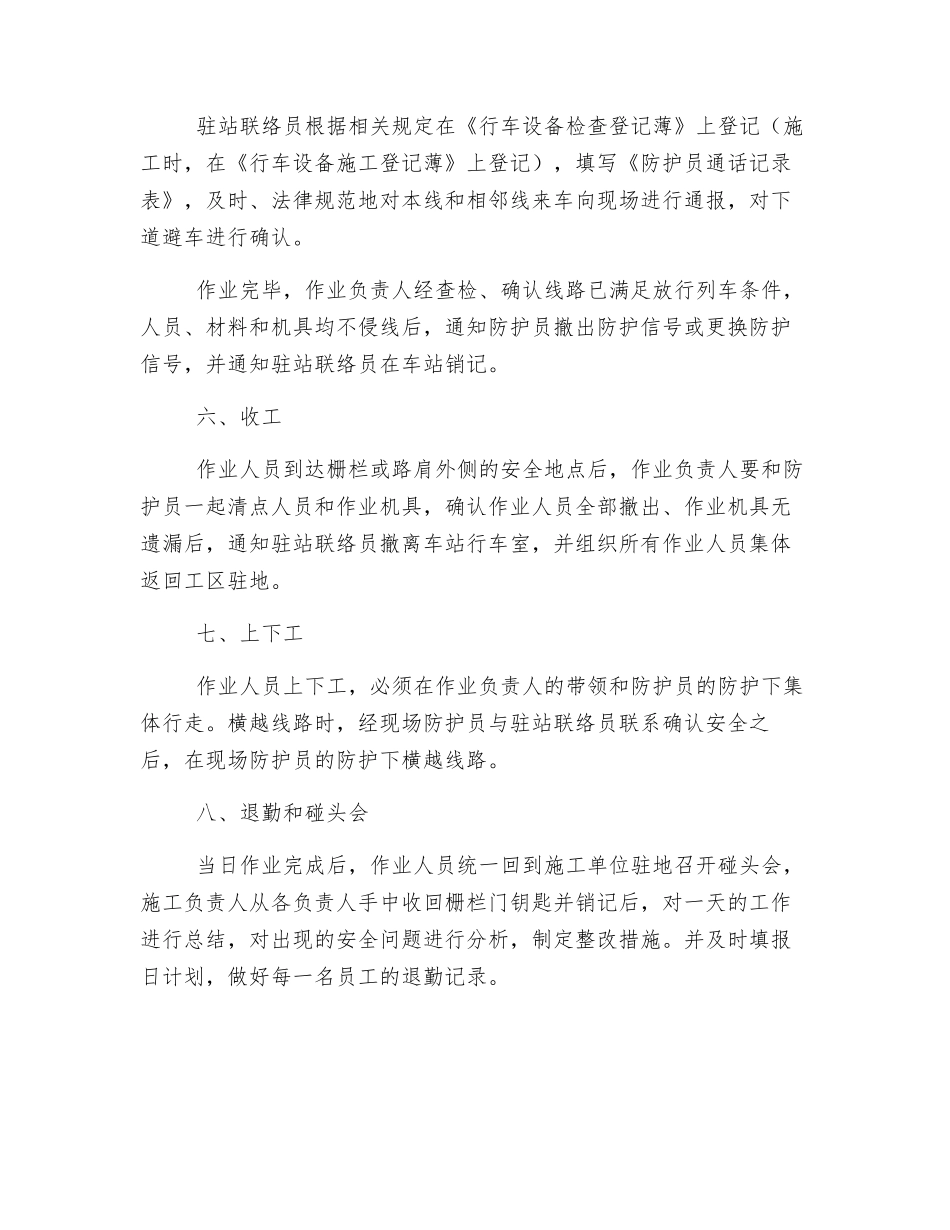

现场防护员要始终与驻站防护员保持联系,至少 3~5min 联系一次,大于 120km/h 区段每 3min 联系一次,及时通知来车情况,认真认真填写《防护员通话记录表》
联系中断或不畅时,必须立即恢复线路,人员和机具彻底下道,确保行车和人身安全
