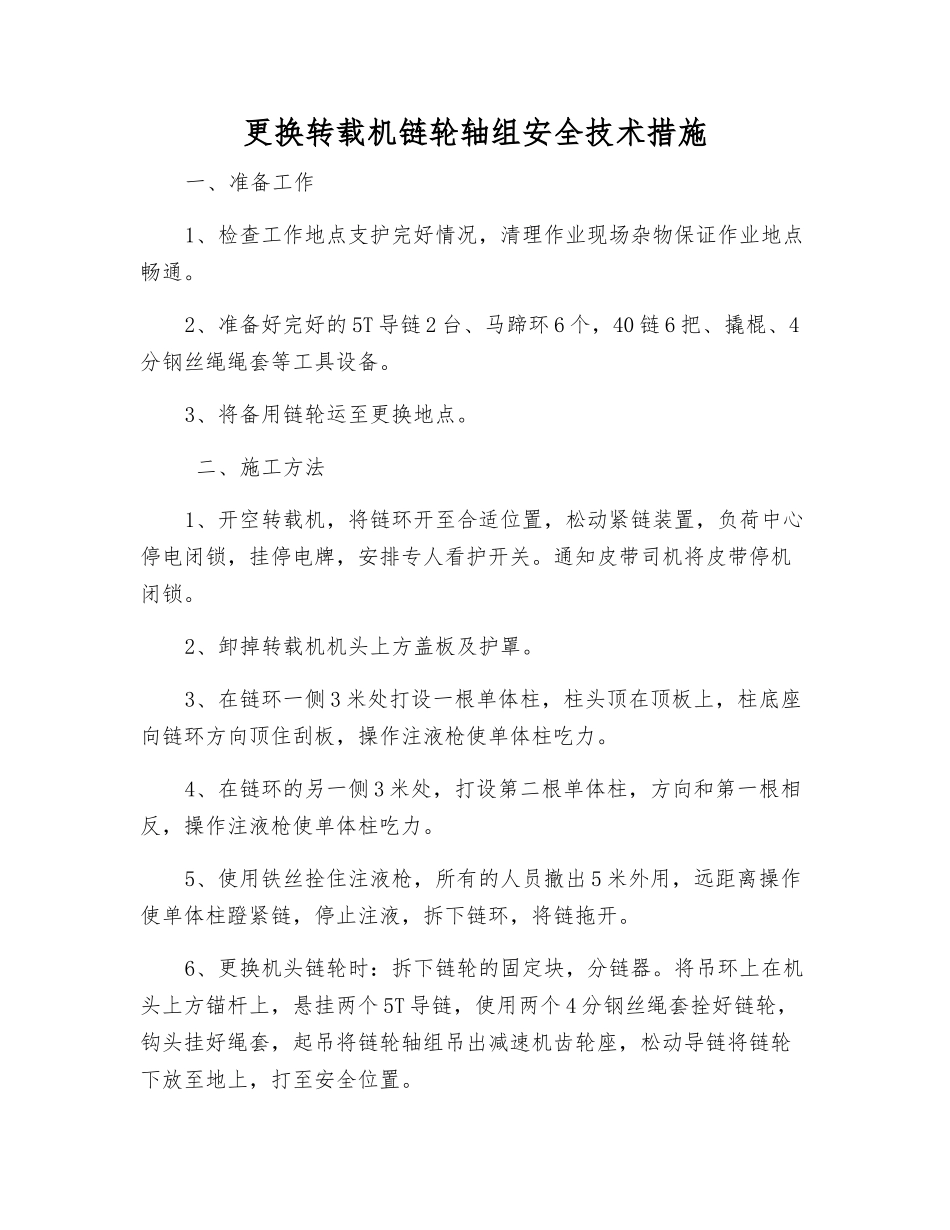

更换转载机链轮轴组安全技术措施一、准备工作1、检查工作地点支护完好情况,清理作业现场杂物保证作业地点畅通
2、准备好完好的 5T 导链 2 台、马蹄环 6 个,40 链 6 把、撬棍、4分钢丝绳绳套等工具设备
3、将备用链轮运至更换地点
二、施工方法1、开空转载机,将链环开至合适位置,松动紧链装置,负荷中心停电闭锁,挂停电牌,安排专人看护开关
通知皮带司机将皮带停机闭锁
2、卸掉转载机机头上方盖板及护罩
3、在链环一侧 3 米处打设一根单体柱,柱头顶在顶板上,柱底座向链环方向顶住刮板,操作注液枪使单体柱吃力
4、在链环的另一侧 3 米处,打设第二根单体柱,方向和第一根相反,操作注液枪使单体柱吃力
5、使用铁丝拴住注液枪,所有的人员撤出 5 米外用,远距离操作使单体柱蹬紧链,停止注液,拆下链环,将链拖开
6、更换机头链轮时:拆下链轮的固定块,分链器
将吊环上在机头上方锚杆上,悬挂两个 5T 导链,使用两个 4 分钢丝绳套拴好链轮,钩头挂好绳套,起吊将链轮轴组吊出减速机齿轮座,松动导链将链轮下放至地上,打至安全位置

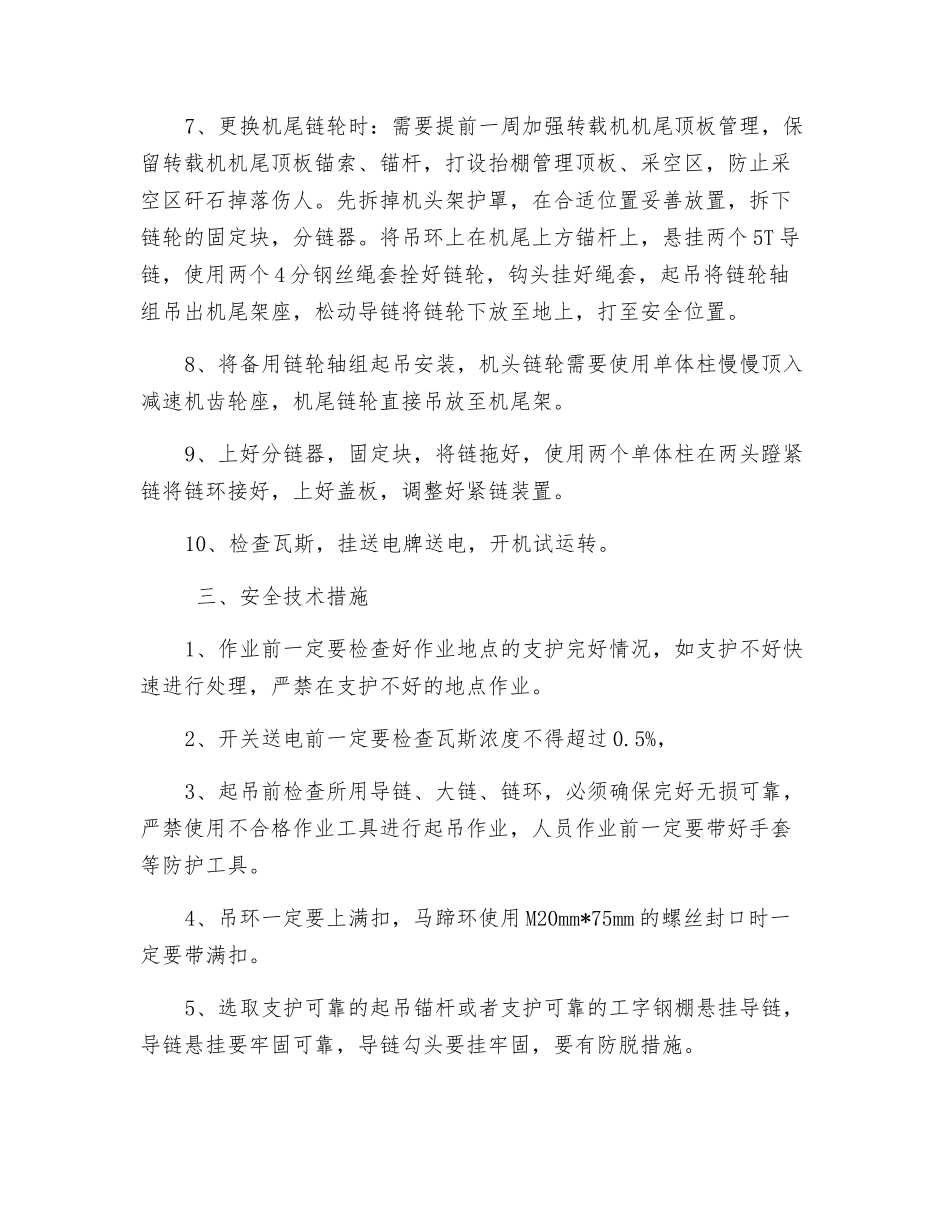

7、更换机尾链轮时:需要提前一周加强转载机机尾顶板管理,保留转载机机尾顶板锚索、锚杆,打设抬棚管理顶板、采空区,防止采空区矸石掉落伤人
先拆掉机头架护罩,在合适位置妥善放置,拆下链轮的固定块,分链器
将吊环上在机尾上方锚杆上,悬挂两个 5T 导链,使用两个 4 分钢丝绳套拴好链轮,钩头挂好绳套,起吊将链轮轴组吊出机尾架座,松动导链将链轮下放至地上,打至安全位置
8、将备用链轮轴组起吊安装,机头链轮需要使用单体柱慢慢顶入减速机齿轮座,机尾链轮直接吊放至机尾架
9、上好分链器,固定块,将链拖好,使用两个单体柱在两头蹬紧链将链环接好,上好盖板,调整好紧链装置
10、检查瓦斯,挂送电牌送电,开机试运转

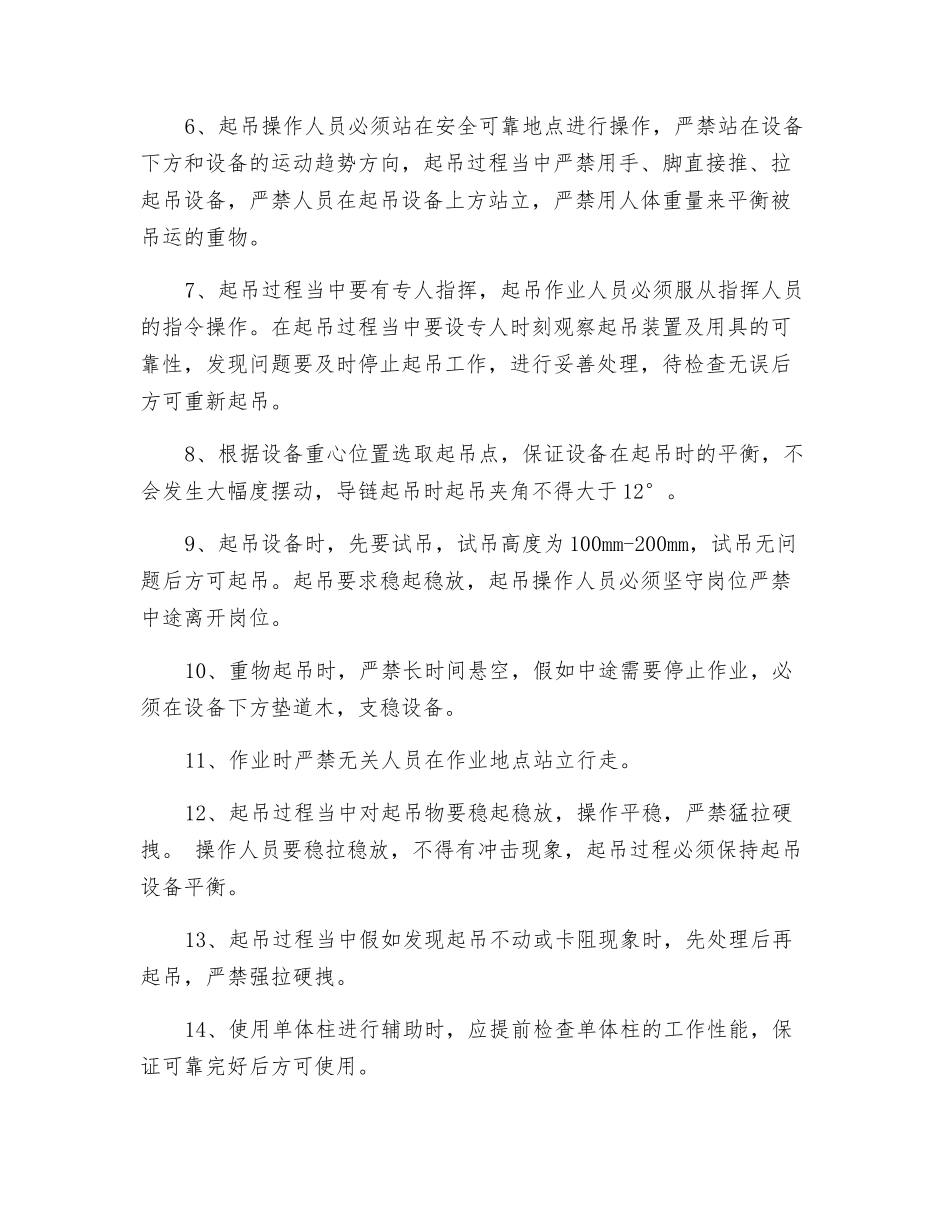

三、安全技术措施1、作业前一定要检查好作业地点的支护完好情况,如支护
