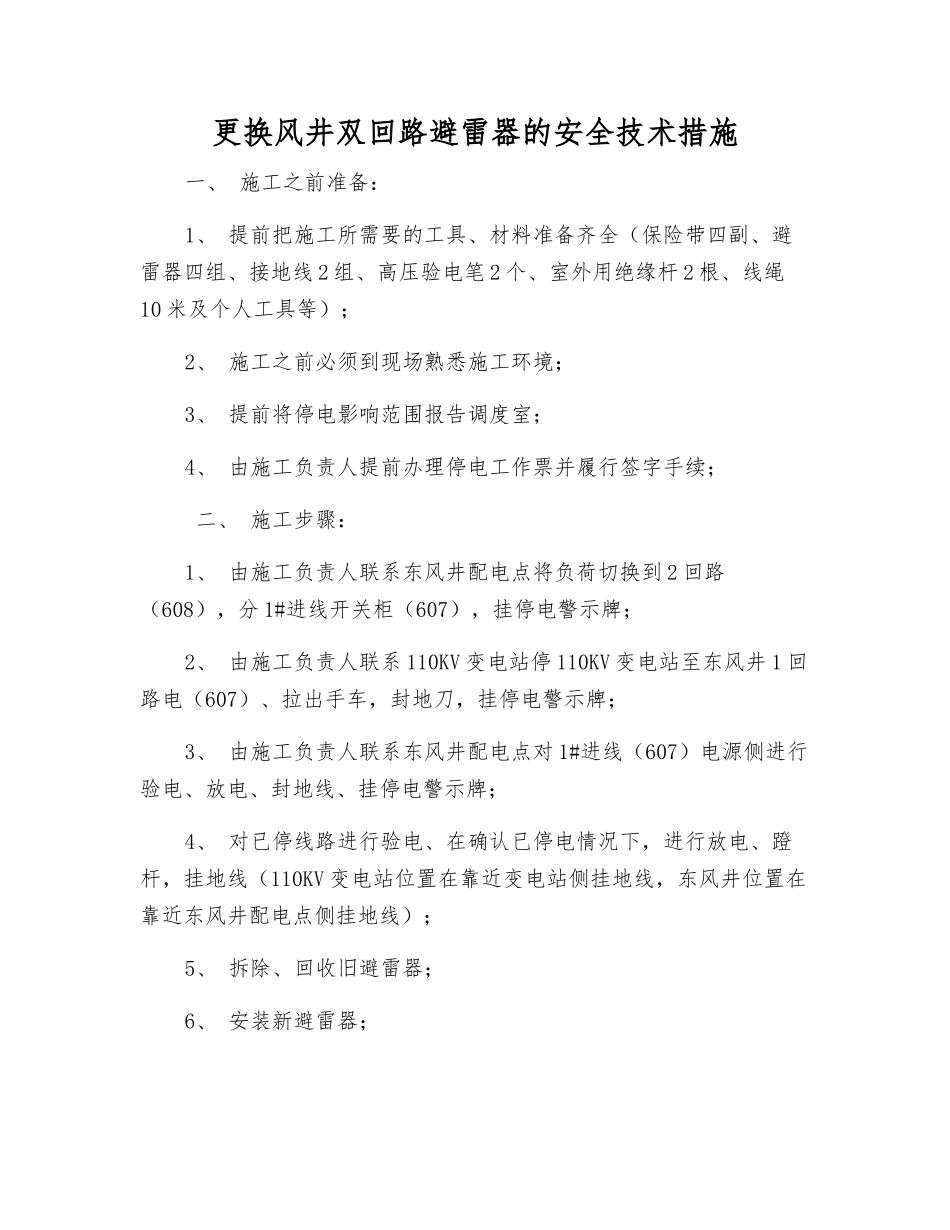

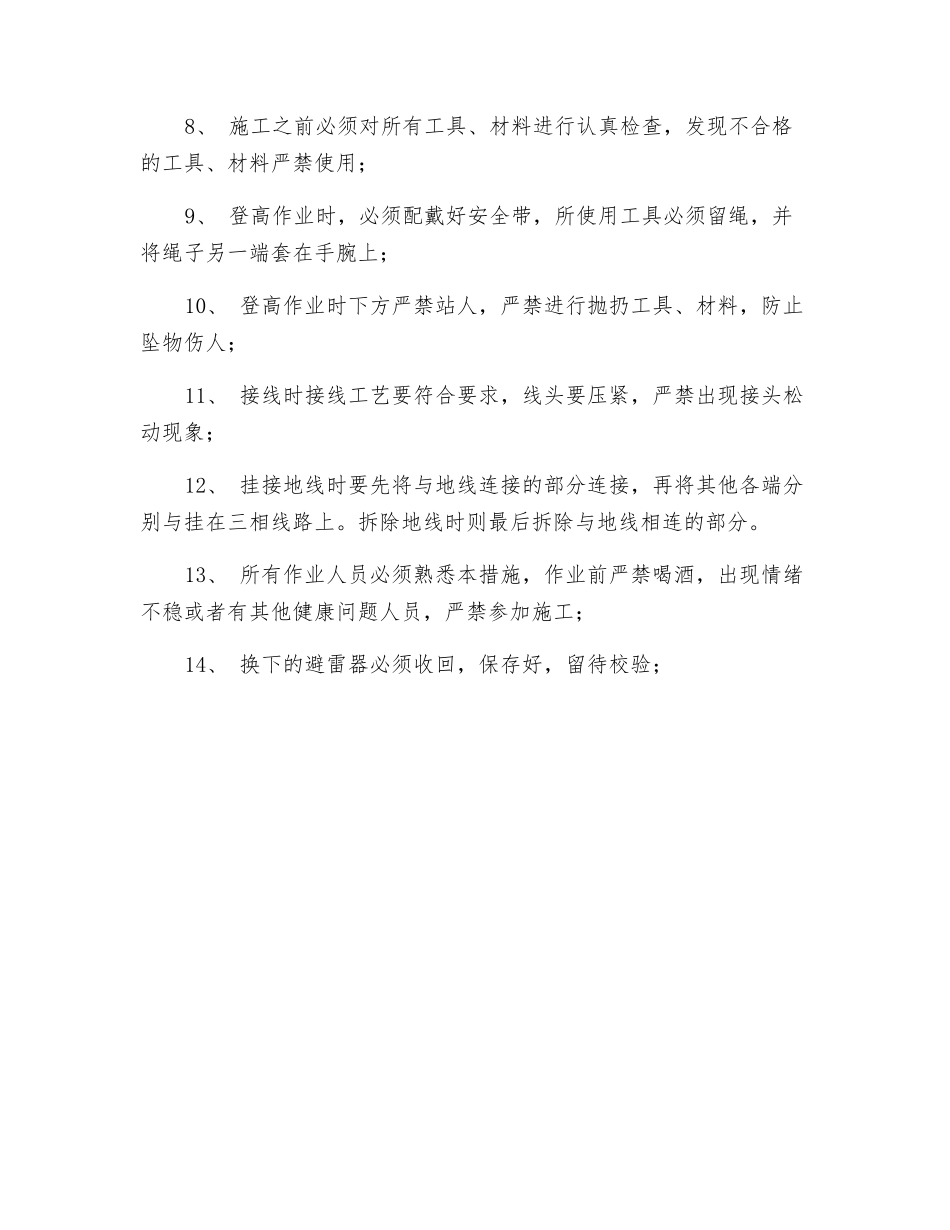

更换风井双回路避雷器的安全技术措施一、 施工之前准备:1、 提前把施工所需要的工具、材料准备齐全(保险带四副、避雷器四组、接地线 2 组、高压验电笔 2 个、室外用绝缘杆 2 根、线绳10 米及个人工具等);2、 施工之前必须到现场熟悉施工环境;3、 提前将停电影响范围报告调度室;4、 由施工负责人提前办理停电工作票并履行签字手续; 二、 施工步骤:1、 由施工负责人联系东风井配电点将负荷切换到 2 回路(608),分 1#进线开关柜(607),挂停电警示牌;2、 由施工负责人联系 110KV 变电站停 110KV 变电站至东风井 1 回路电(607)、拉出手车,封地刀,挂停电警示牌;3、 由施工负责人联系东风井配电点对 1#进线(607)电源侧进行验电、放电、封地线、挂停电警示牌;4、 对已停线路进行验电、在确认已停电情况下,进行放电、蹬杆,挂地线(110KV 变电站位置在靠近变电站侧挂地线,东风井位置在靠近东风井配电点侧挂地线);5、 拆除、回收旧避雷器;6、 安装新避雷器;7、 对所安装避雷器螺栓等进行检查,确认无松动,符合安装标准后,拆除地线;8、 待施工结束后两位施工负责人相互联系,在确认所有施工全部结束后,先由施工负责人(东风井处)联系东风井配电点对 1#进线开关柜进行恢复并处于分闸状态;9、 待 1#进线开关柜恢复后,由施工负责人(110KV 变电站处)联系 110KV 变电站对一回路开关柜进行恢复、送电;10、 东风井配电点对 1#进线开关柜进行合闸、送电;11、 用同样方法更换二回路避雷器。 三、 安全注意事项:1、 每次施工之前与施工结束后必须由施工负责人及时上报调度室;2、 两处施工联系,由两位施工负责人专线联系,其他人员不得代替;3、 所有施工人员必须听从施工负责人统一指挥,不得擅自进行操作;4、 停送电操作必须严格根据停送电制度及作业章程进行,作业时必须持证上岗,一人操作、一人监护;5、 停电、验电、放电前必须戴好绝缘手套、穿好绝缘靴;6、110KV 变电站及东风井配电点必须要有本队一名专职电工进行看护并负责联系。7、 施工之前,必须认真学习并贯彻本措施;8、 施工之前必须对所有工具、材料进行认真检查,发现不合格的工具、材料严禁使用;9、 登高作业时,必须配戴好安全带,所使用工具必须留绳,并将绳子另一端套在手腕上;10、 登高作业时下方严禁站人,严禁进行抛扔工具、材料,防止坠物伤人;11、 接线时接线工艺要符合要求,线头要压...
