机巷过断层安全技术措施五 2-21040 机巷掘进工作面在 186 米处遇到一正断层,倾向为85°,估计落差为 2
3m,为了进一步保证该掘进工作面正常施工和施工安全,特制定此安全技术措施
一、施工要求:1、从断层处开始,以 12°的坡度掘进下山,见煤后再煤层向前掘进
2、严格根据地测队给定的中腰线施工
二、安全技术措施:1、严格执行队干、带班、跟班制度
2、严格执行交接班制度,做到手交手,口交口,交清工程质量,交清安全情况及遗留安全隐患

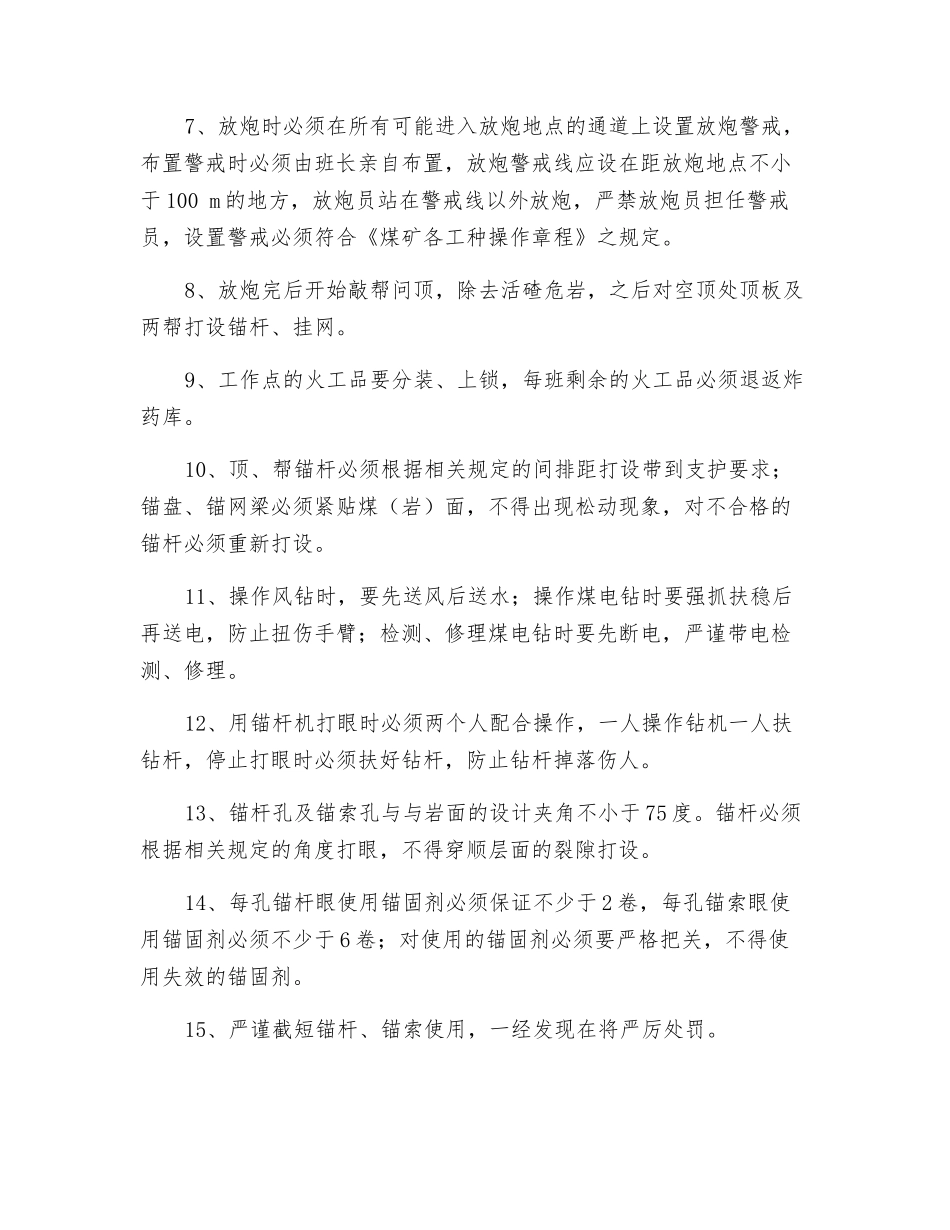

3、施施工场地点迎头必须悬挂便携带式瓦斯报警仪器,施工人员一旦听到报警信号,立即停止作业,人员快速撤至安全地点,并上报调度室进行处理
4、严格根据地测科给定的中、腰线施工
5、如需要放炮,则必须坚持“一炮三检”和“三人联锁放炮制”
放炮母线长度不低于 100 m
6、在每次放炮前,都必须对该处的电缆及管线、皮带加以防护,防止高压电缆、管线、皮带被损坏,影响井下正常生产
施工后电缆悬挂整齐7、放炮时必须在所有可能进入放炮地点的通道上设置放炮警戒,布置警戒时必须由班长亲自布置,放炮警戒线应设在距放炮地点不小于 100 m 的地方,放炮员站在警戒线以外放炮,严禁放炮员担任警戒员,设置警戒必须符合《煤矿各工种操作章程》之规定
8、放炮完后开始敲帮问顶,除去活碴危岩,之后对空顶处顶板及两帮打设锚杆、挂网
9、工作点的火工品要分装、上锁,每班剩余的火工品必须退返炸药库

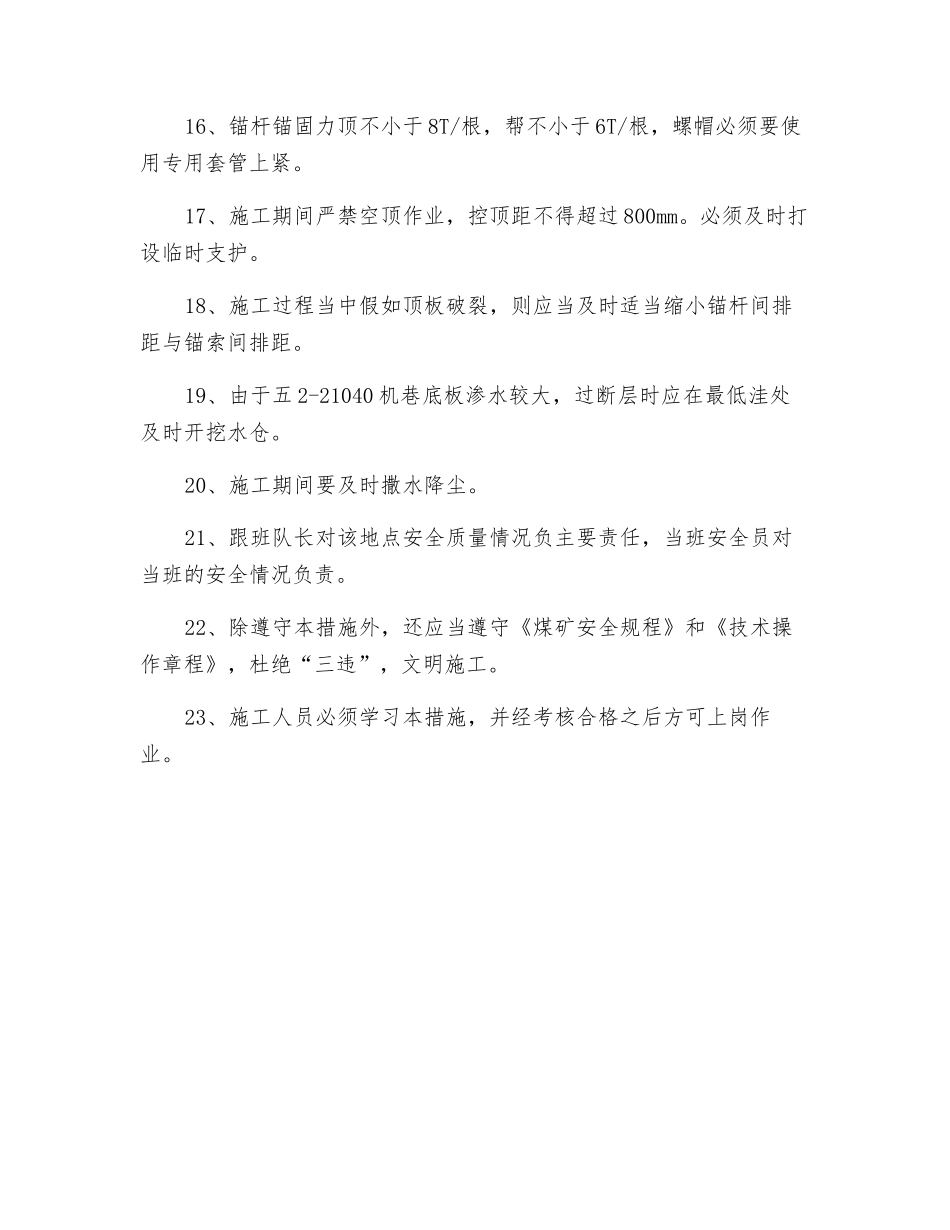

10、顶、帮锚杆必须根据相关规定的间排距打设带到支护要求;锚盘、锚网梁必须紧贴煤(岩)面,不得出现松动现象,对不合格的锚杆必须重新打设
11、操作风钻时,要先送风后送水;操作煤电钻时要强抓扶稳后再送电,防止扭伤手臂;检测、修理煤电钻时要先断电,严谨带电检测、修理
12、用锚杆机打眼时必须两个人配合操作,一人操作钻机一人扶钻杆,停止打眼时必须扶好钻杆,防止钻杆掉落伤人
13、锚杆孔及
