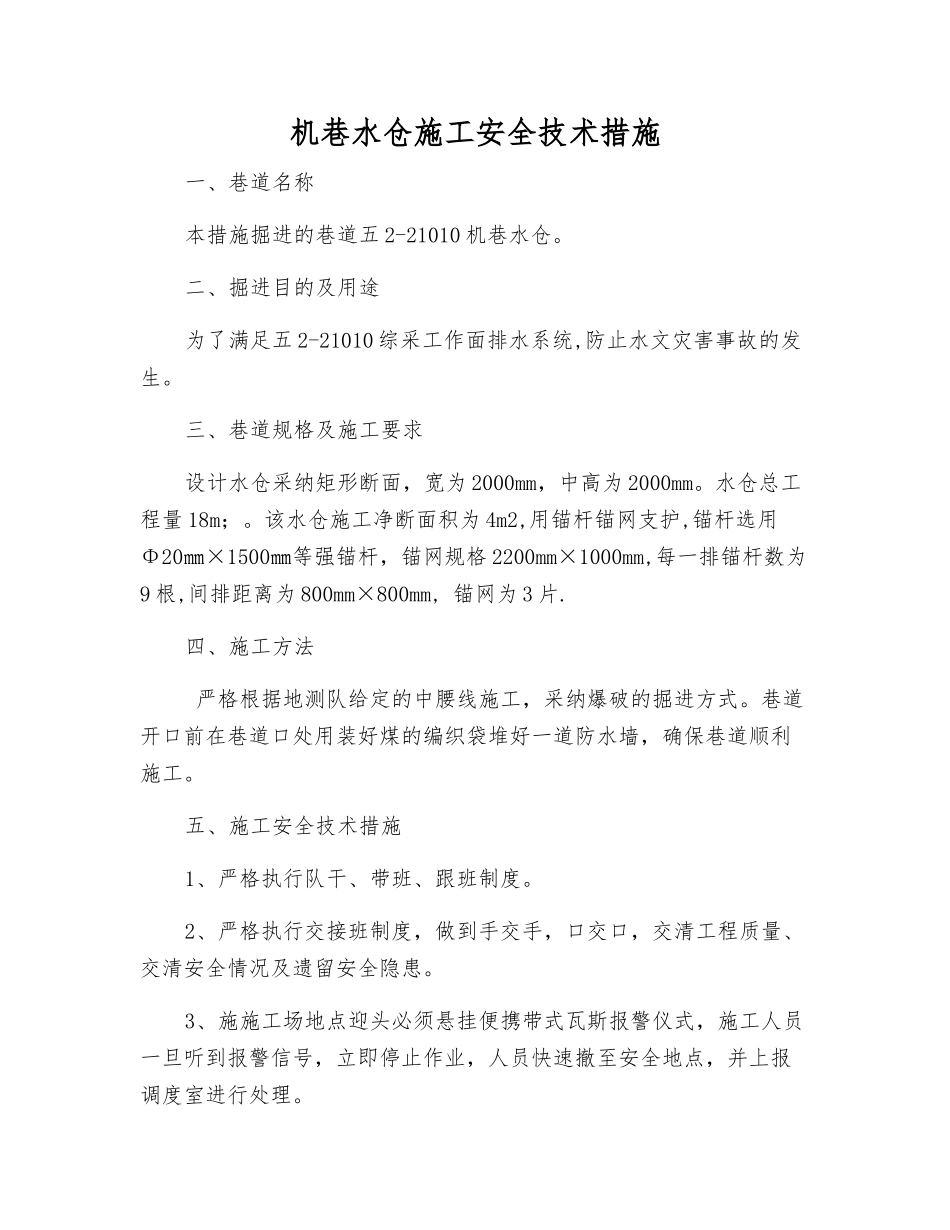

机巷水仓施工安全技术措施一、巷道名称本措施掘进的巷道五 2-21010 机巷水仓。二、掘进目的及用途为了满足五 2-21010 综采工作面排水系统,防止水文灾害事故的发生。三、巷道规格及施工要求设计水仓采纳矩形断面,宽为 2000mm,中高为 2000mm。水仓总工程量 18m;。该水仓施工净断面积为 4m2,用锚杆锚网支护,锚杆选用Φ20㎜×1500㎜等强锚杆,锚网规格 2200mm×1000mm,每一排锚杆数为9 根,间排距离为 800mm×800mm, 锚网为 3 片.四、施工方法 严格根据地测队给定的中腰线施工,采纳爆破的掘进方式。巷道开口前在巷道口处用装好煤的编织袋堆好一道防水墙,确保巷道顺利施工。五、施工安全技术措施1、严格执行队干、带班、跟班制度。2、严格执行交接班制度,做到手交手,口交口,交清工程质量、交清安全情况及遗留安全隐患。3、施施工场地点迎头必须悬挂便携带式瓦斯报警仪式,施工人员一旦听到报警信号,立即停止作业,人员快速撤至安全地点,并上报调度室进行处理。4、放炮时严格执行“一炮三检、三人连锁“放炮制度。否则将根据相关规定进行处罚。13、锚杆锚固力顶不小于 8T/根,帮不小于 6T/根;螺帽必须用专用套管上紧。14、施工期间严禁施工人员将脚踏在皮带上,防止开皮带时伤人;皮带司机开溜时必须发出信号,确认安全之后方可运转。15、施工期间要及时洒水降尘。16、跟班队长对该地点安全质量情况负主体责任,当班安全员对当班的安全情况负责。17、其他遵守《煤矿安全规程》和《技术操作章程》,杜绝“三违”,文明施工。
